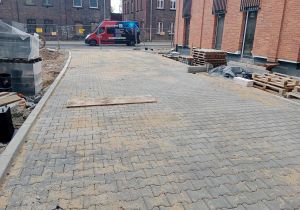

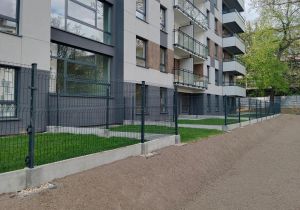

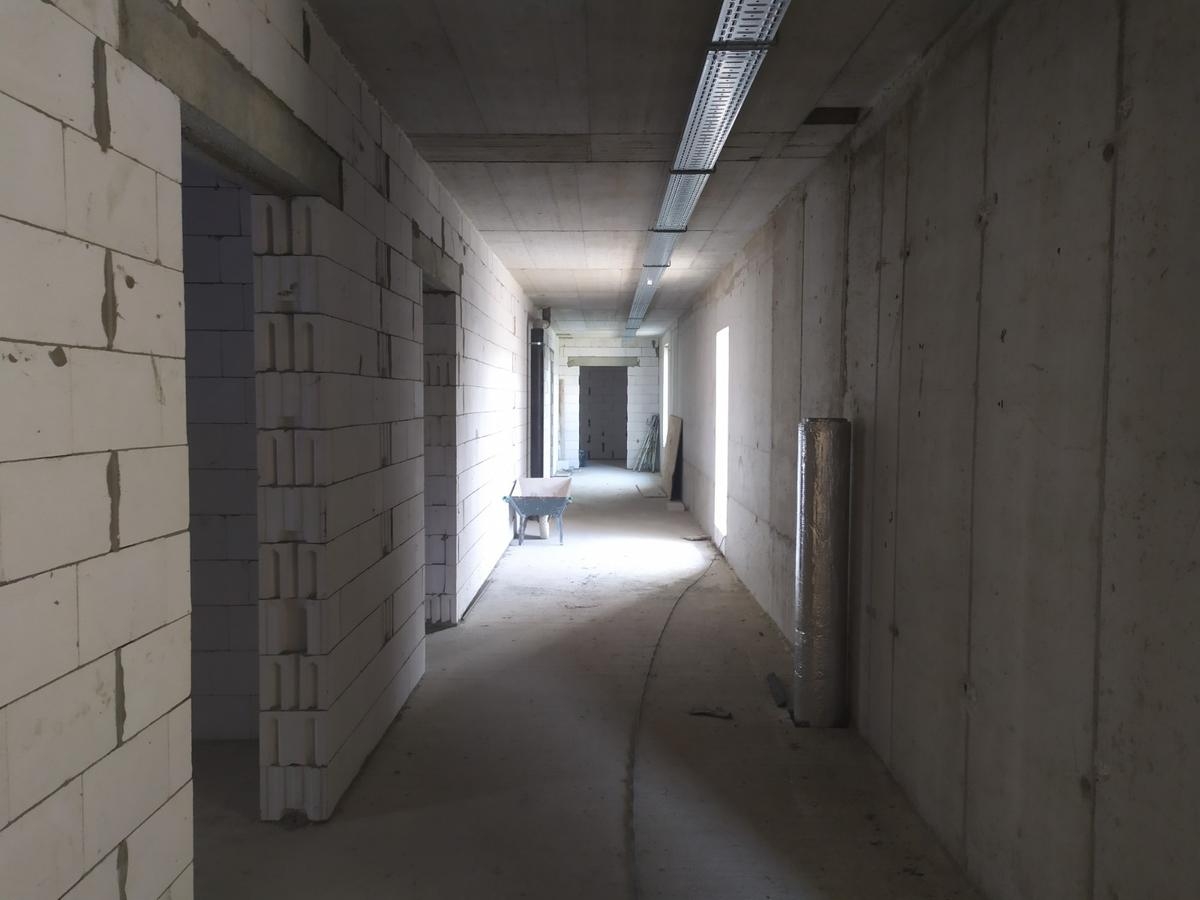

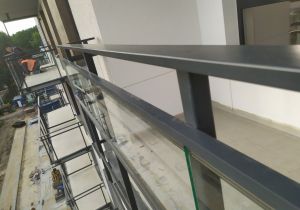

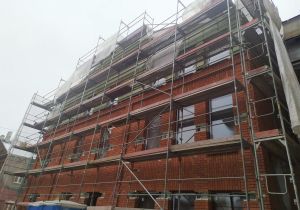

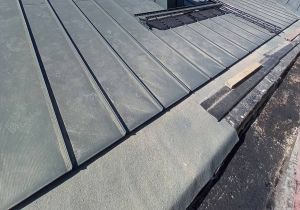

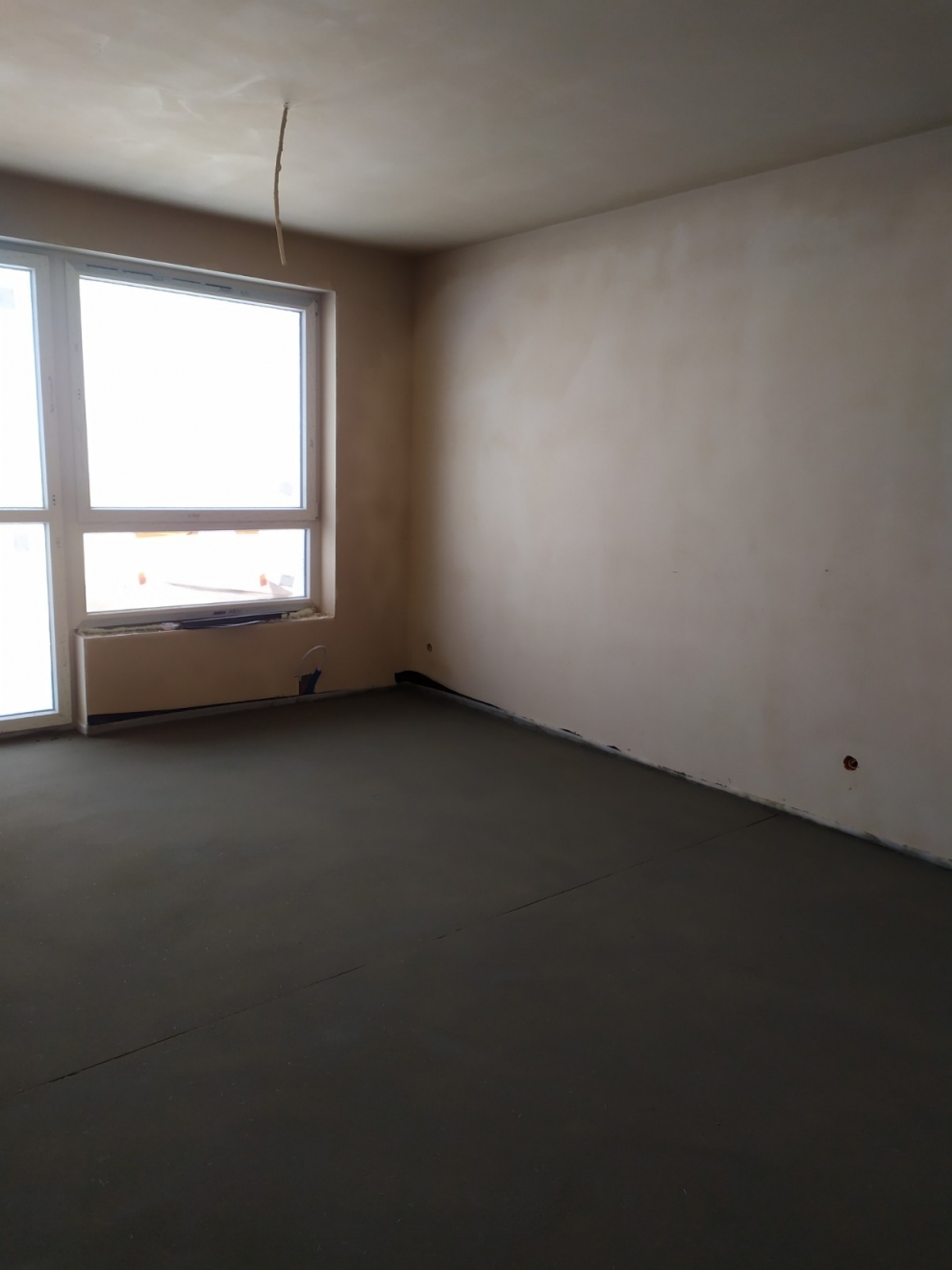

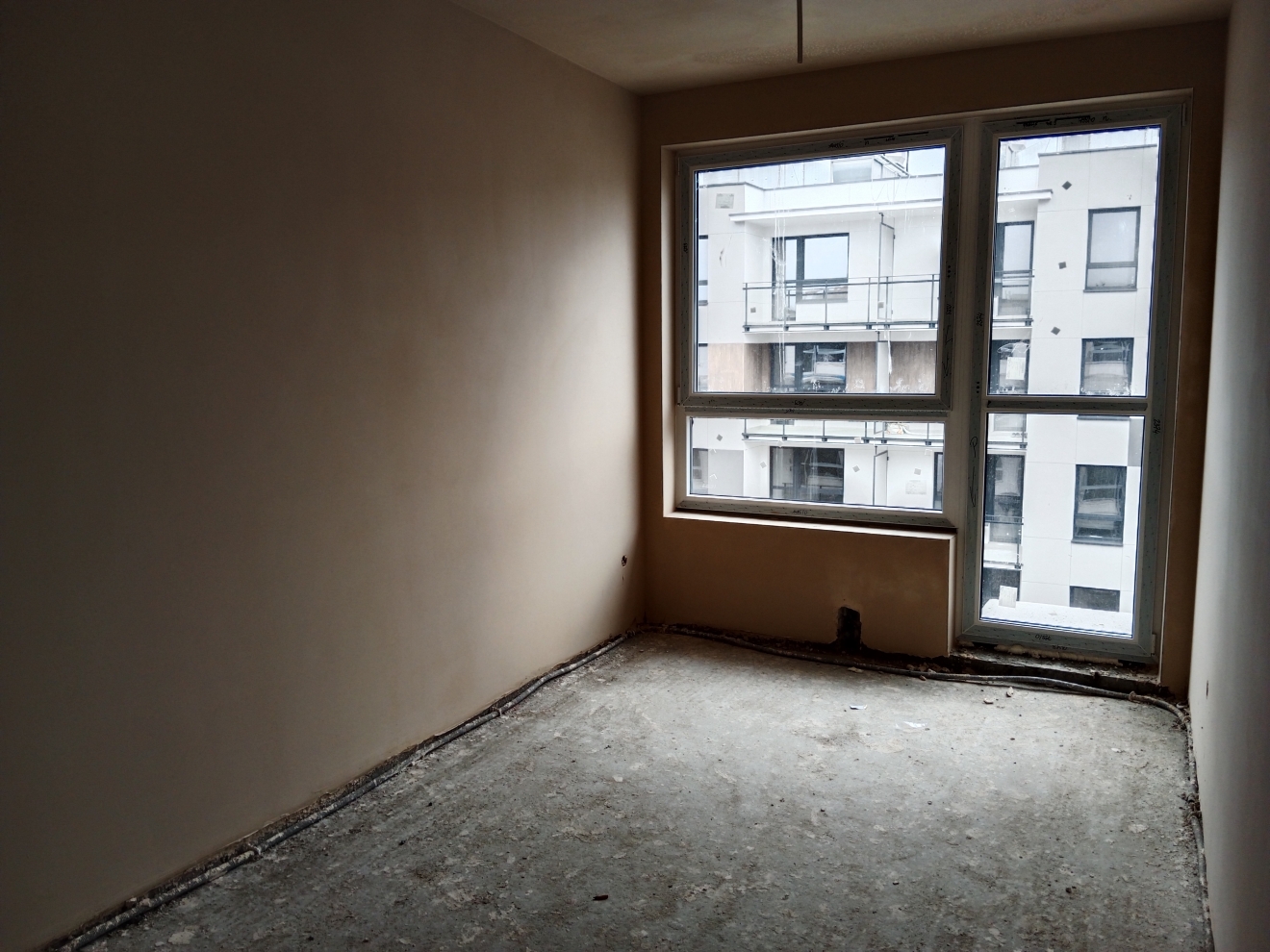

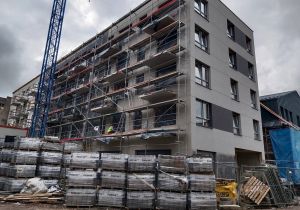

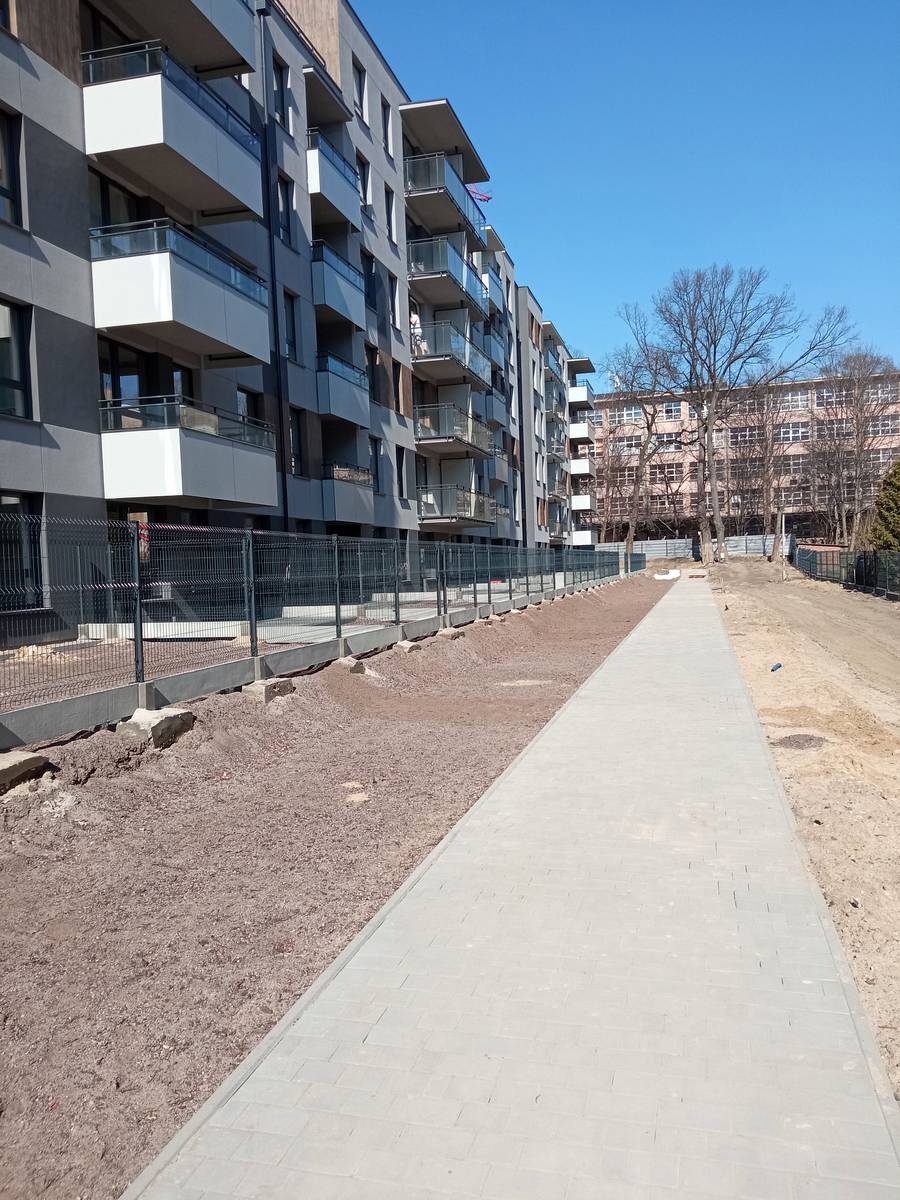

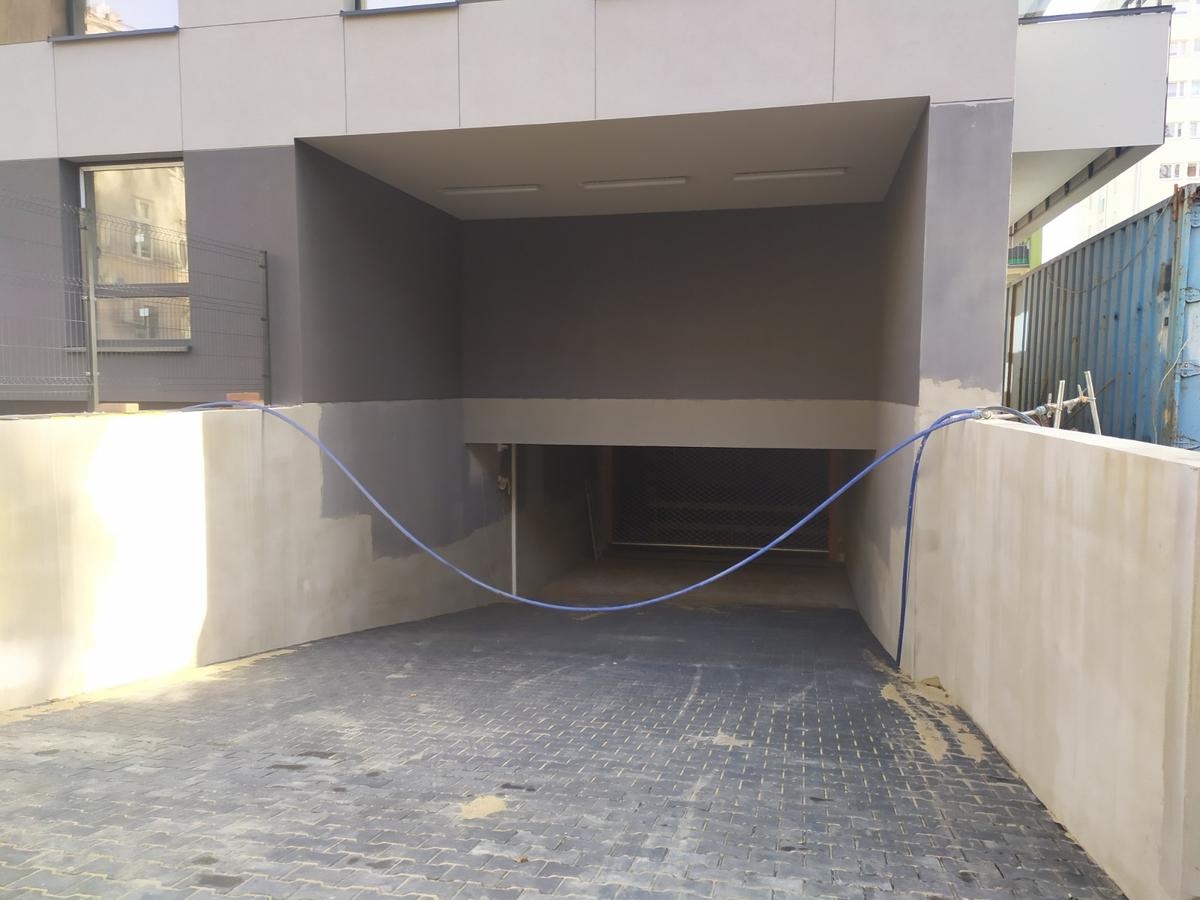

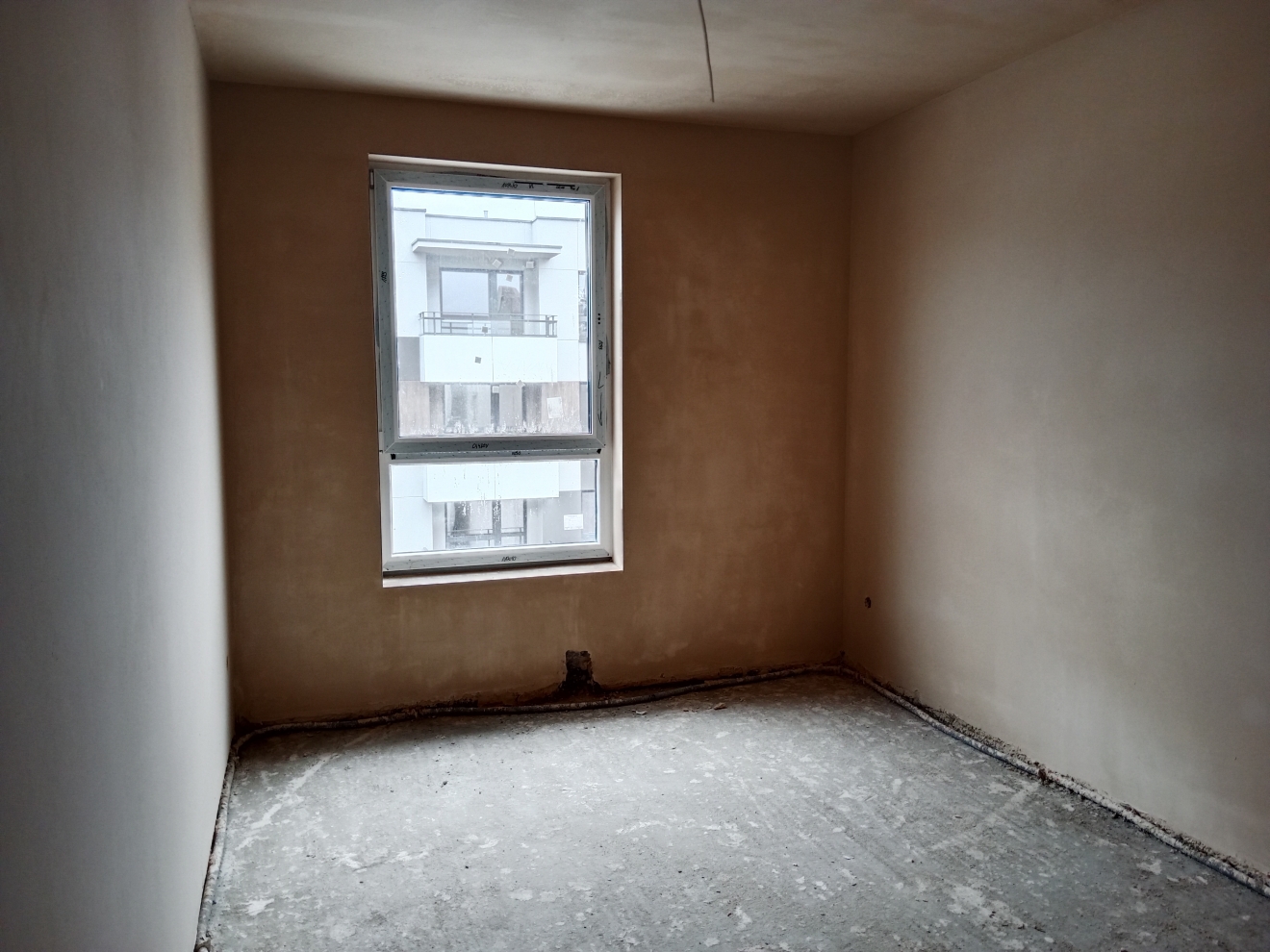

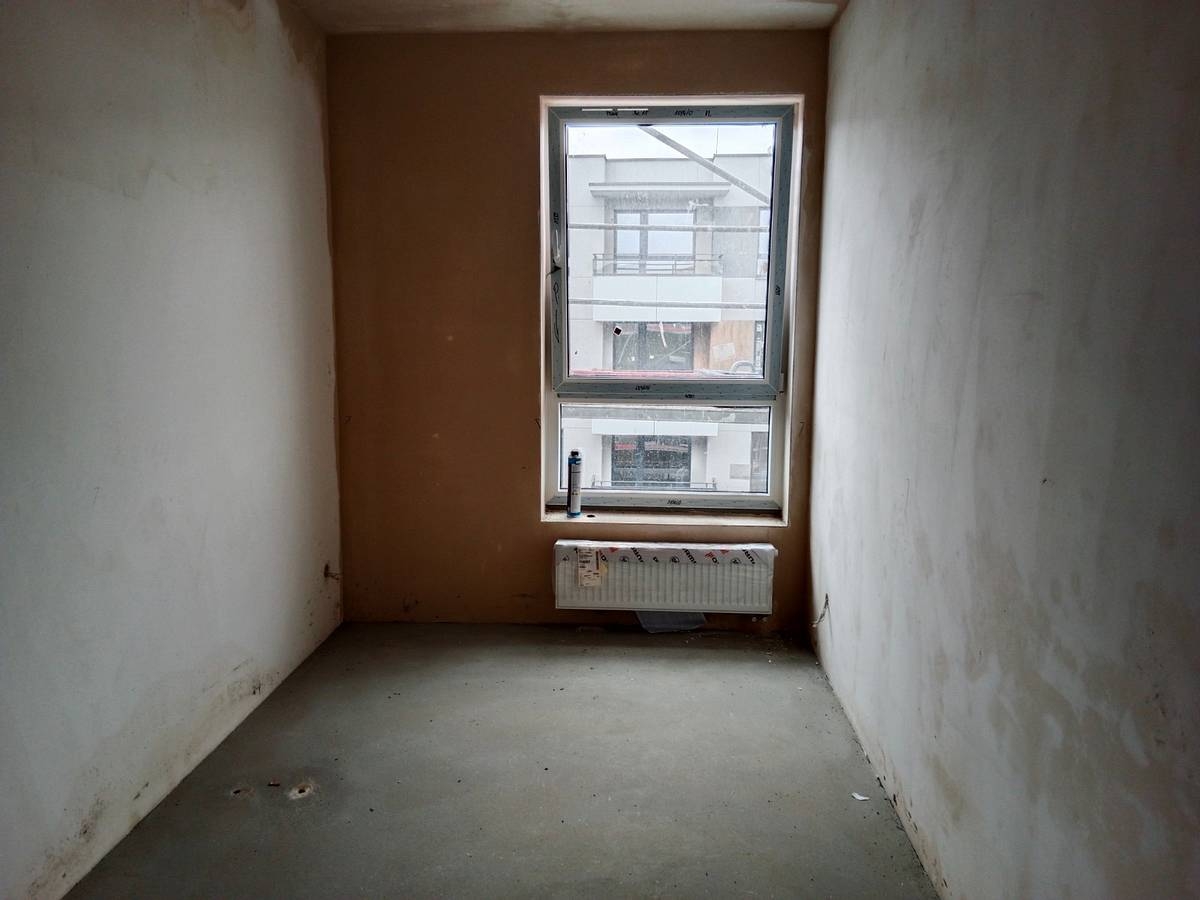

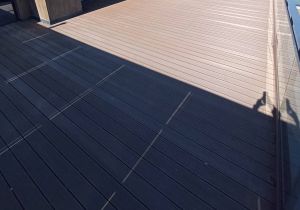

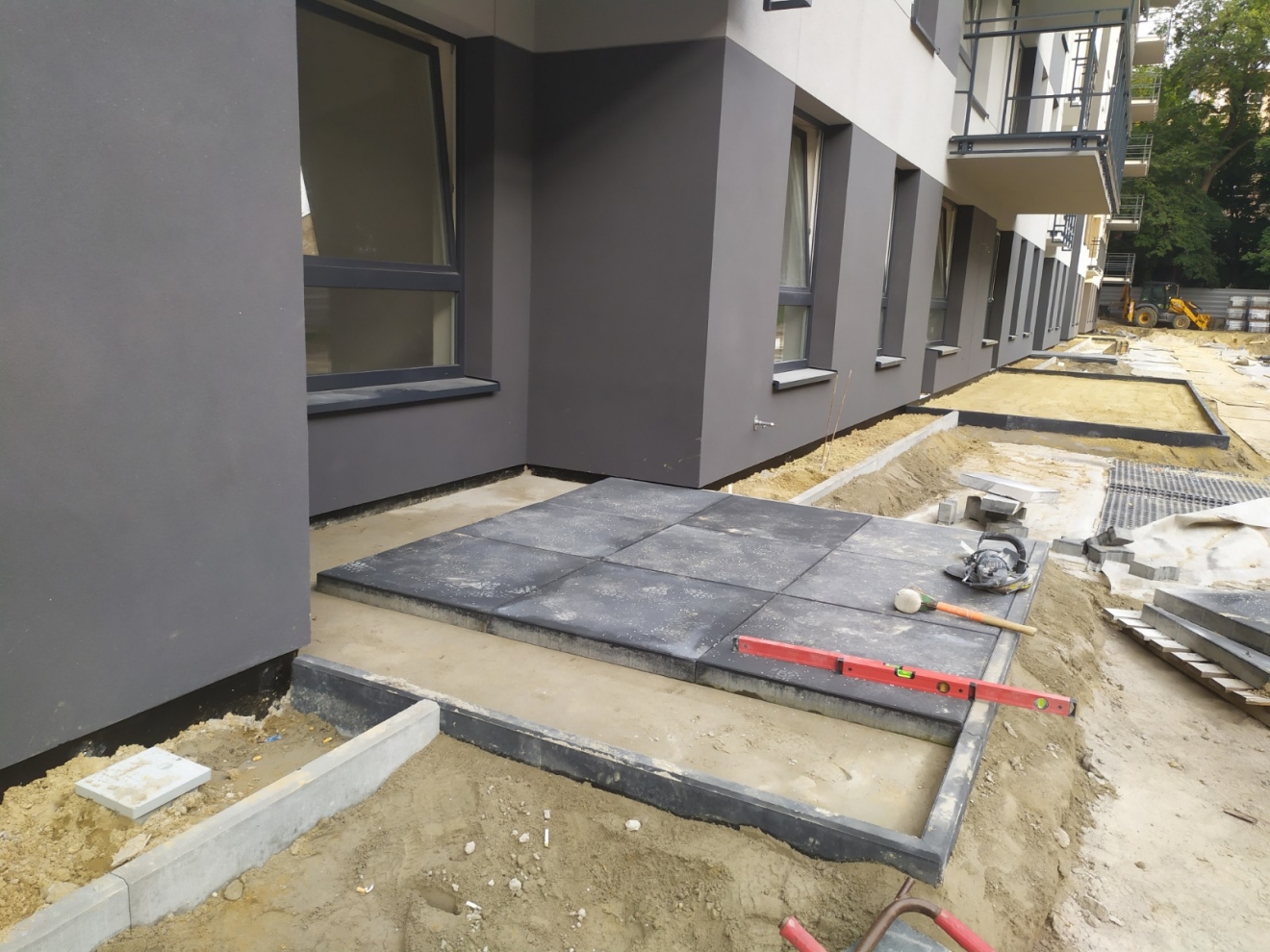

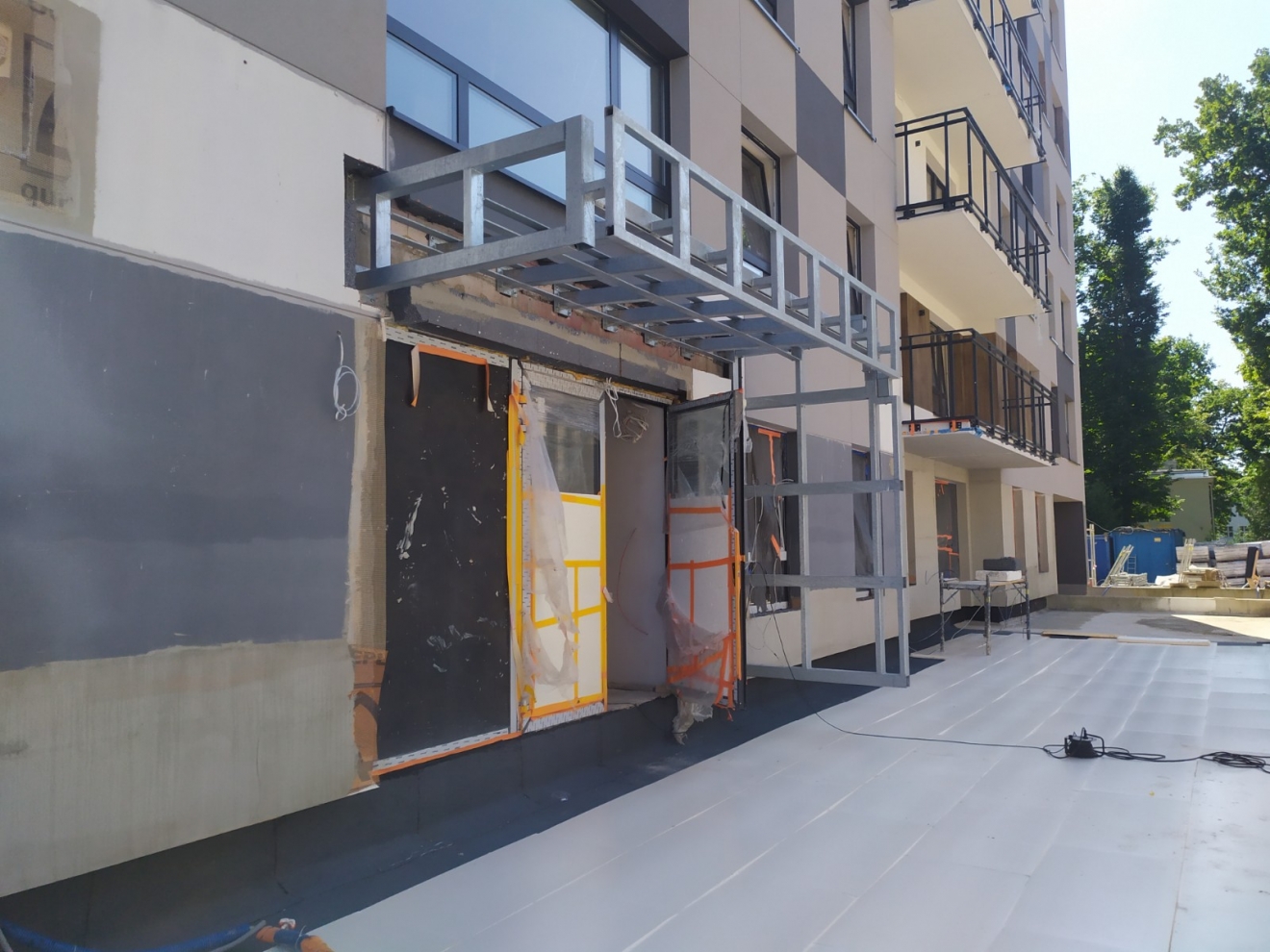

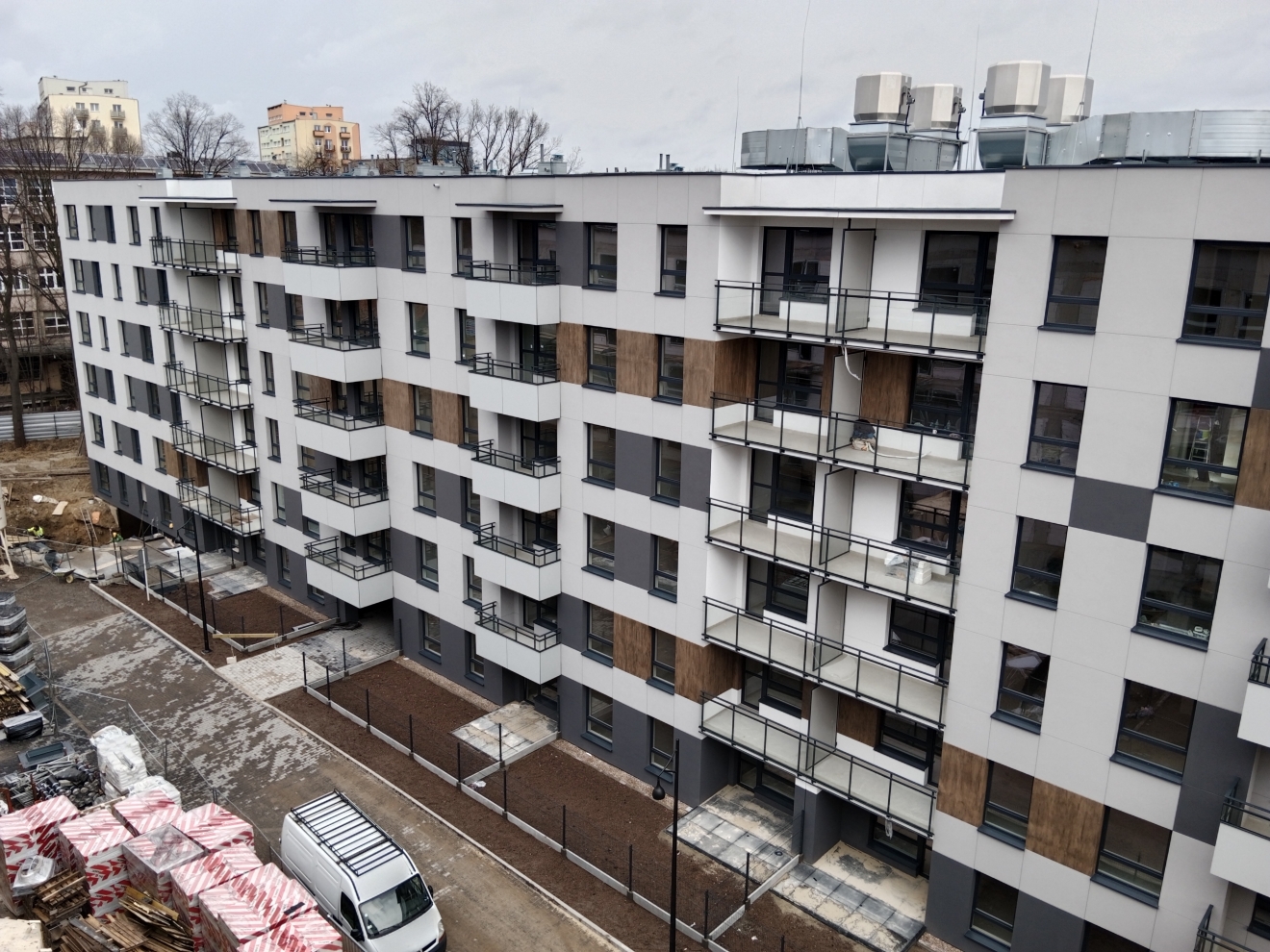

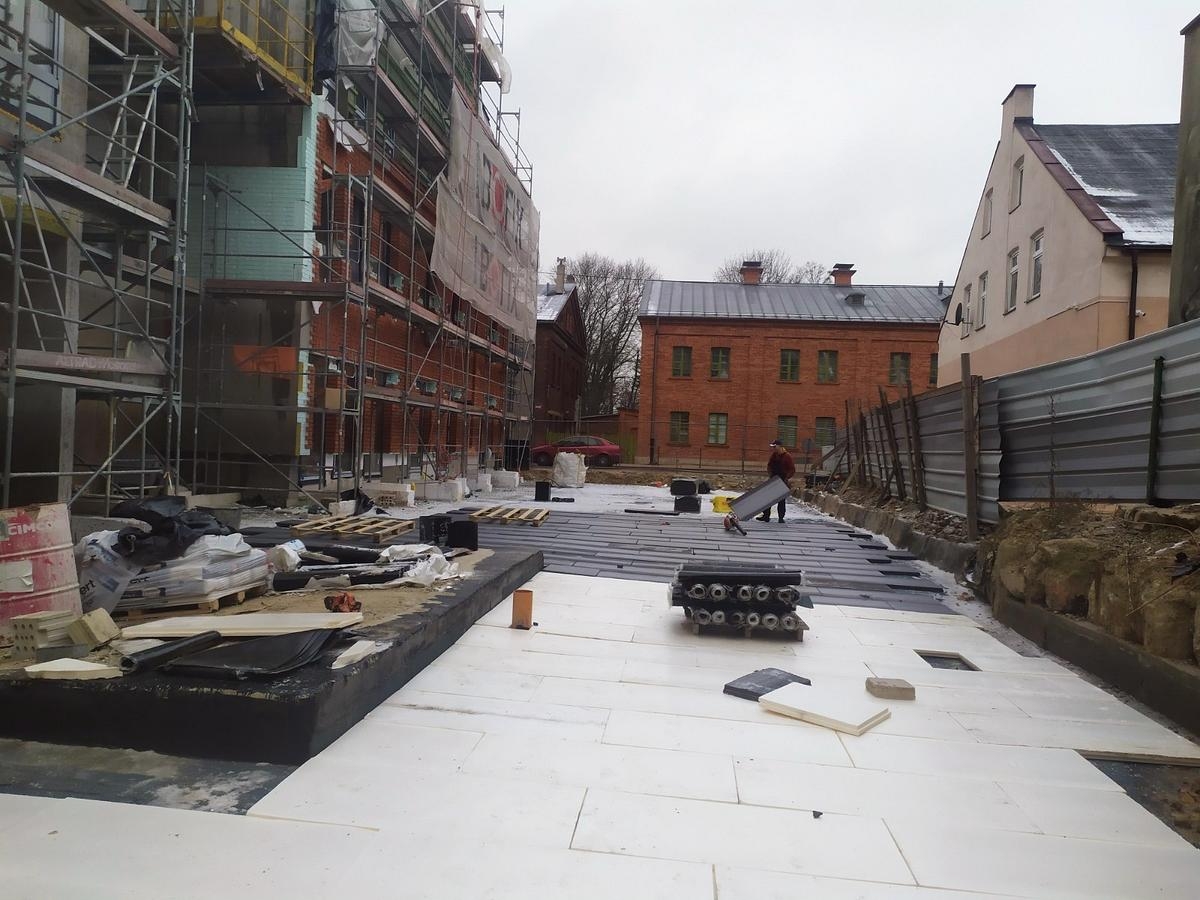

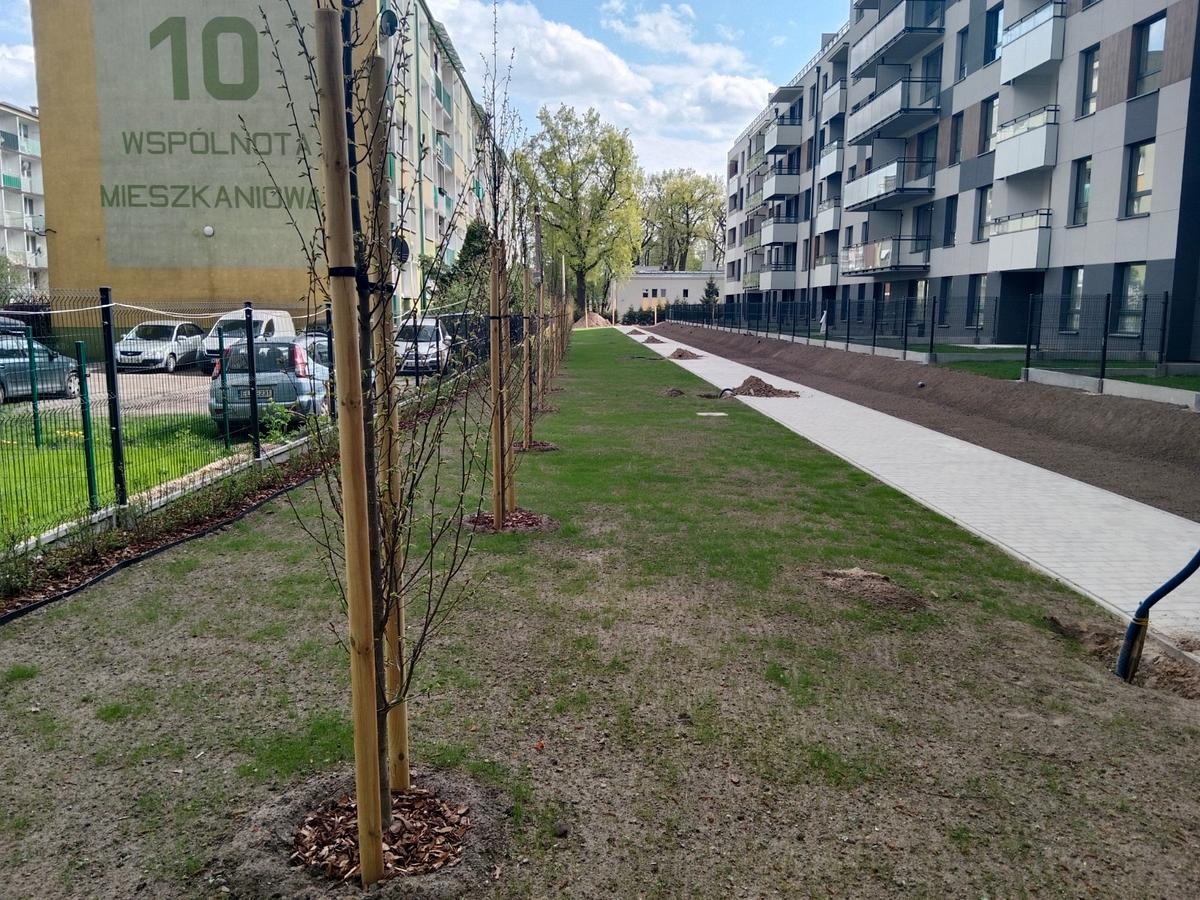

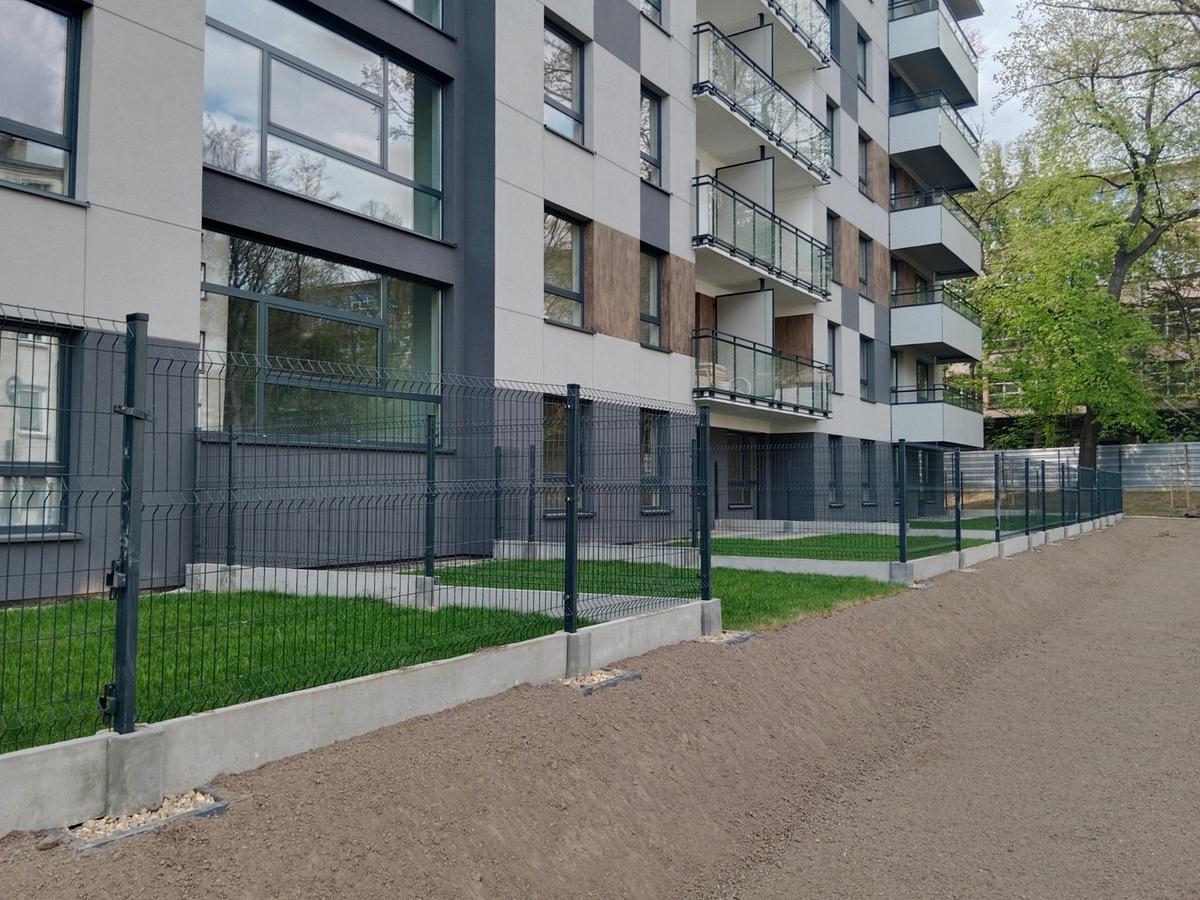

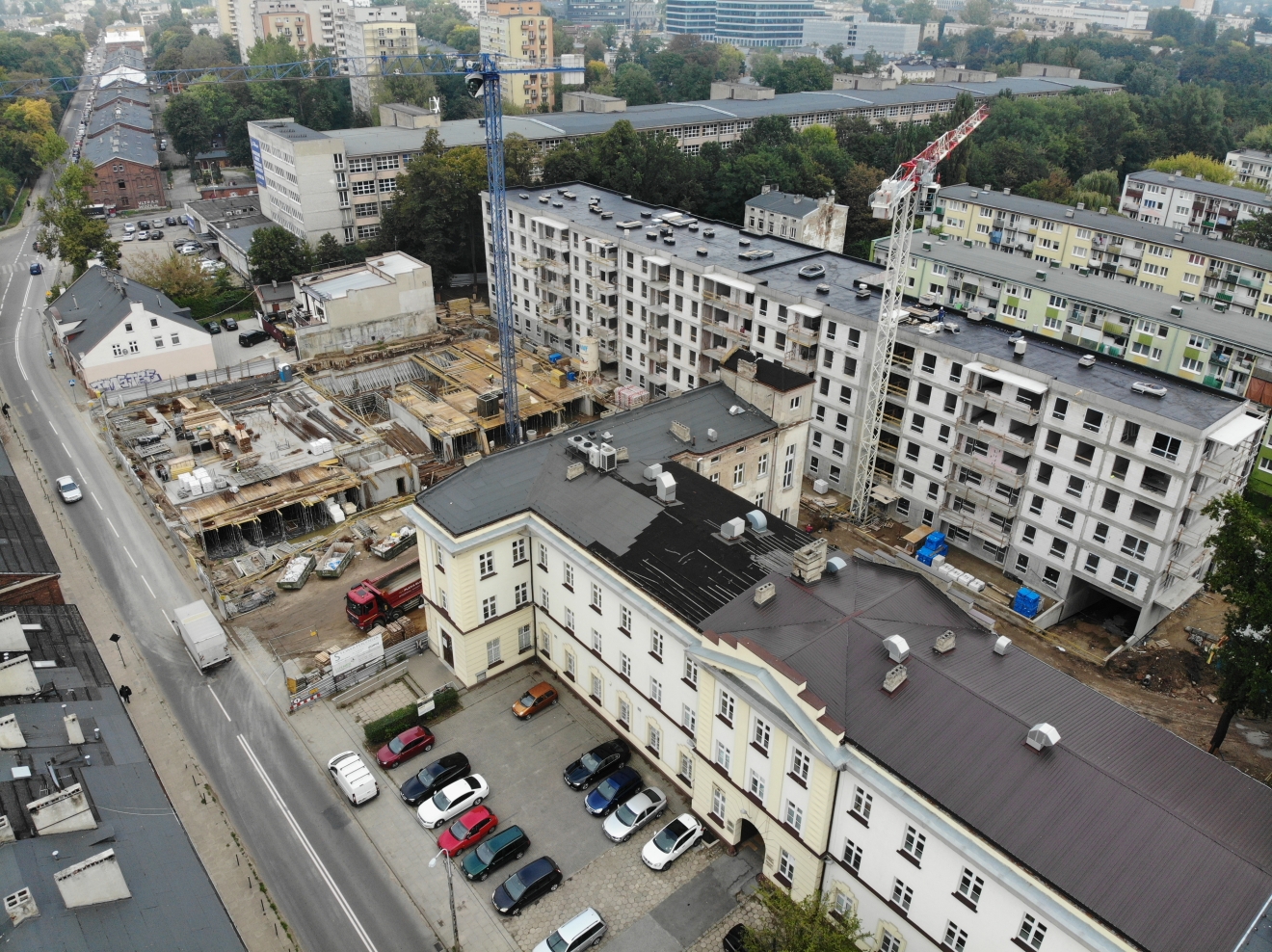

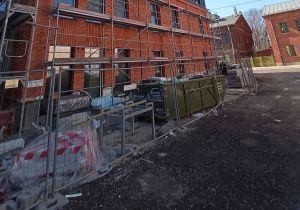

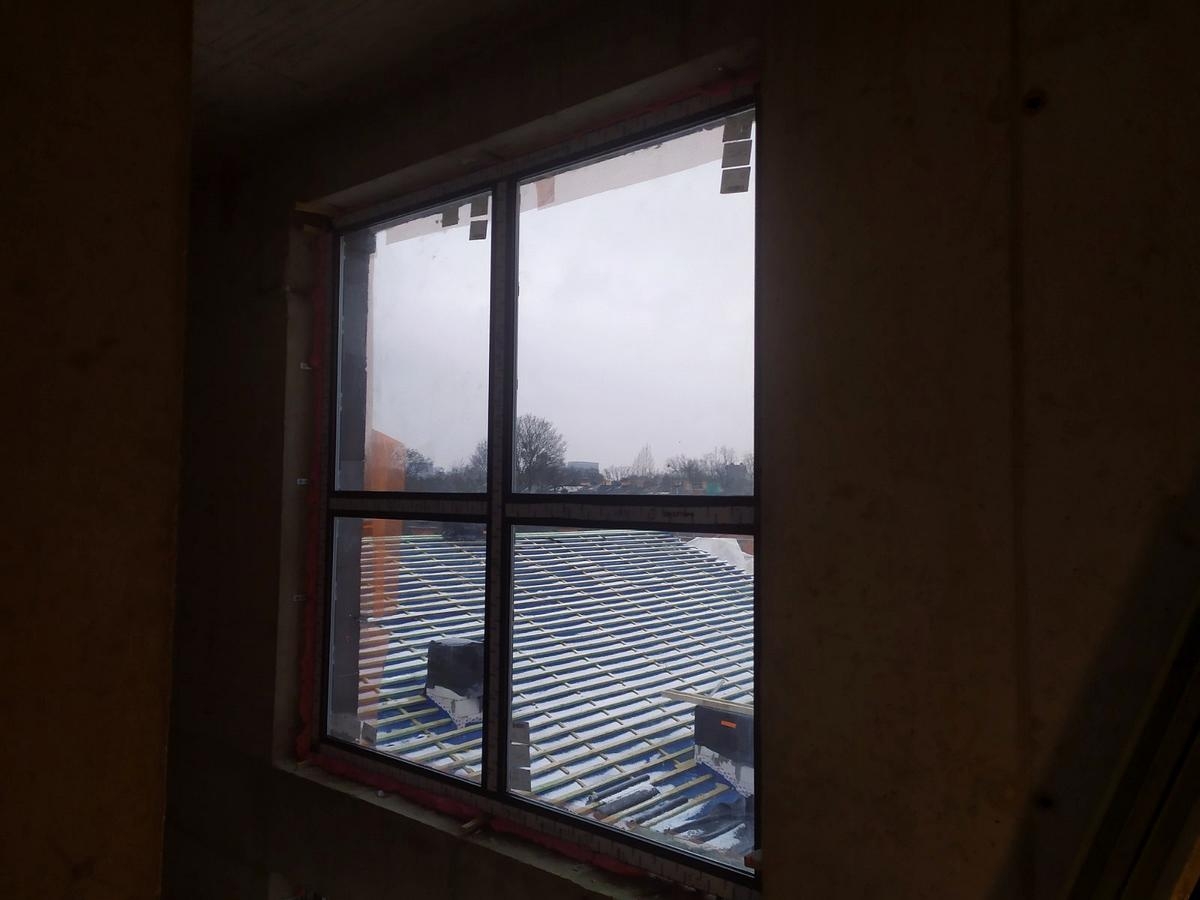

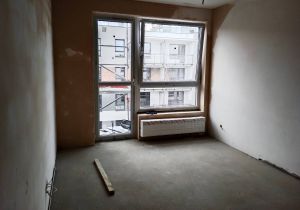

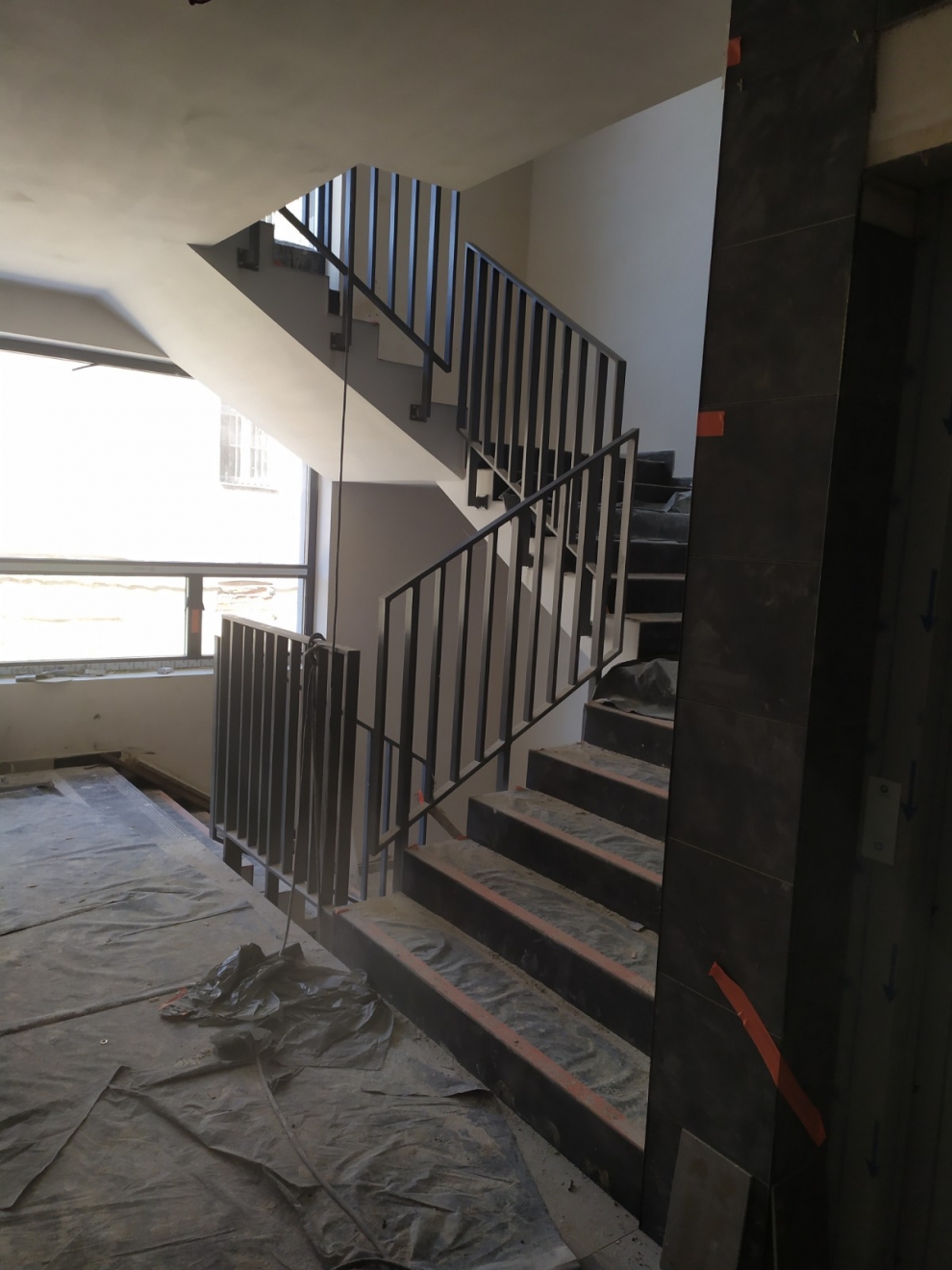

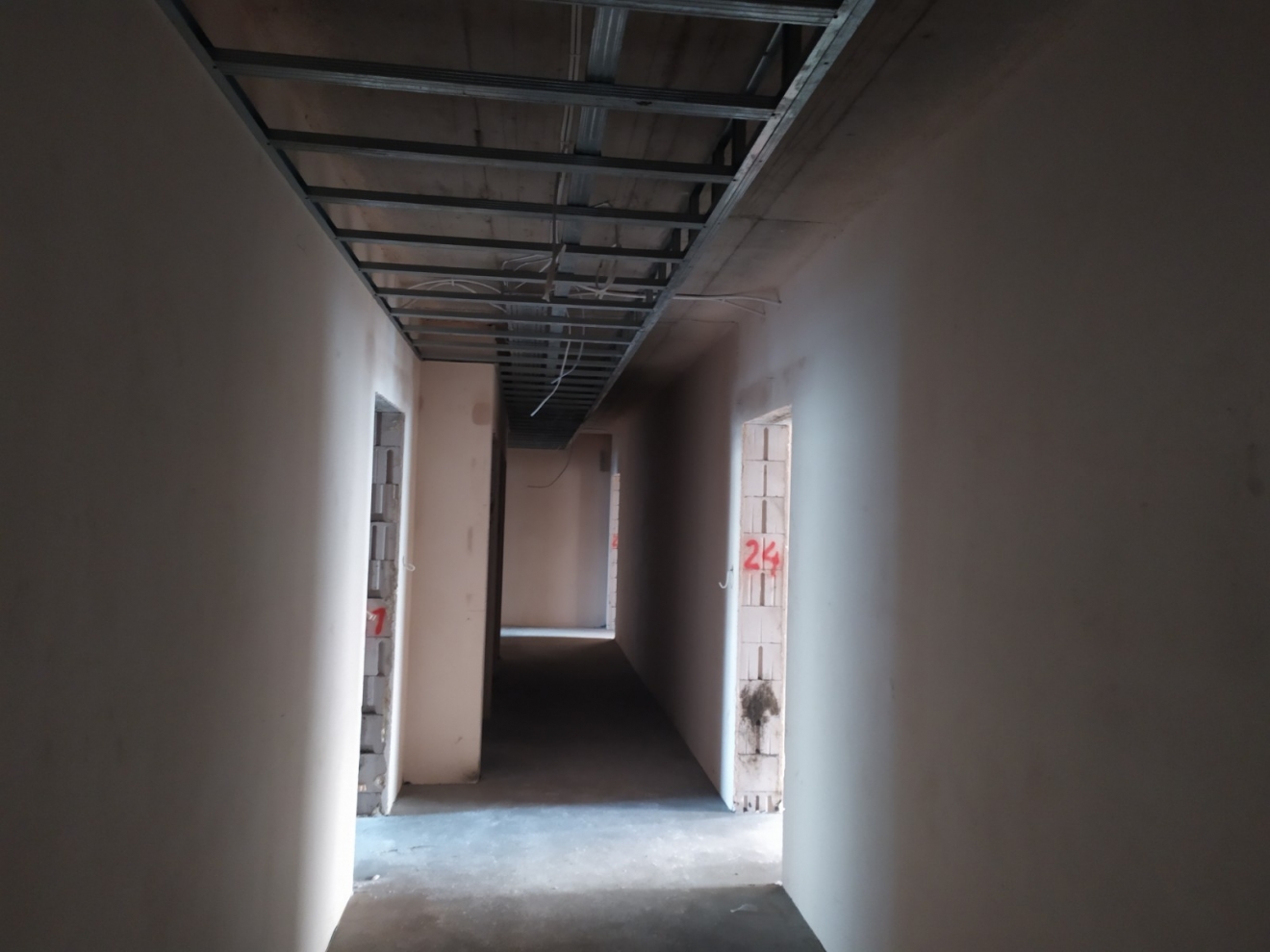

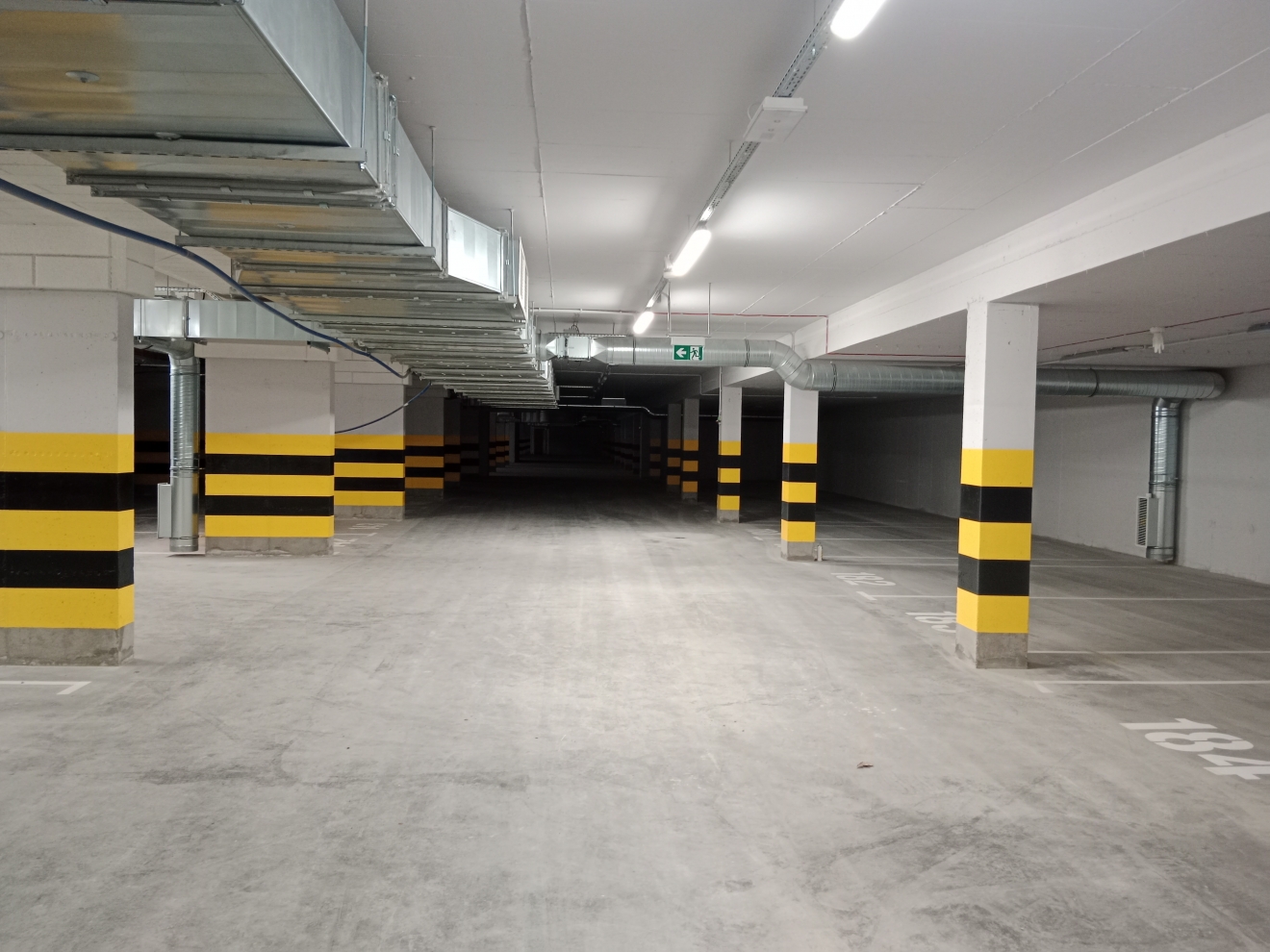

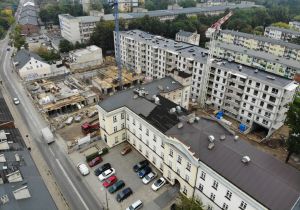

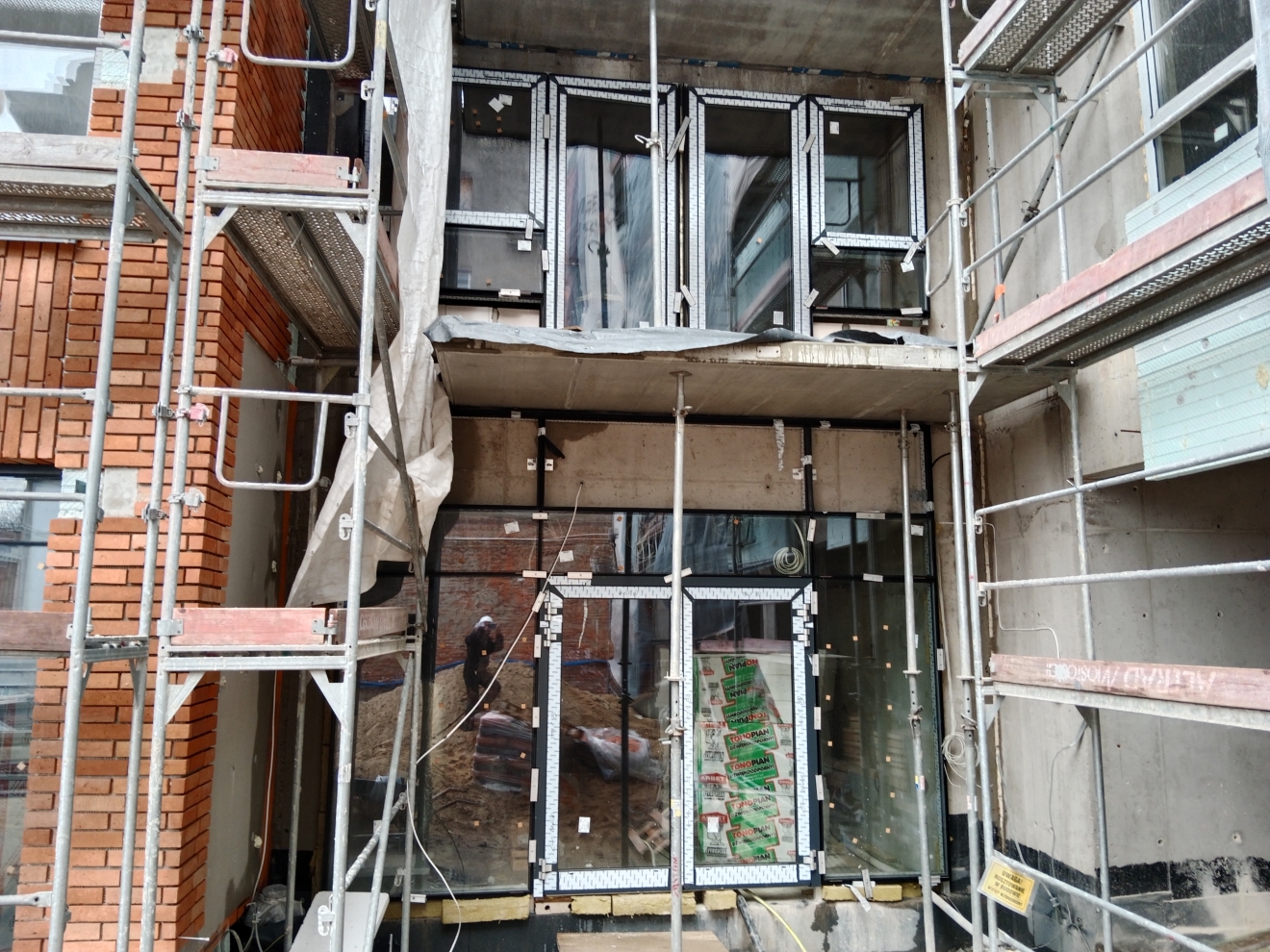

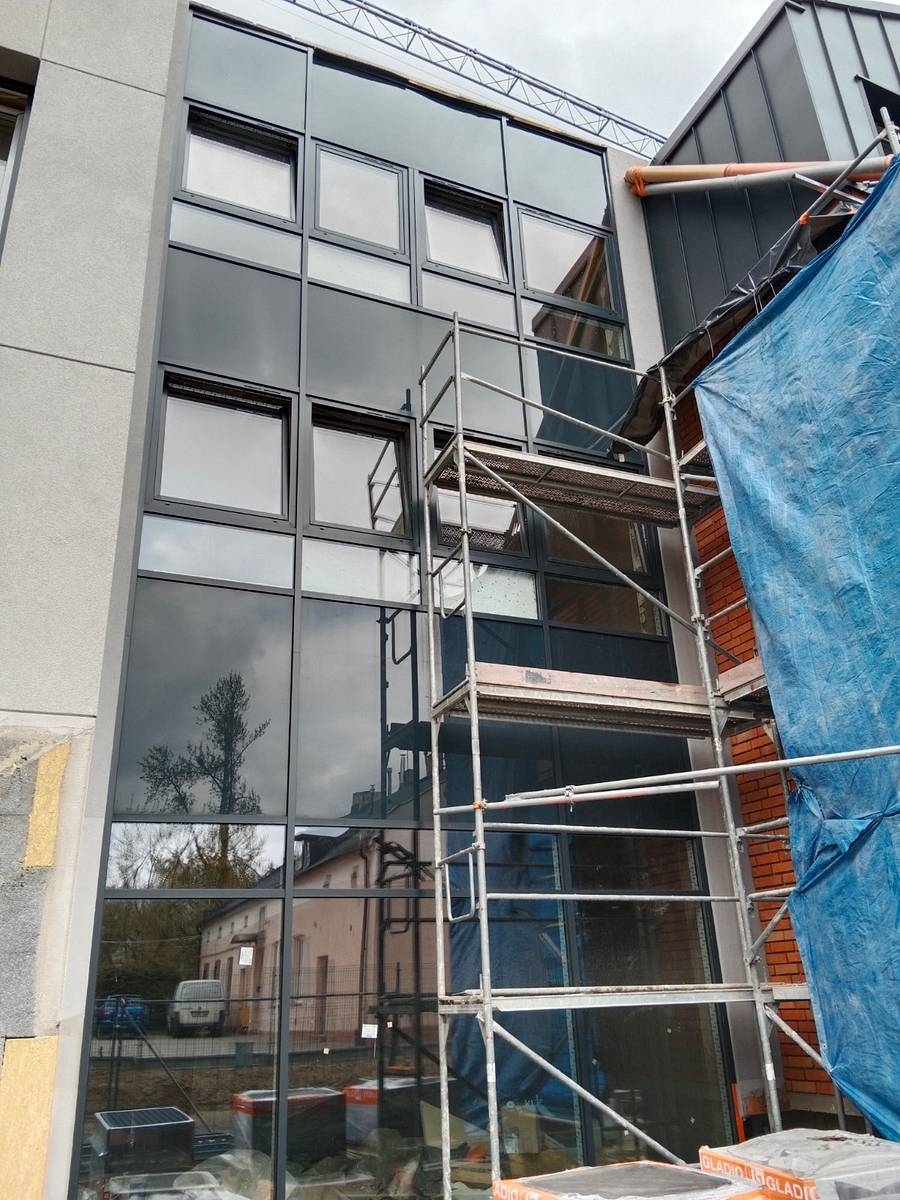

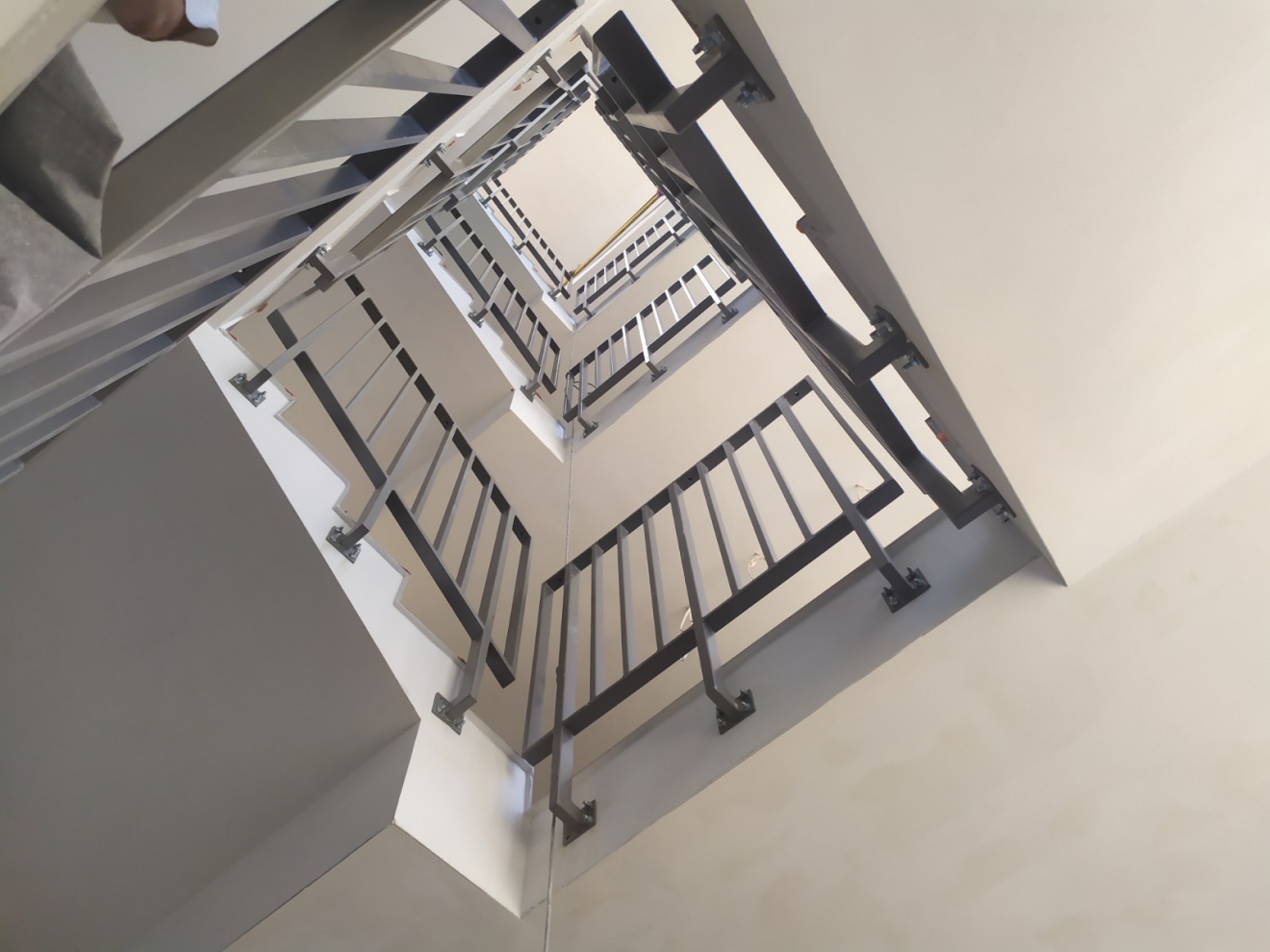

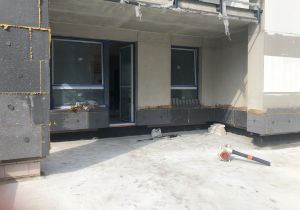

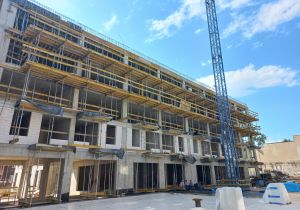

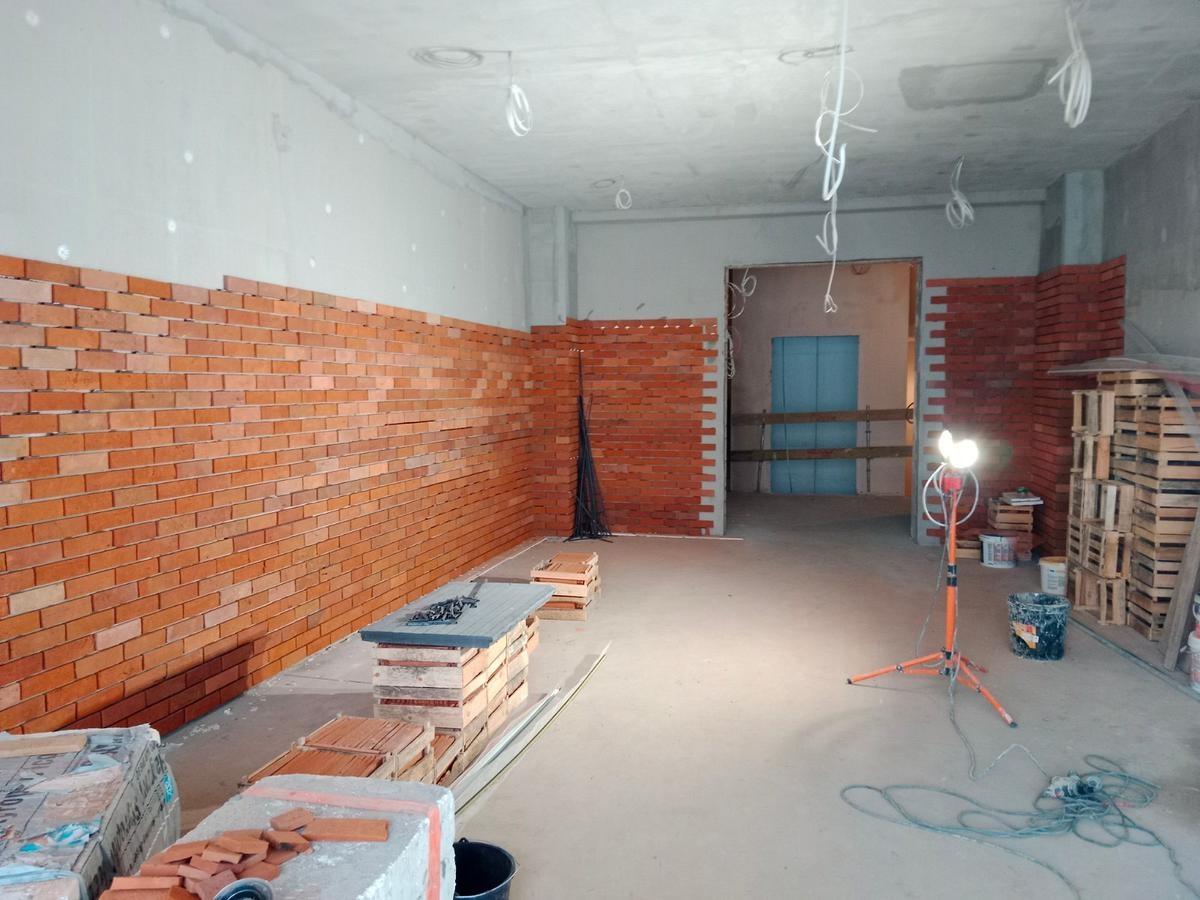

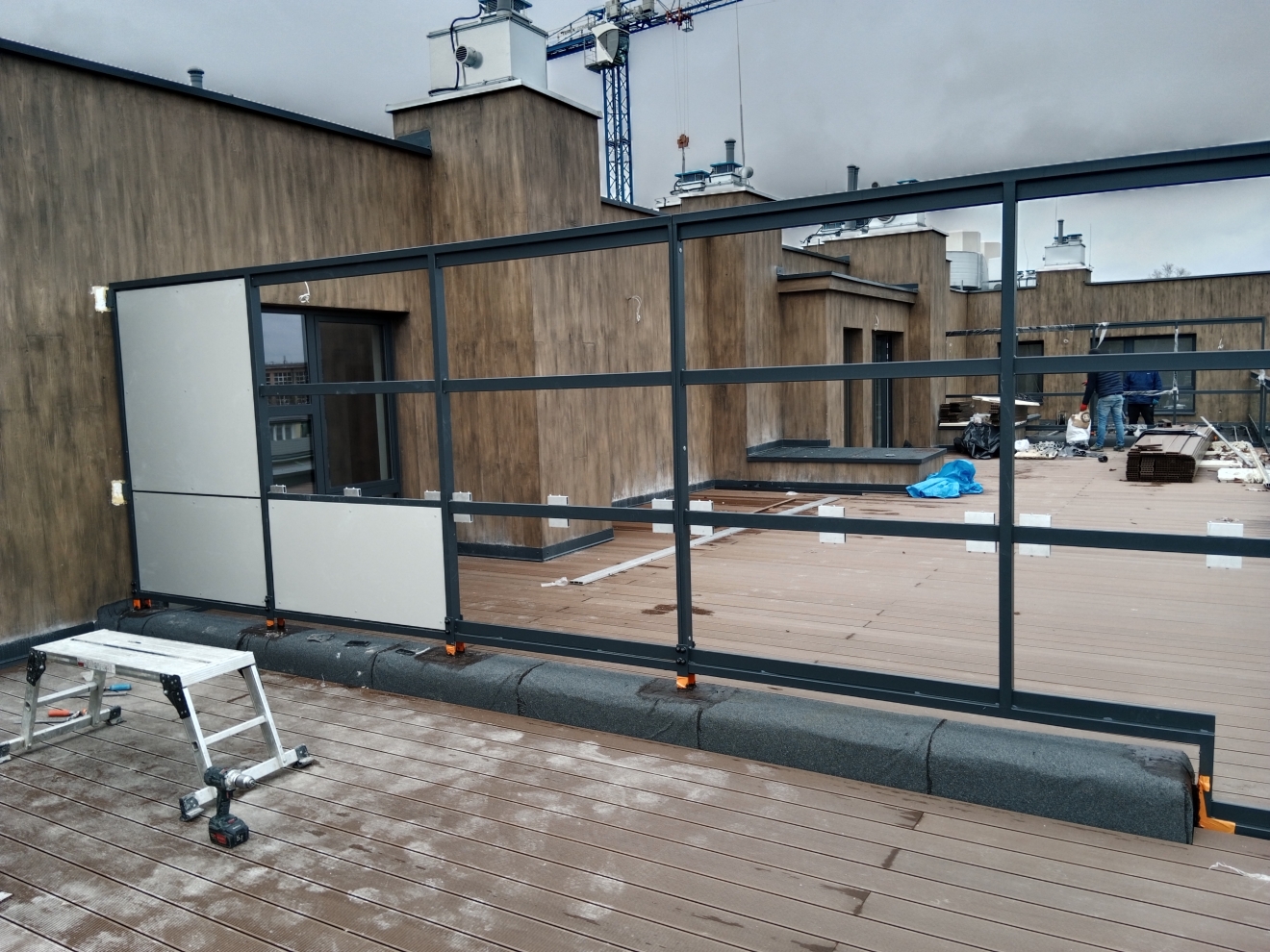

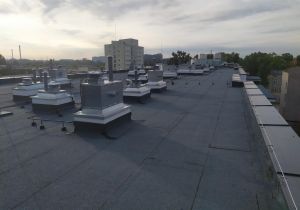

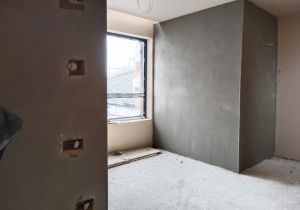

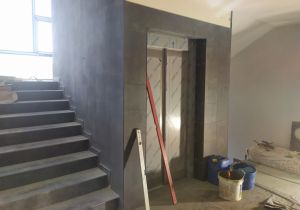

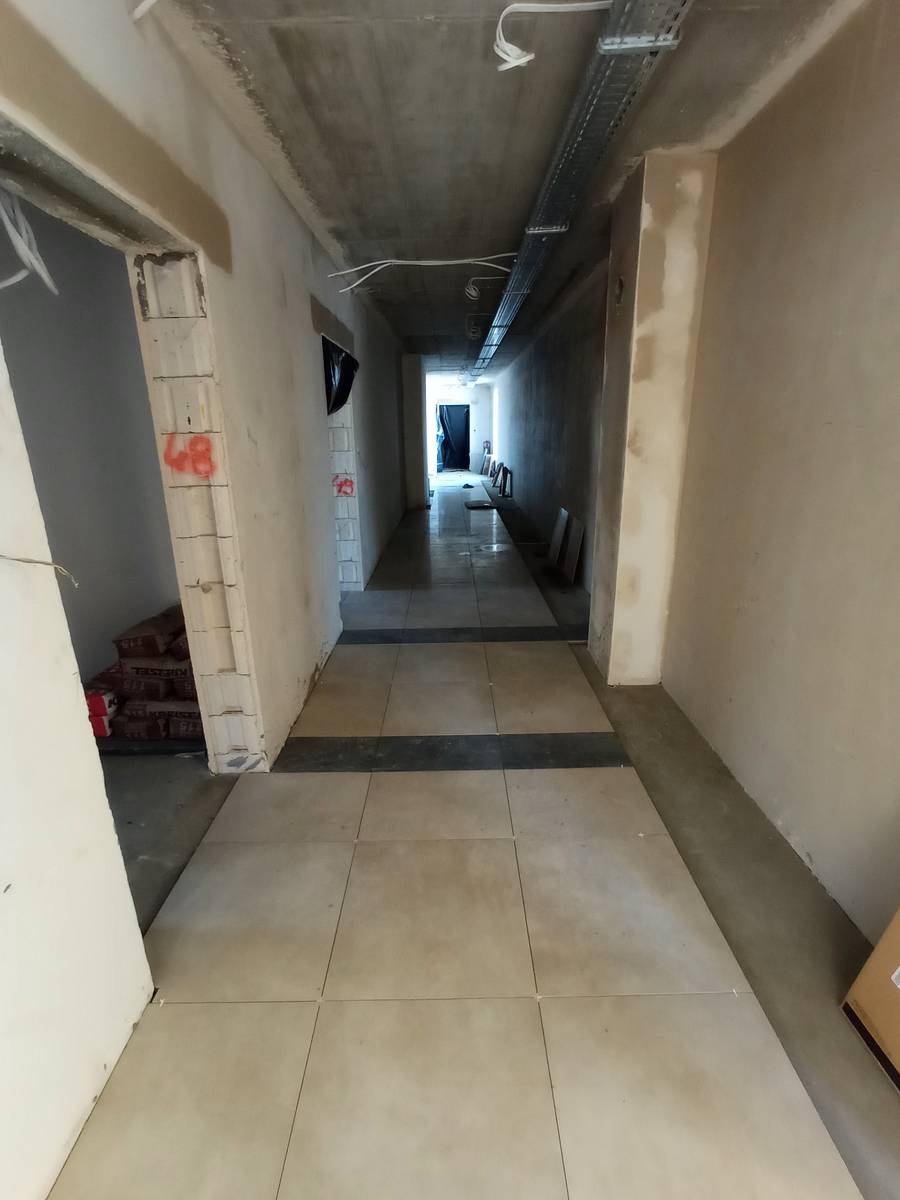

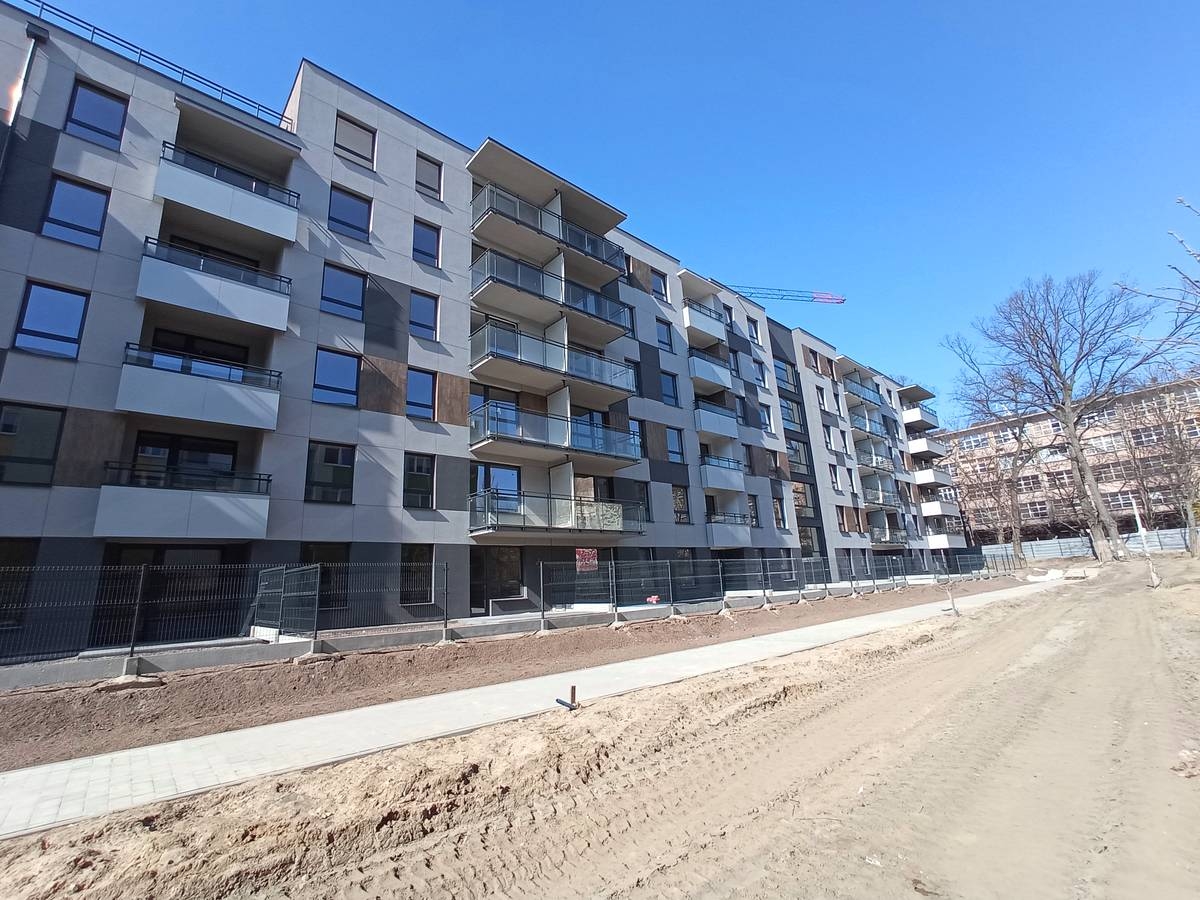

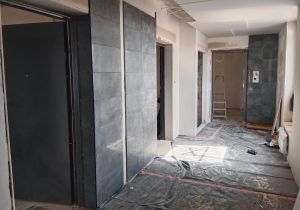

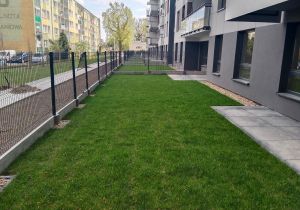

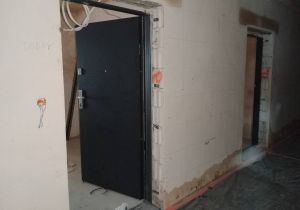

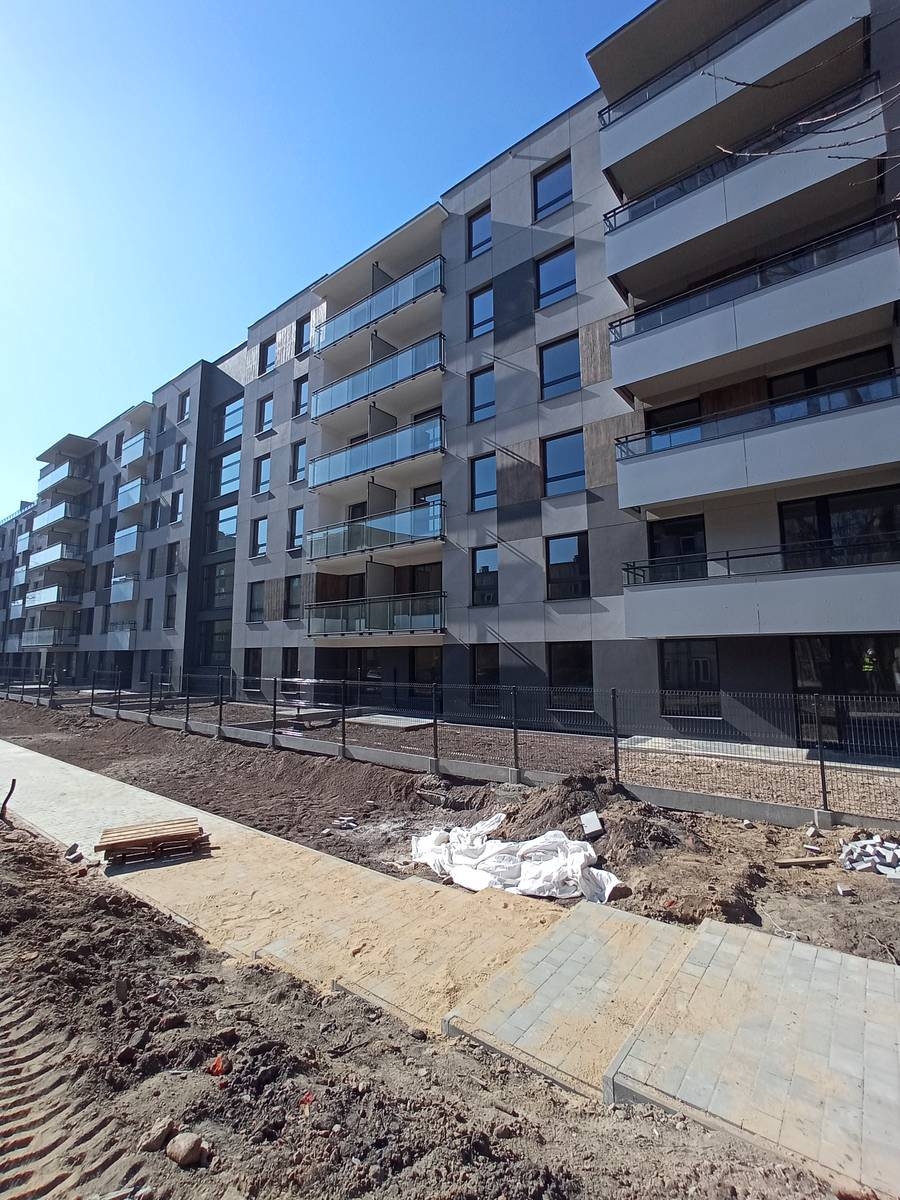

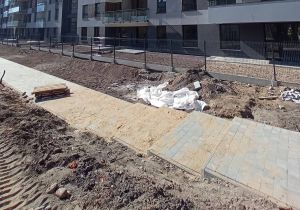

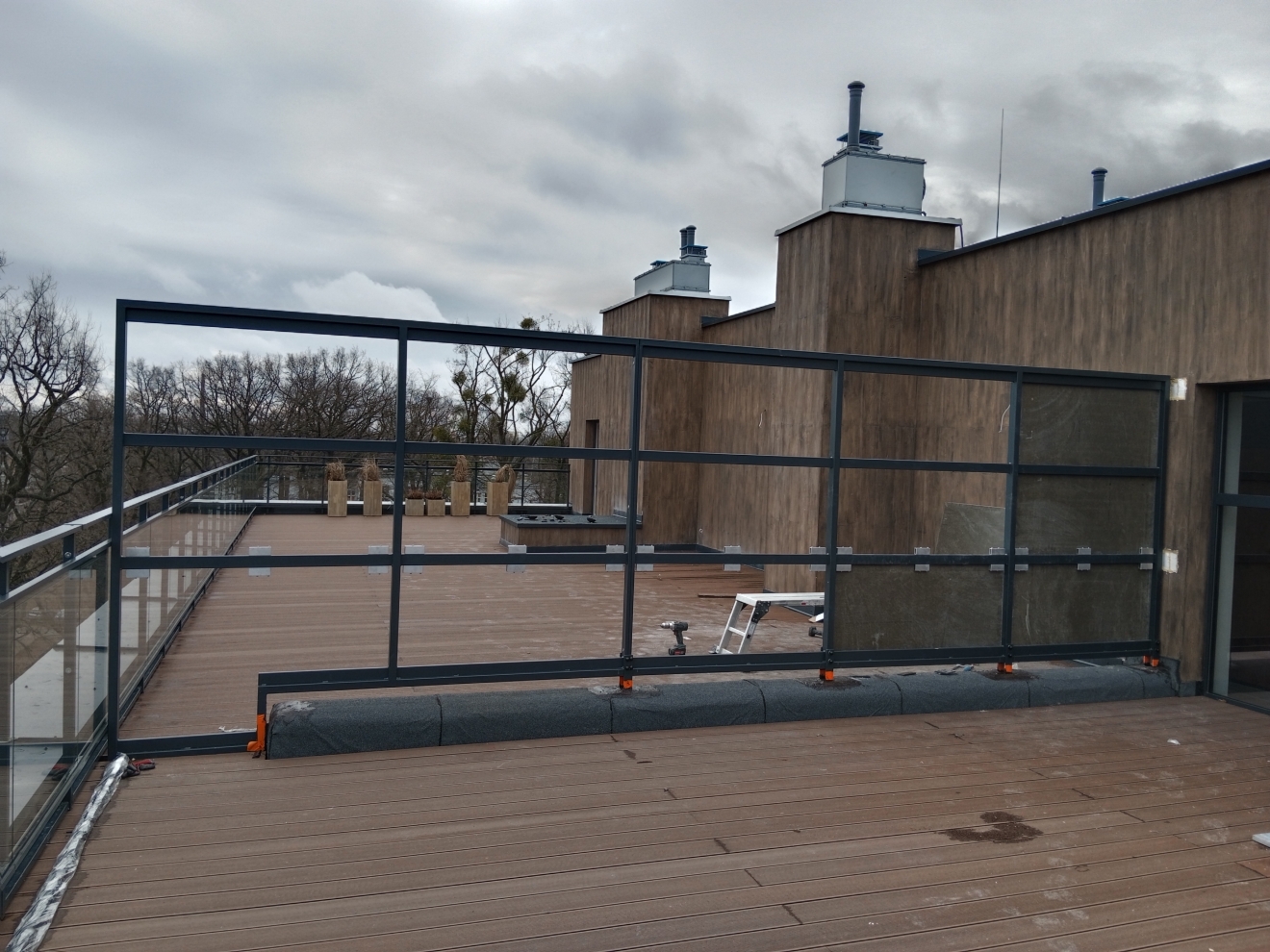

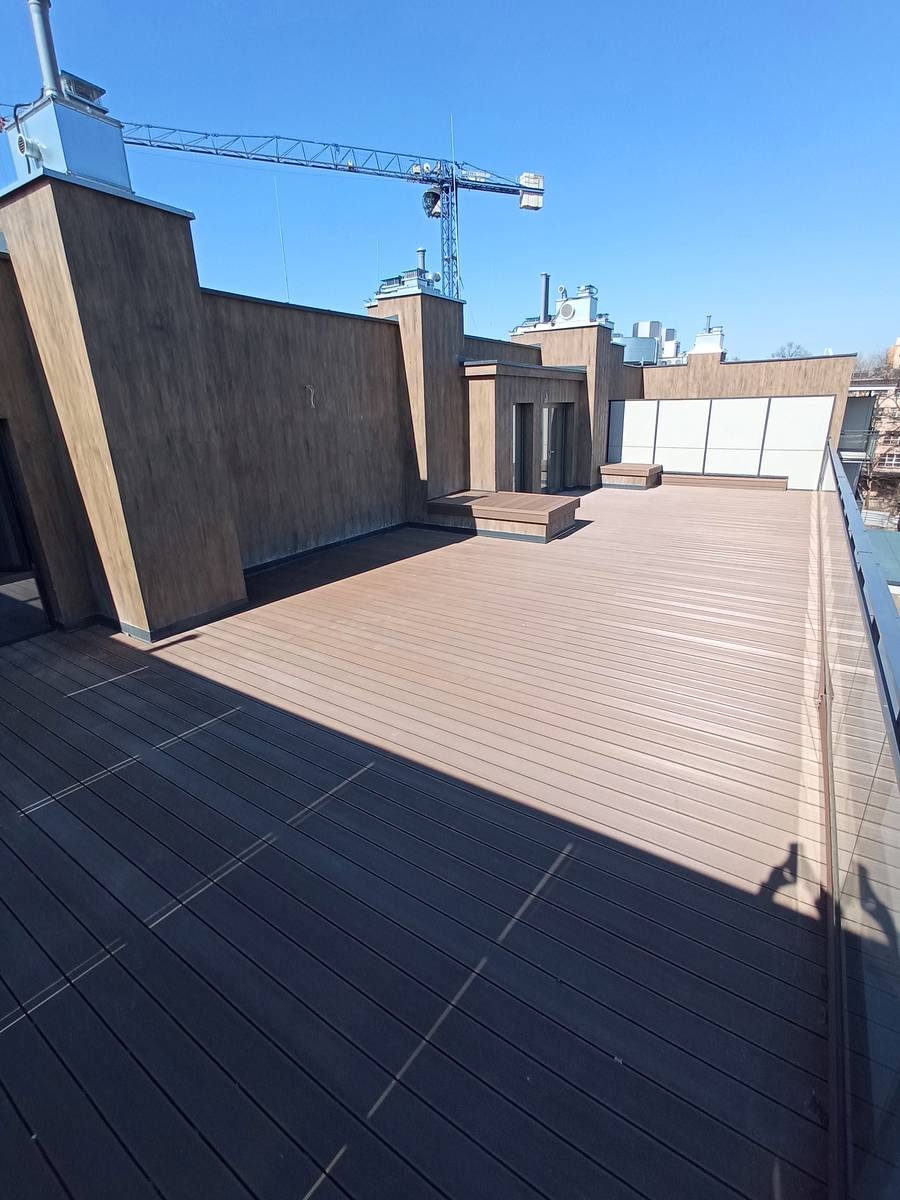

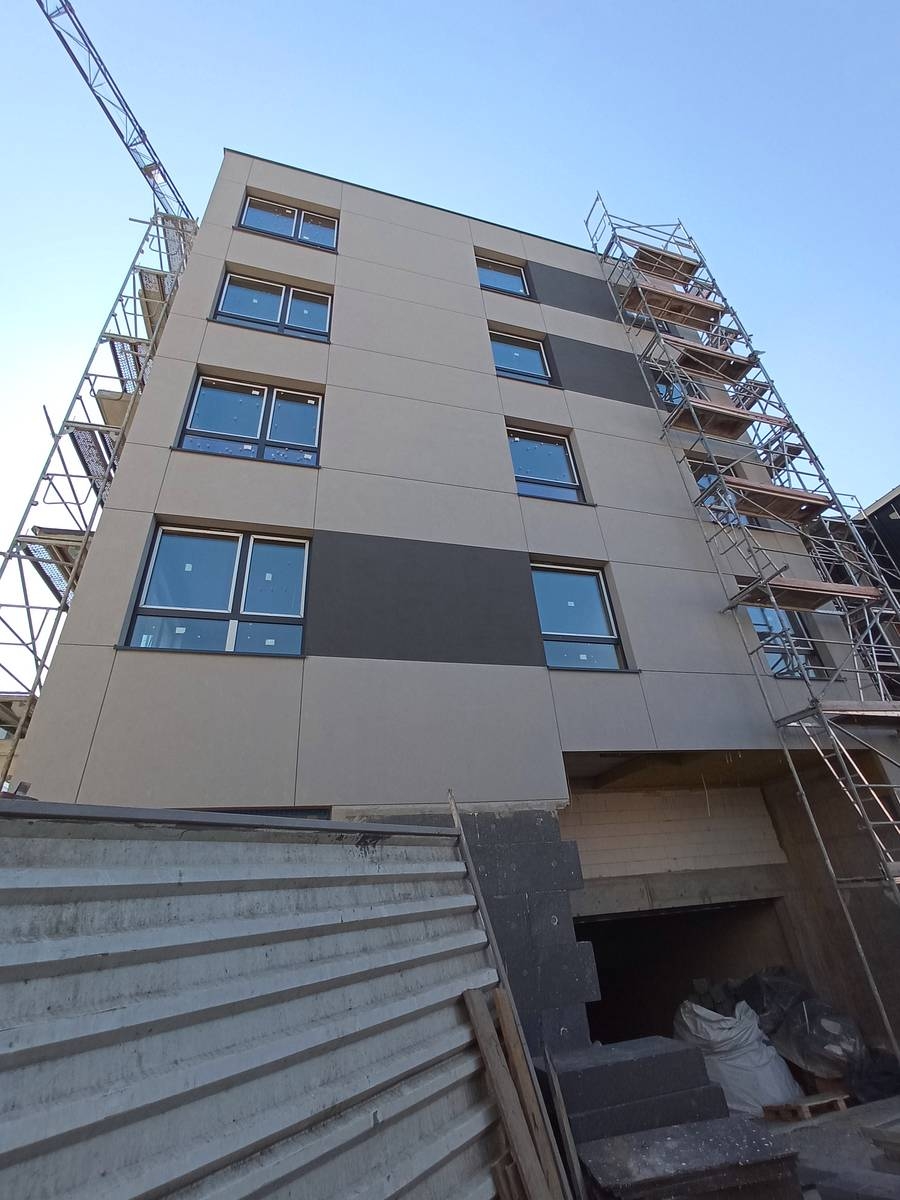

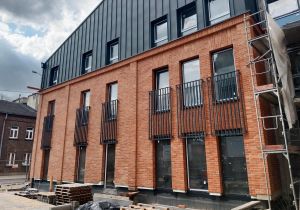

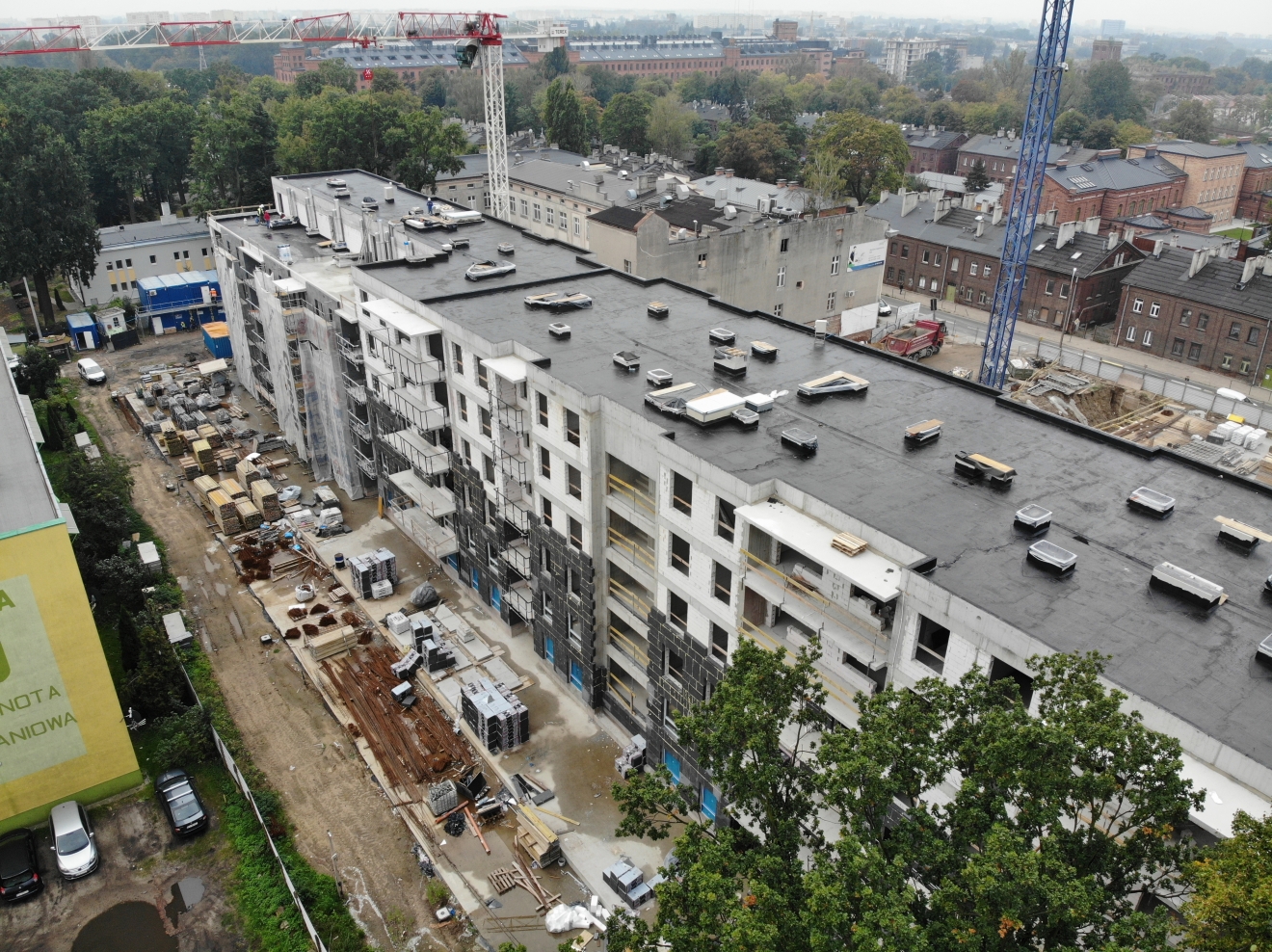

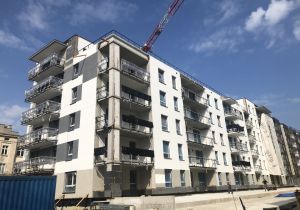

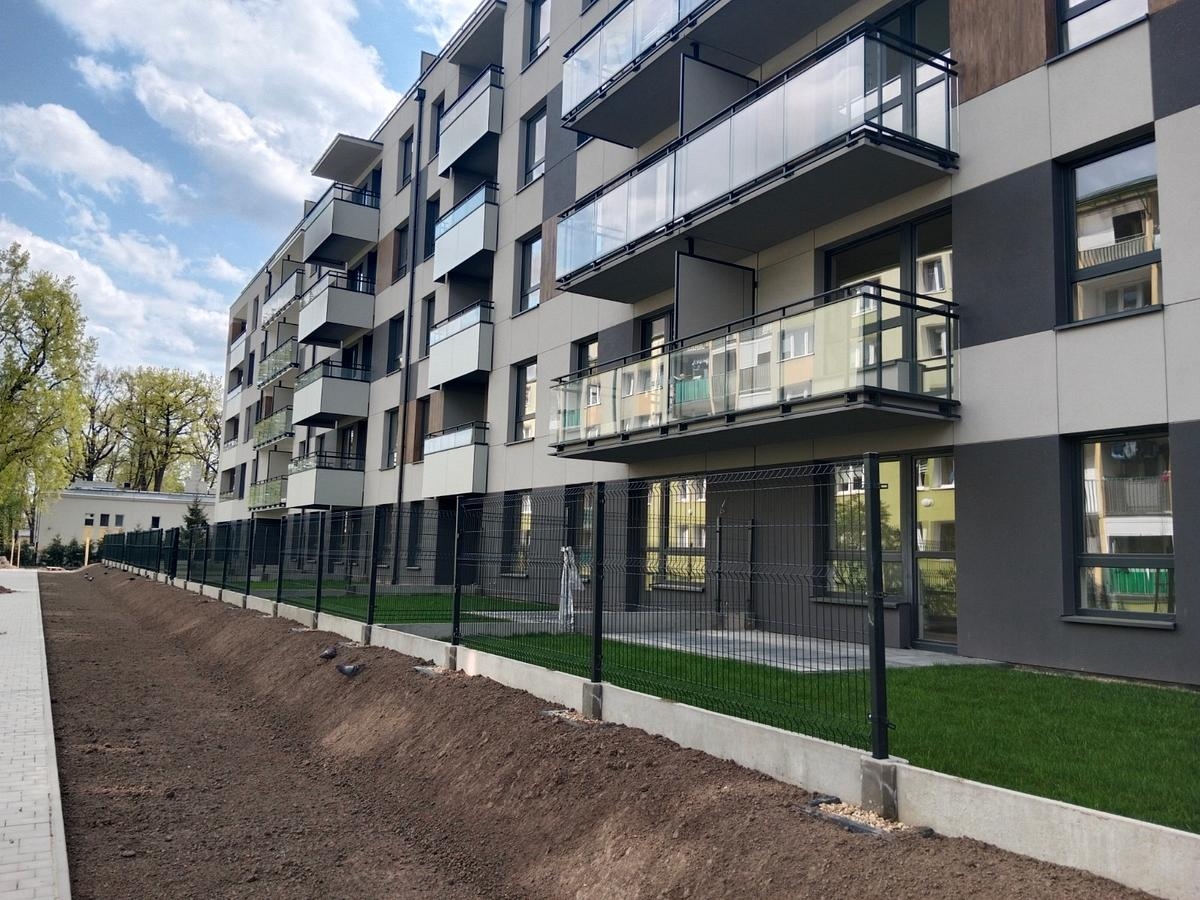

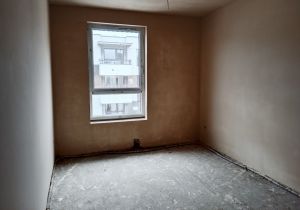

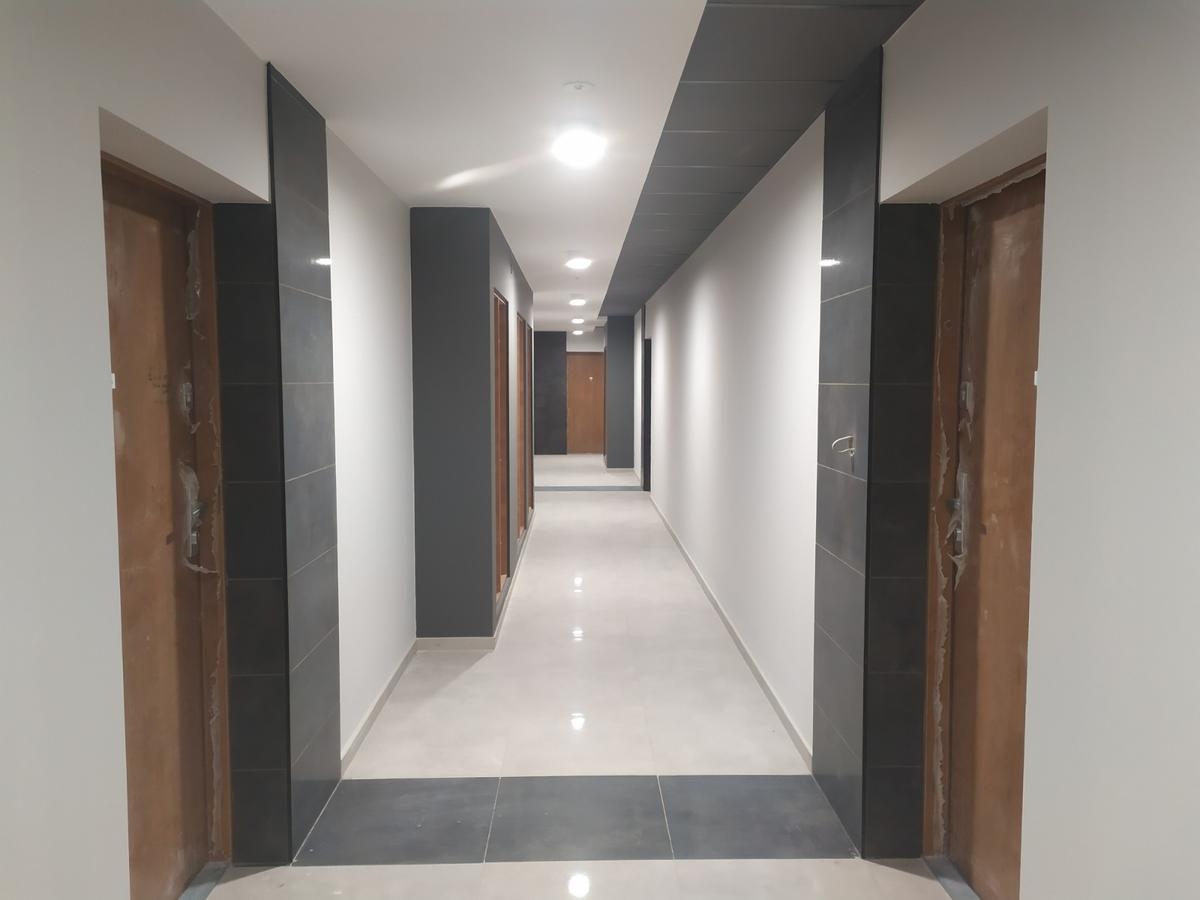

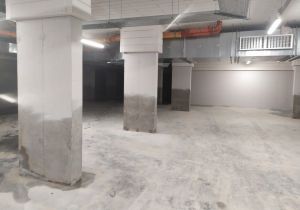

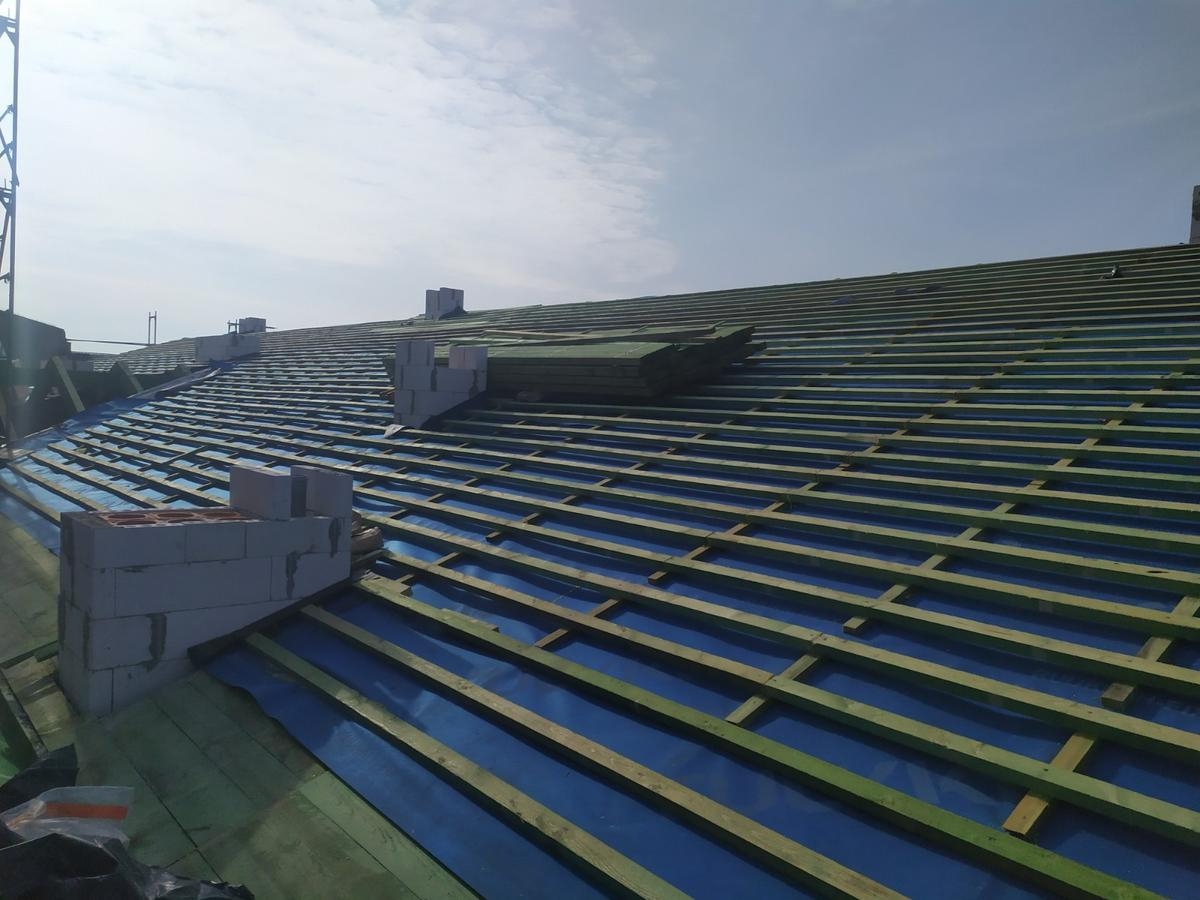

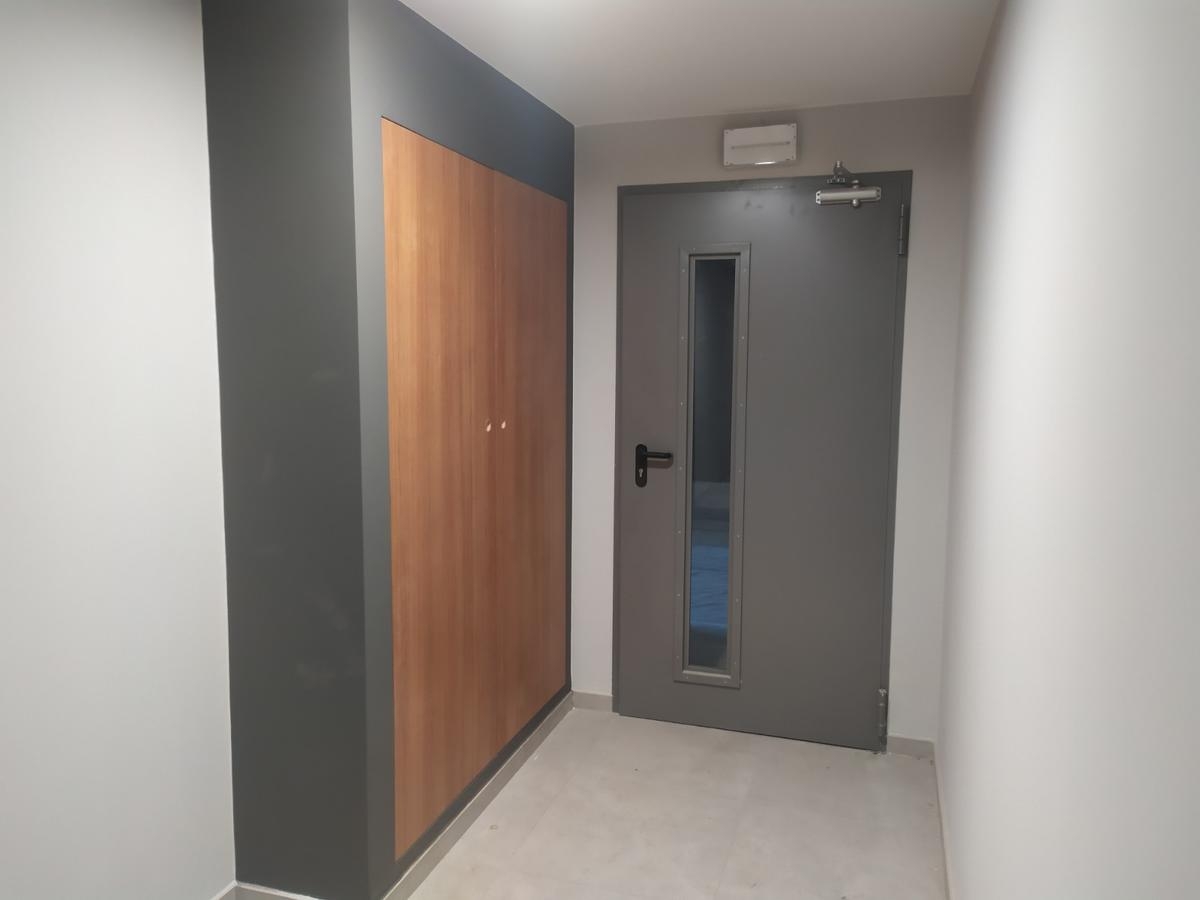

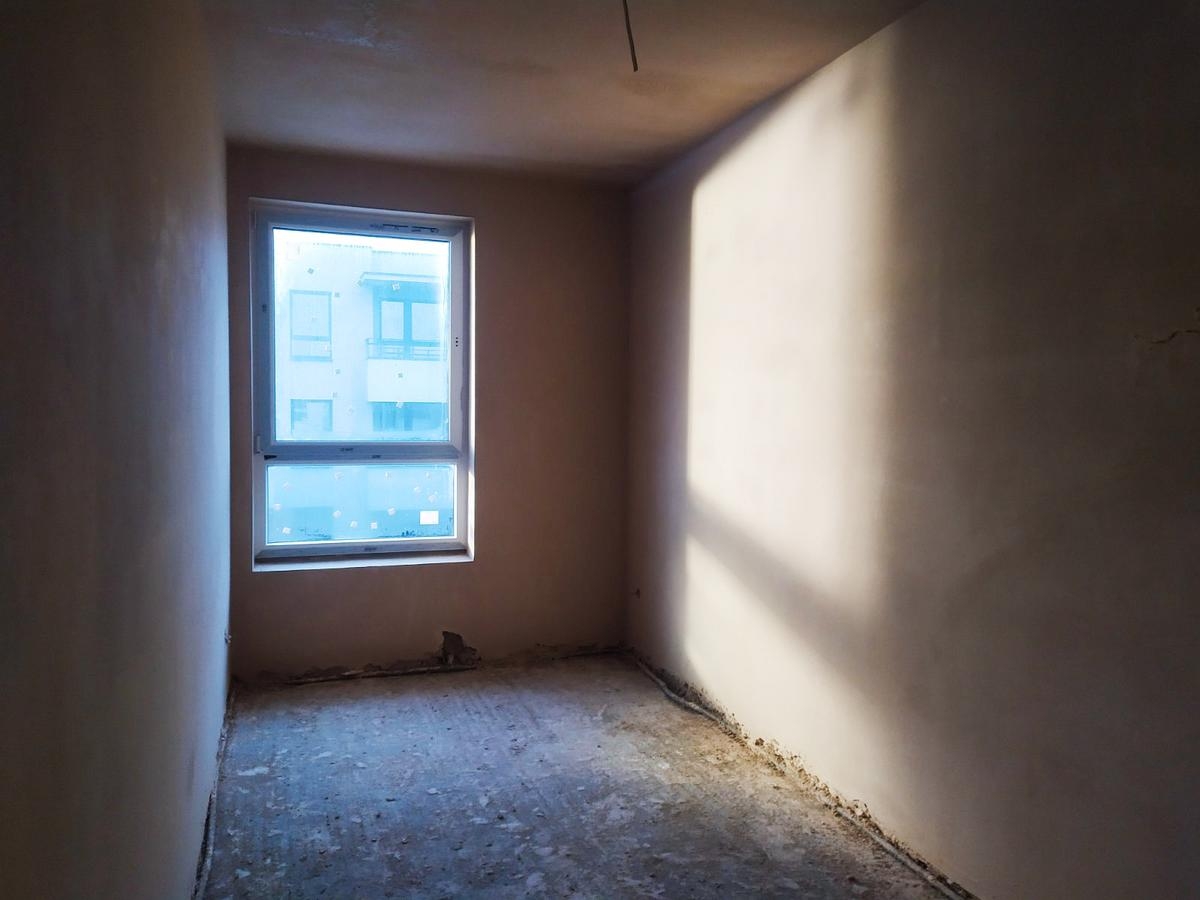

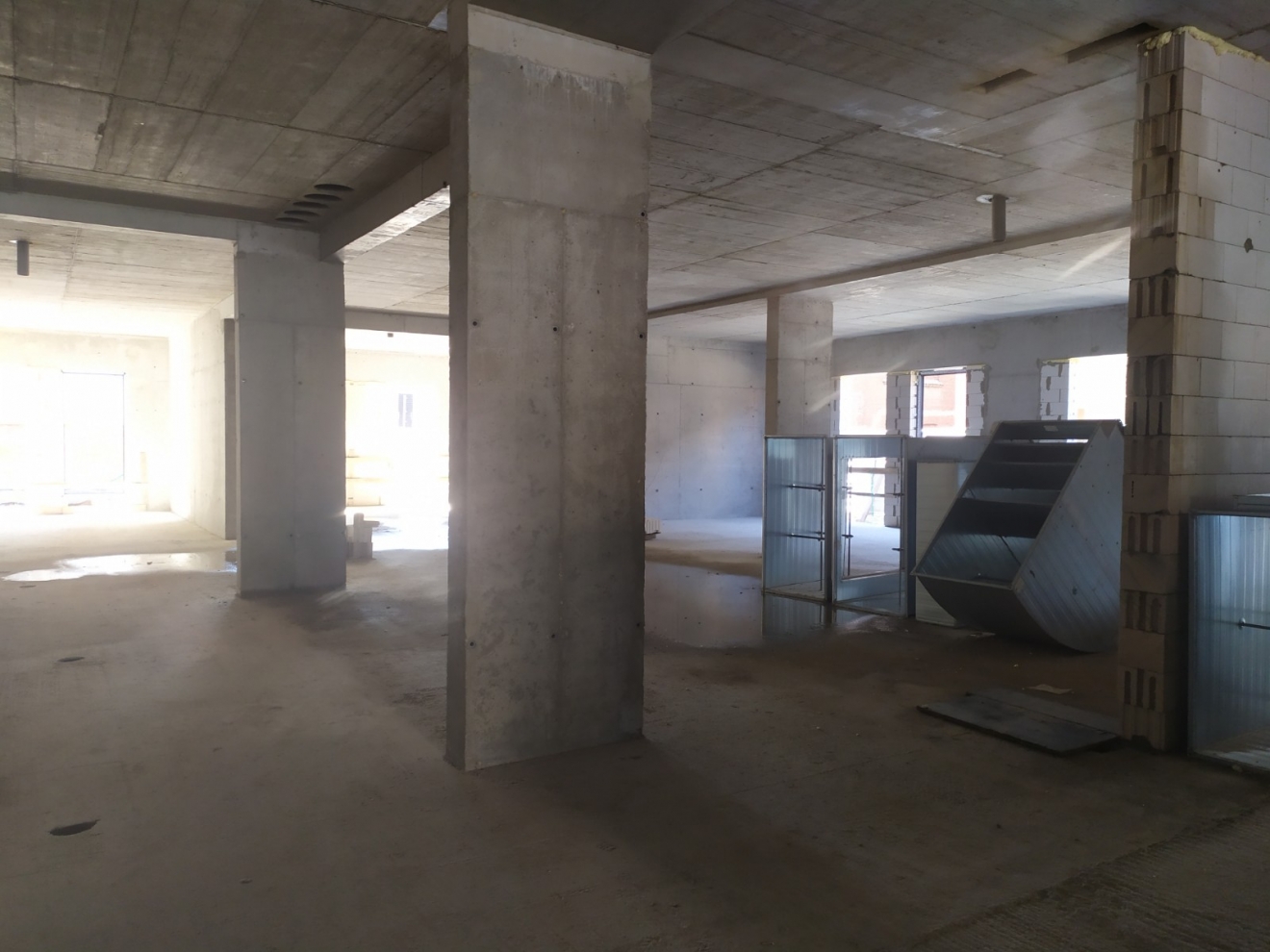

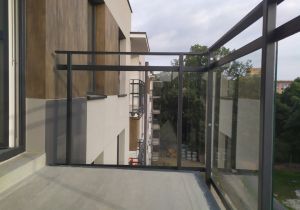

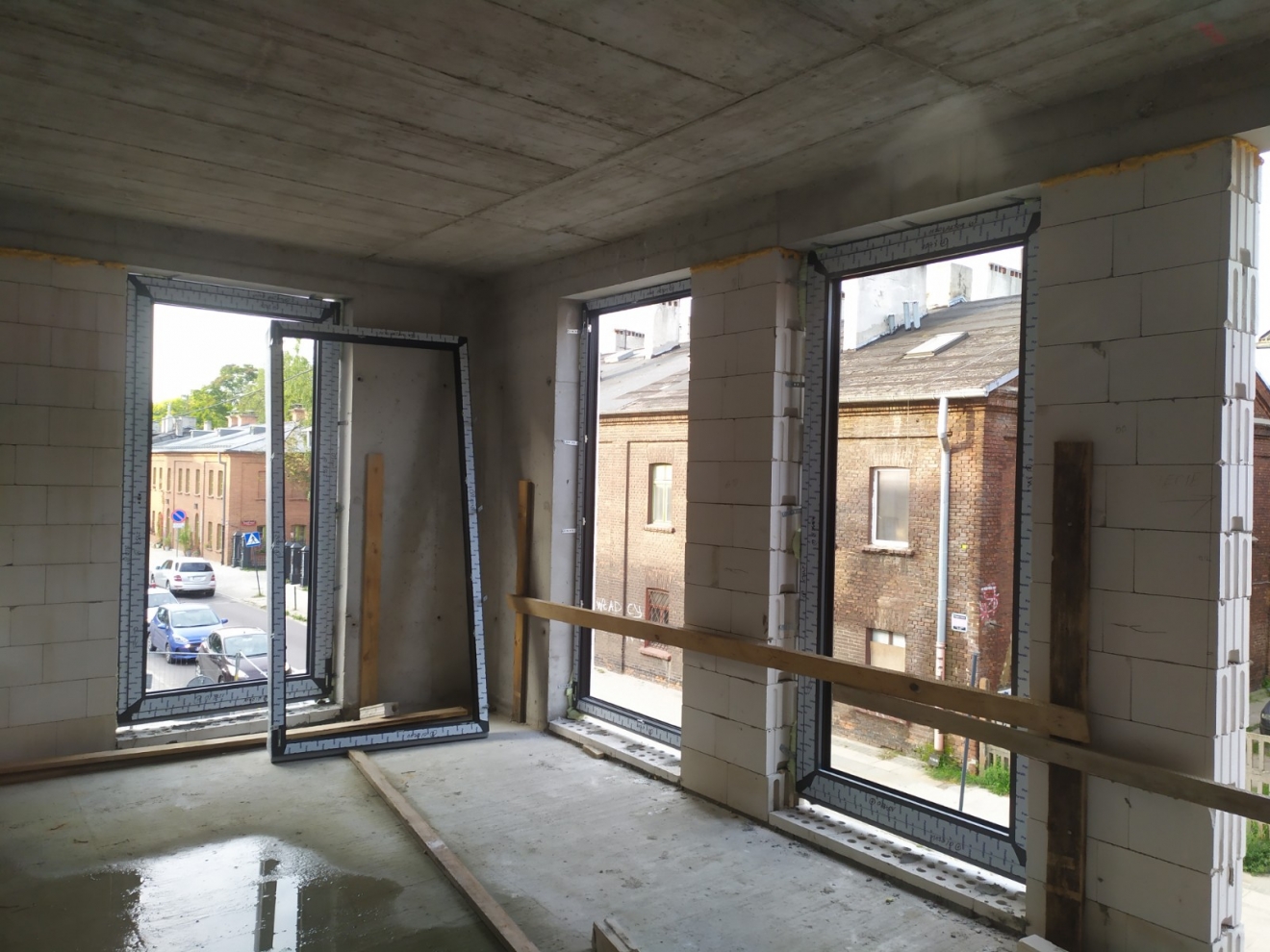

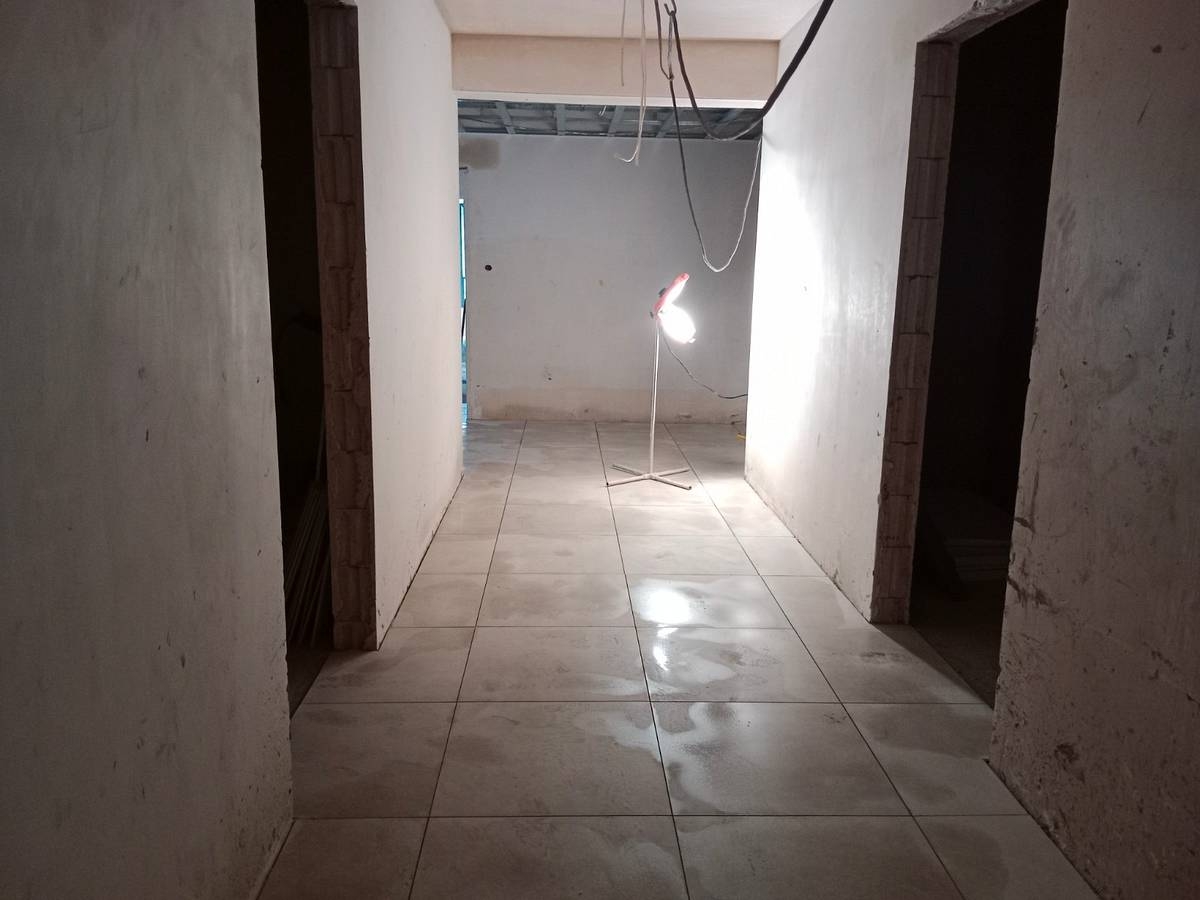

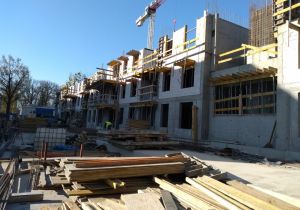

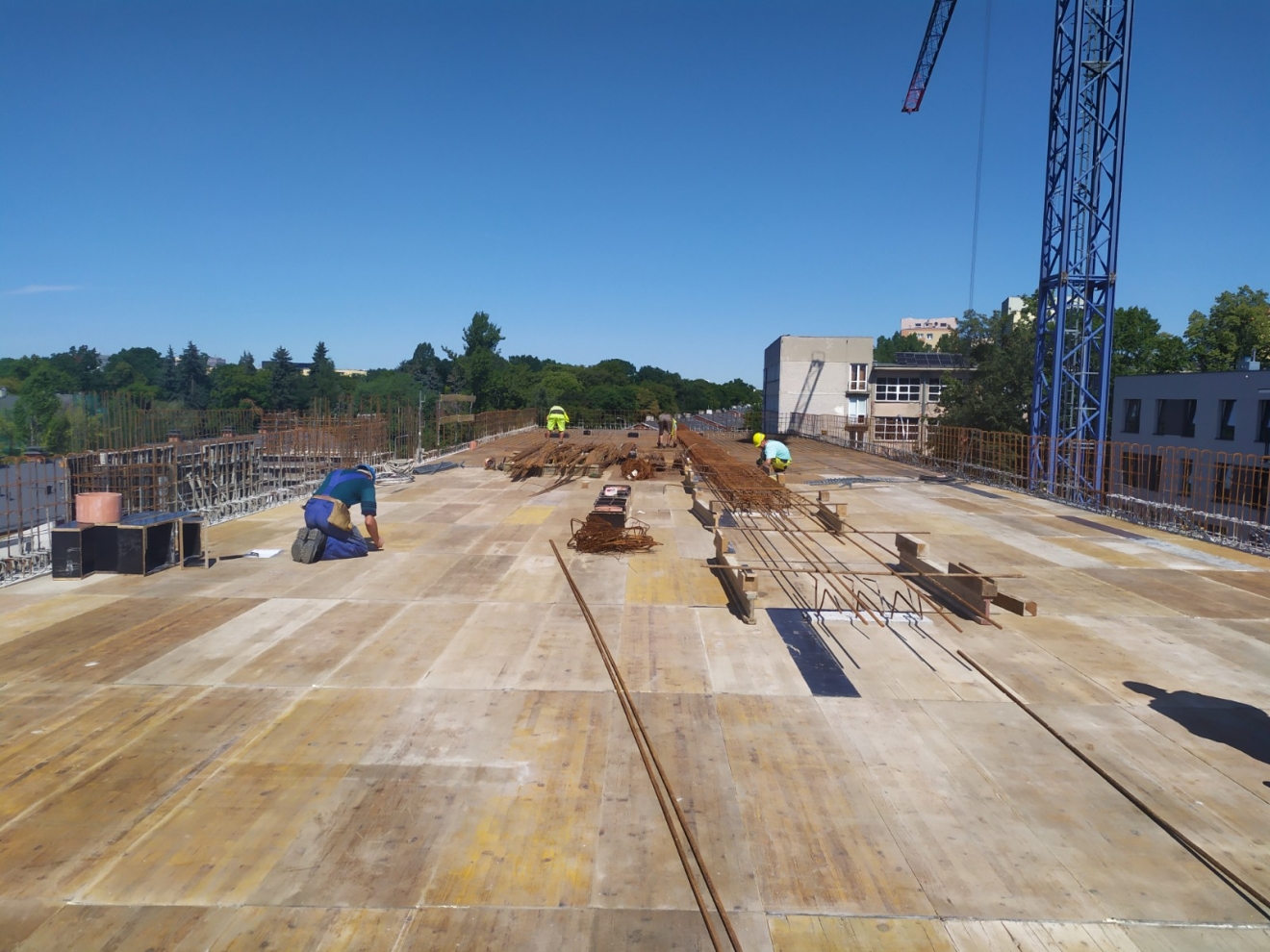

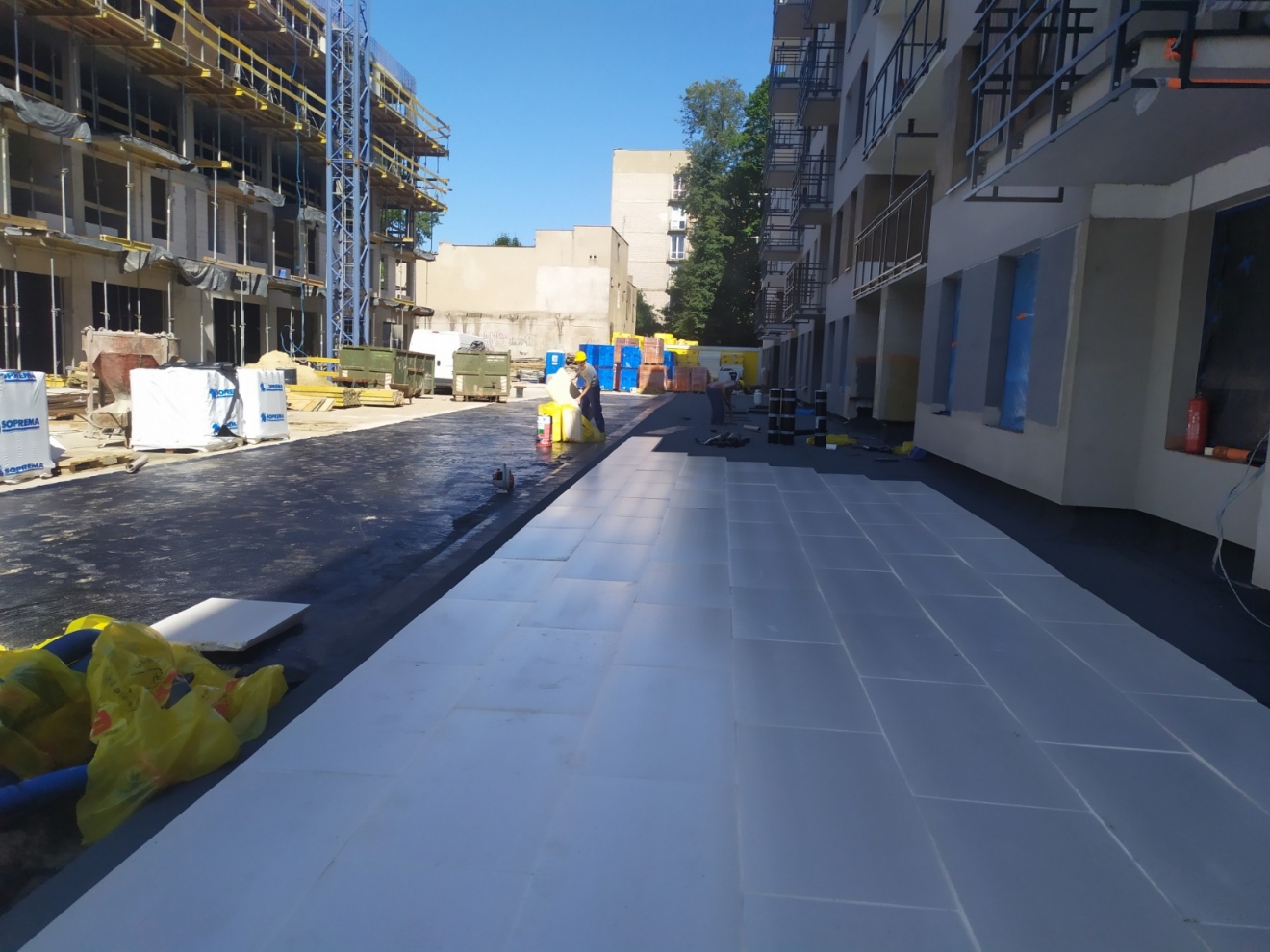

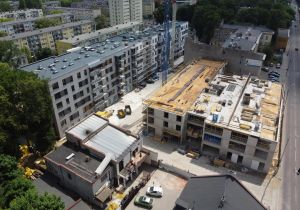

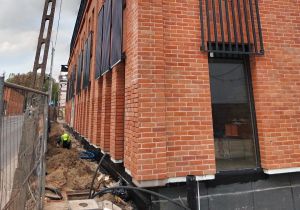

Poniżej przedstawiamy postęp budowy inwstycji Przędzalniana 64:

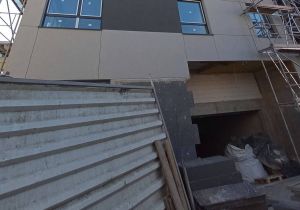

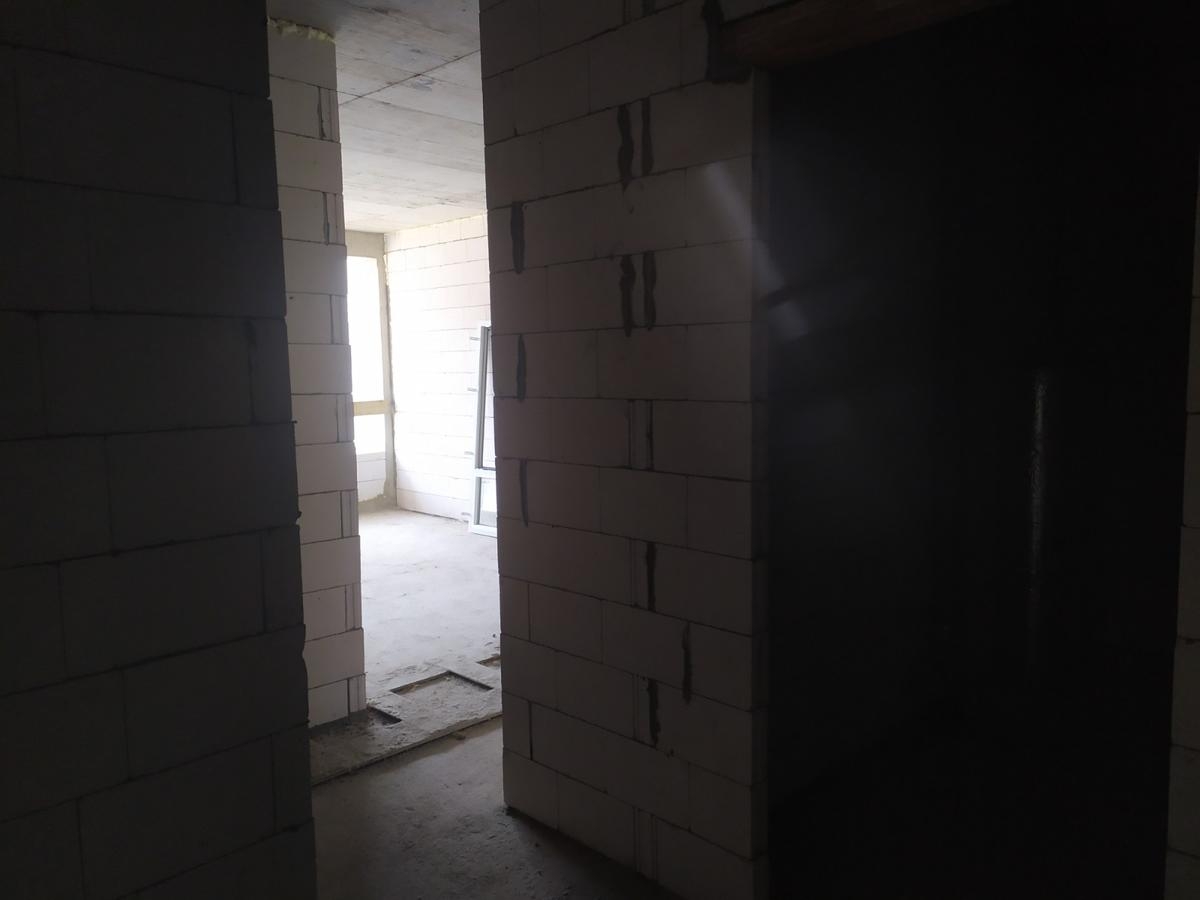

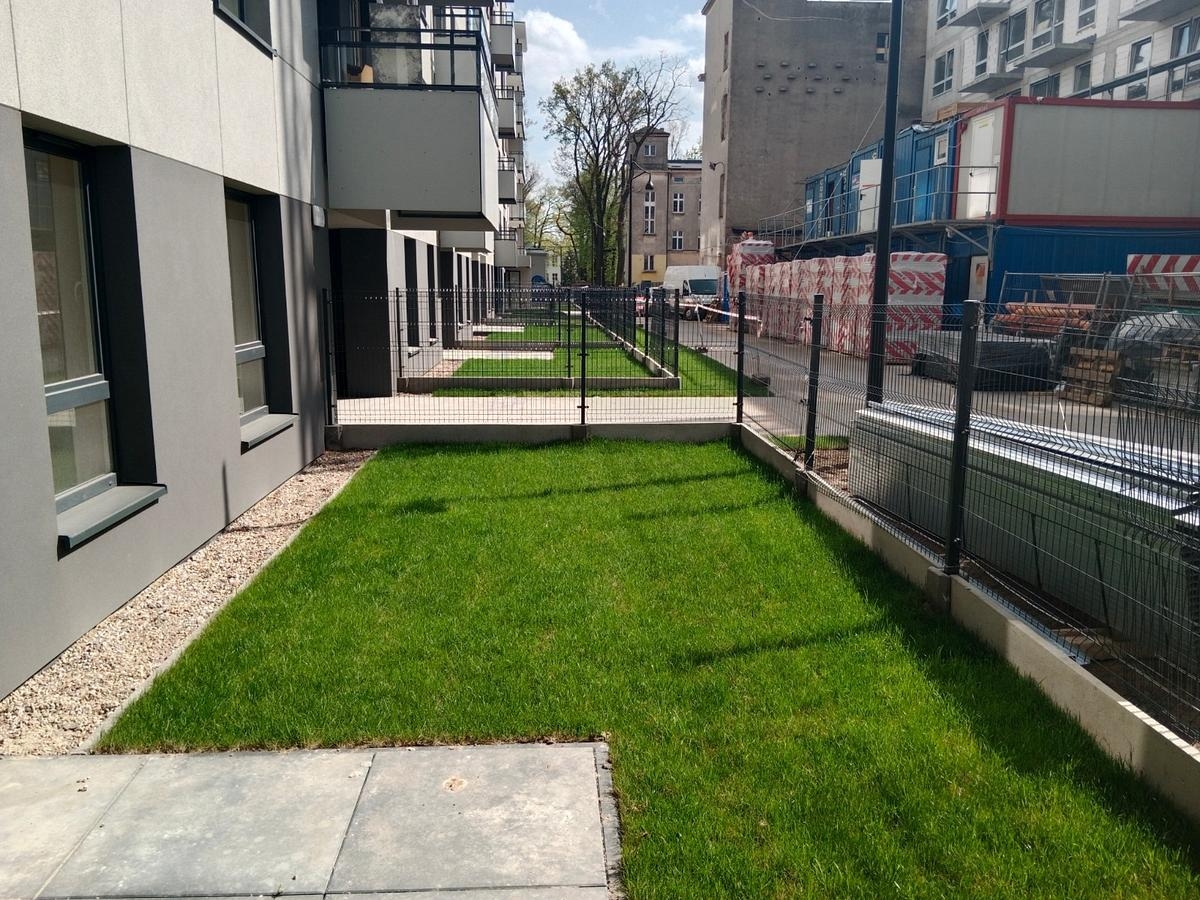

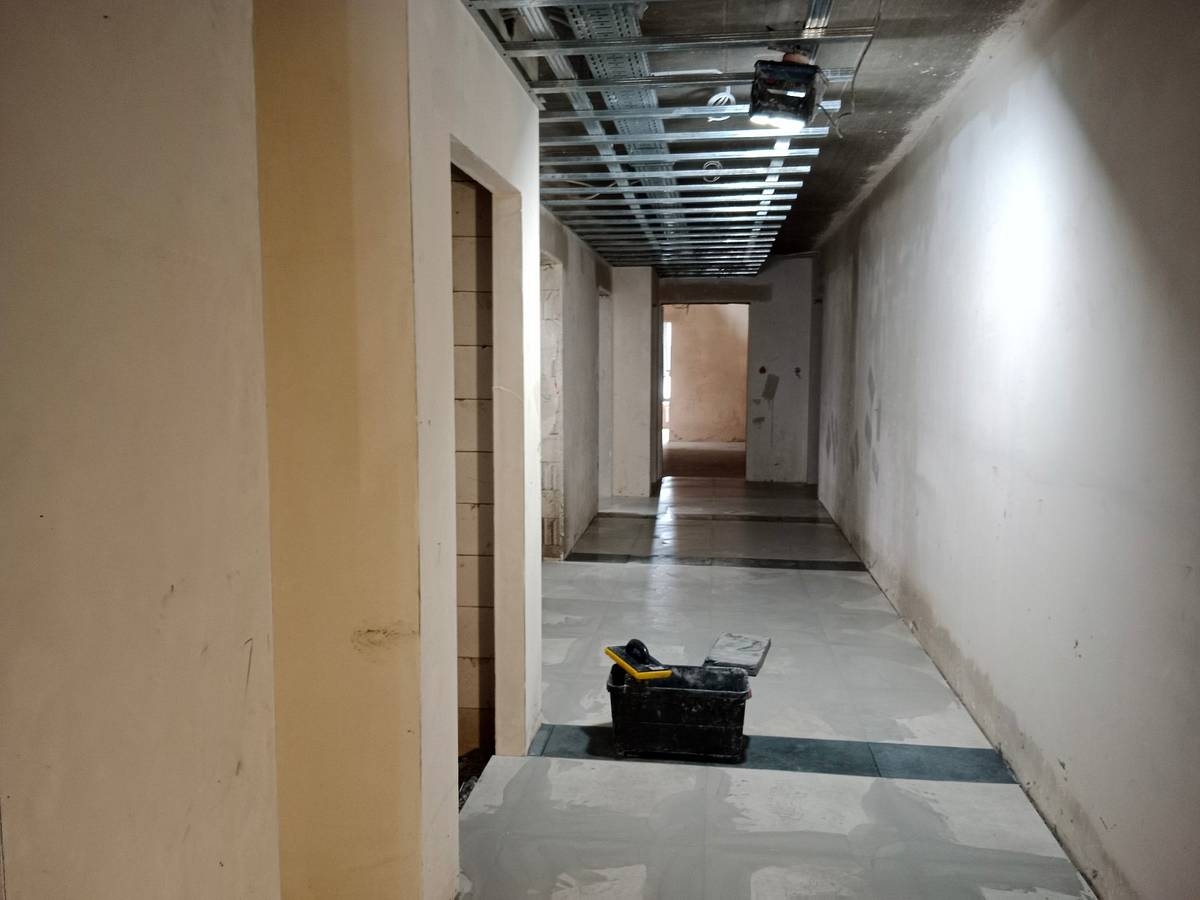

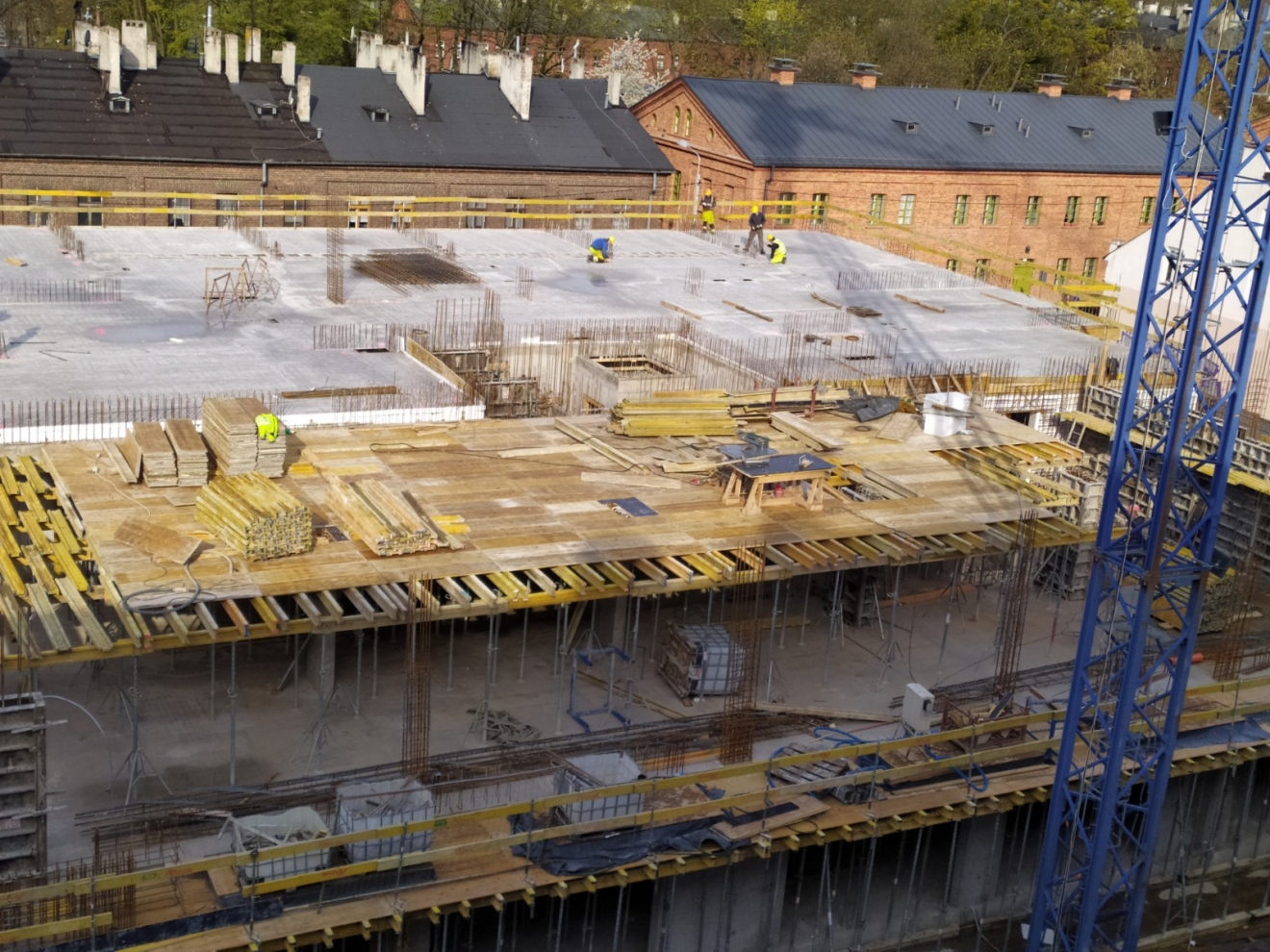

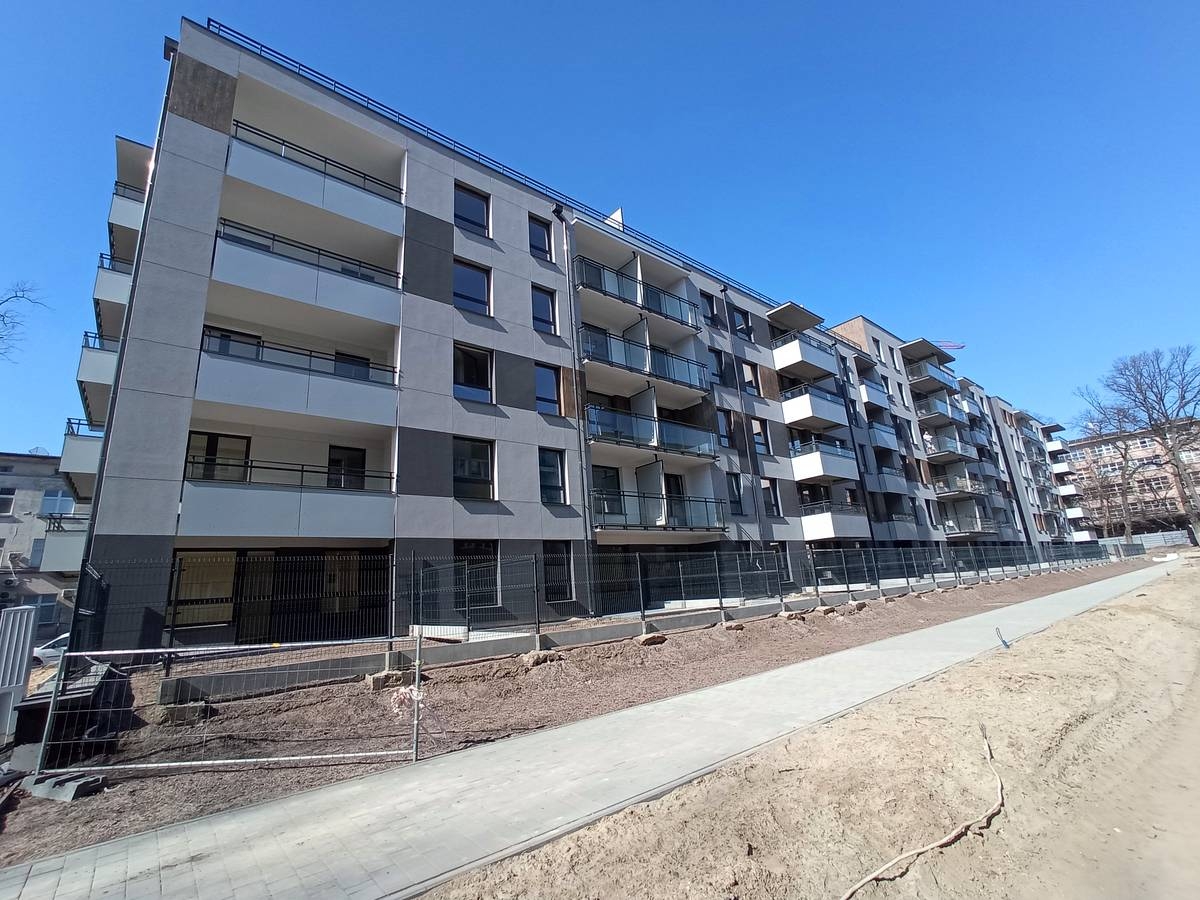

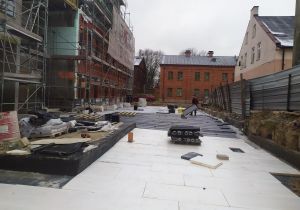

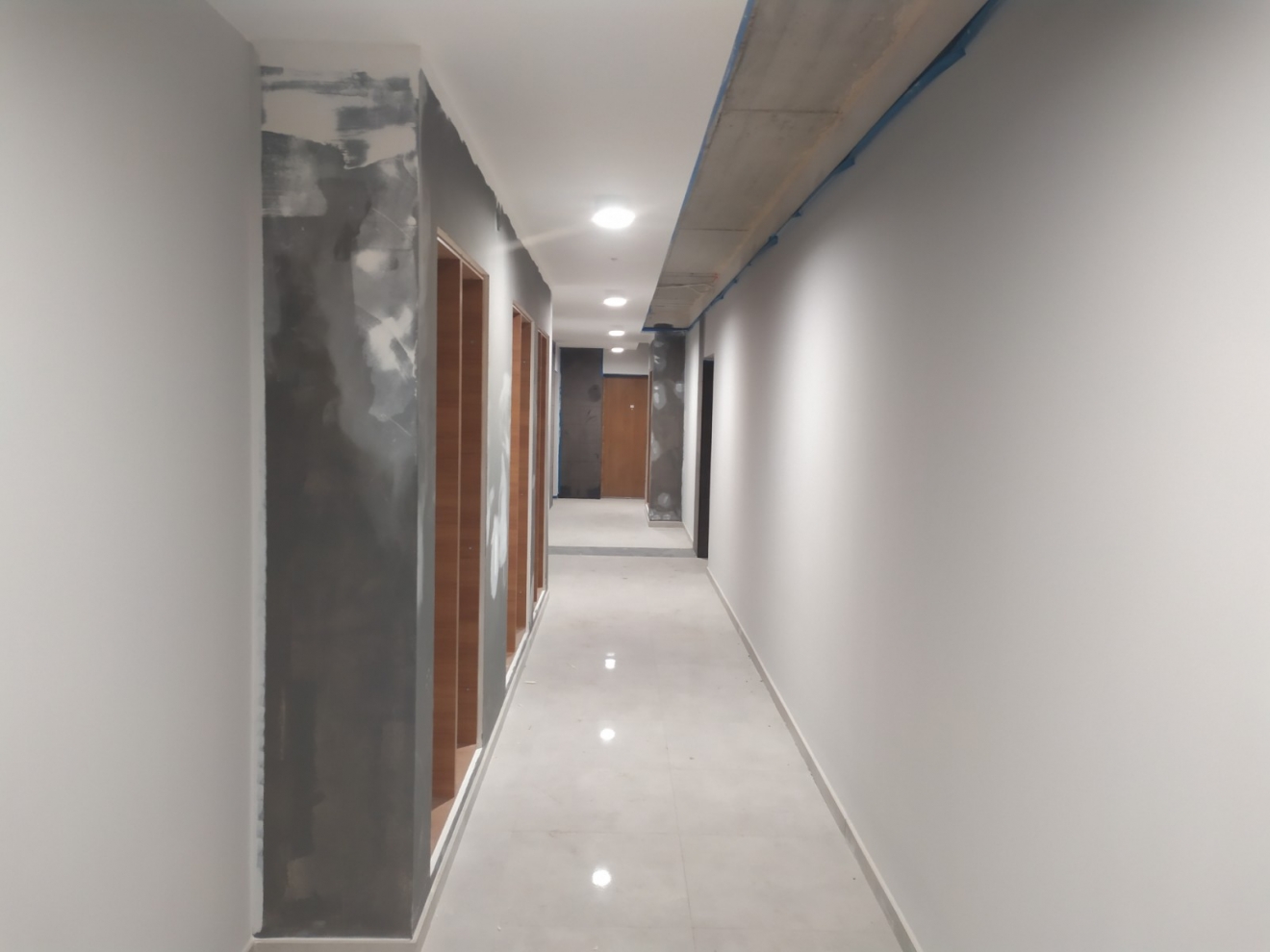

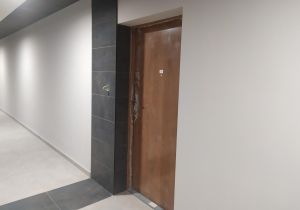

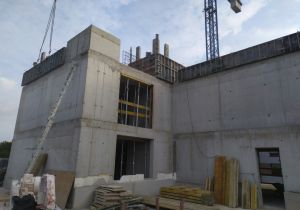

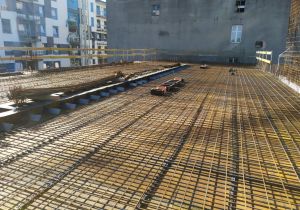

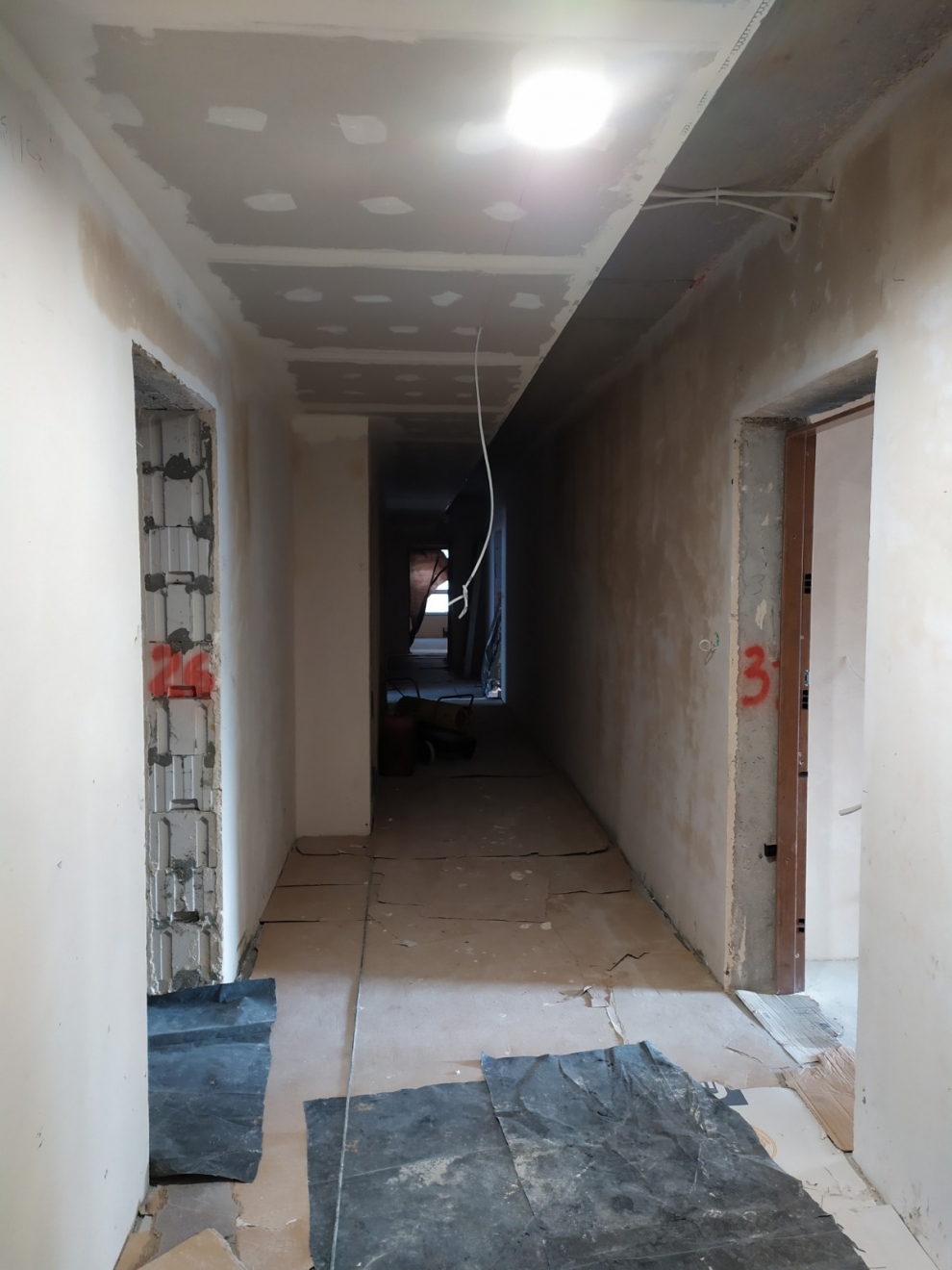

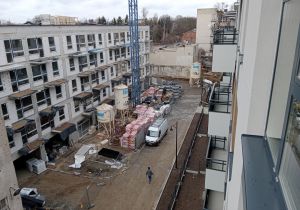

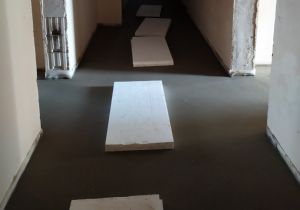

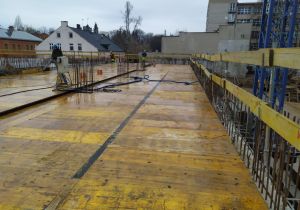

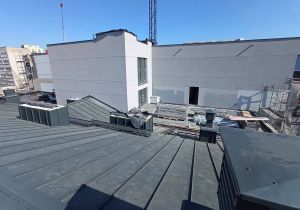

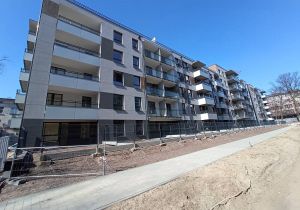

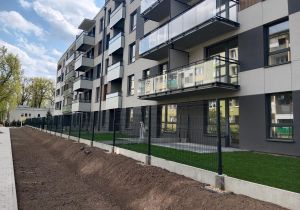

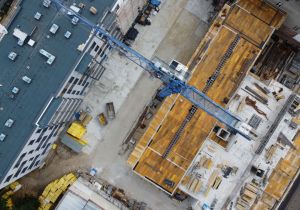

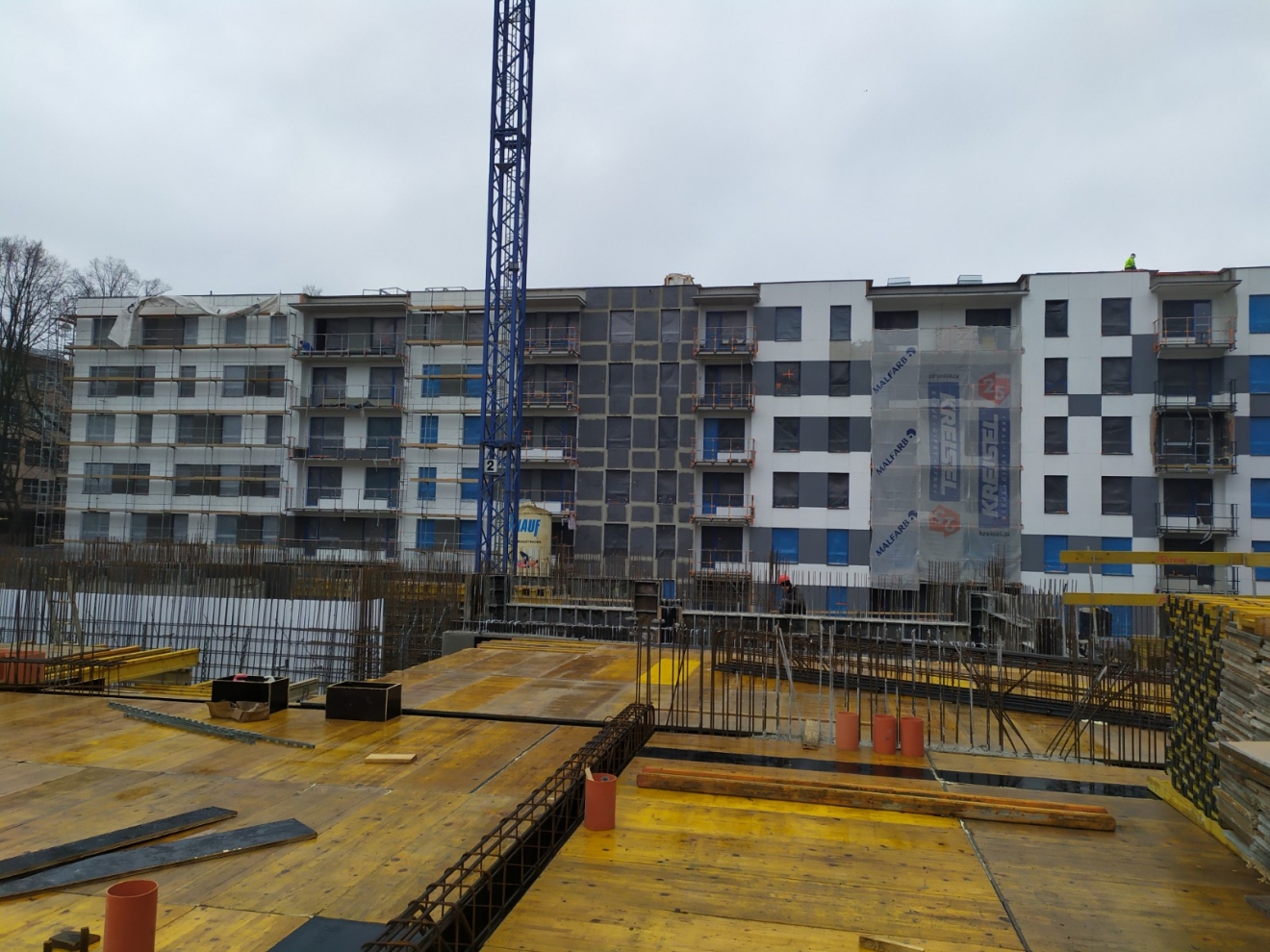

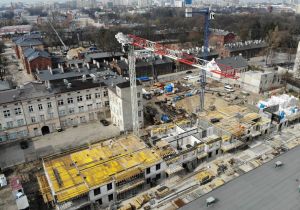

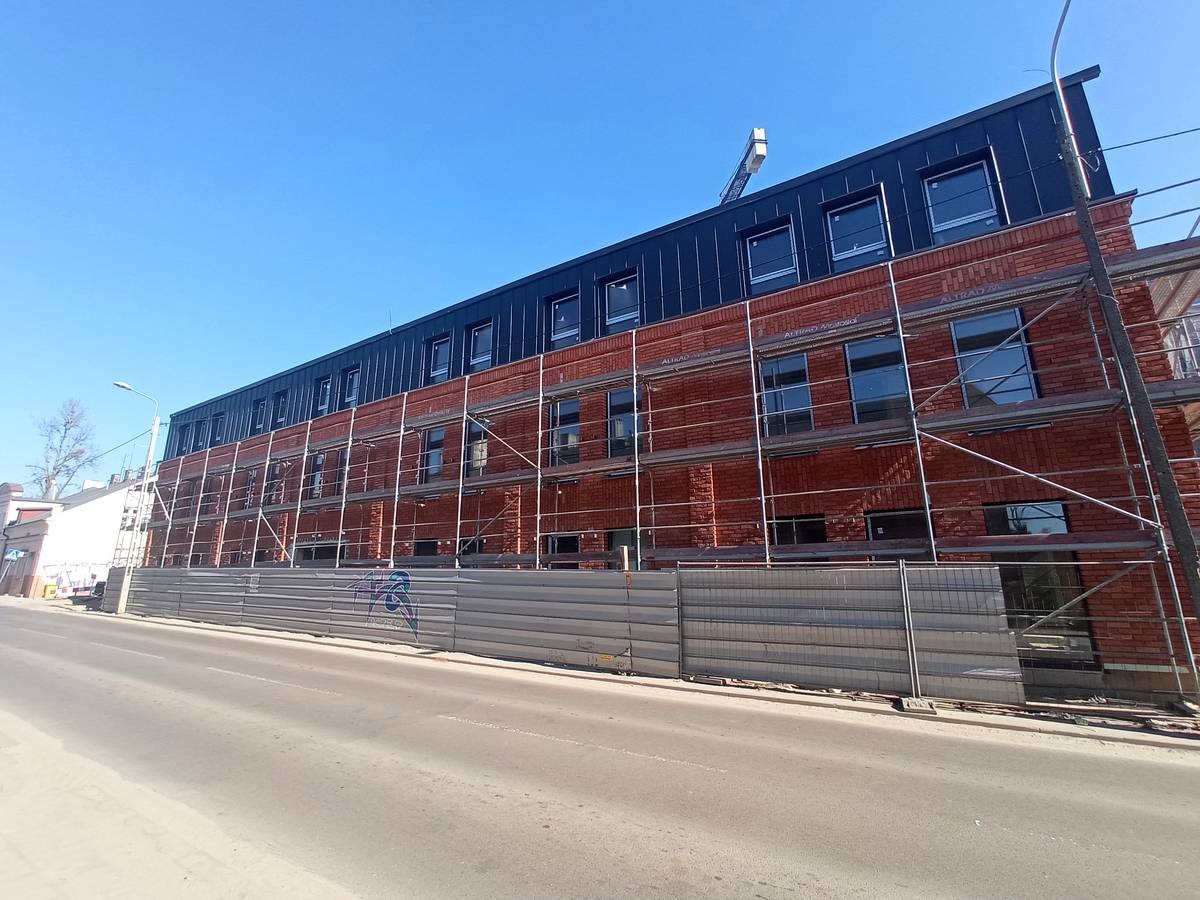

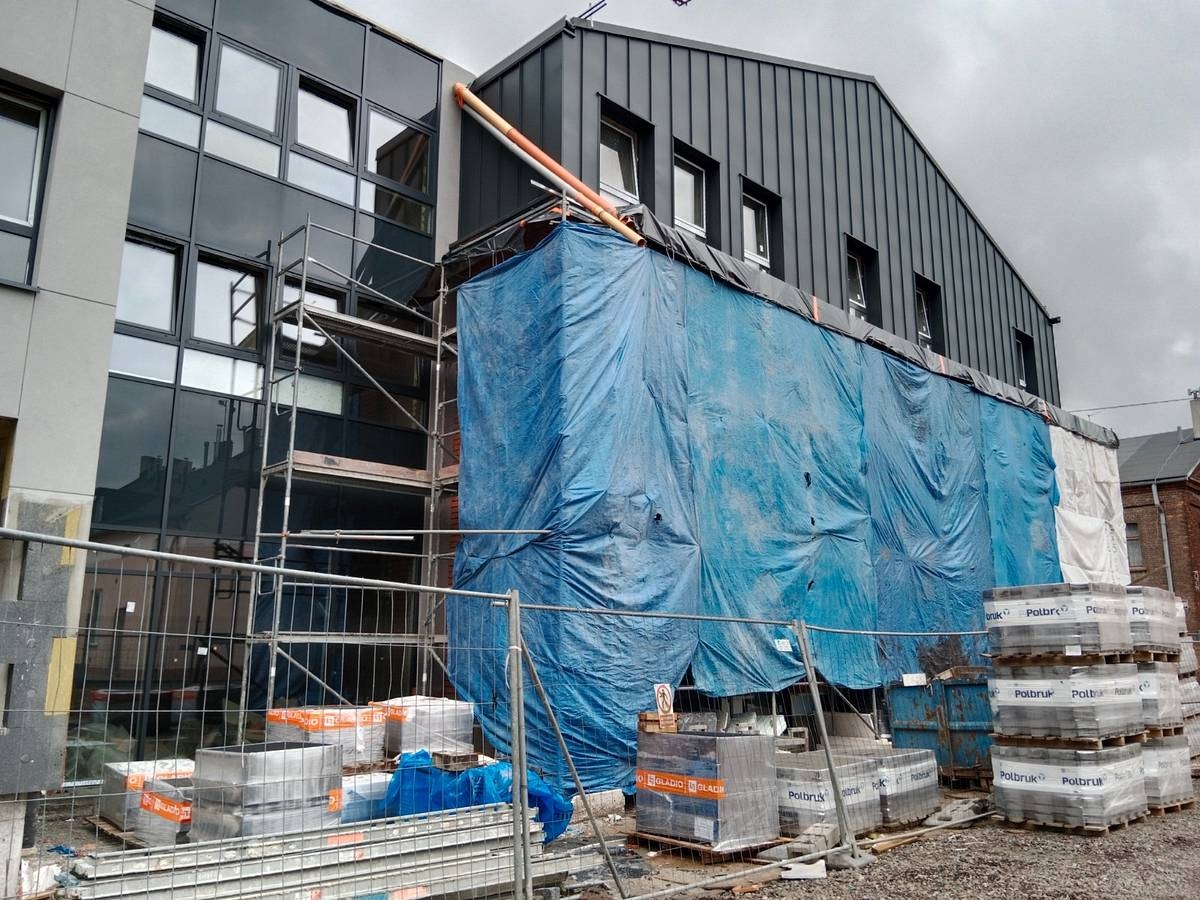

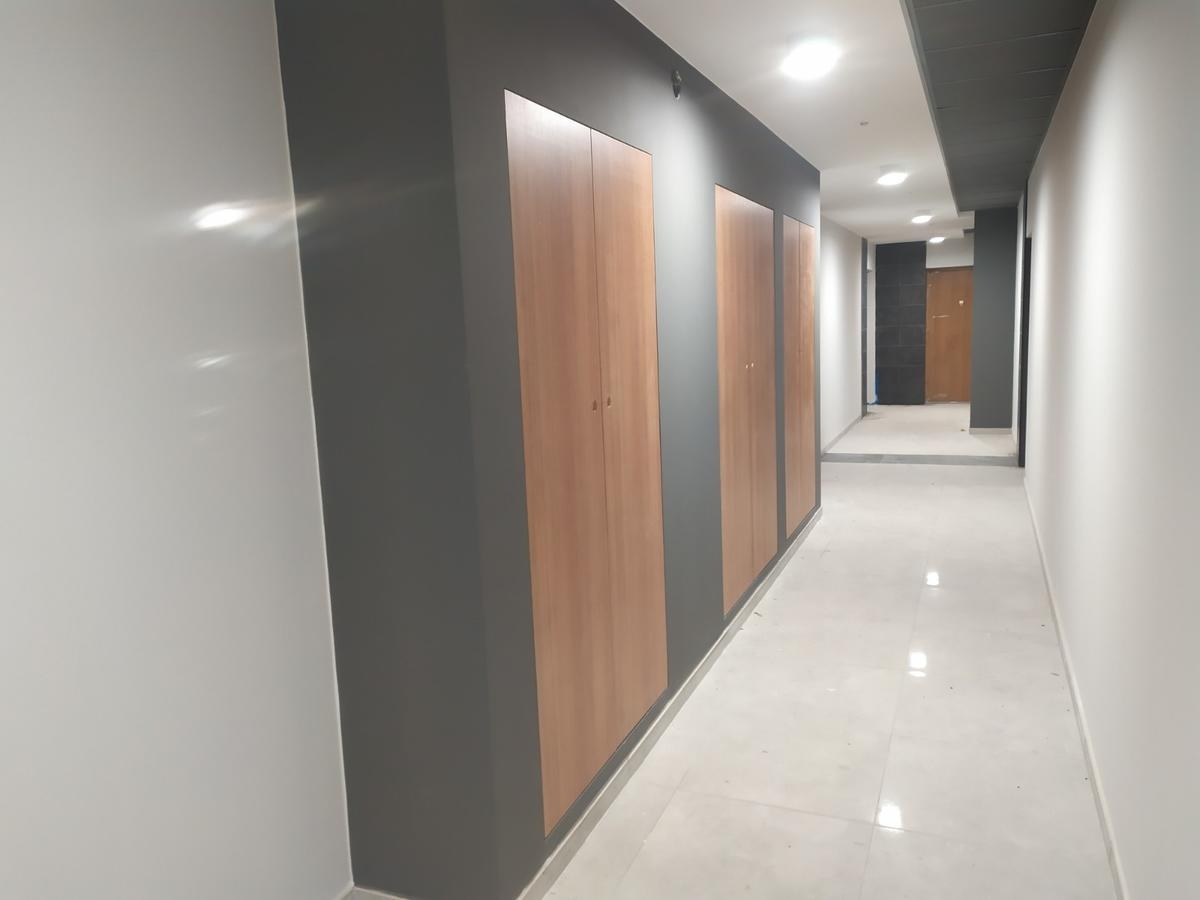

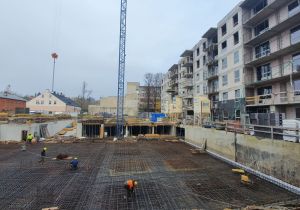

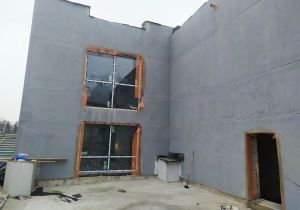

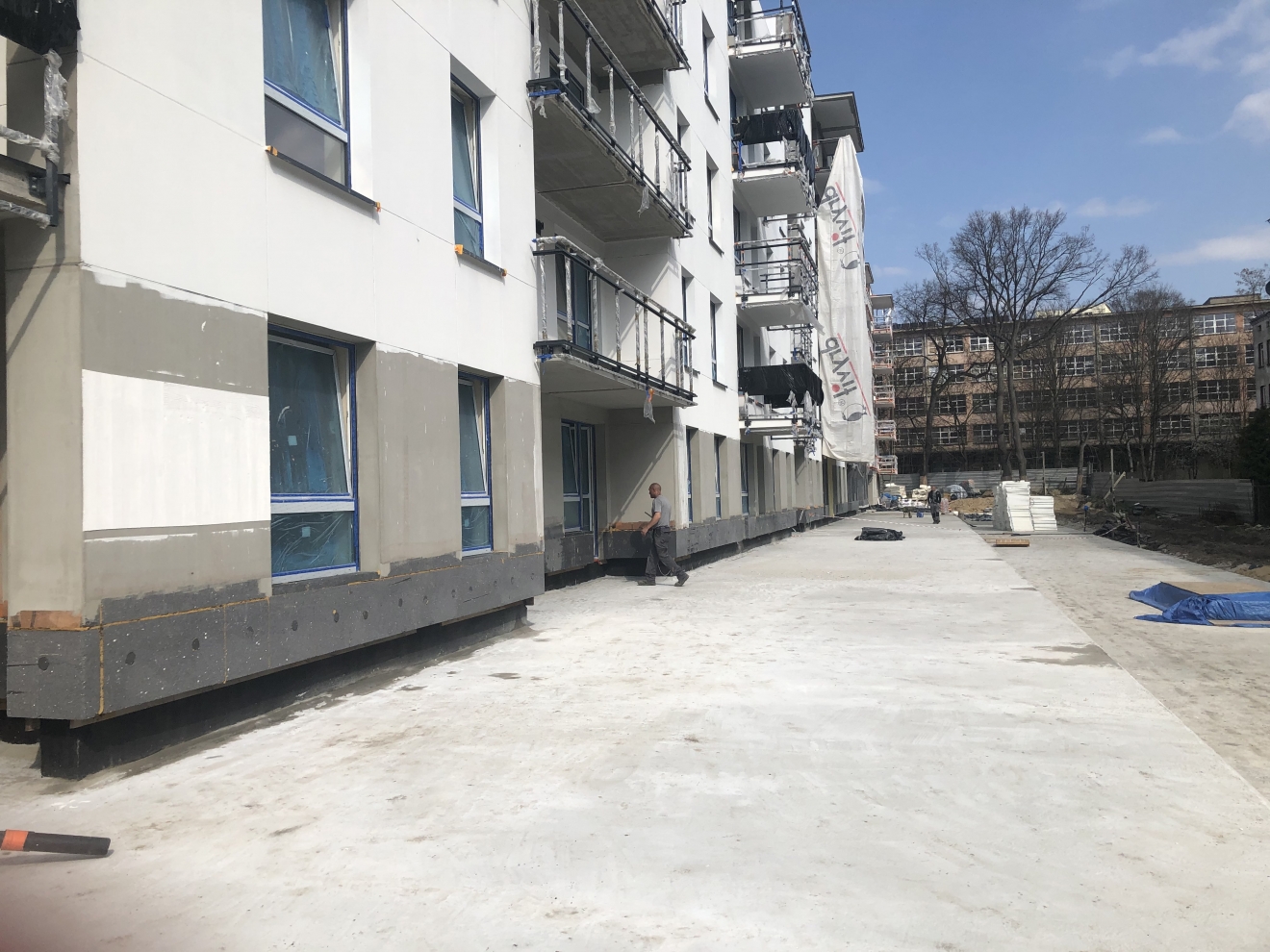

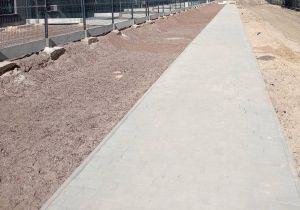

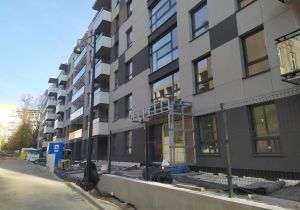

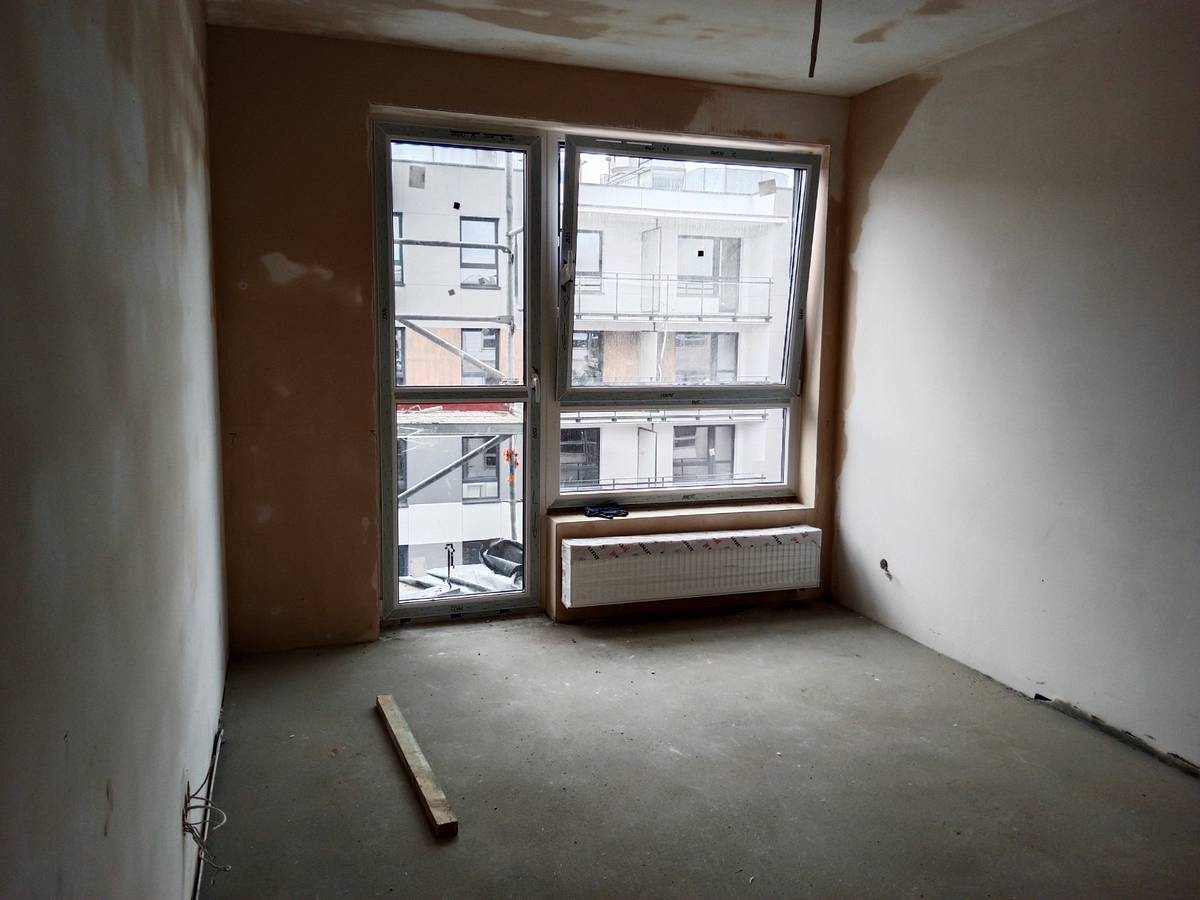

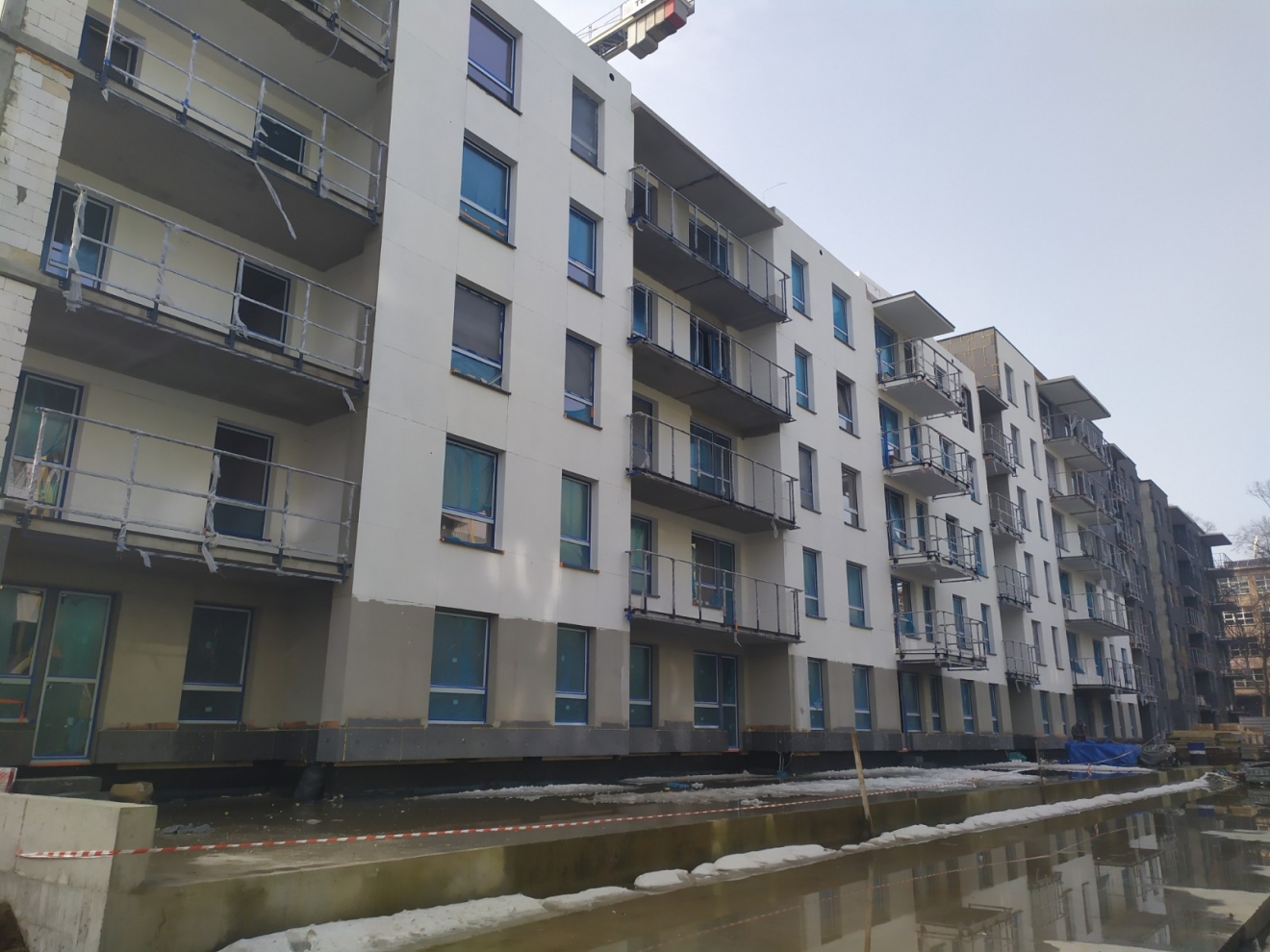

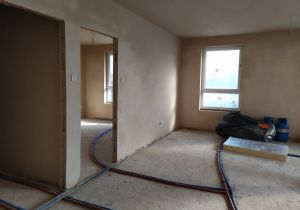

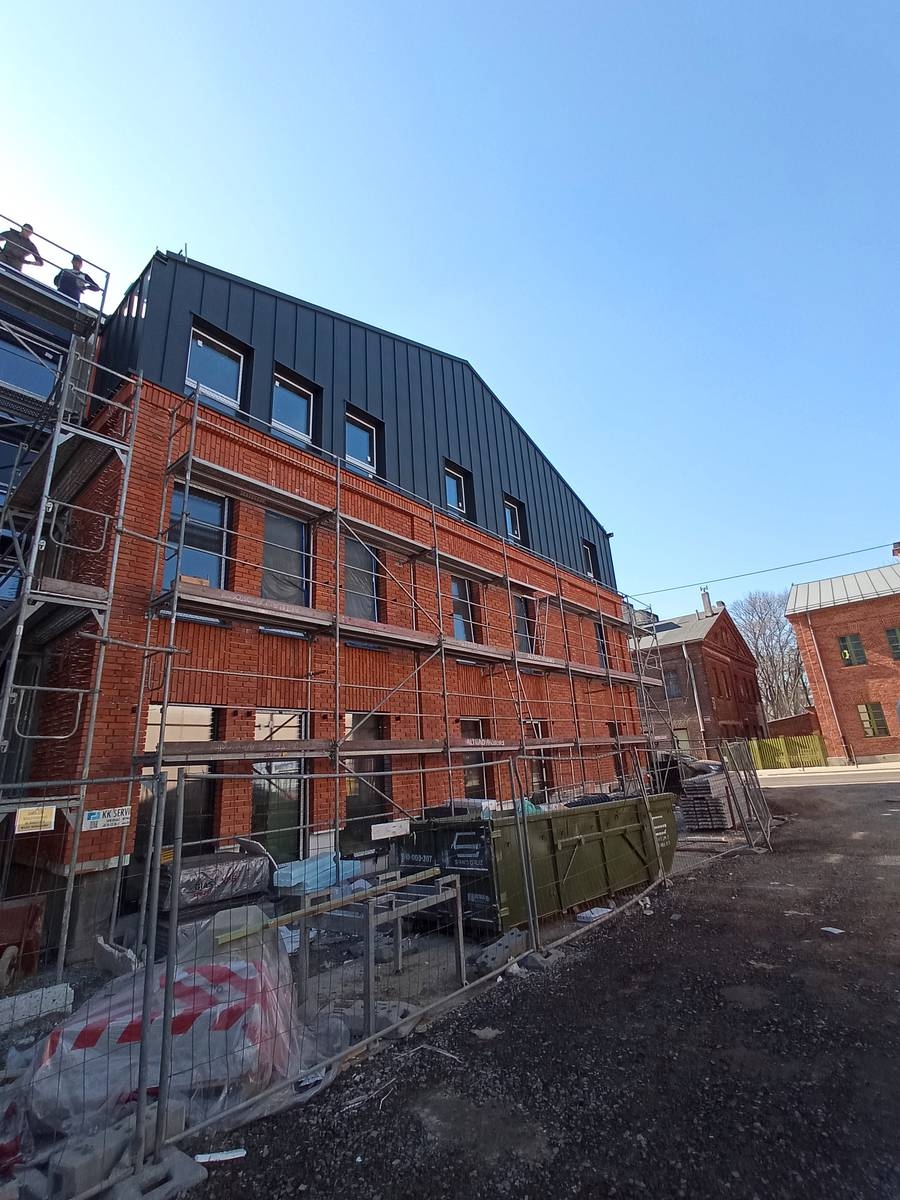

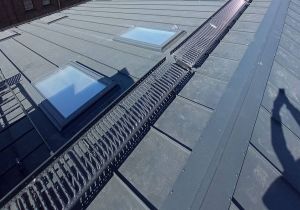

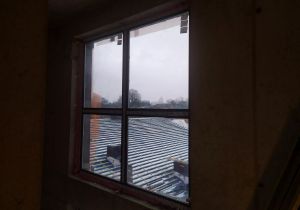

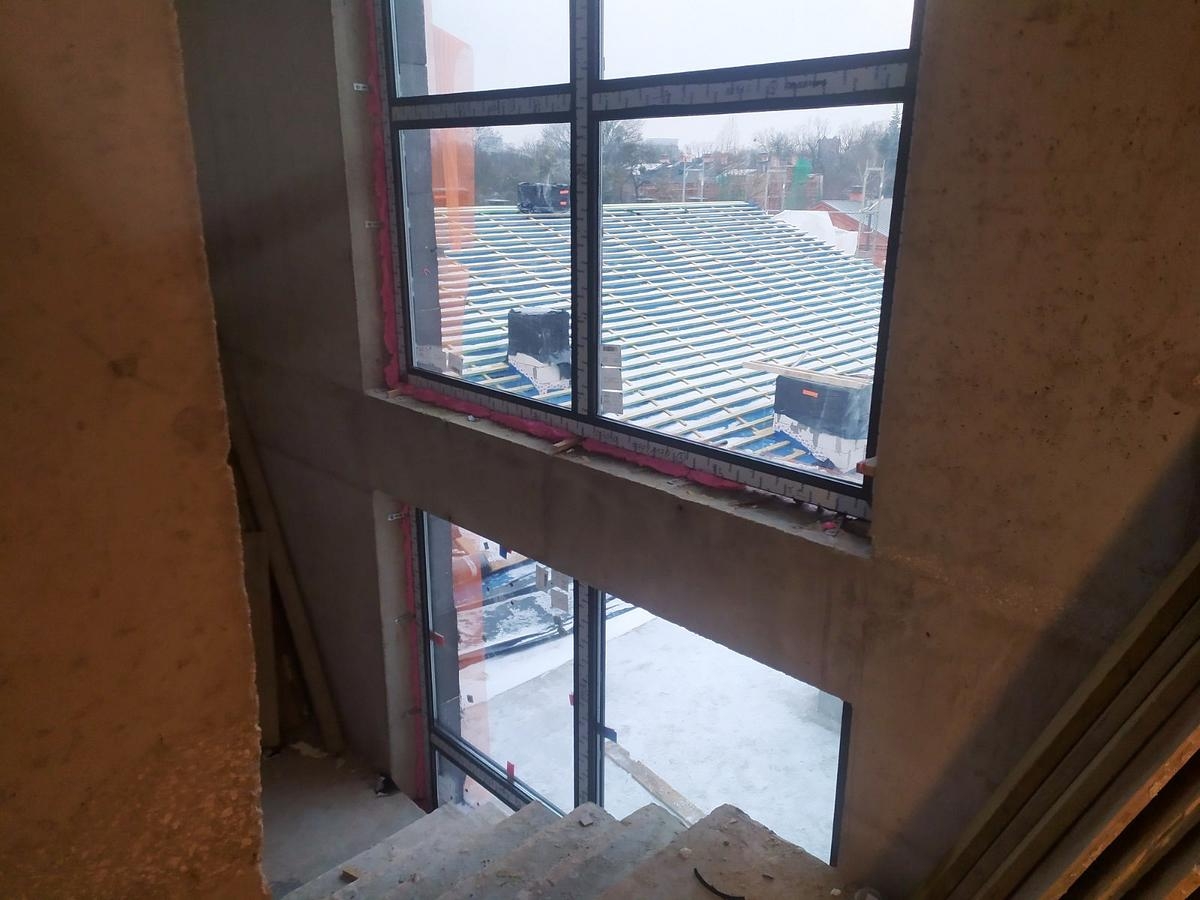

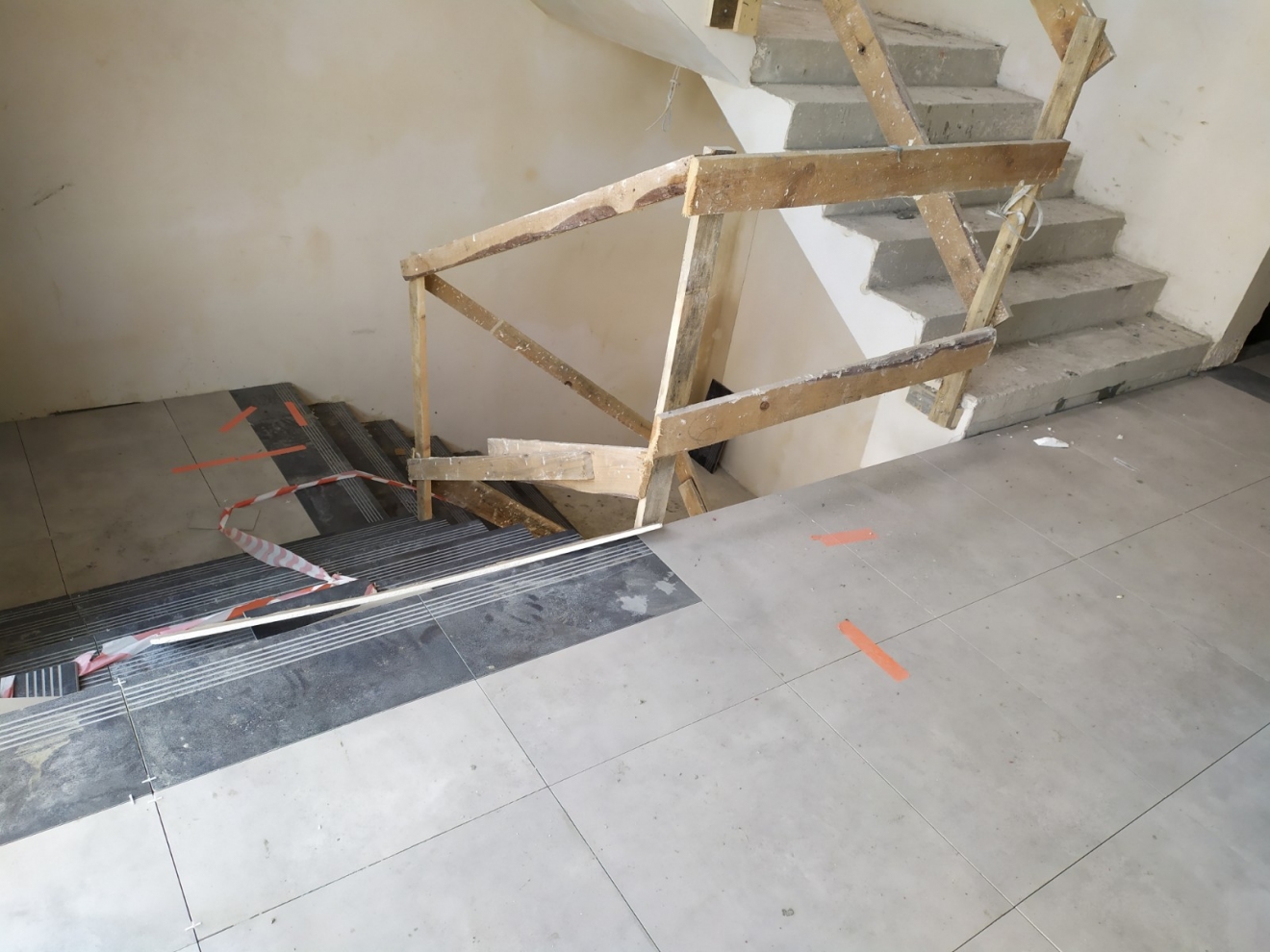

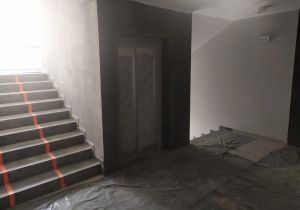

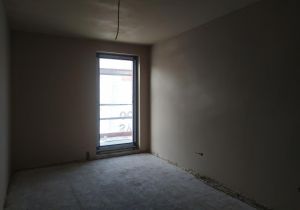

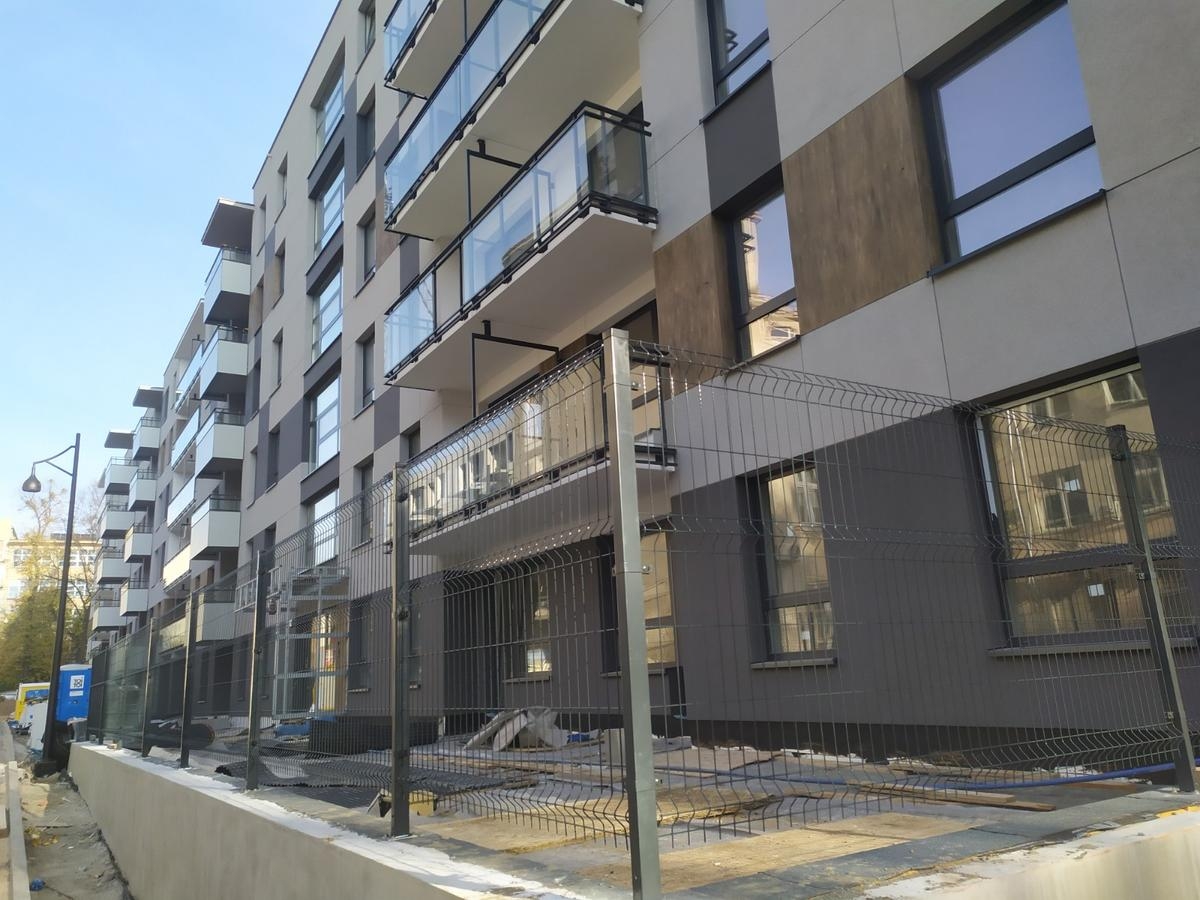

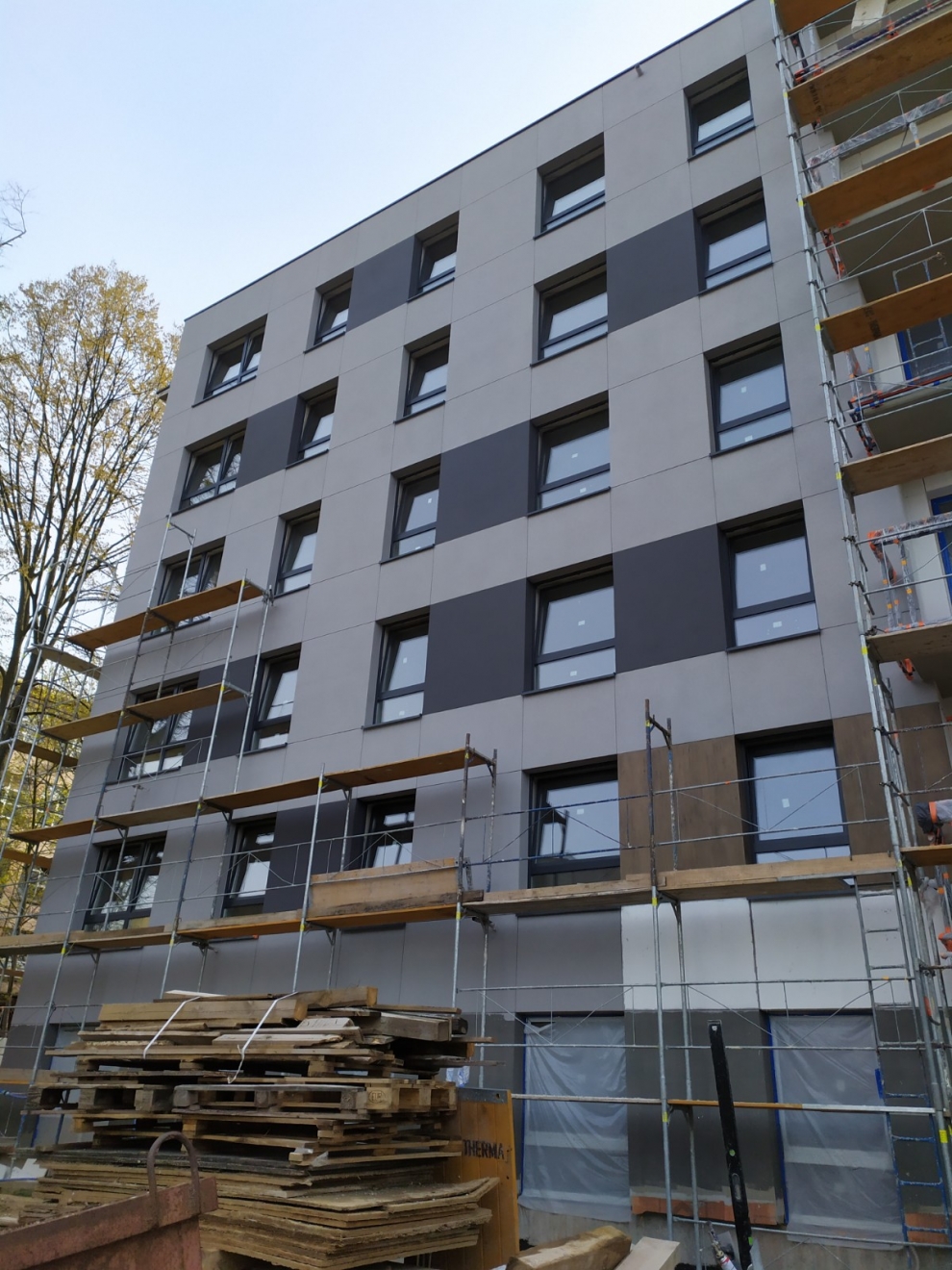

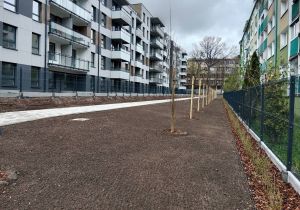

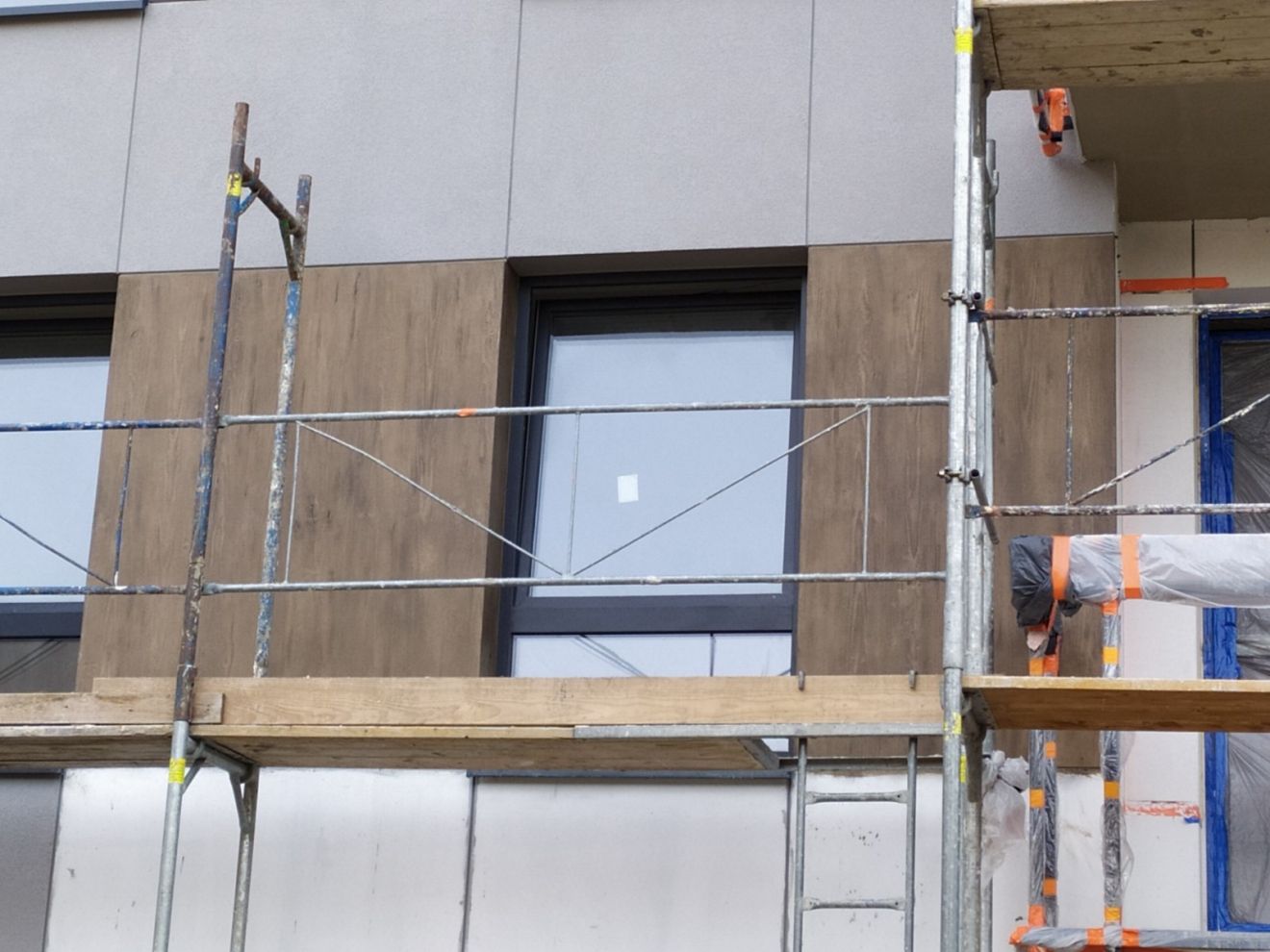

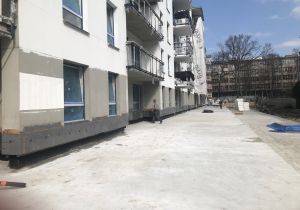

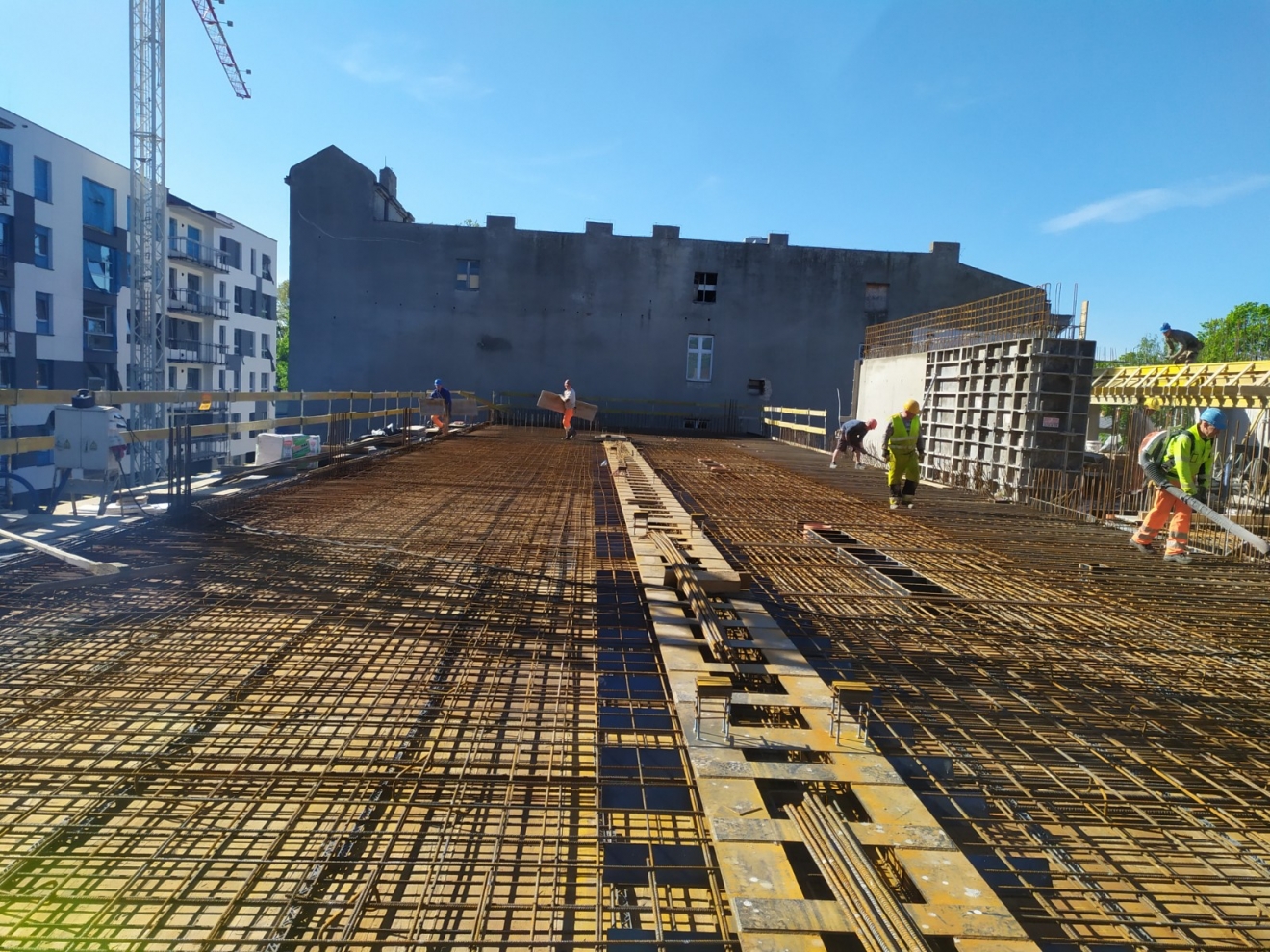

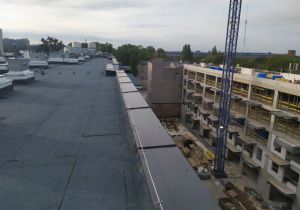

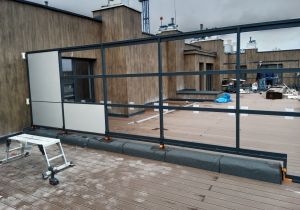

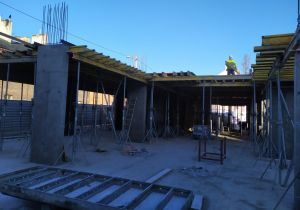

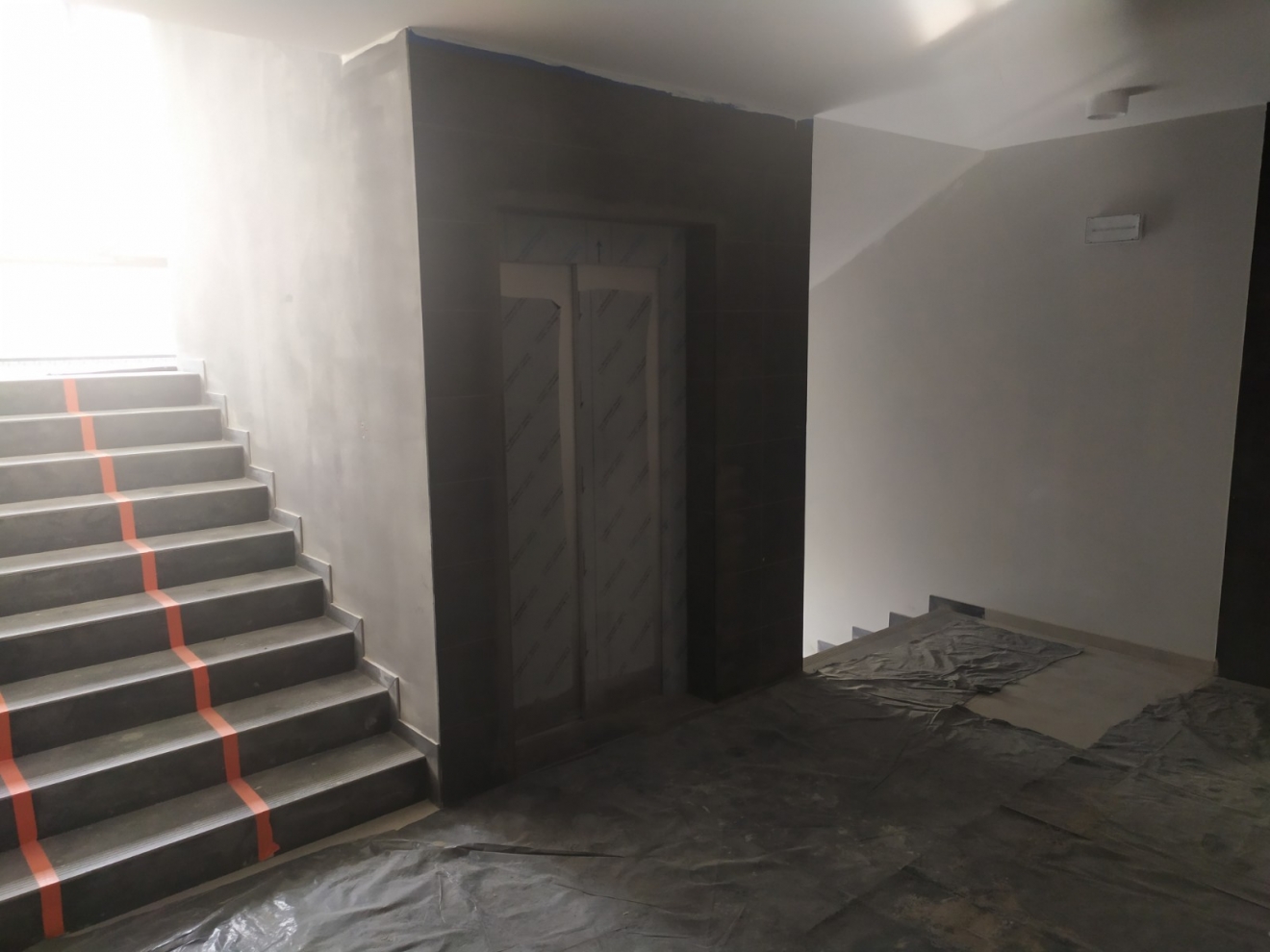

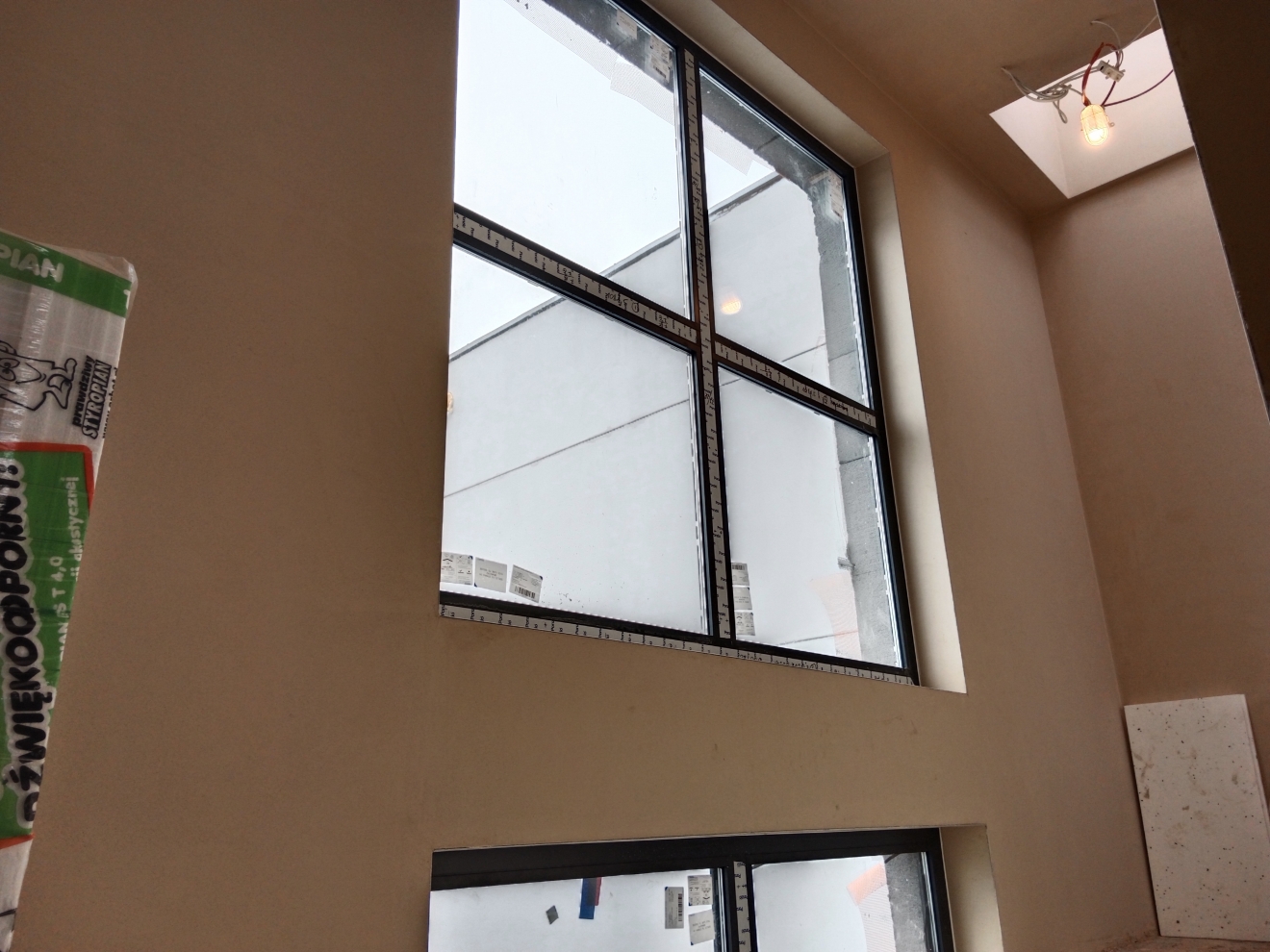

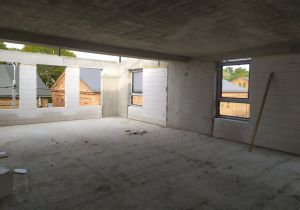

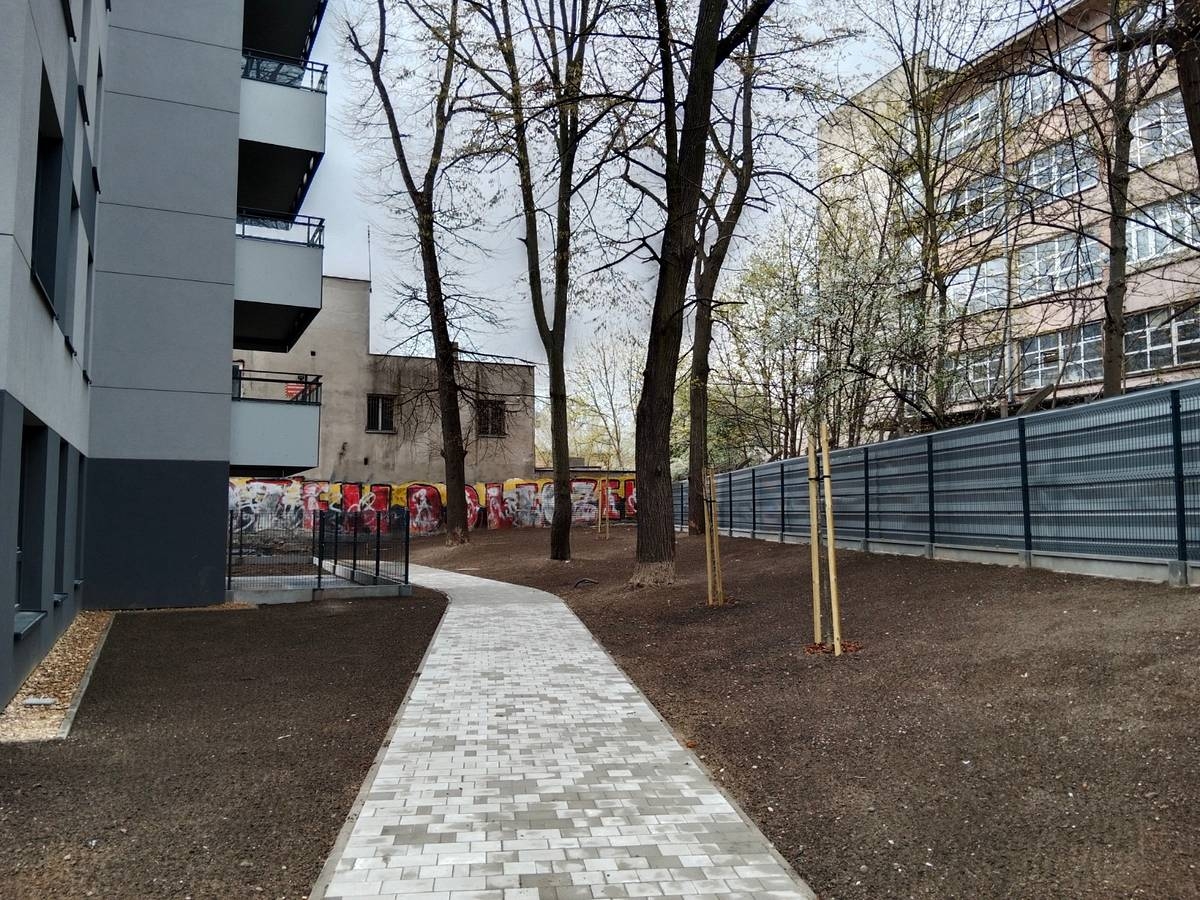

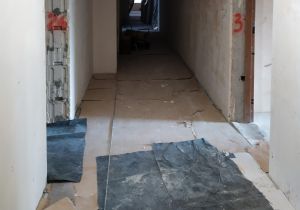

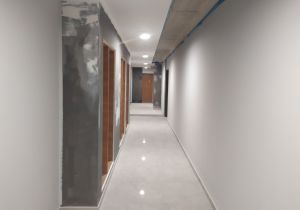

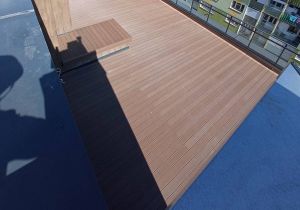

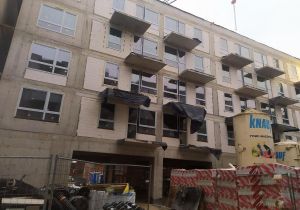

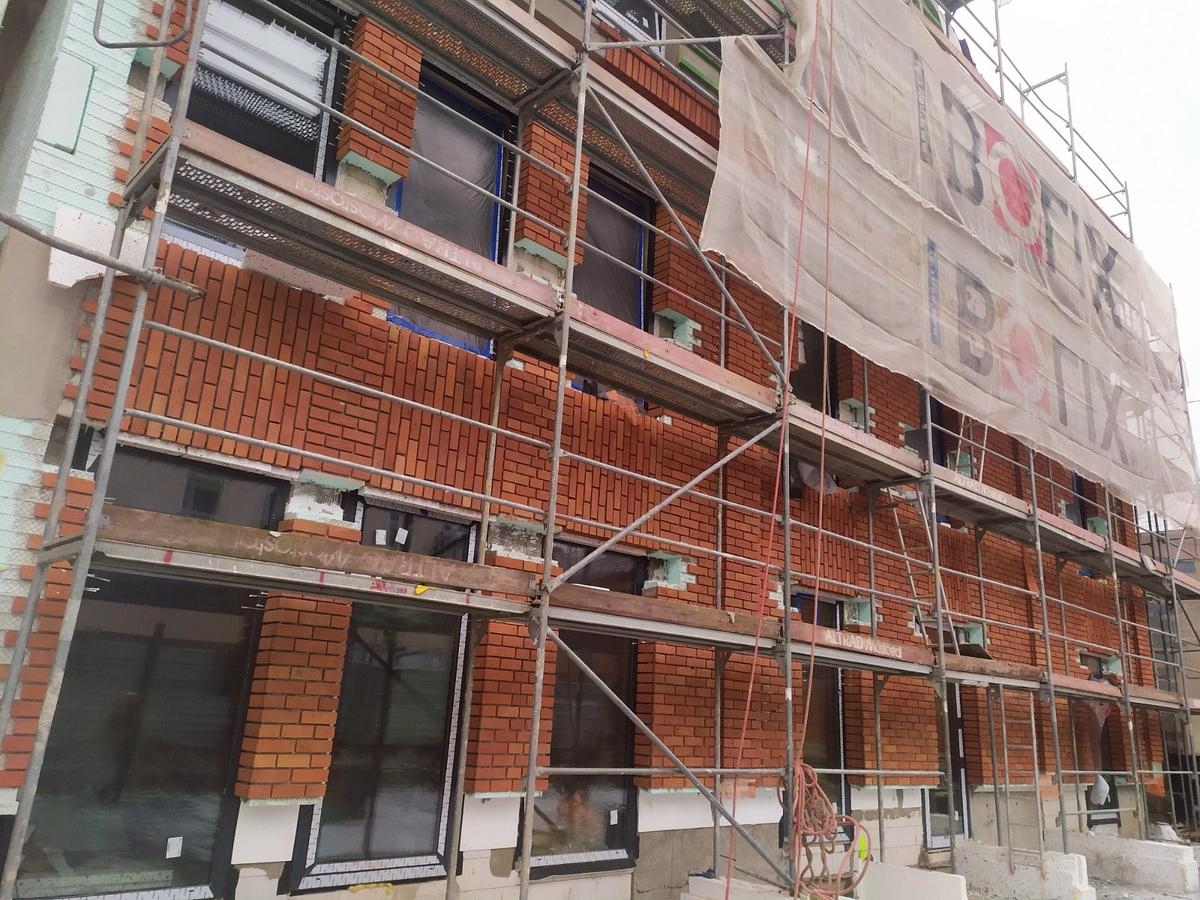

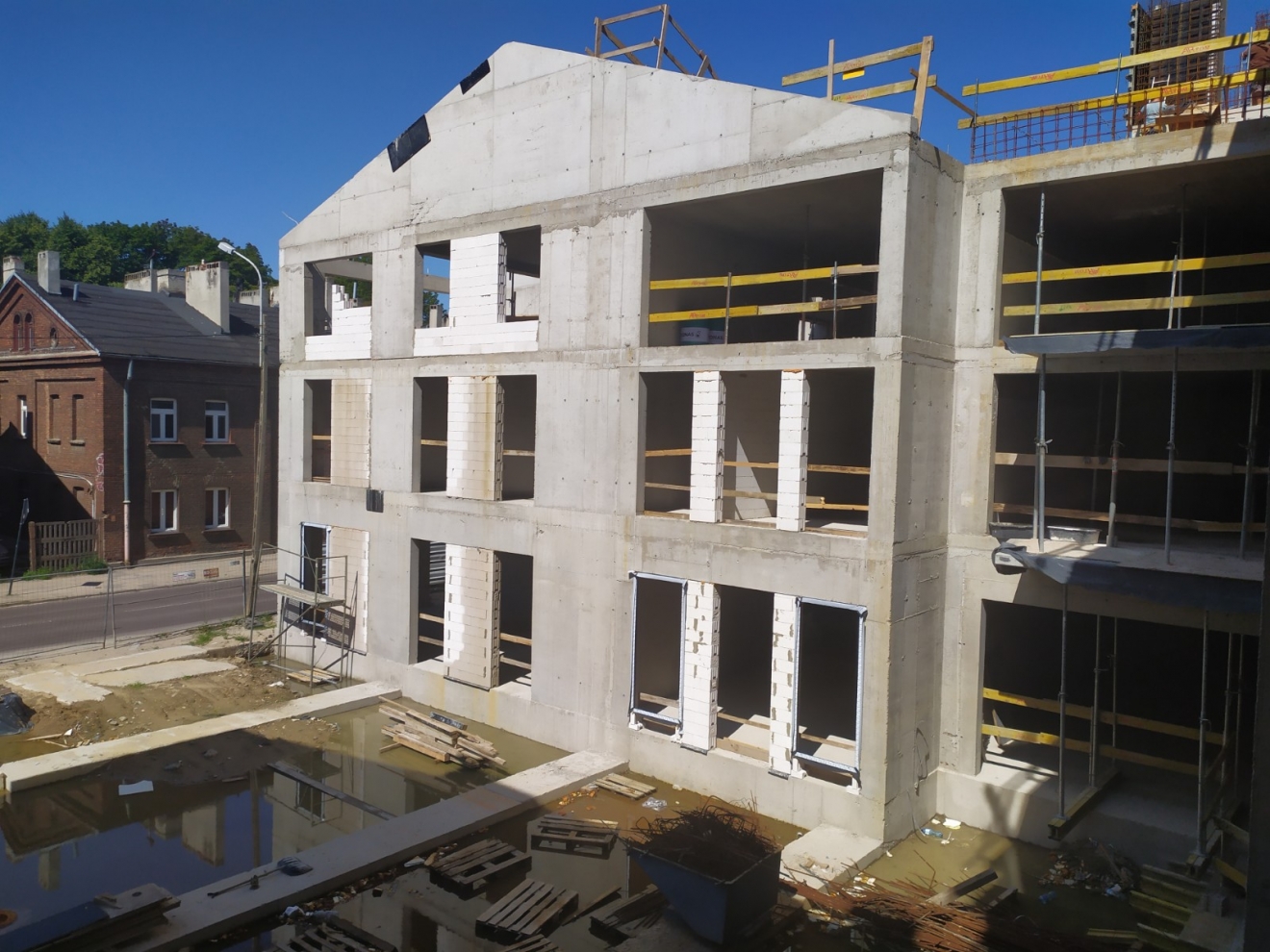

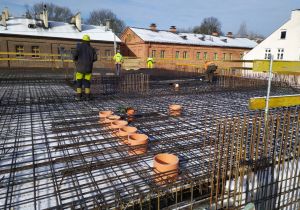

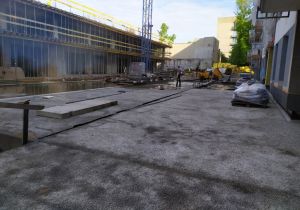

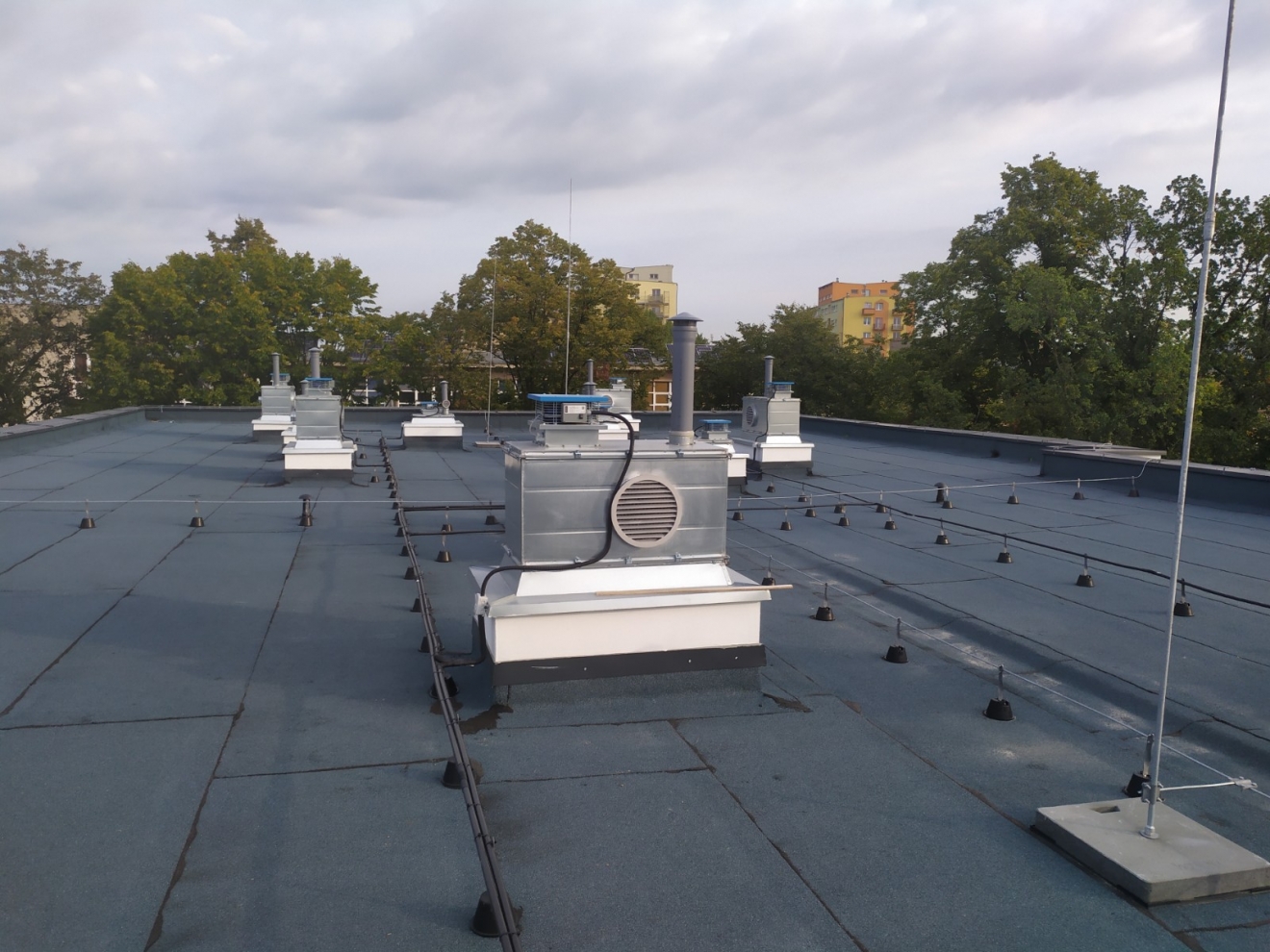

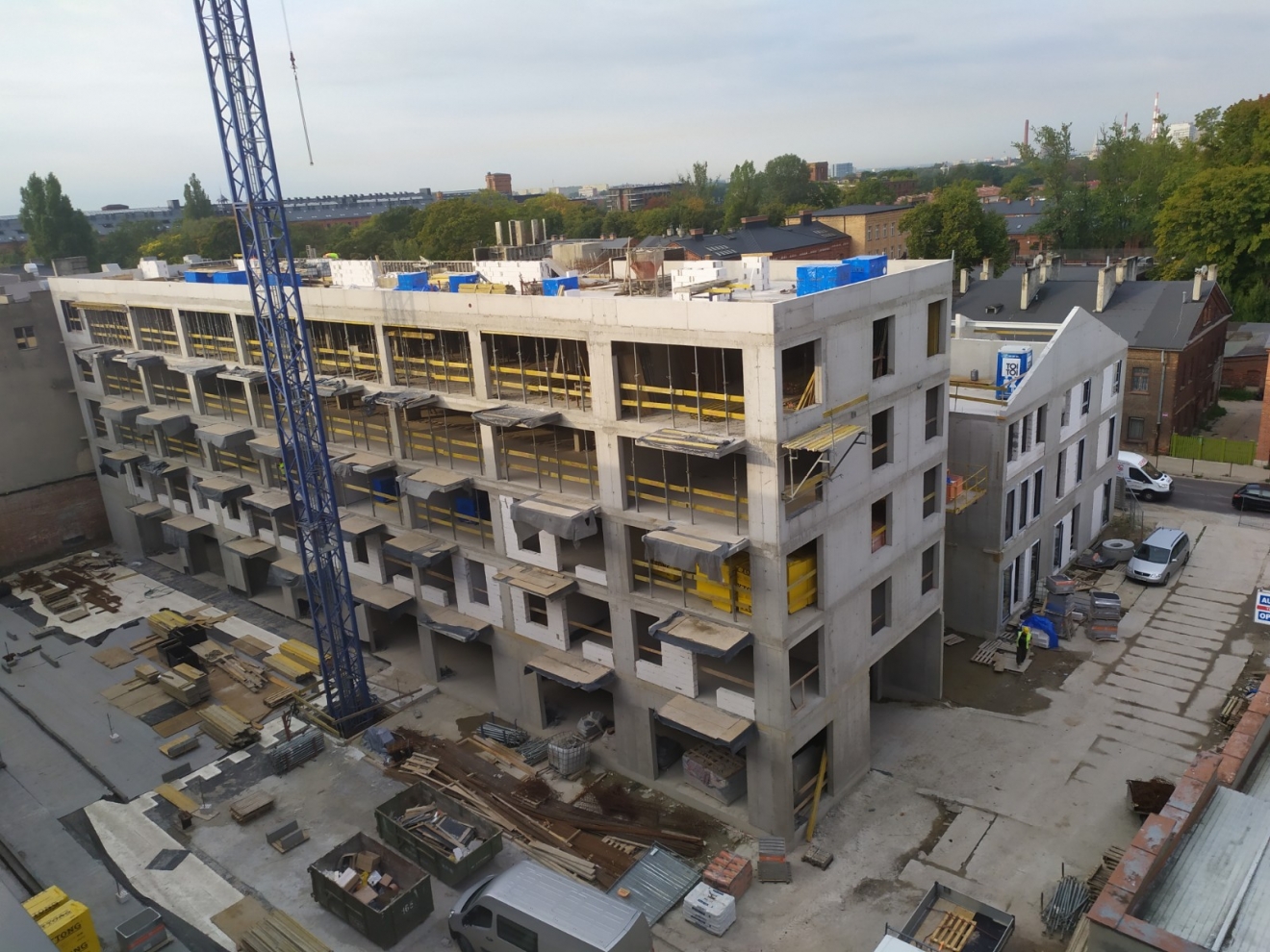

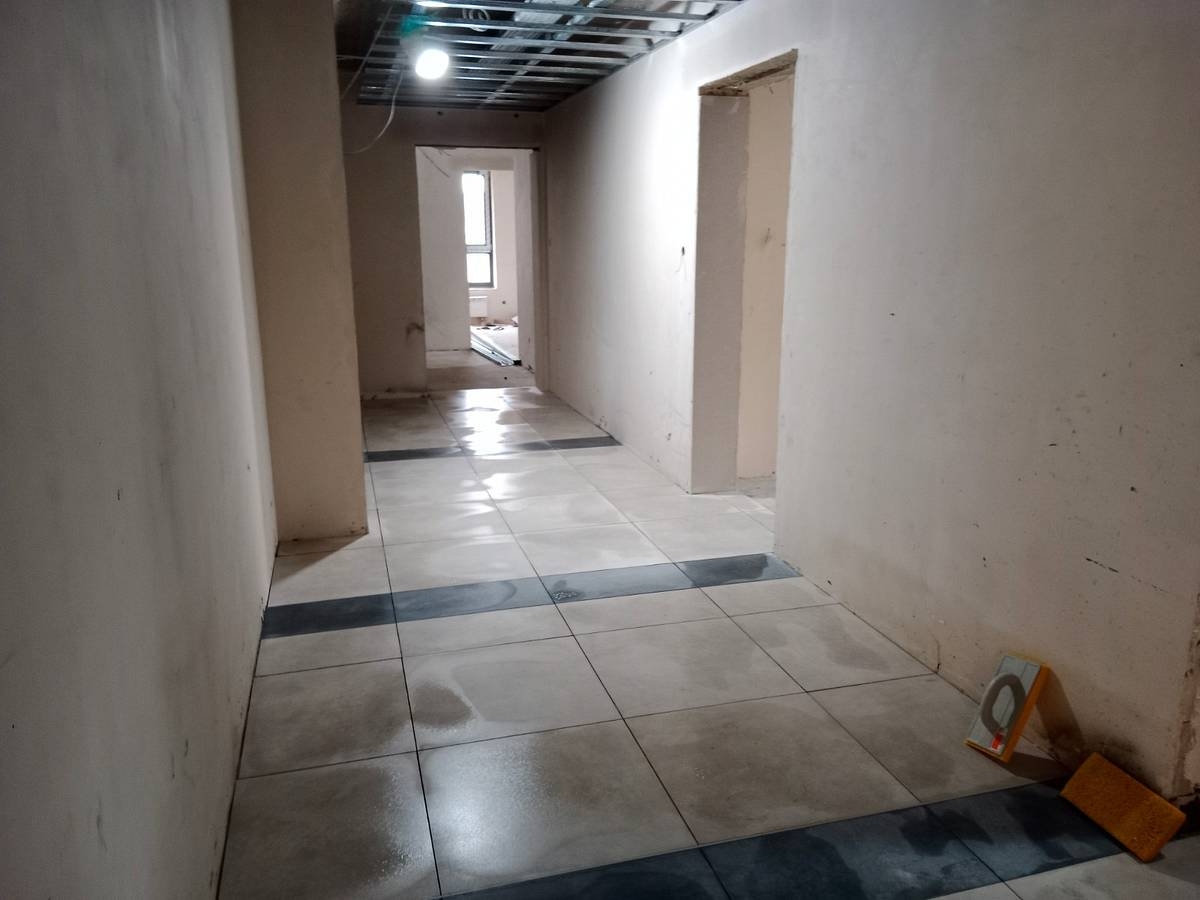

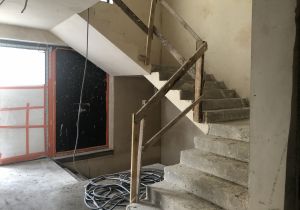

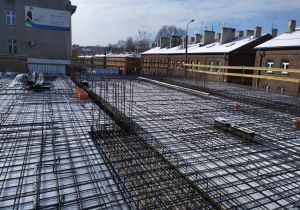

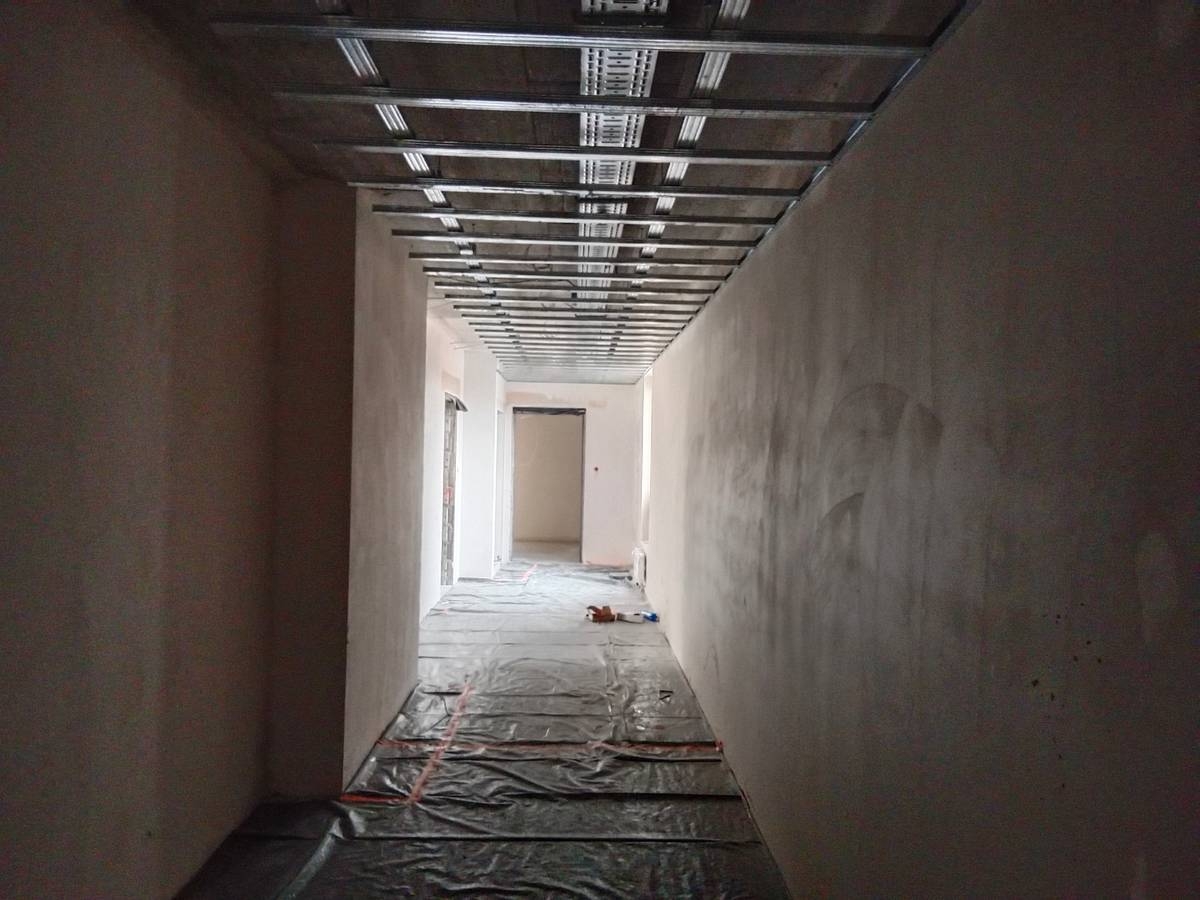

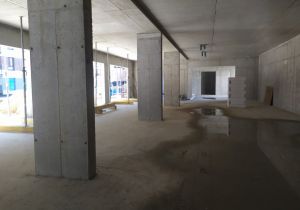

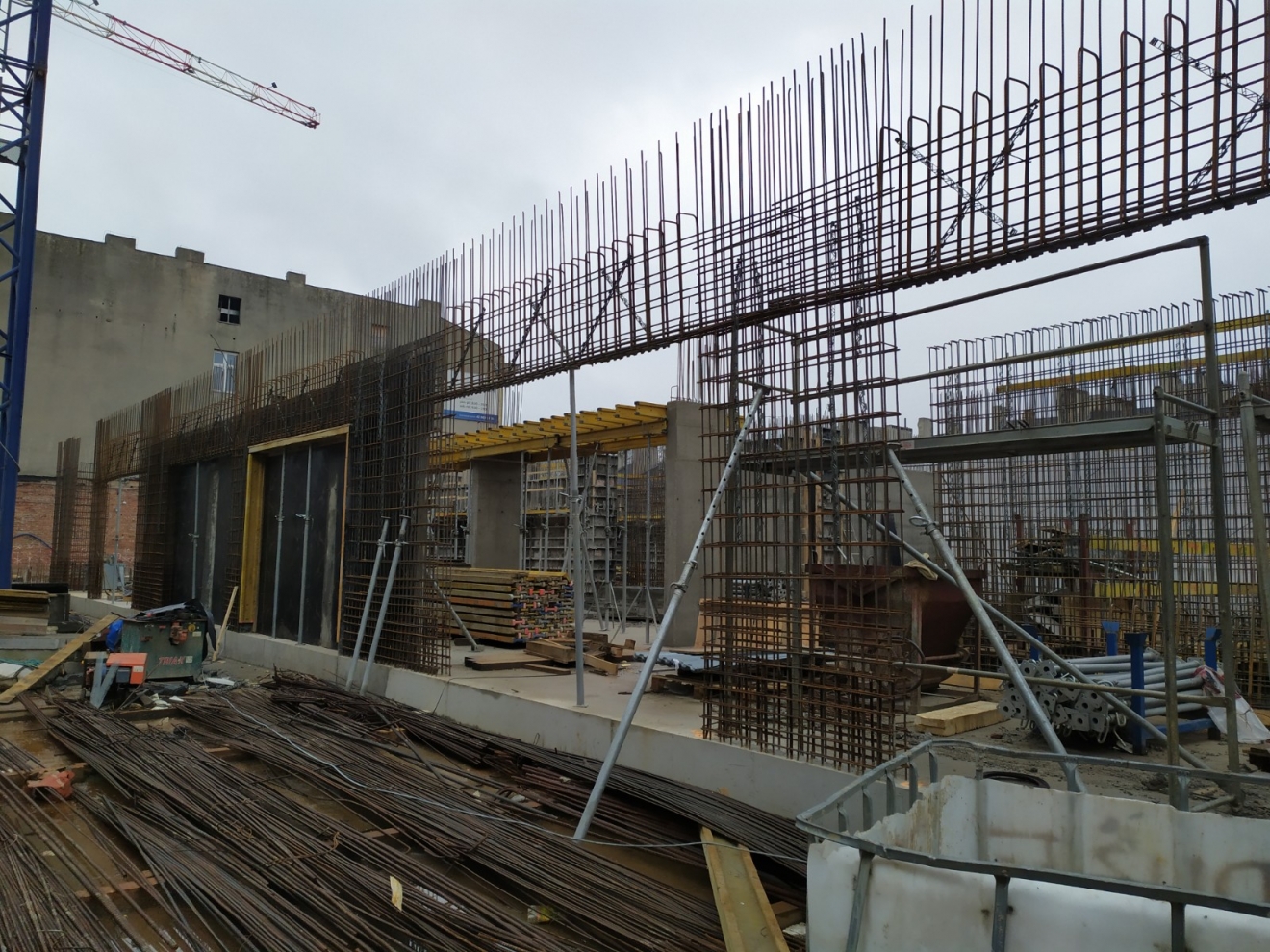

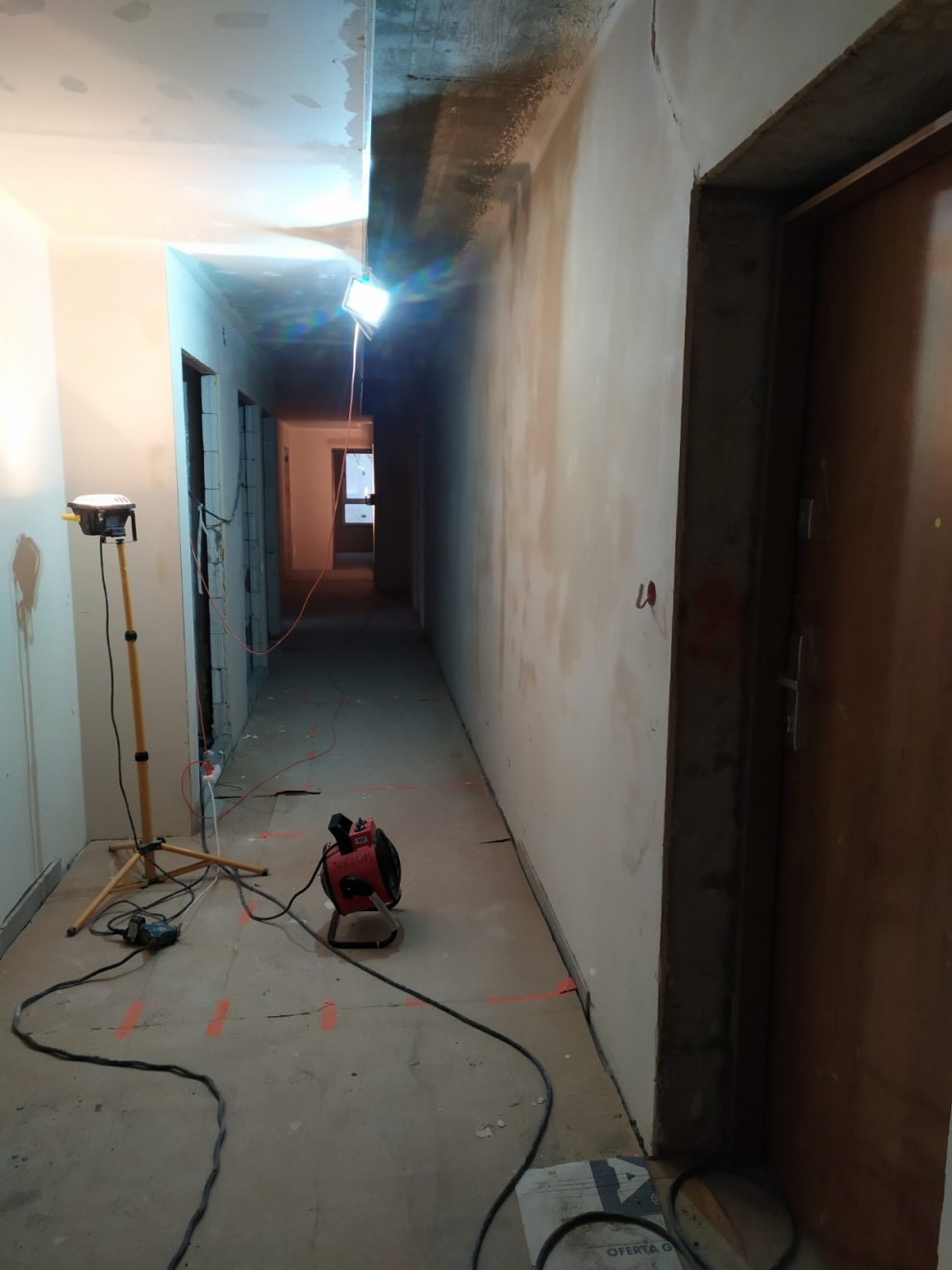

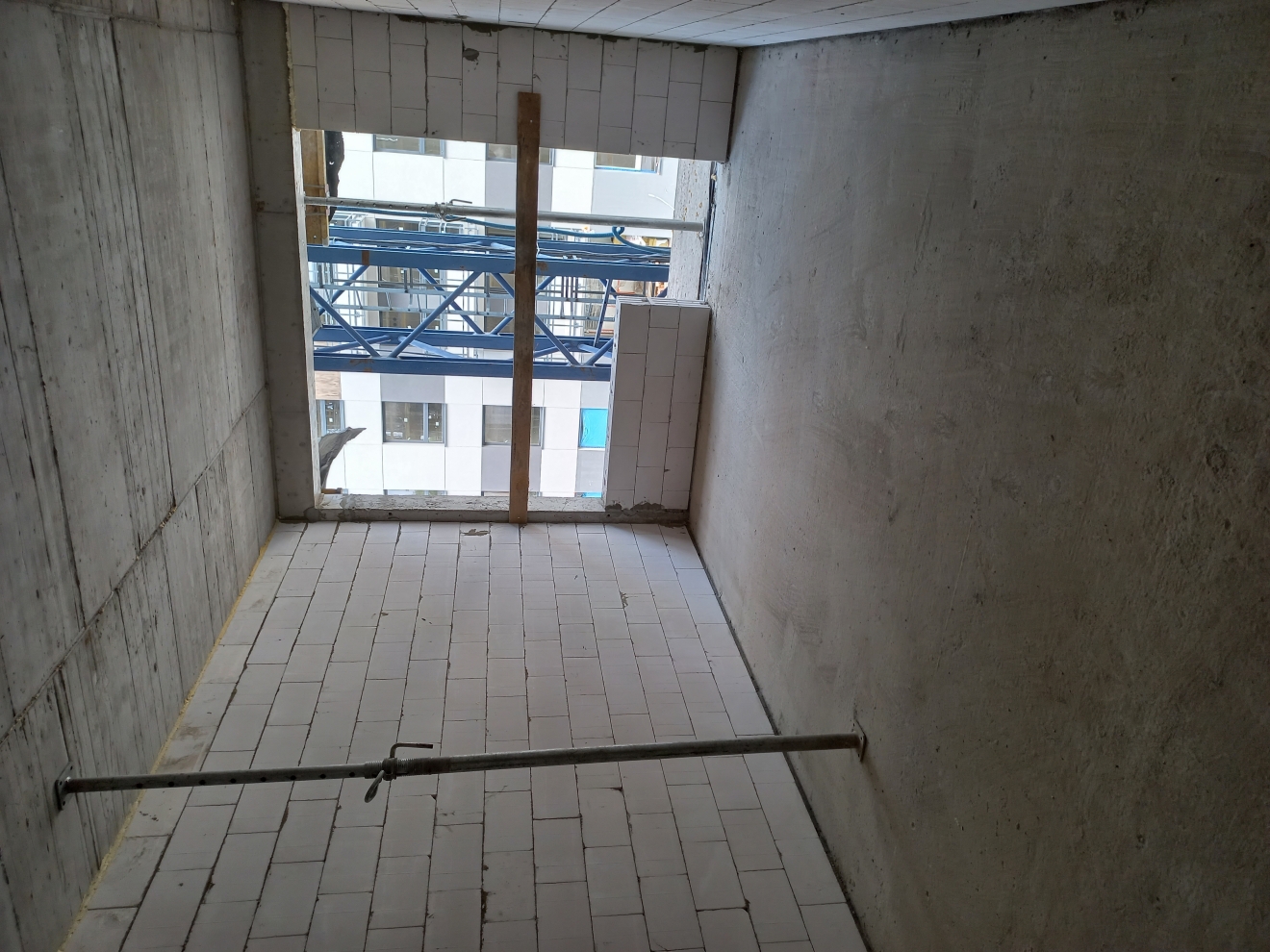

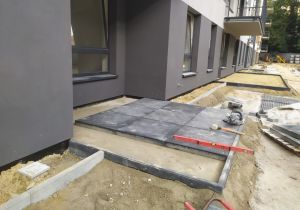

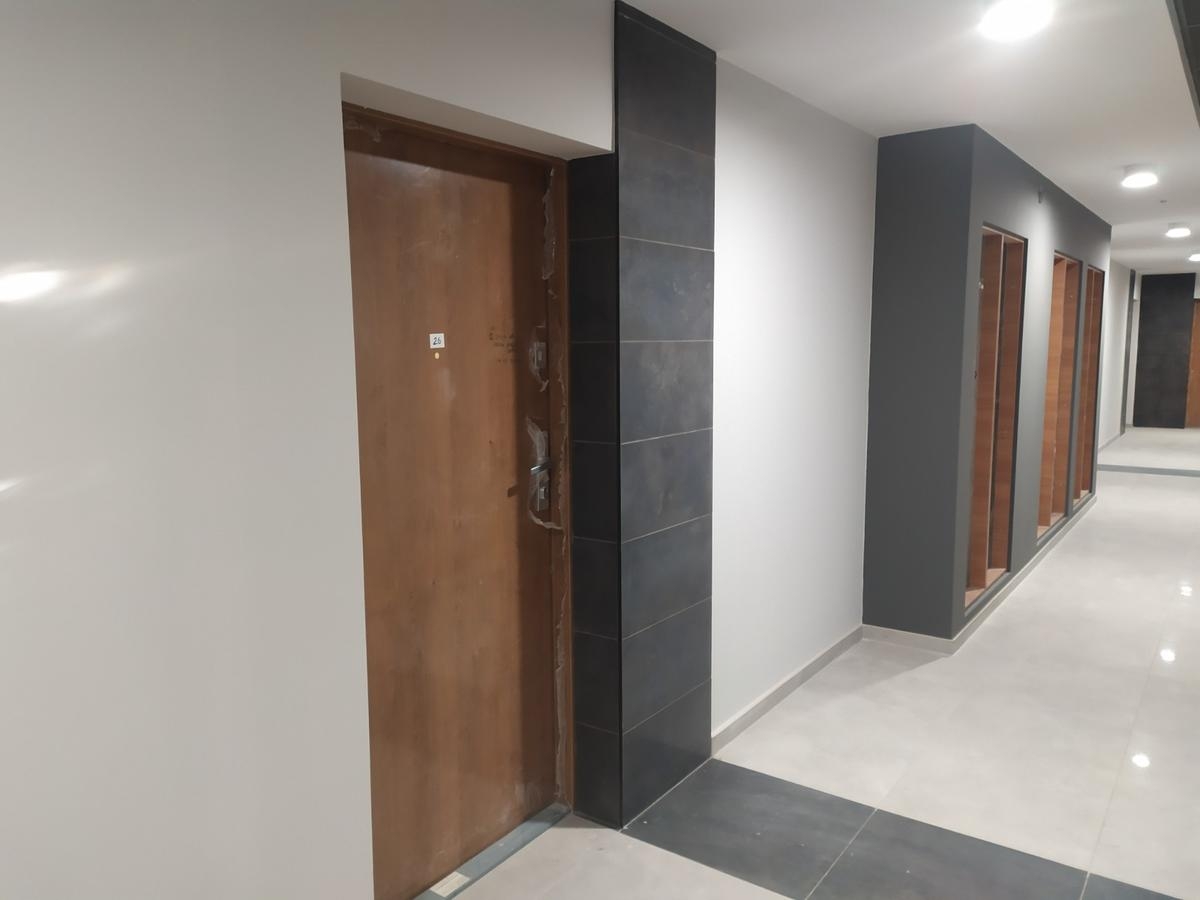

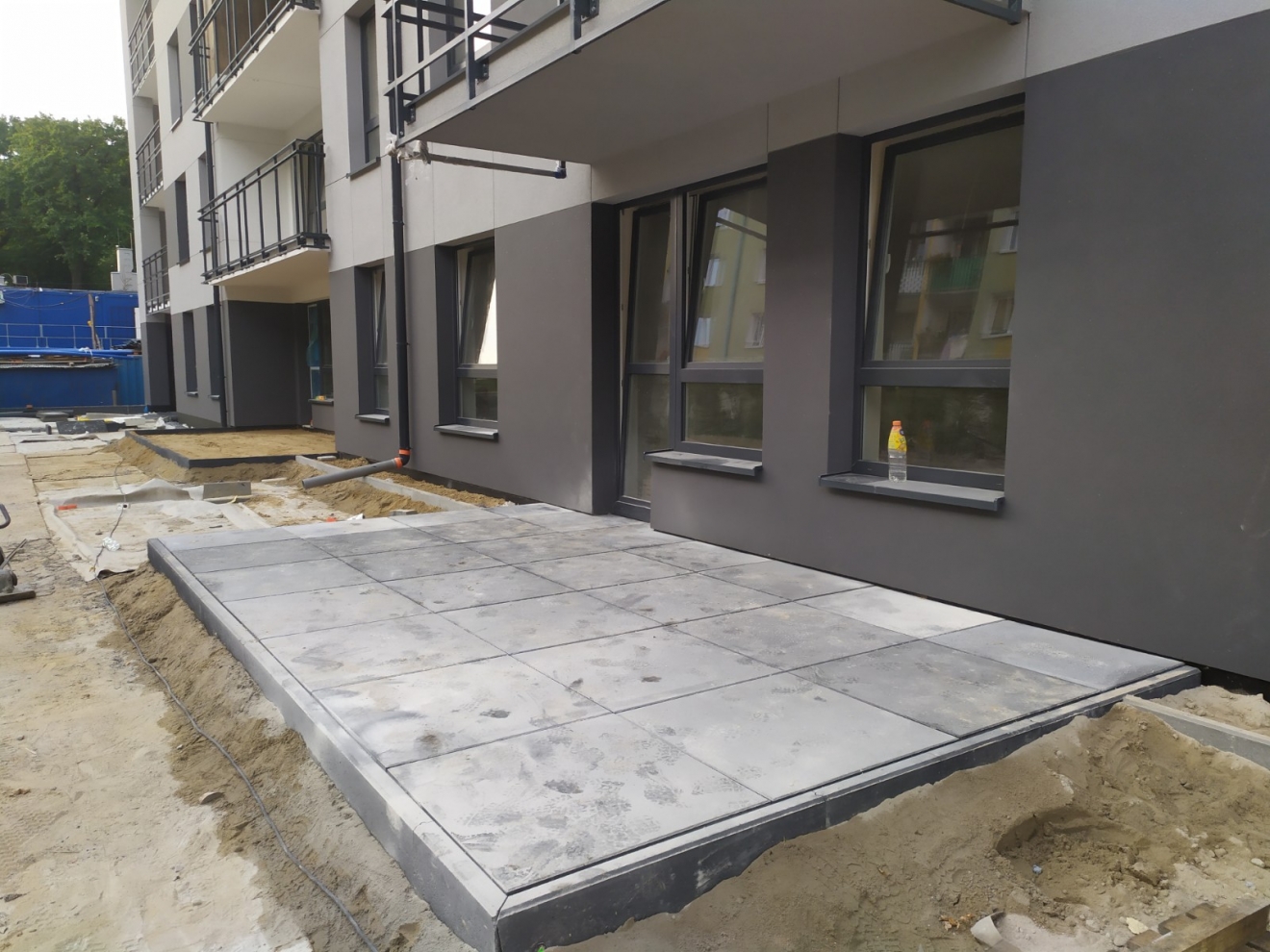

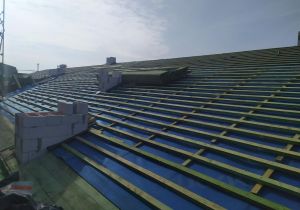

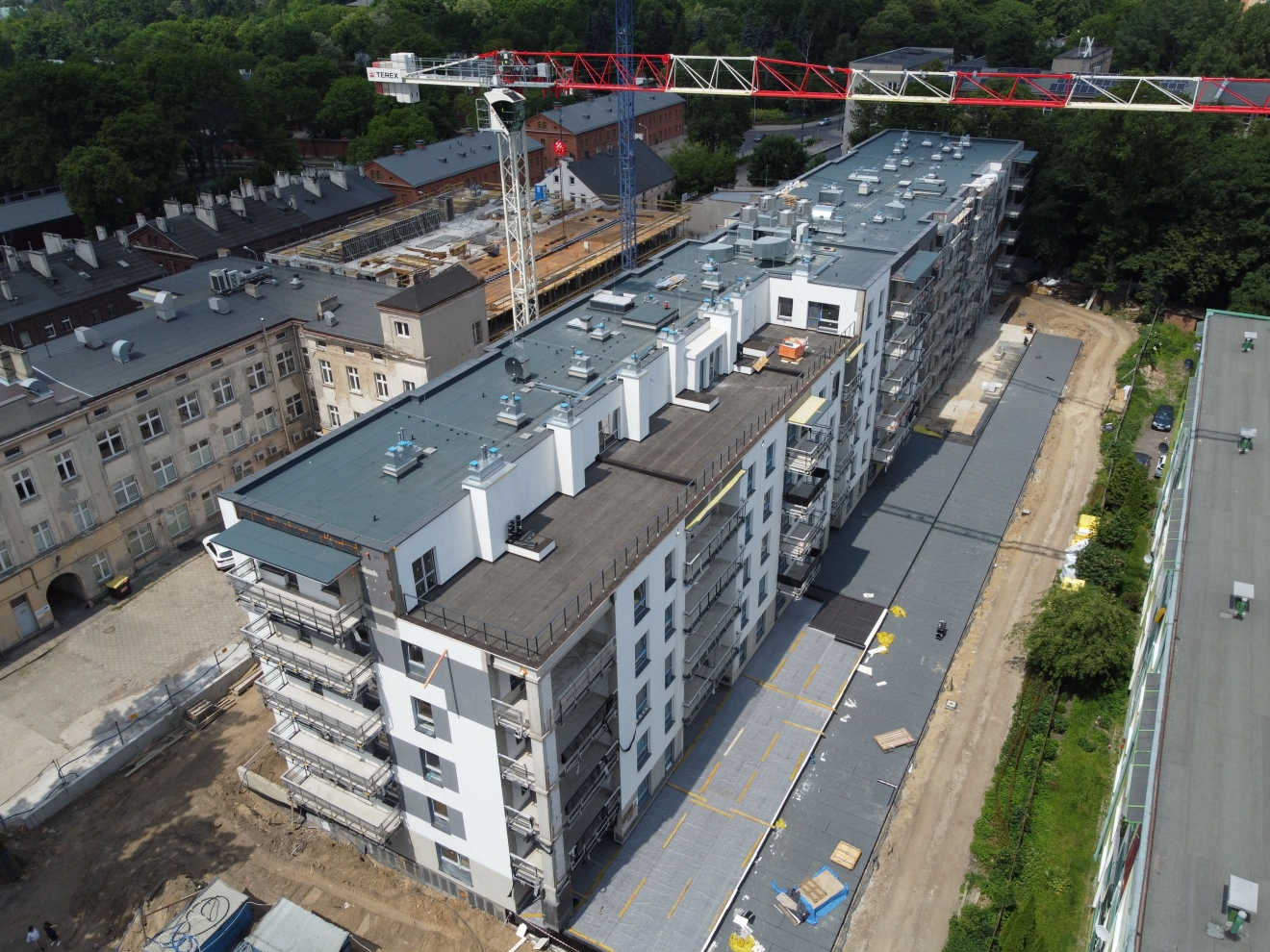

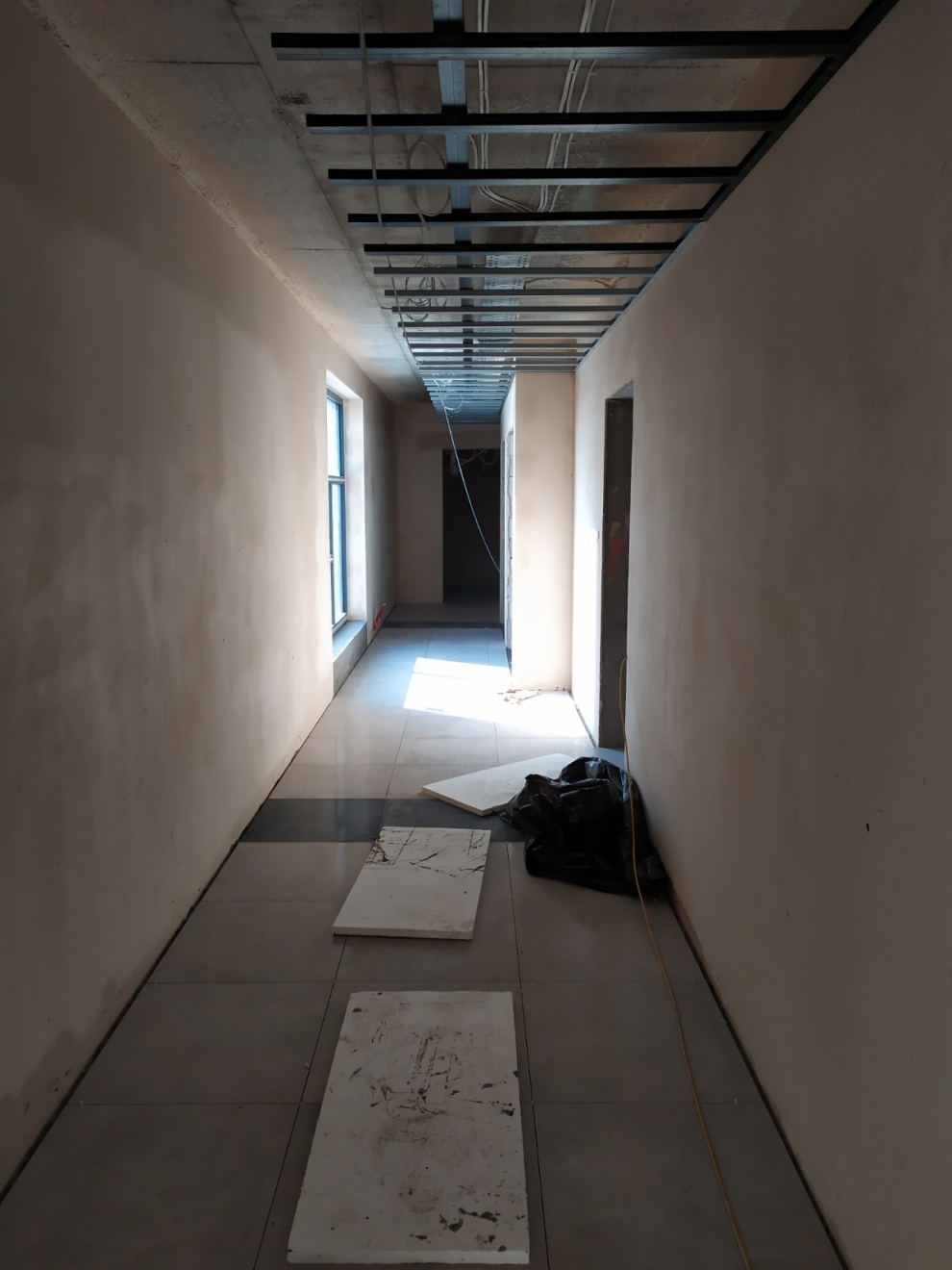

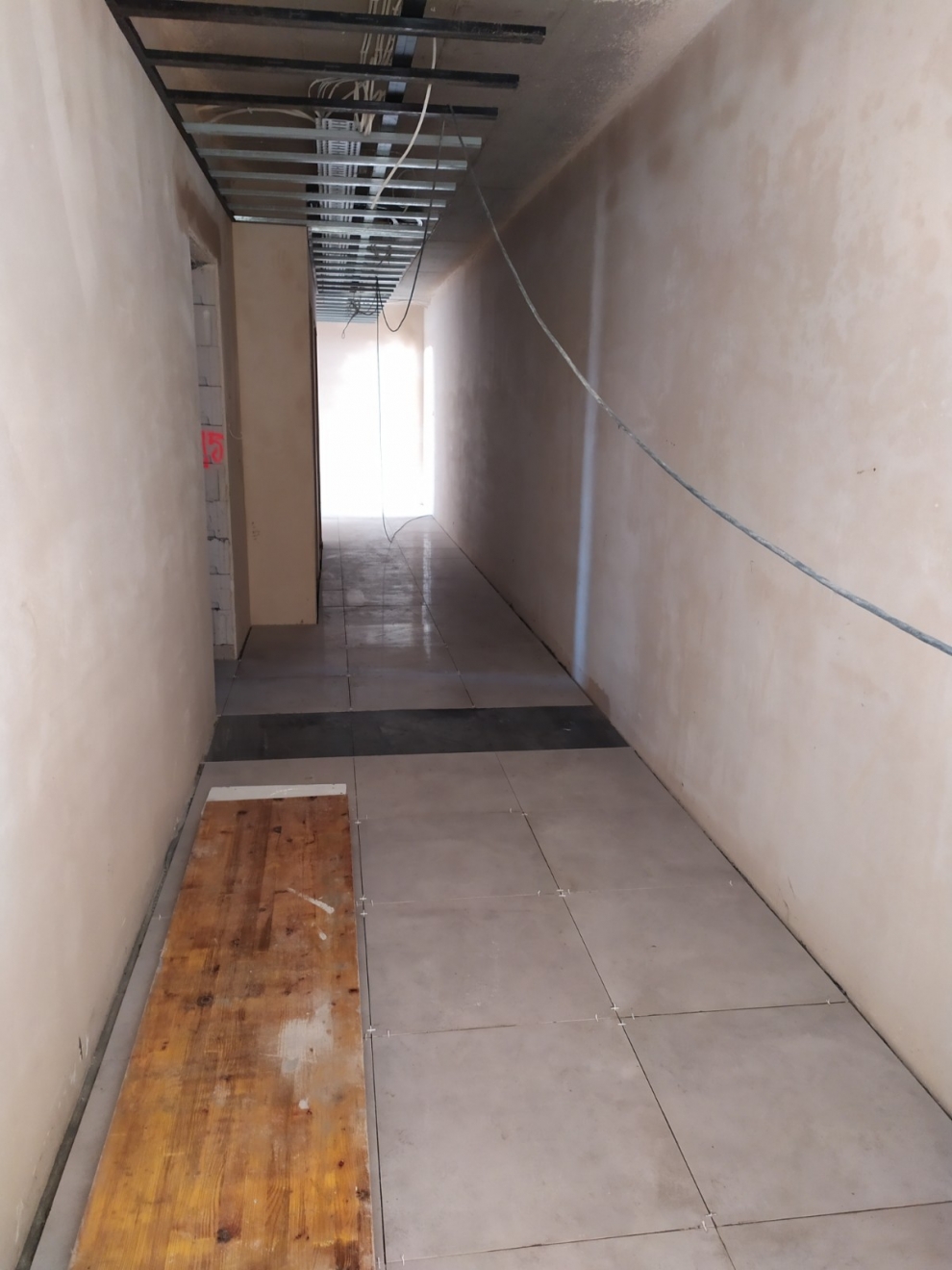

Marzec 2021:

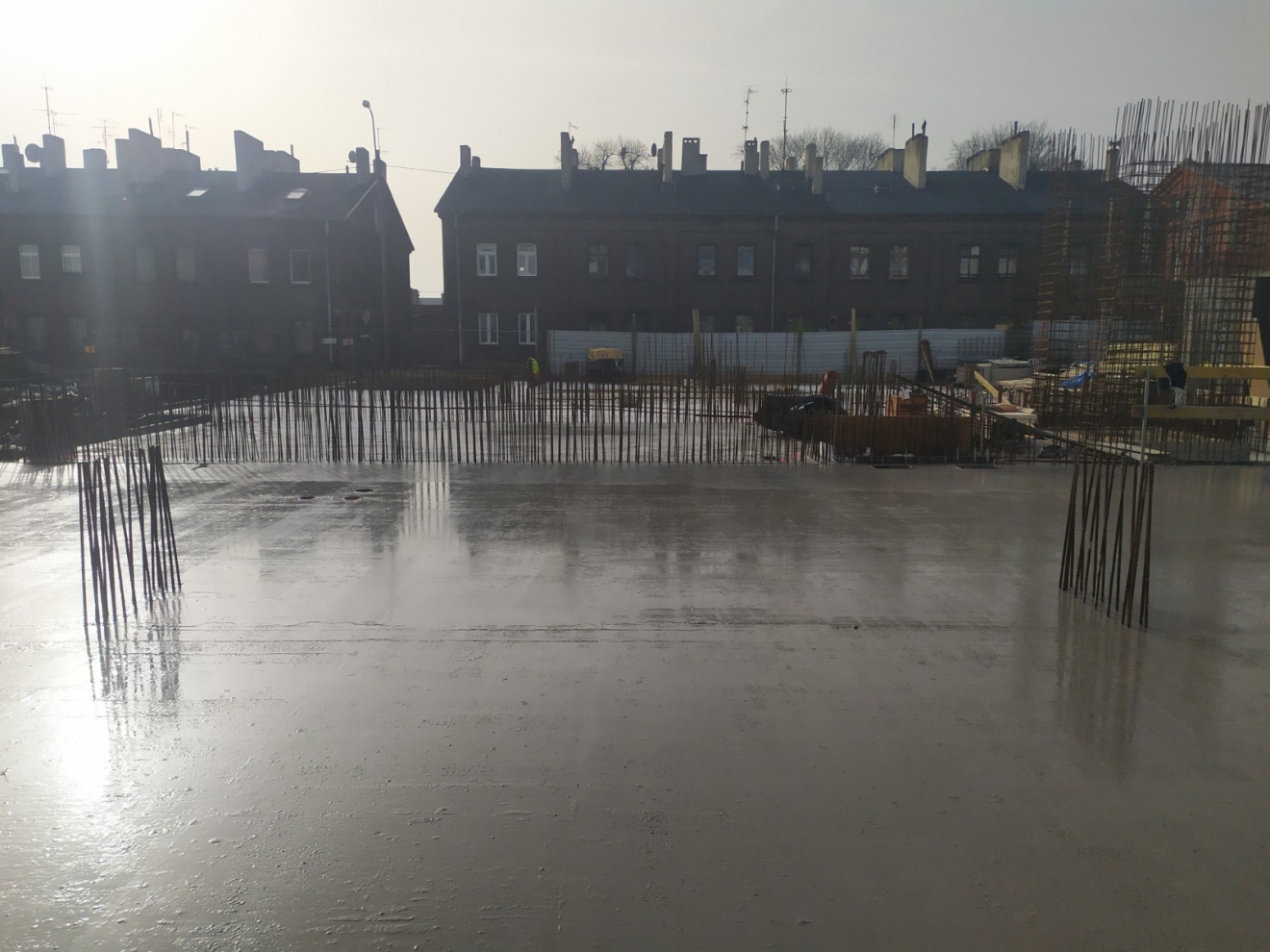

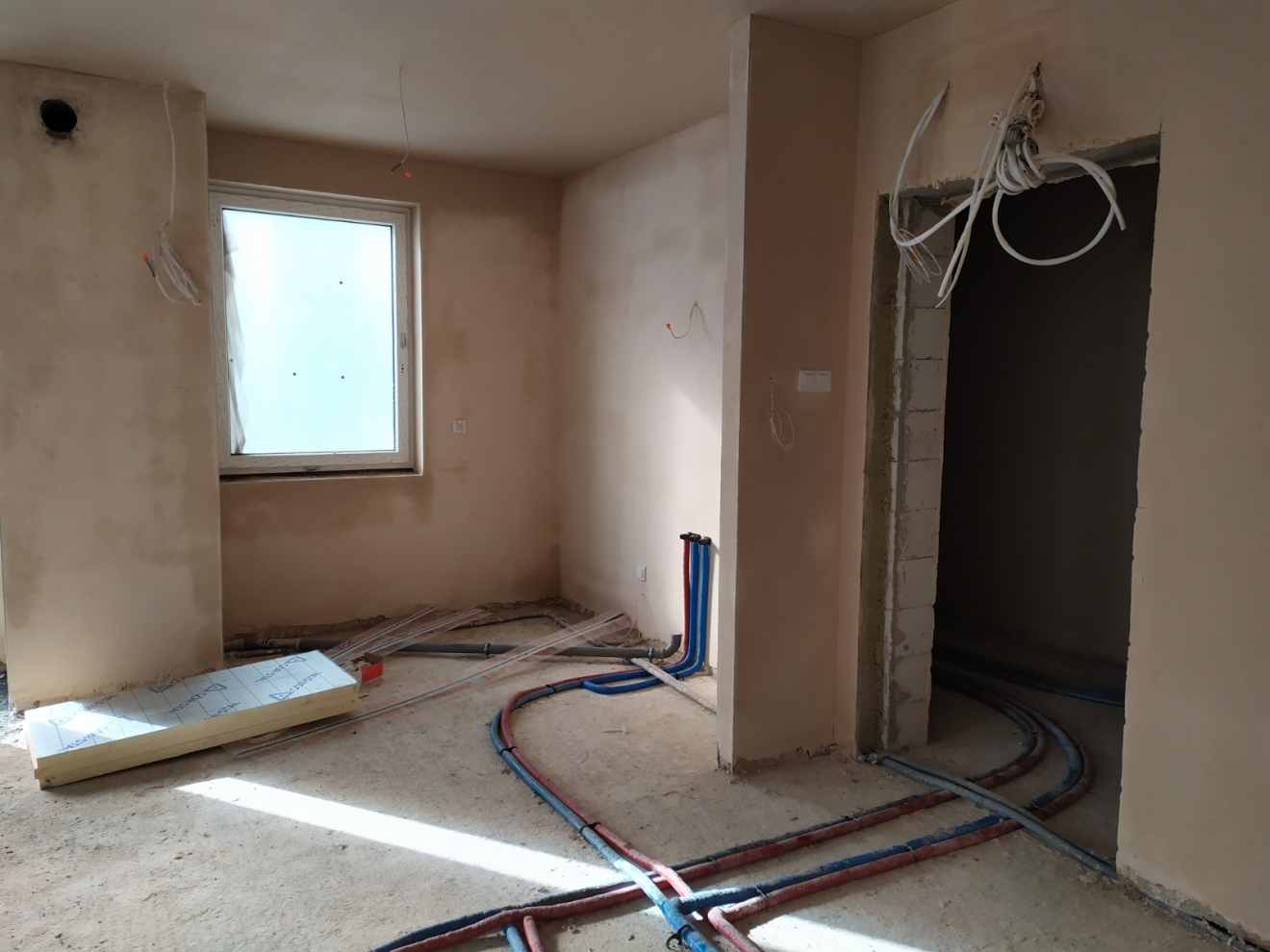

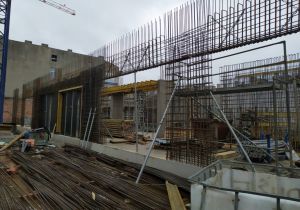

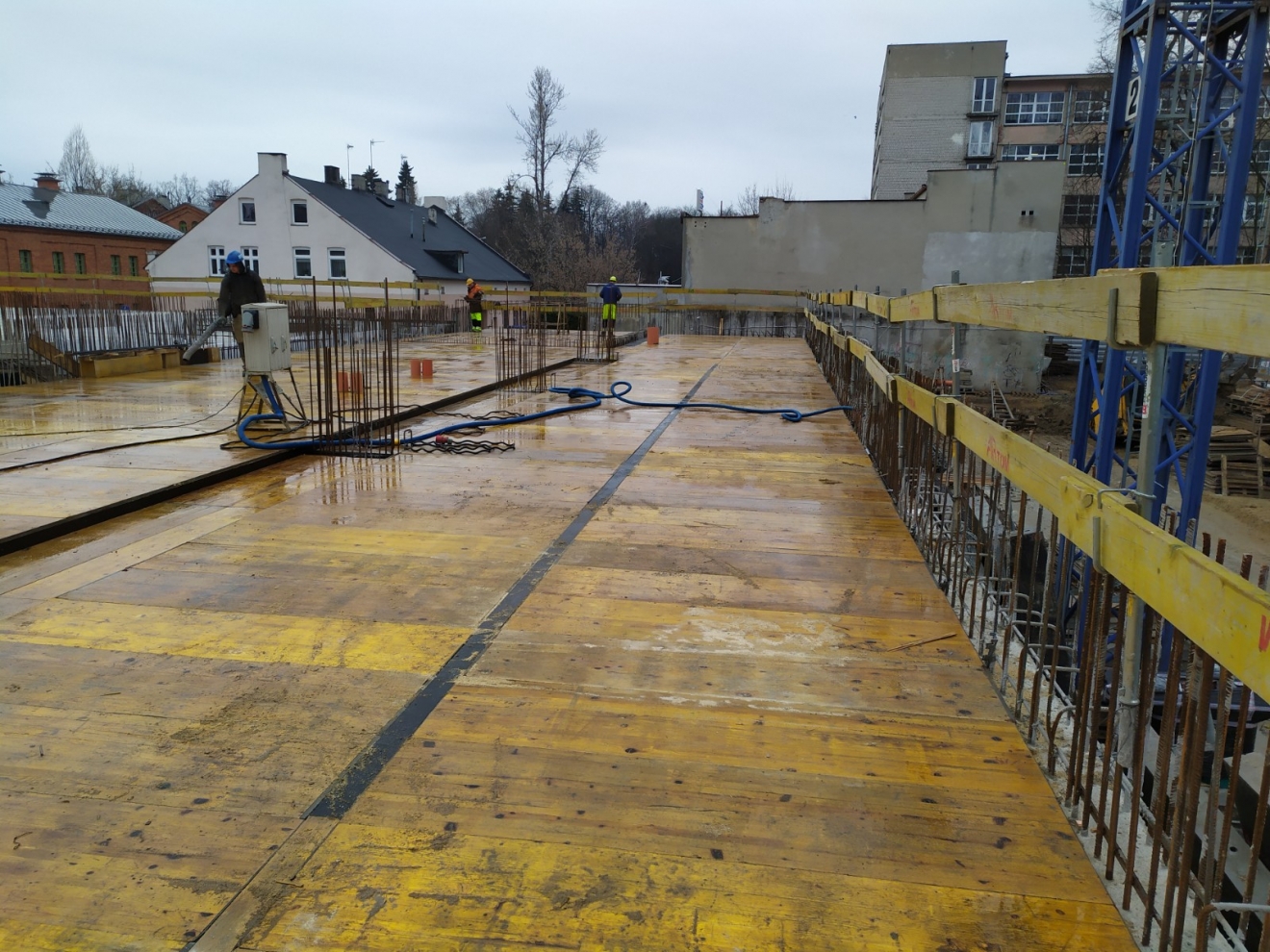

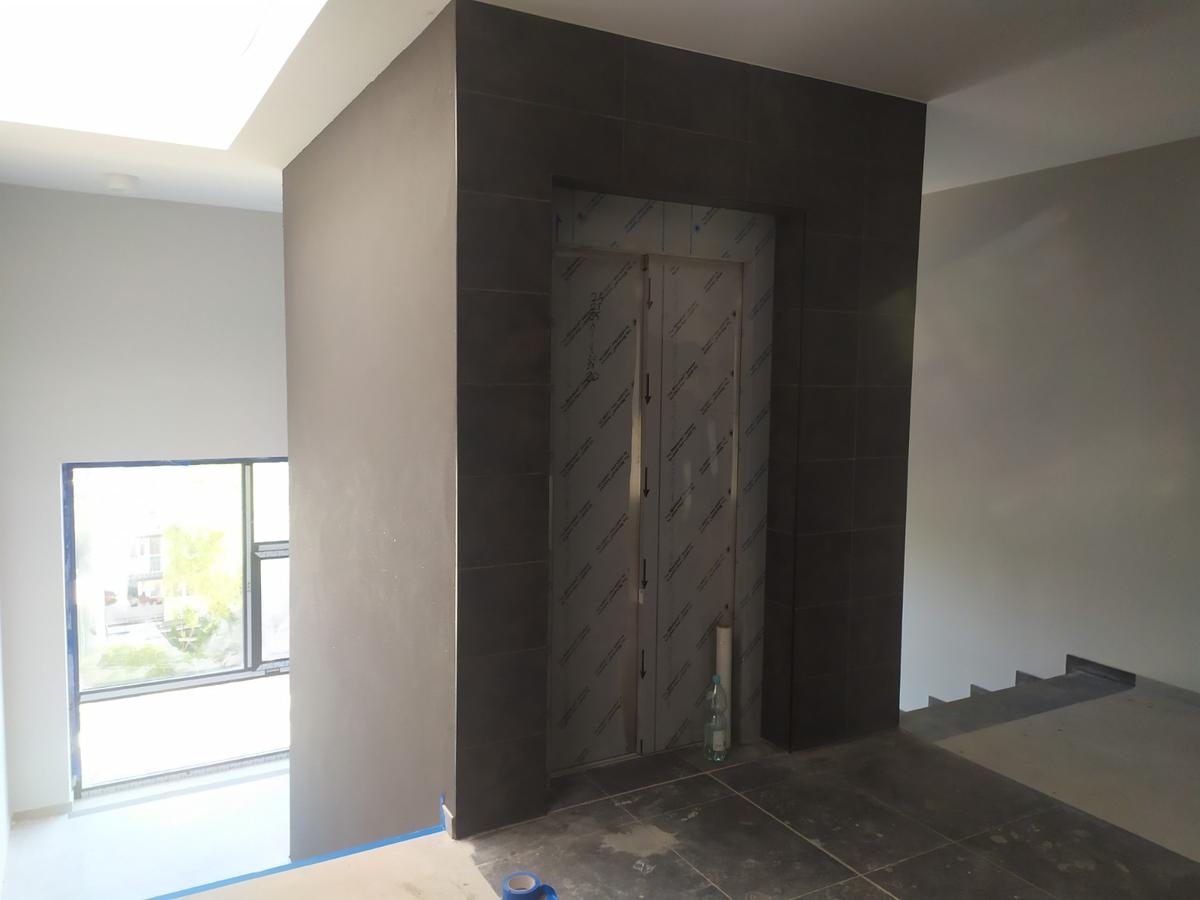

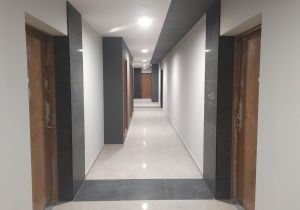

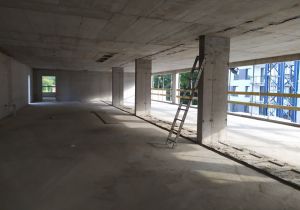

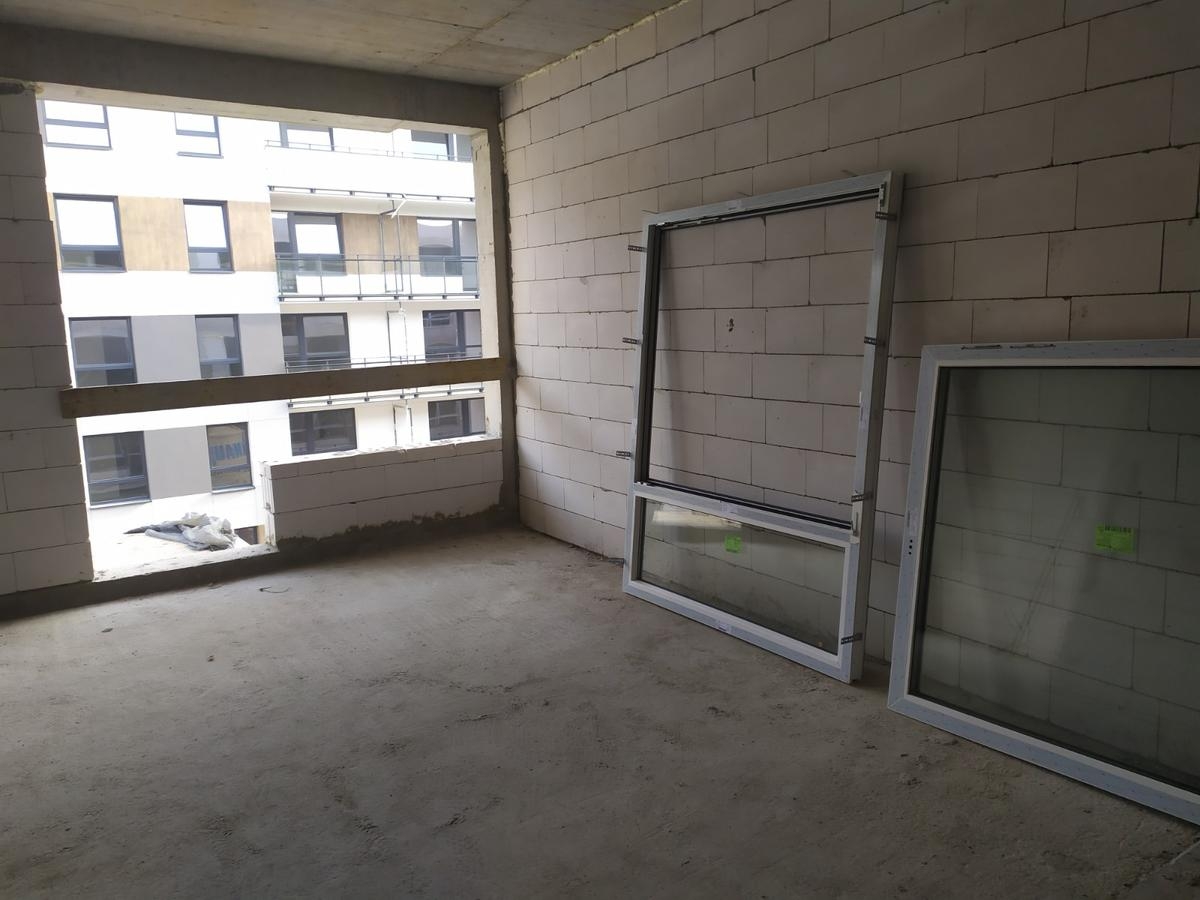

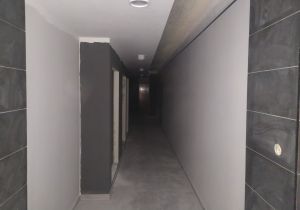

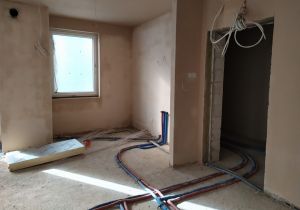

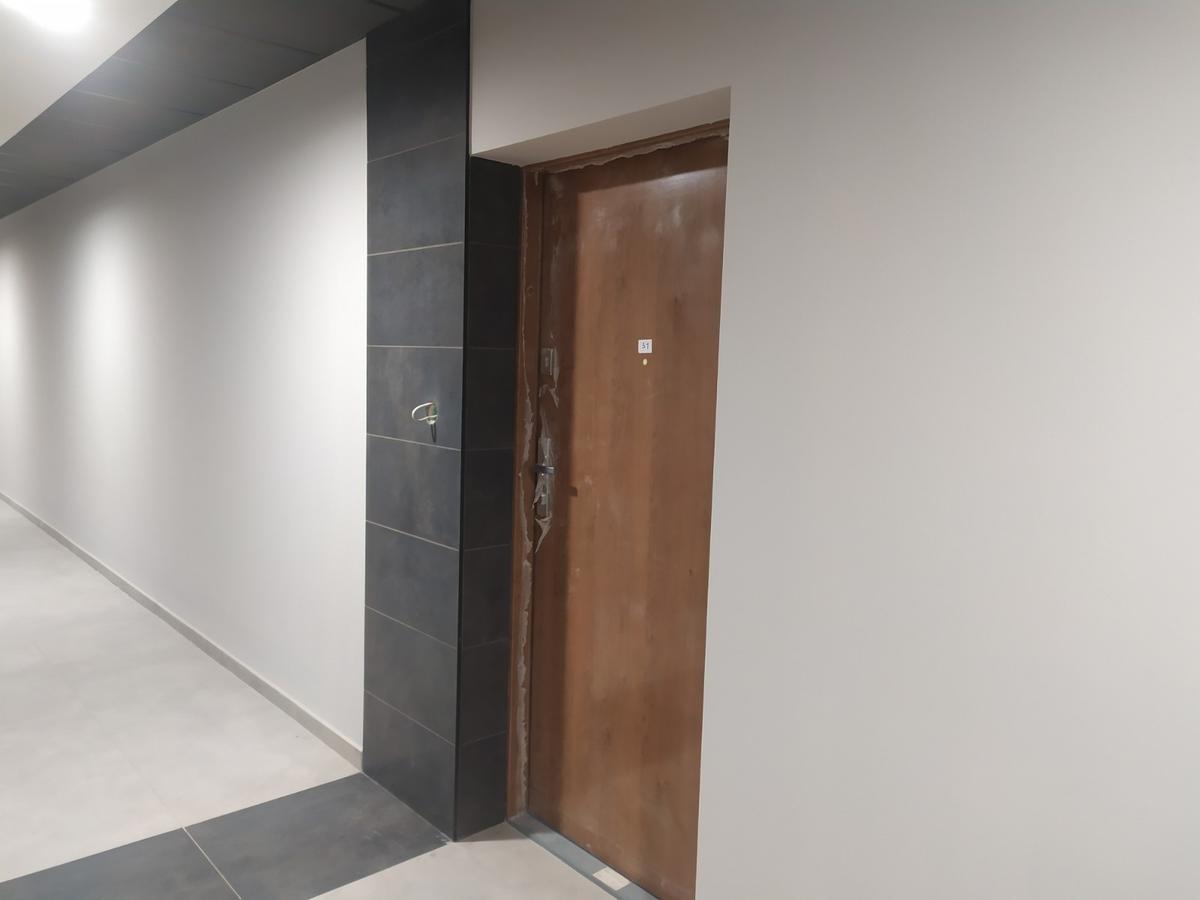

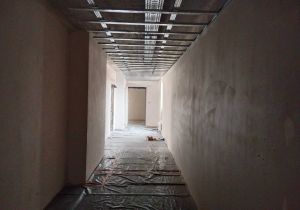

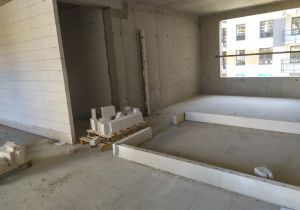

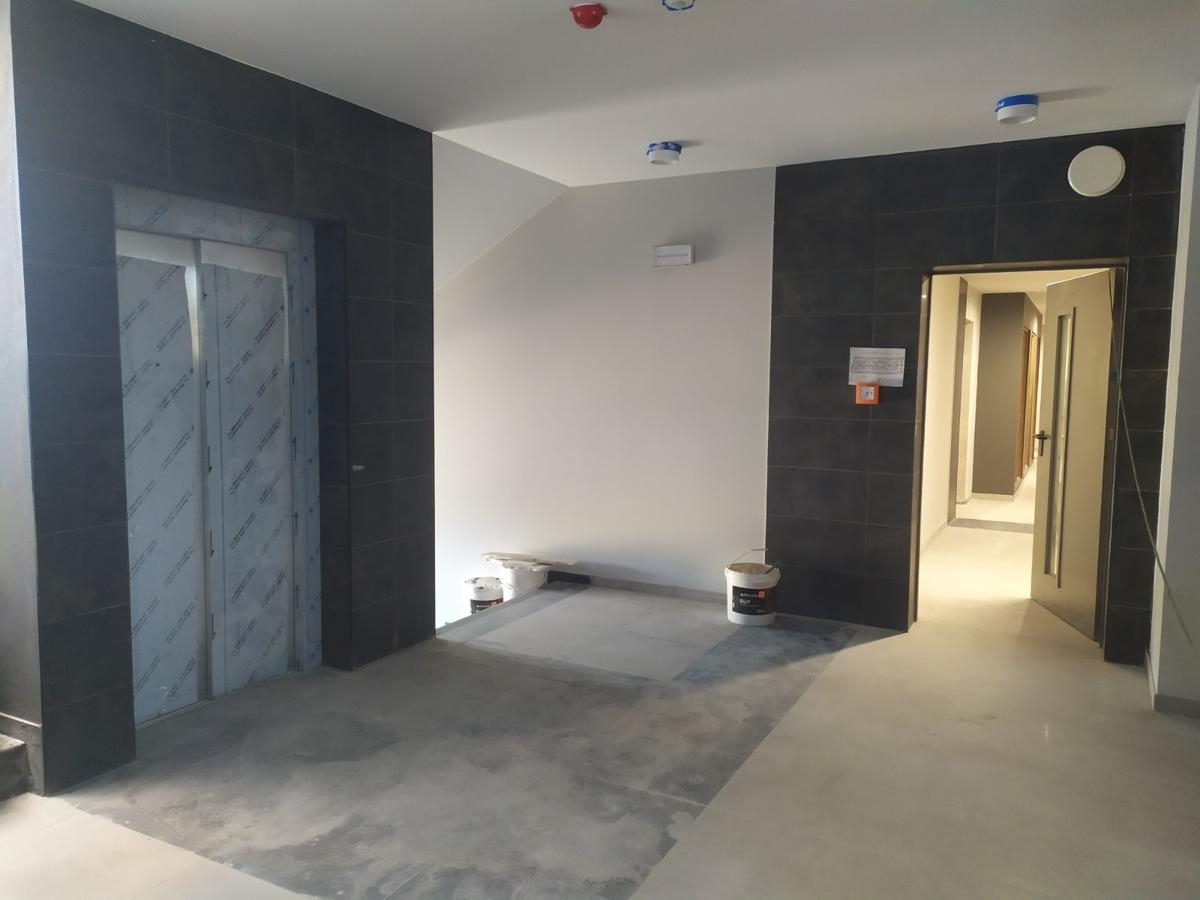

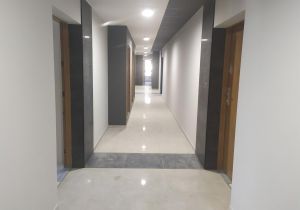

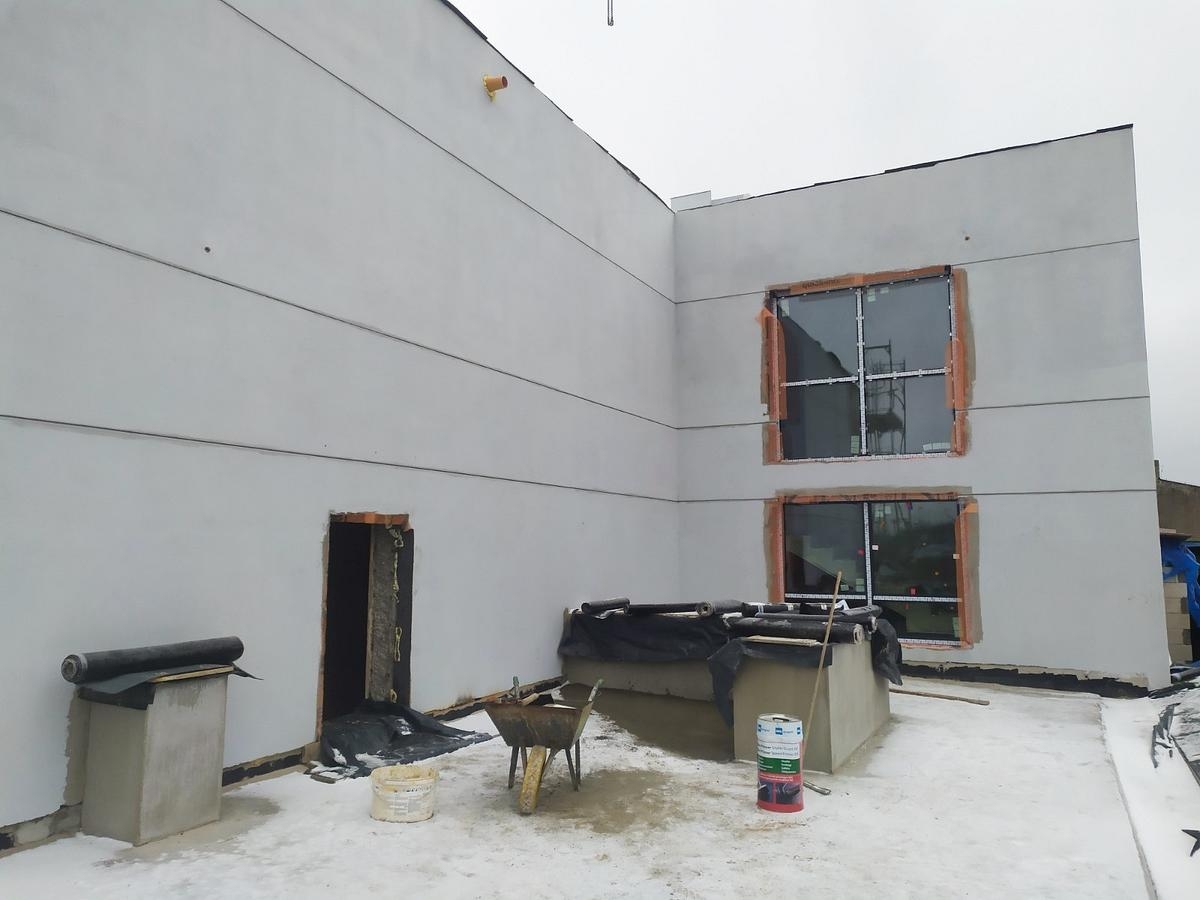

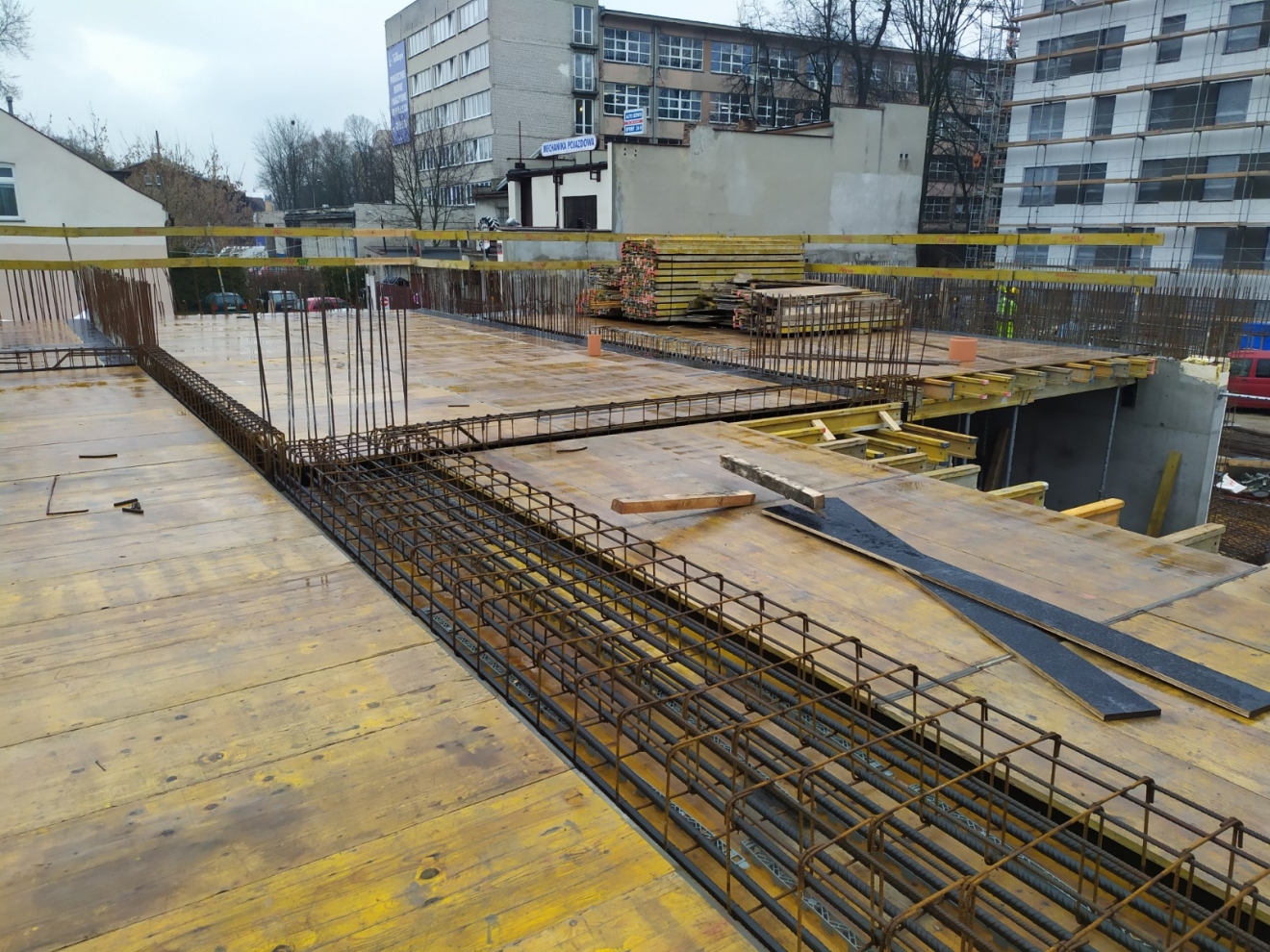

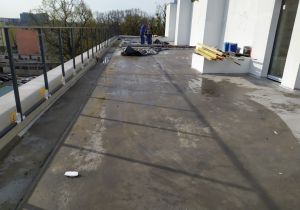

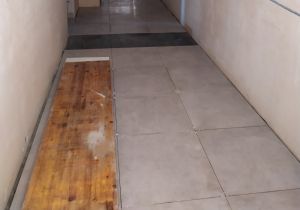

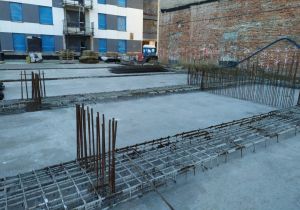

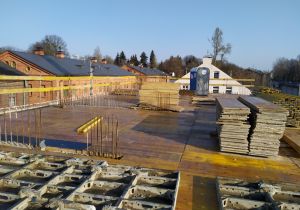

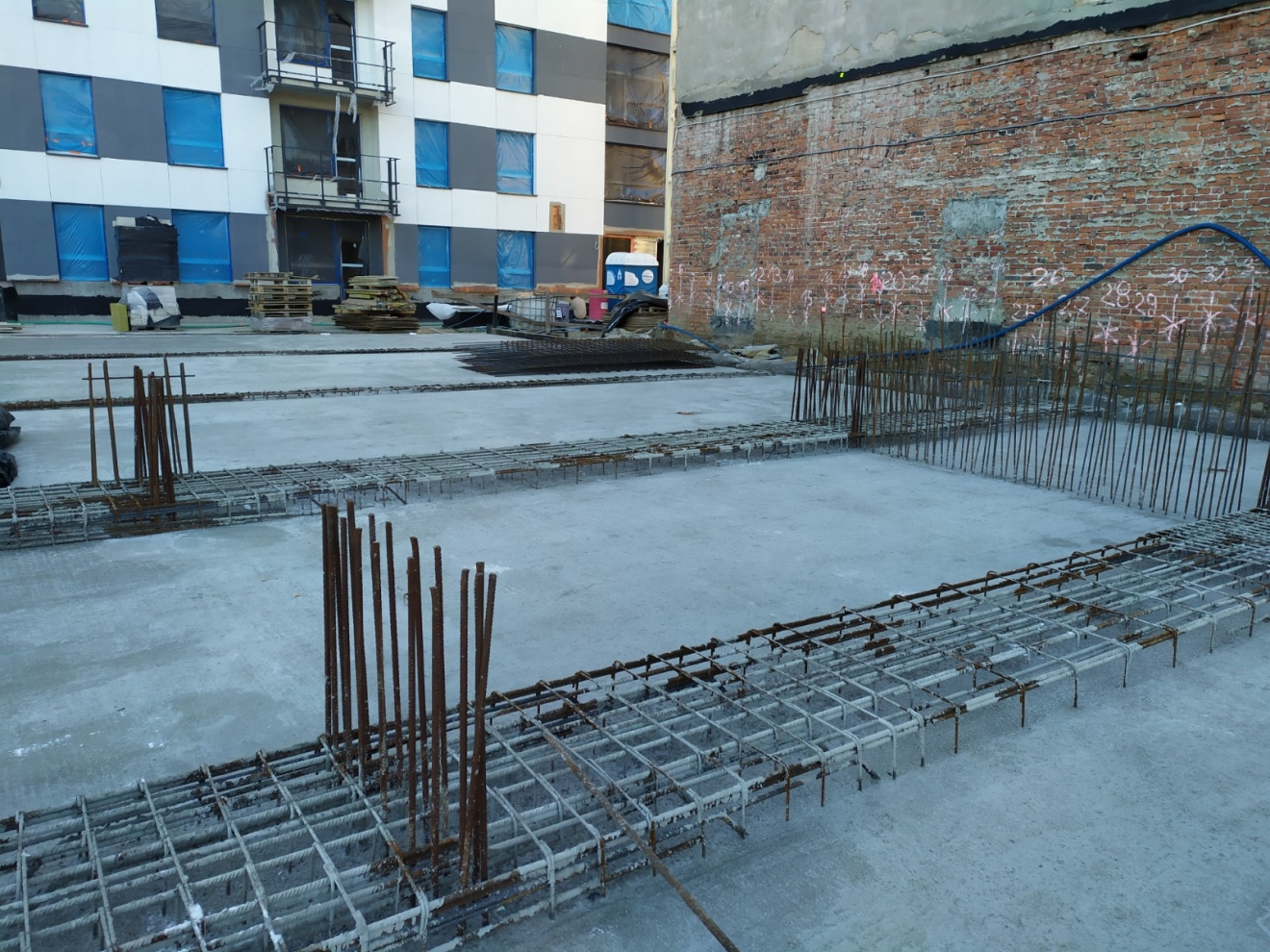

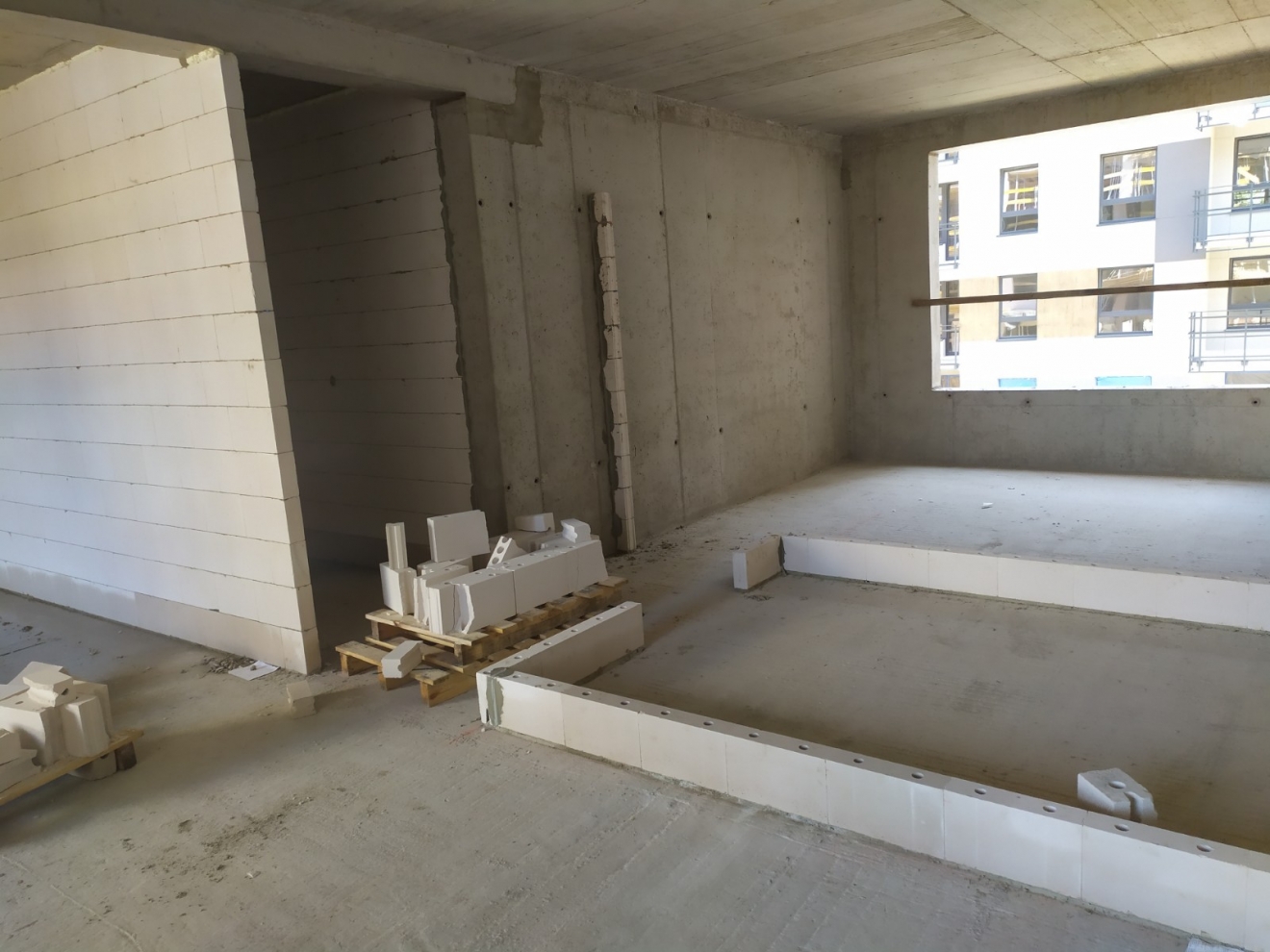

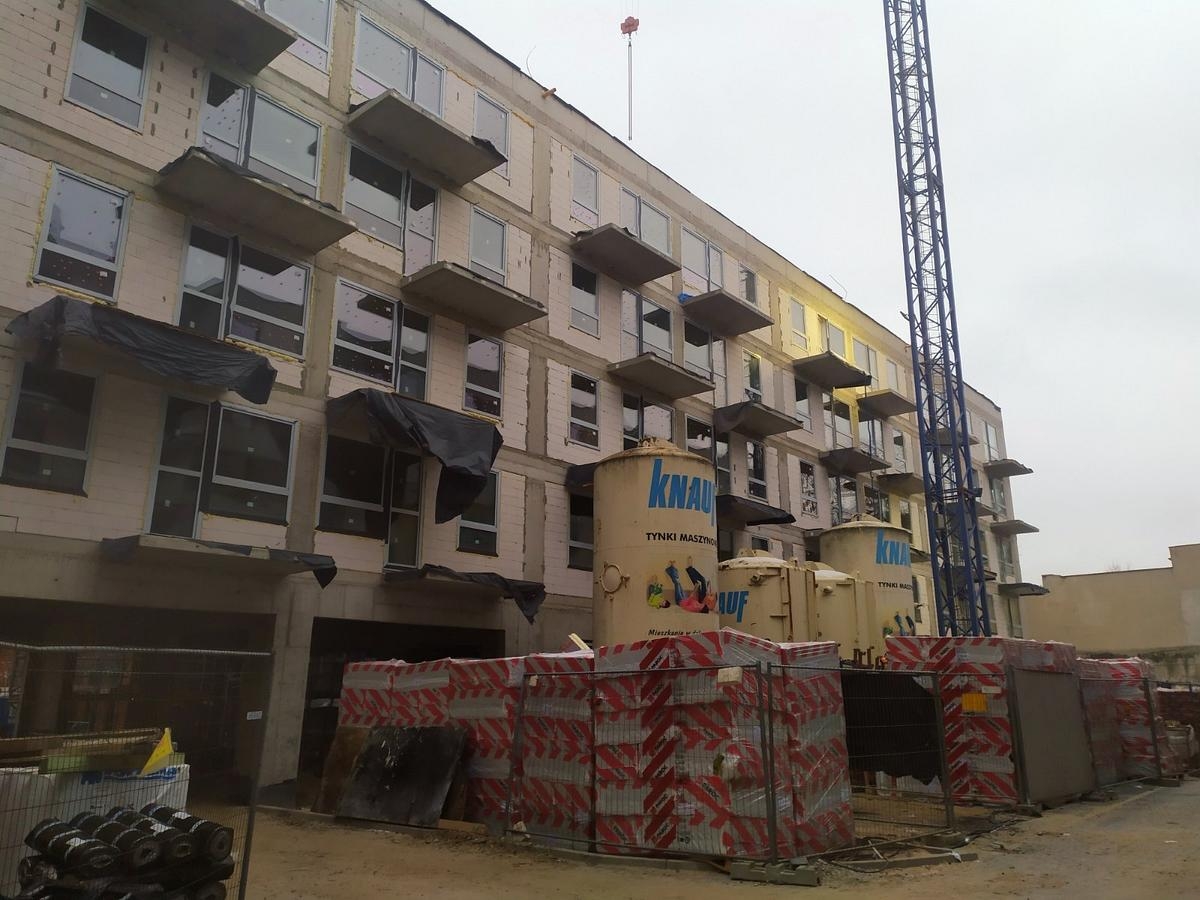

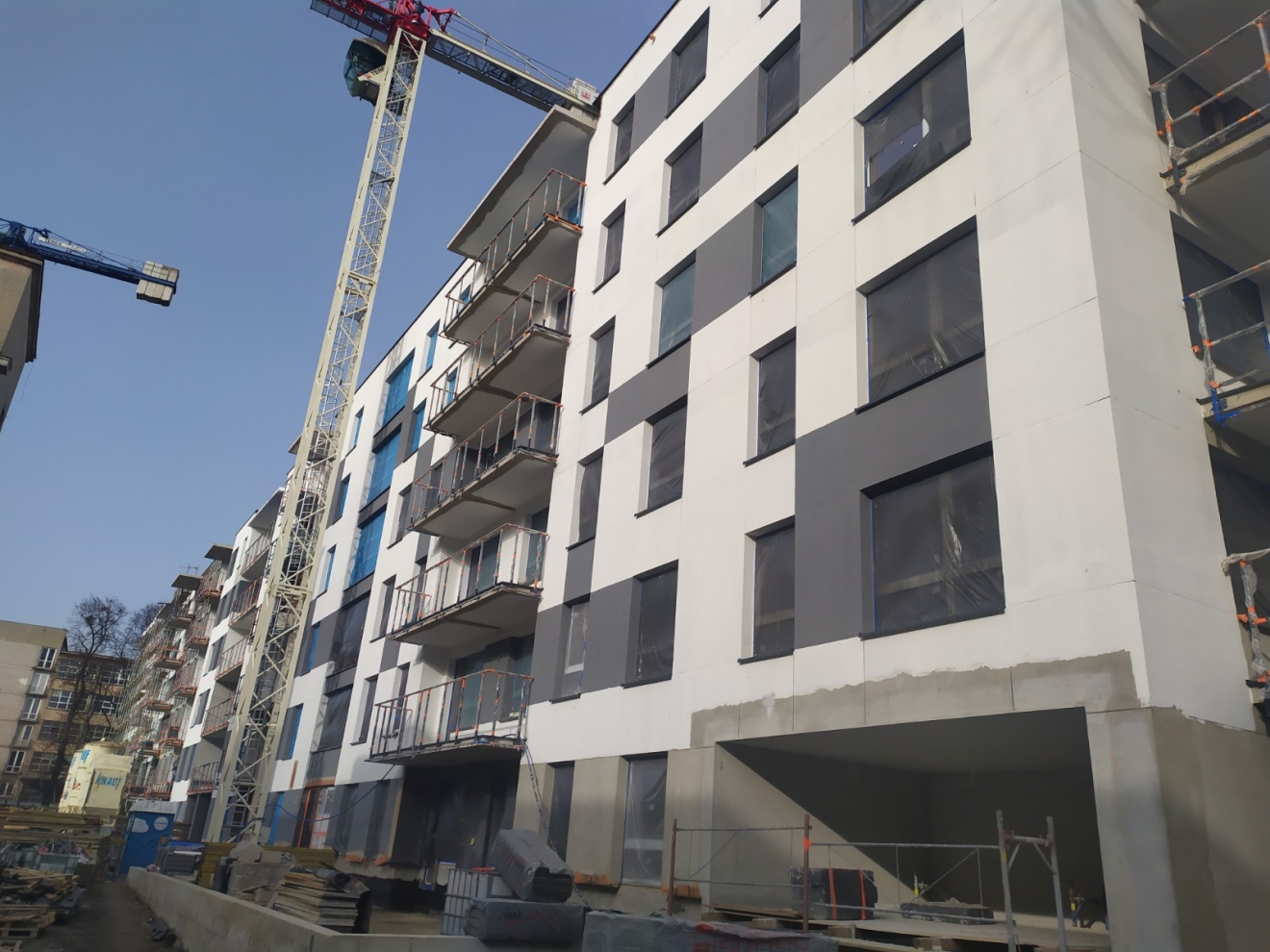

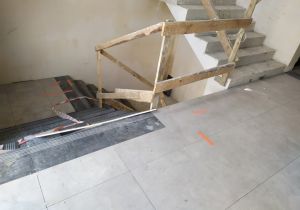

Styczeń/Luty 2021:

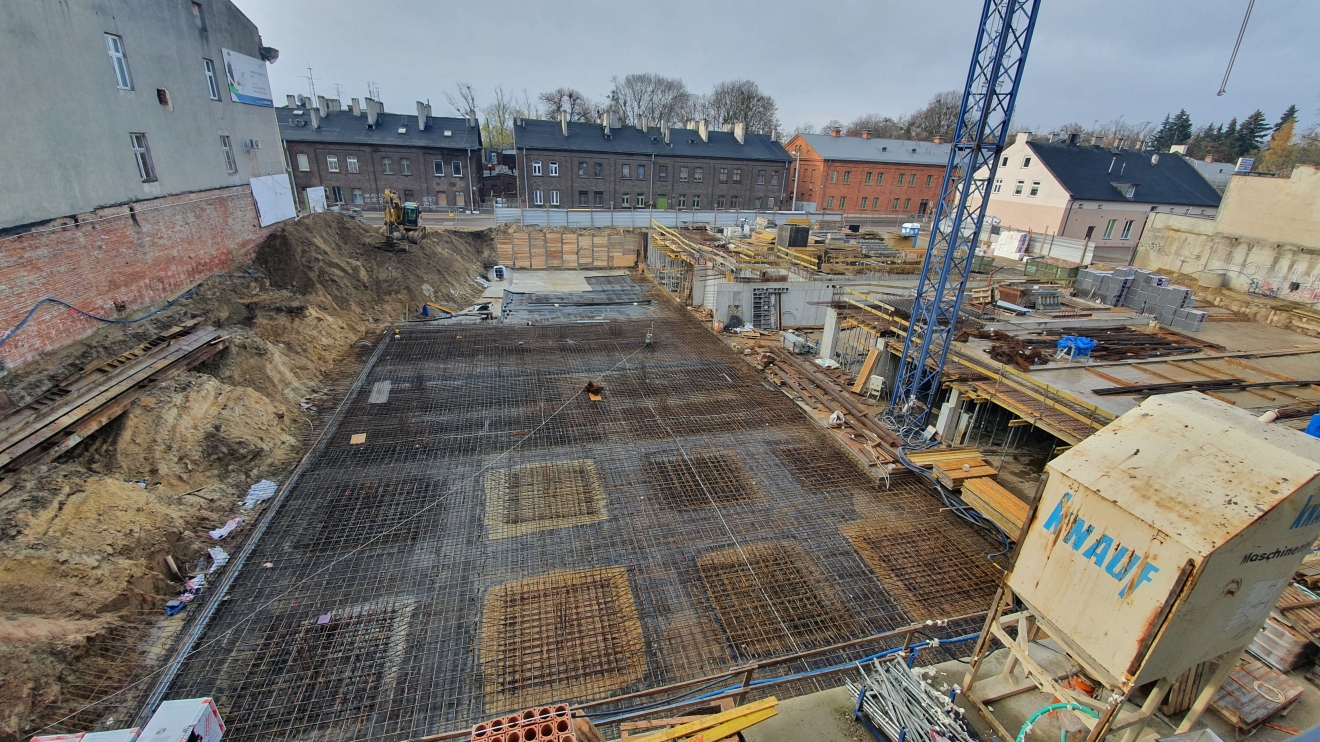

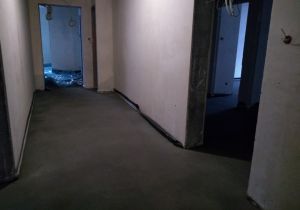

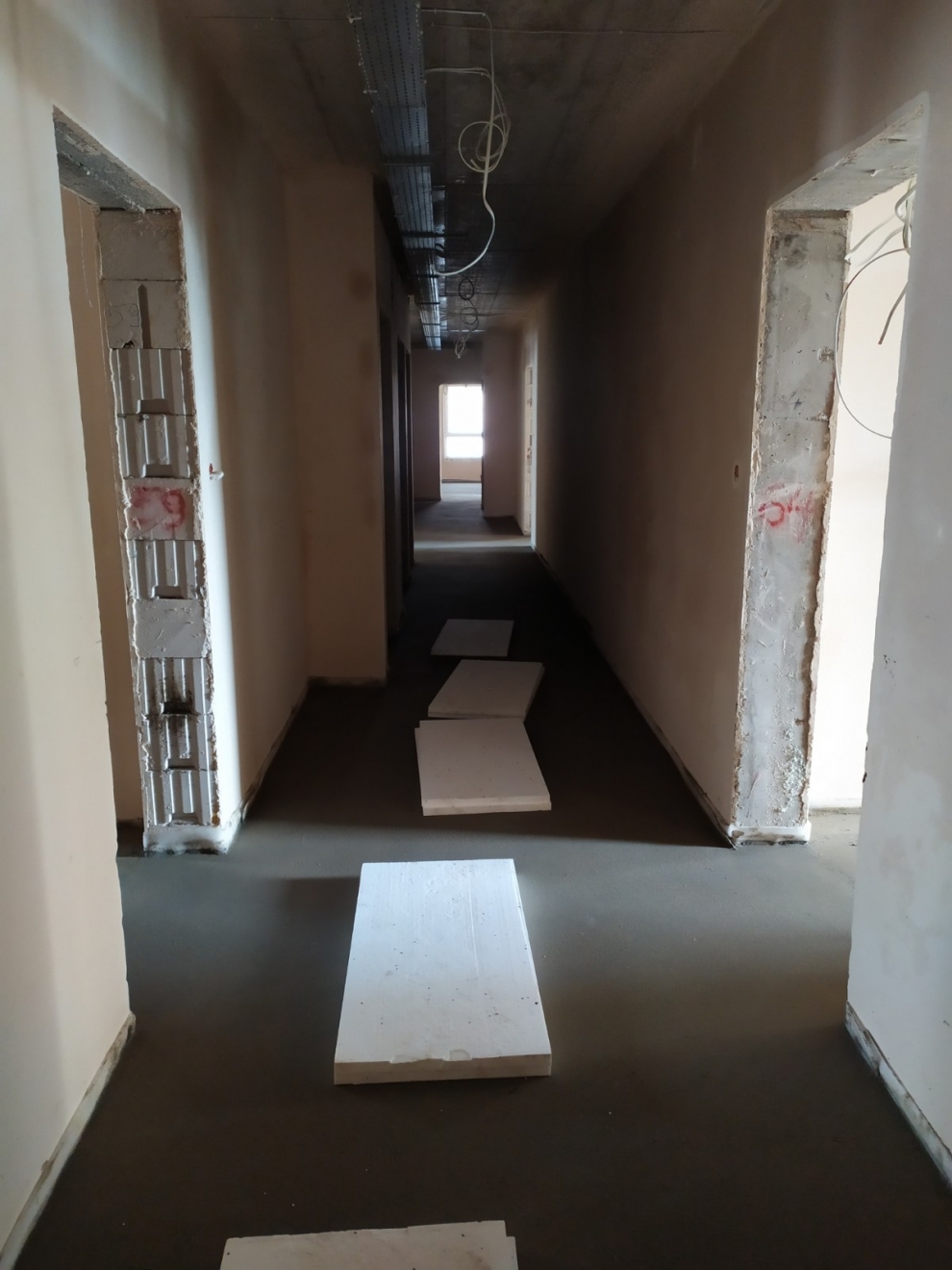

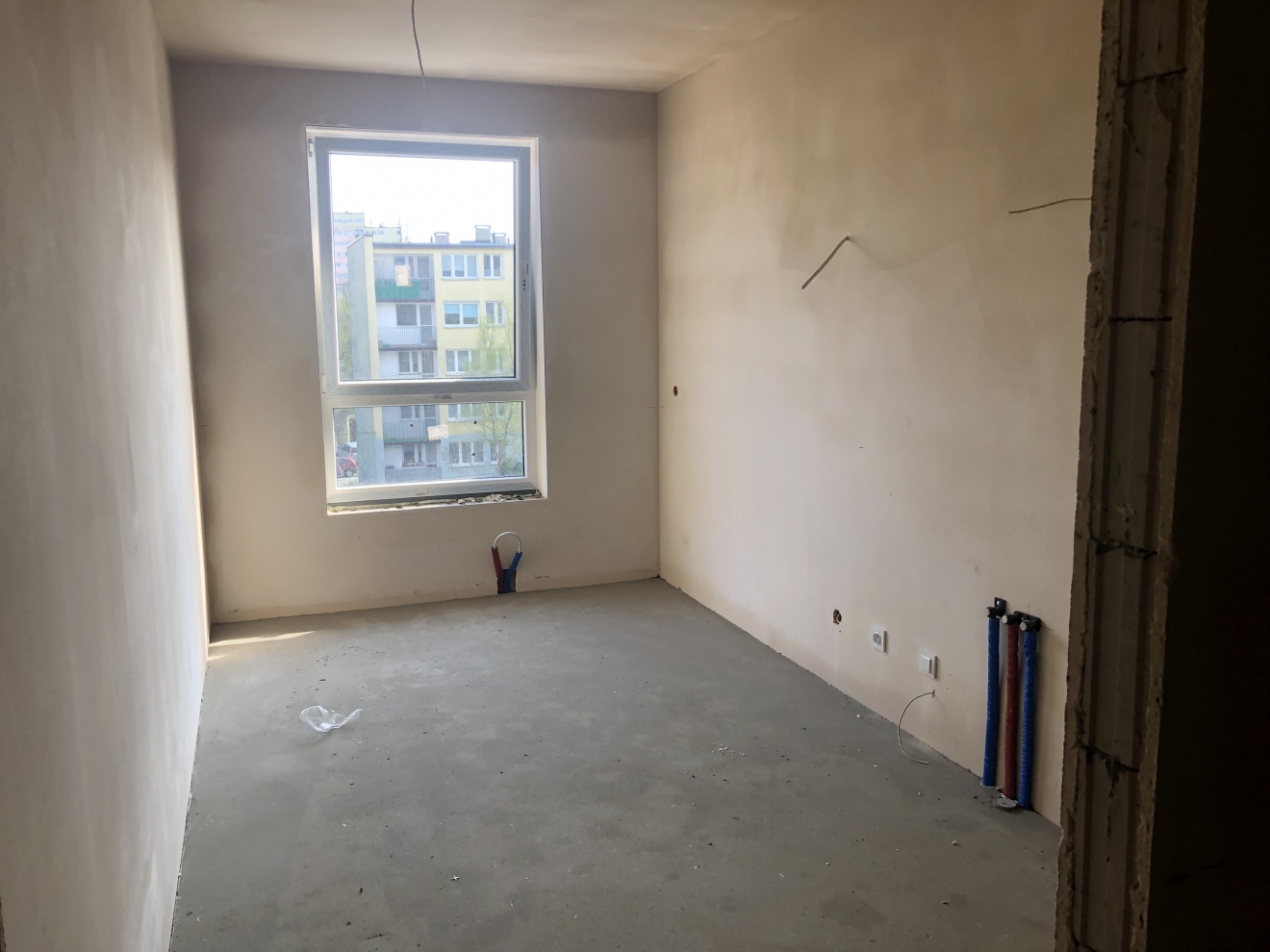

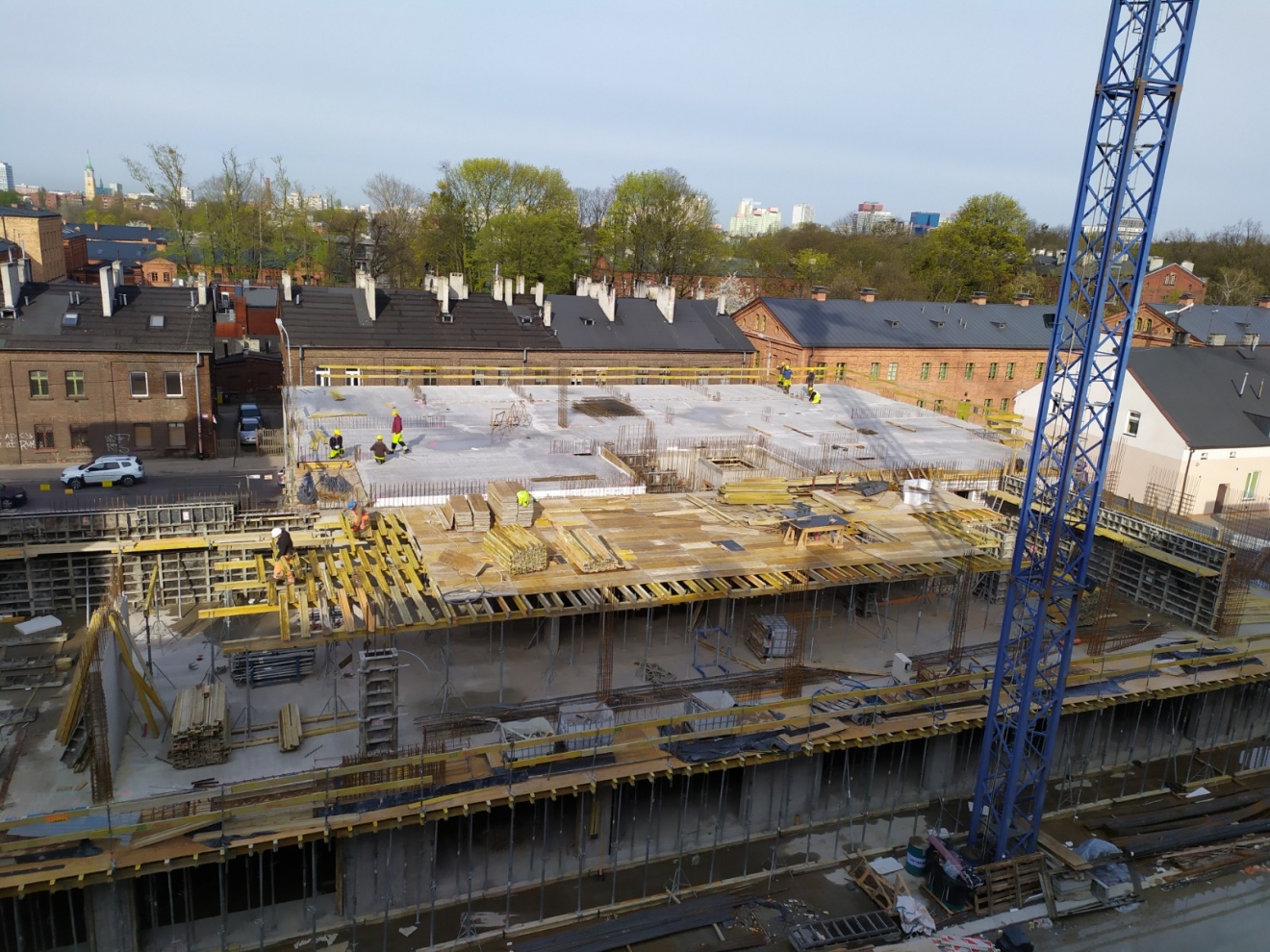

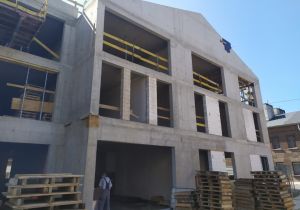

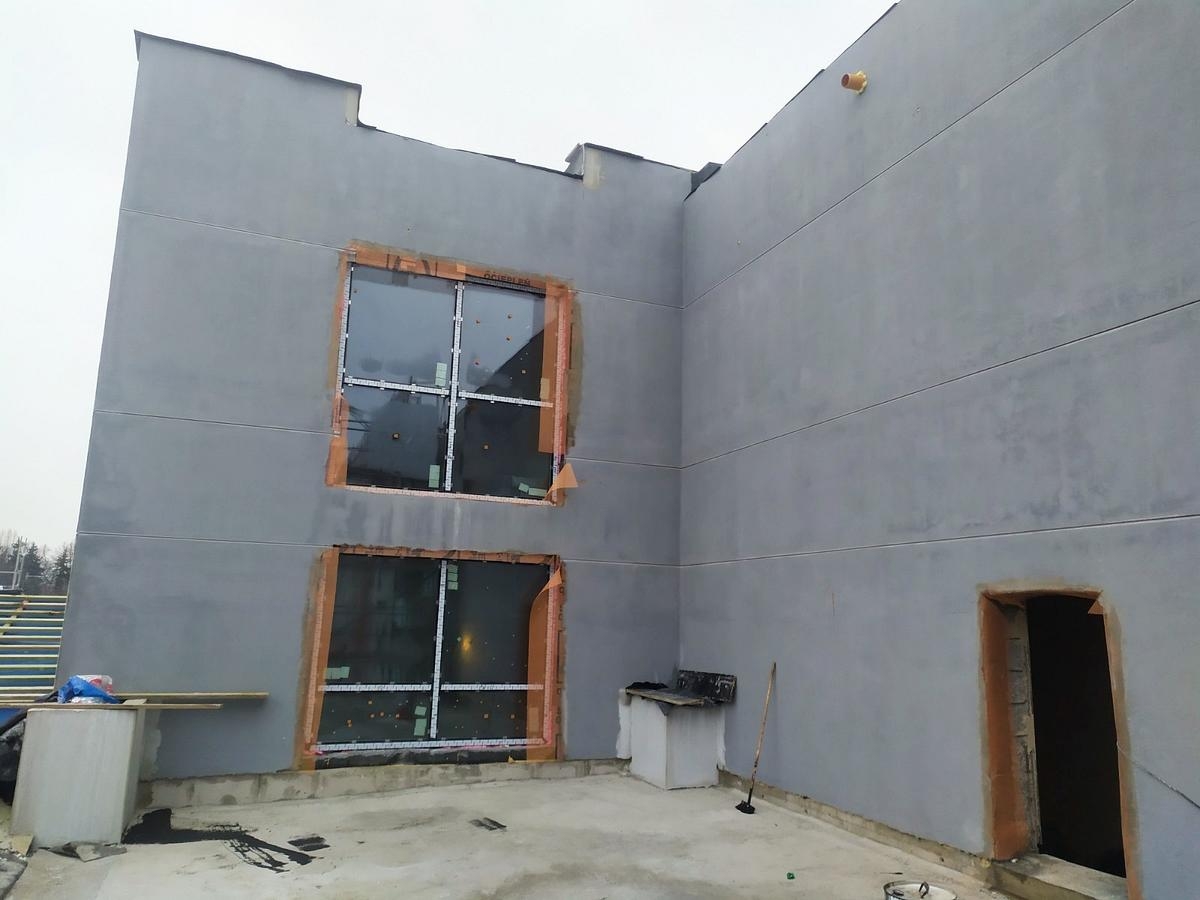

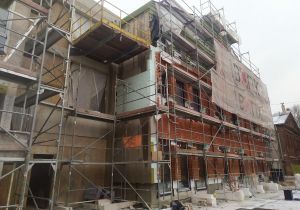

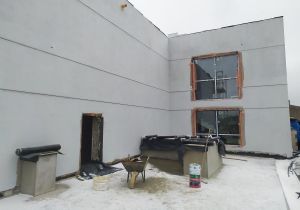

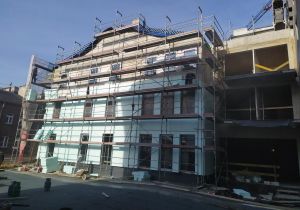

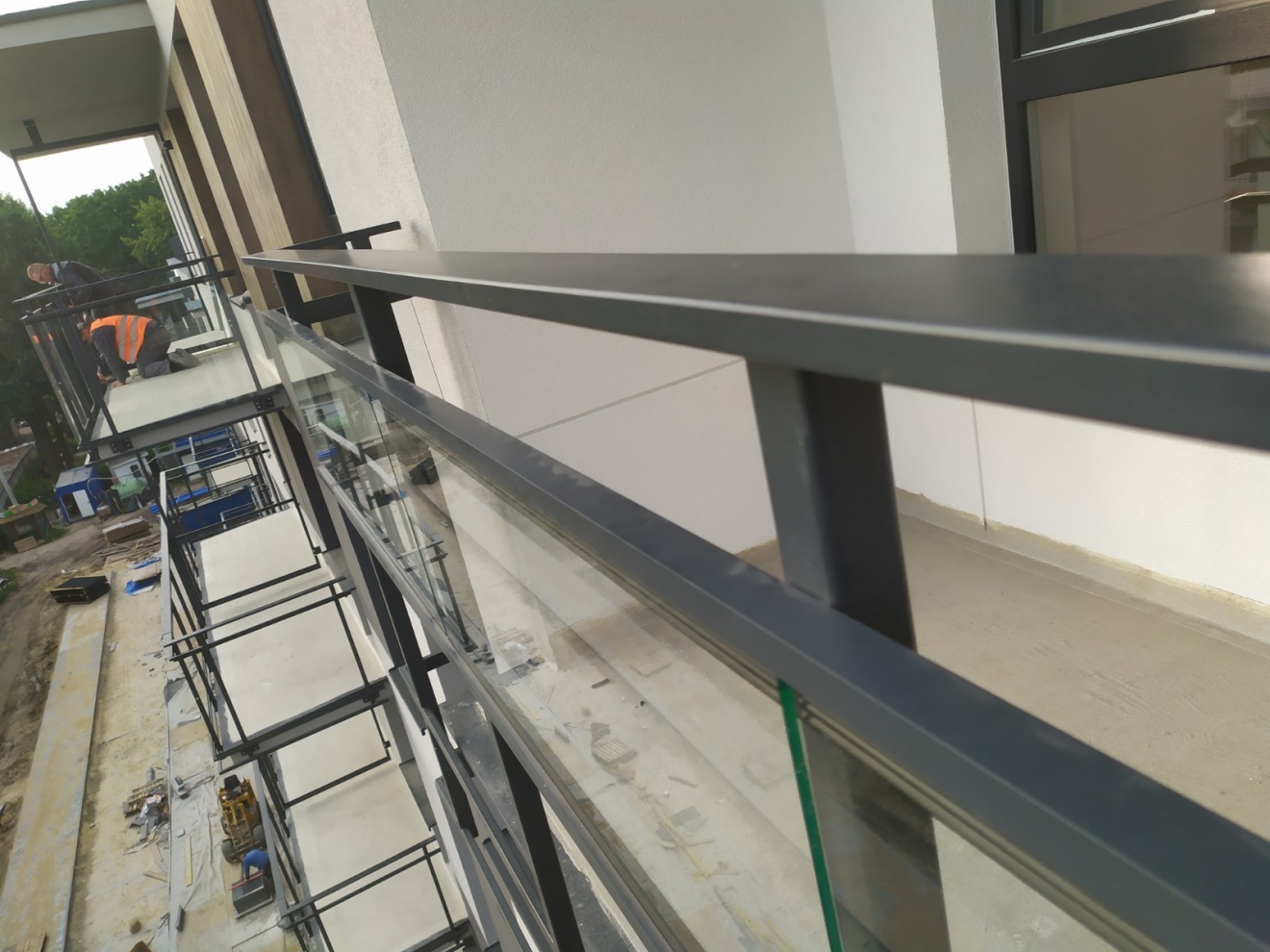

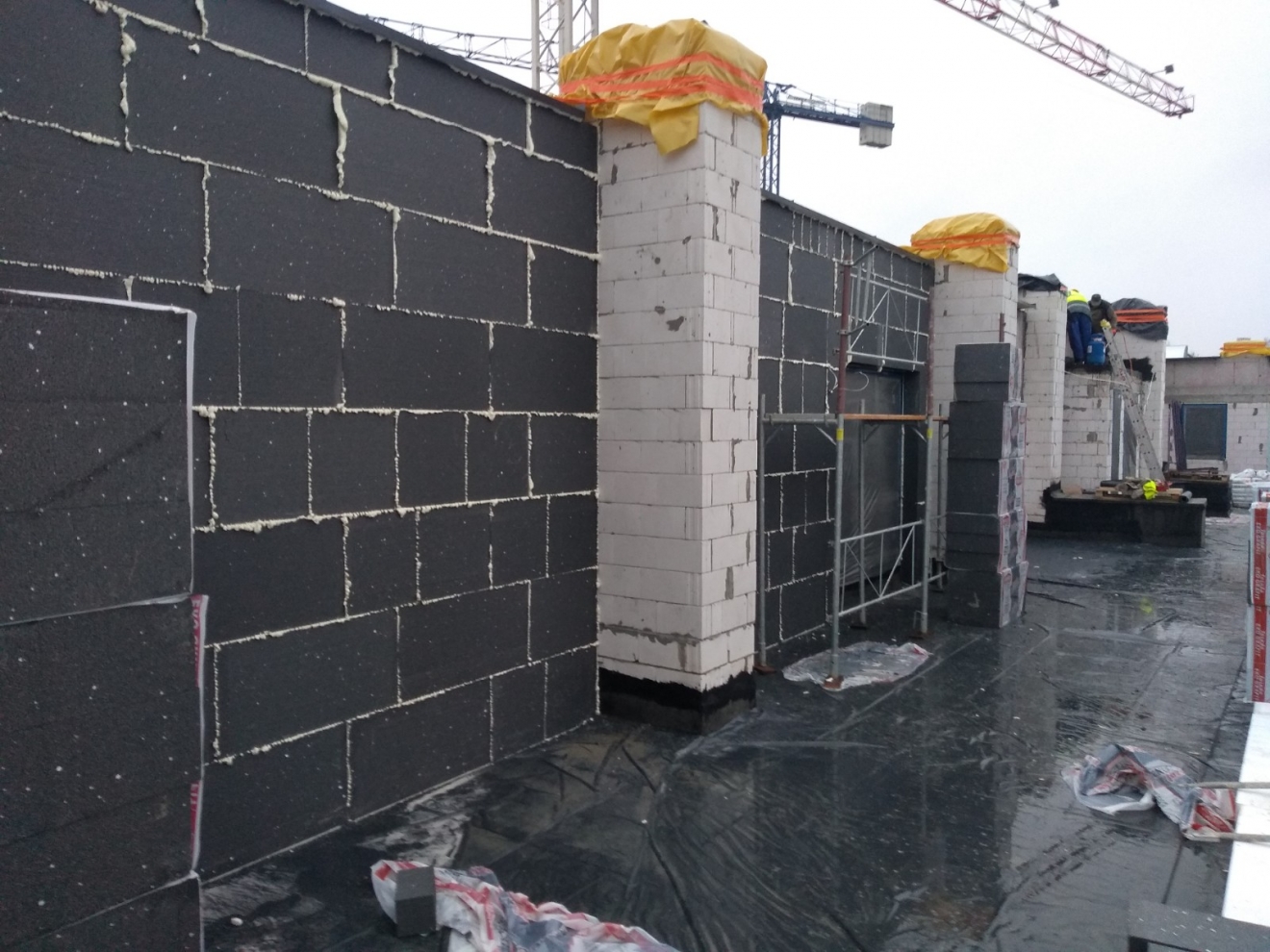

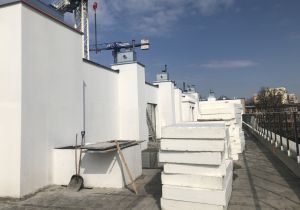

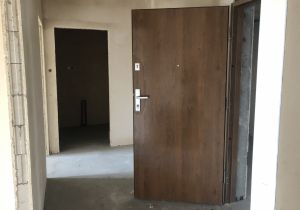

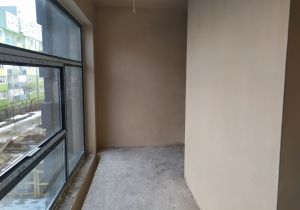

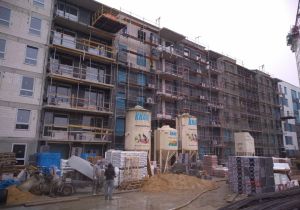

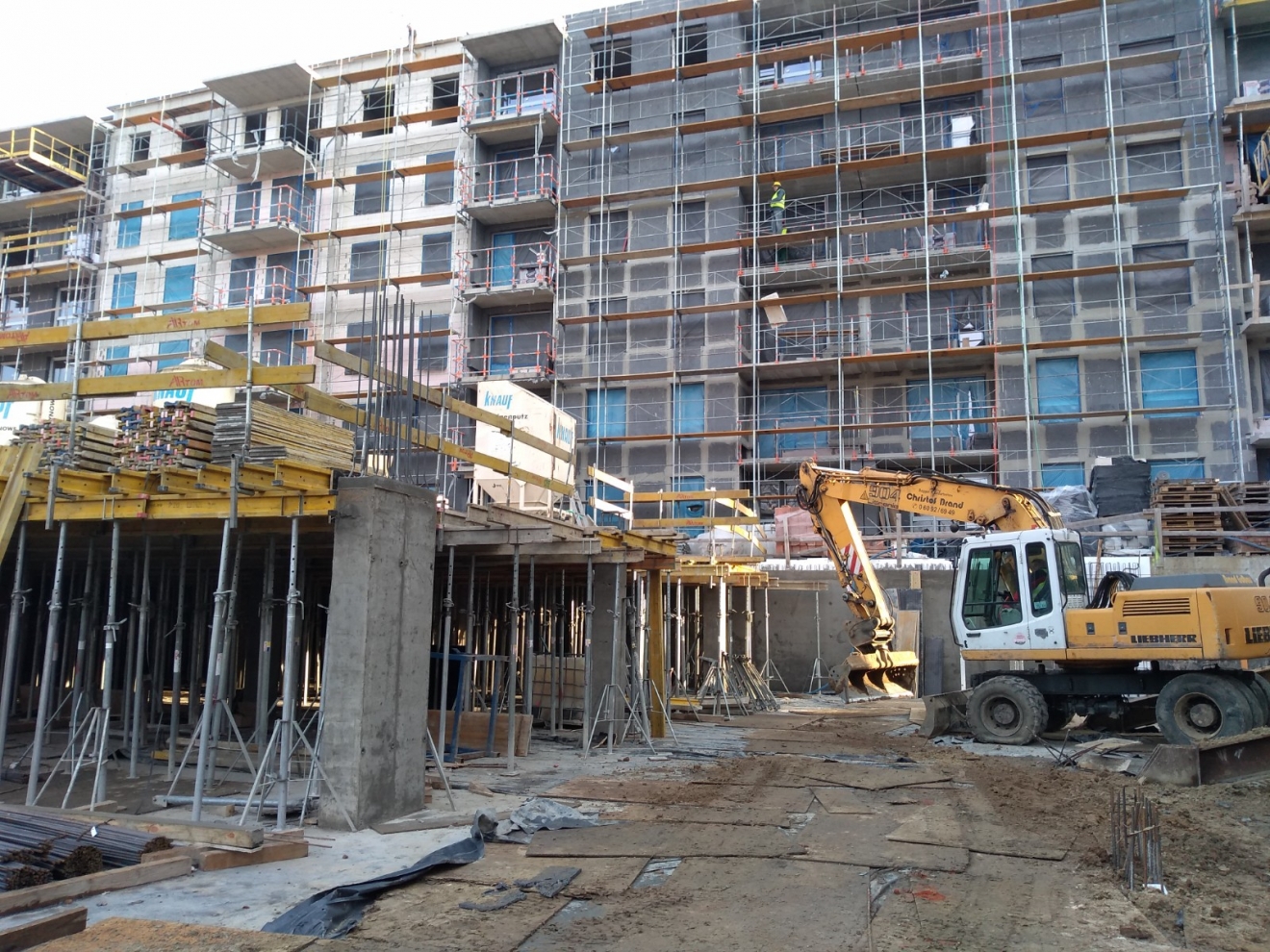

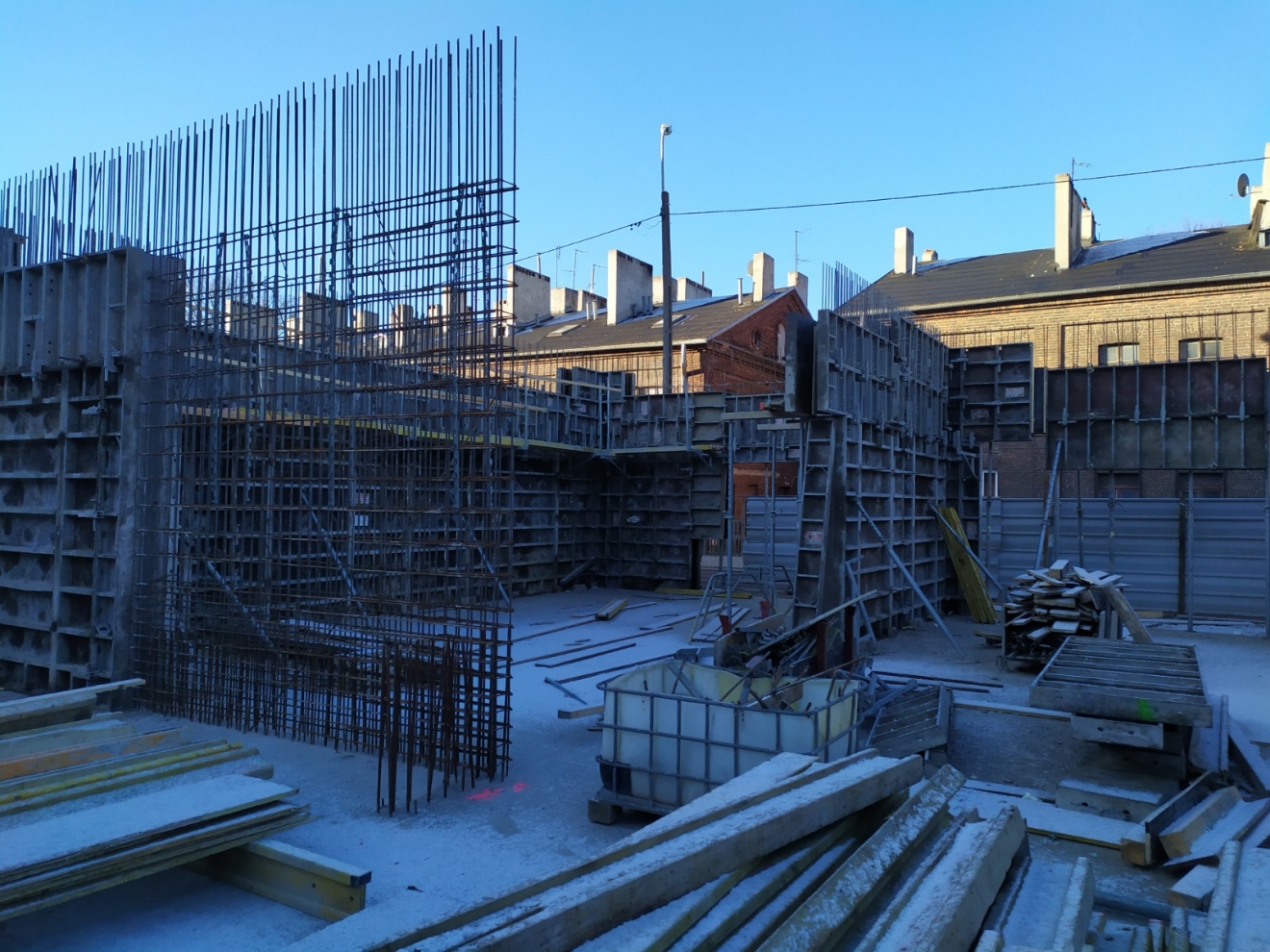

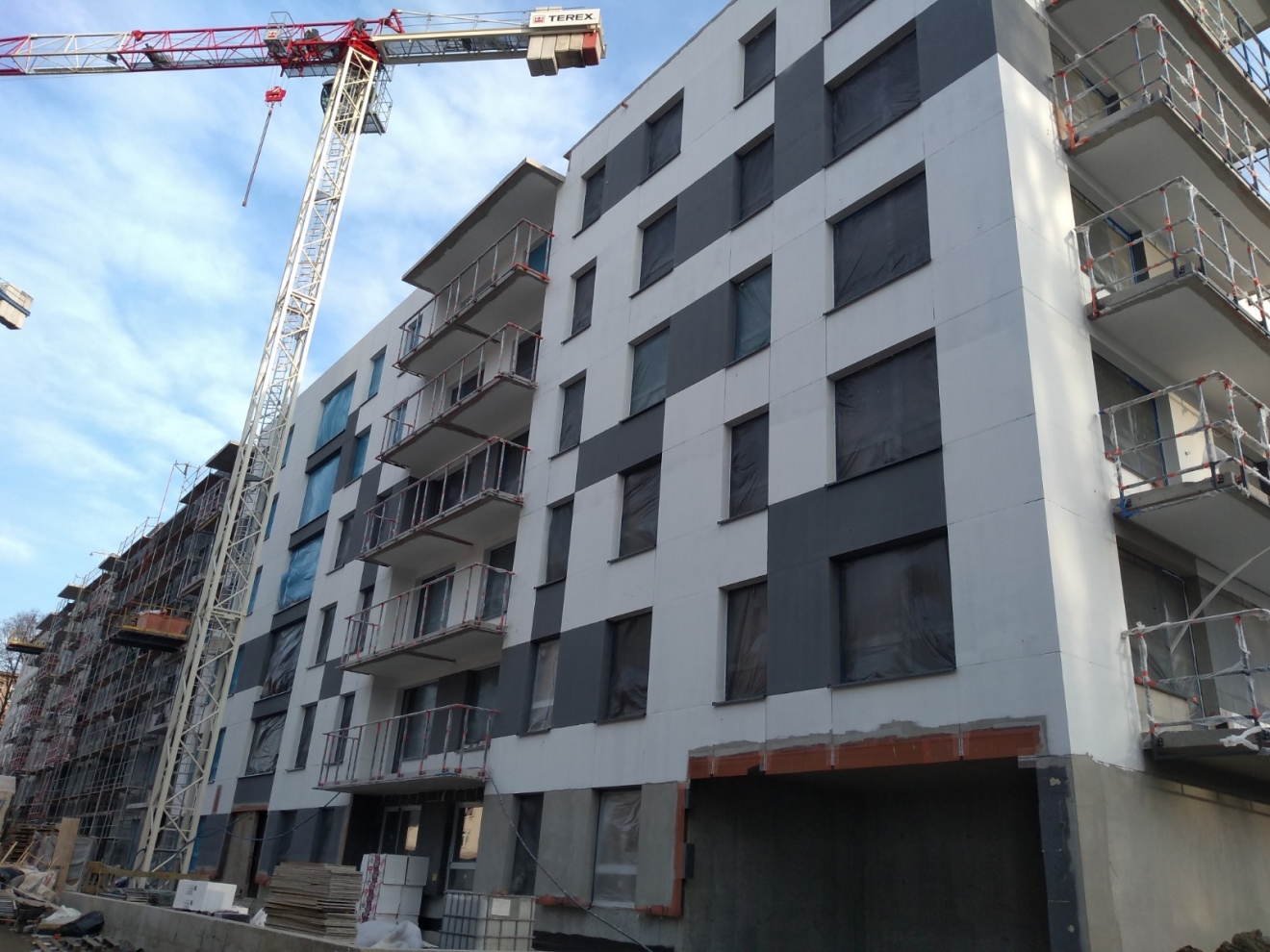

Grudzień 2020:

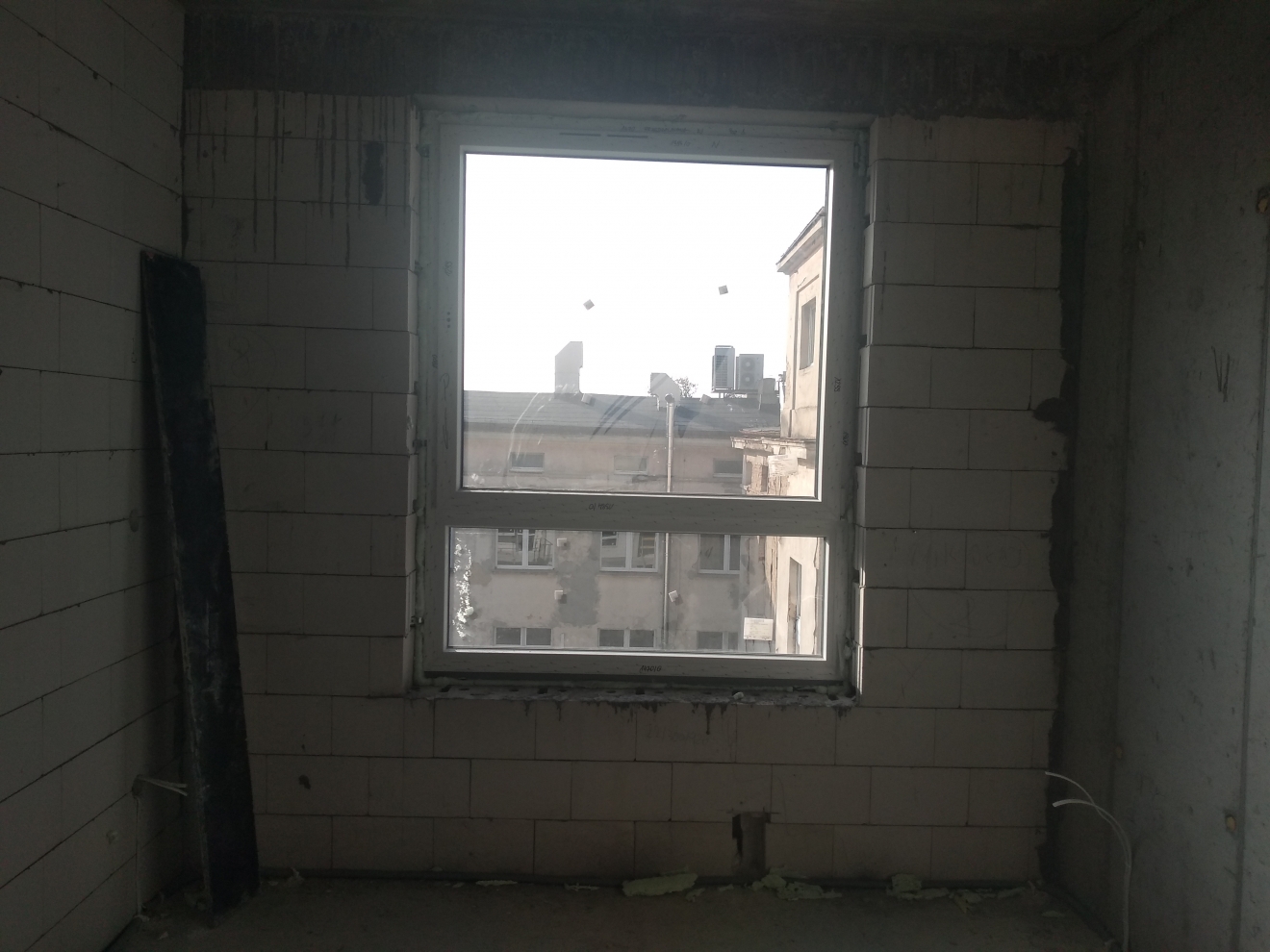

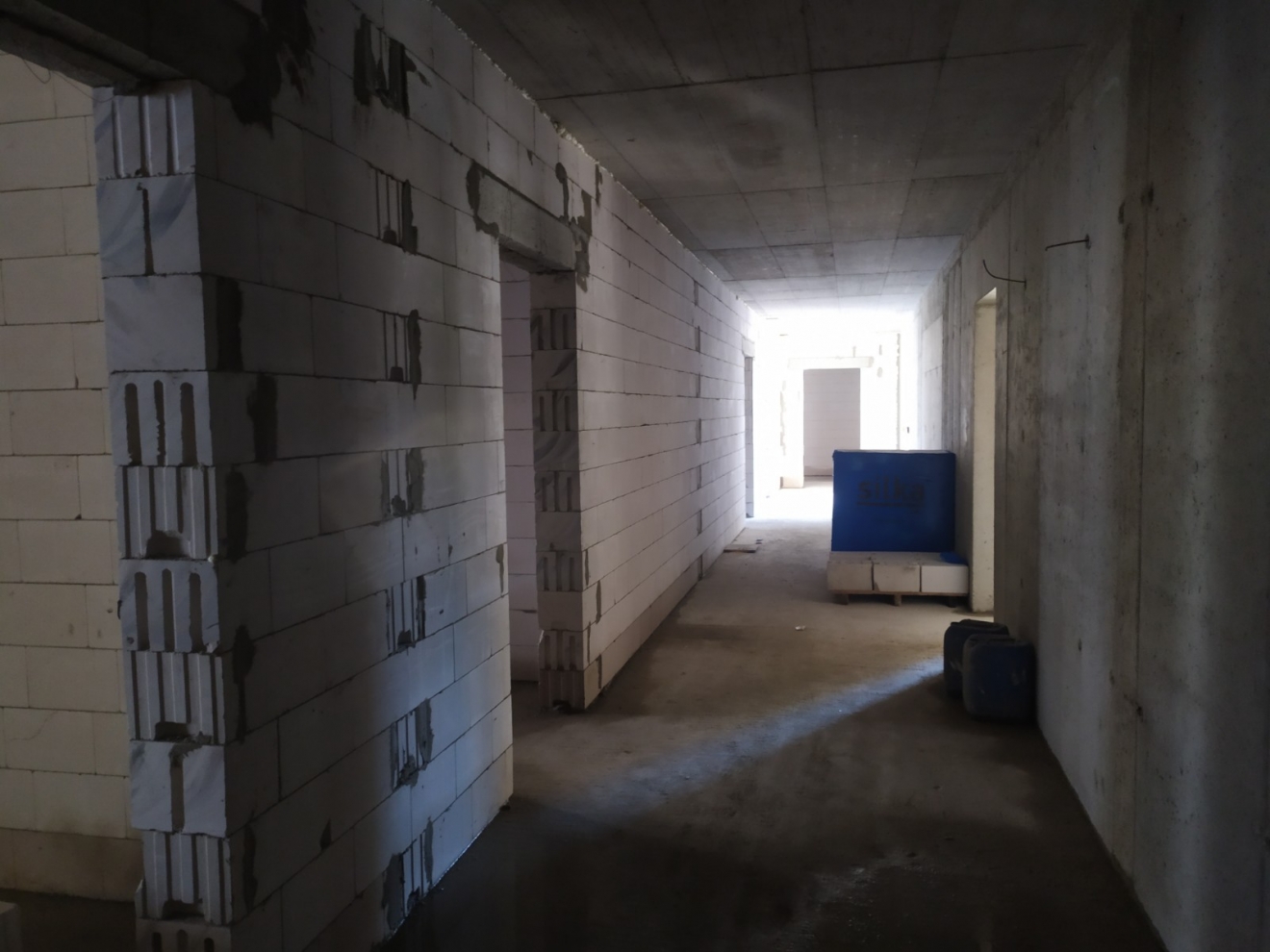

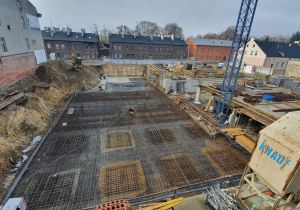

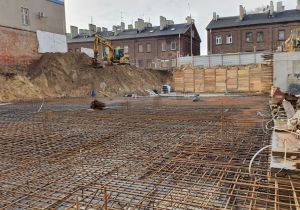

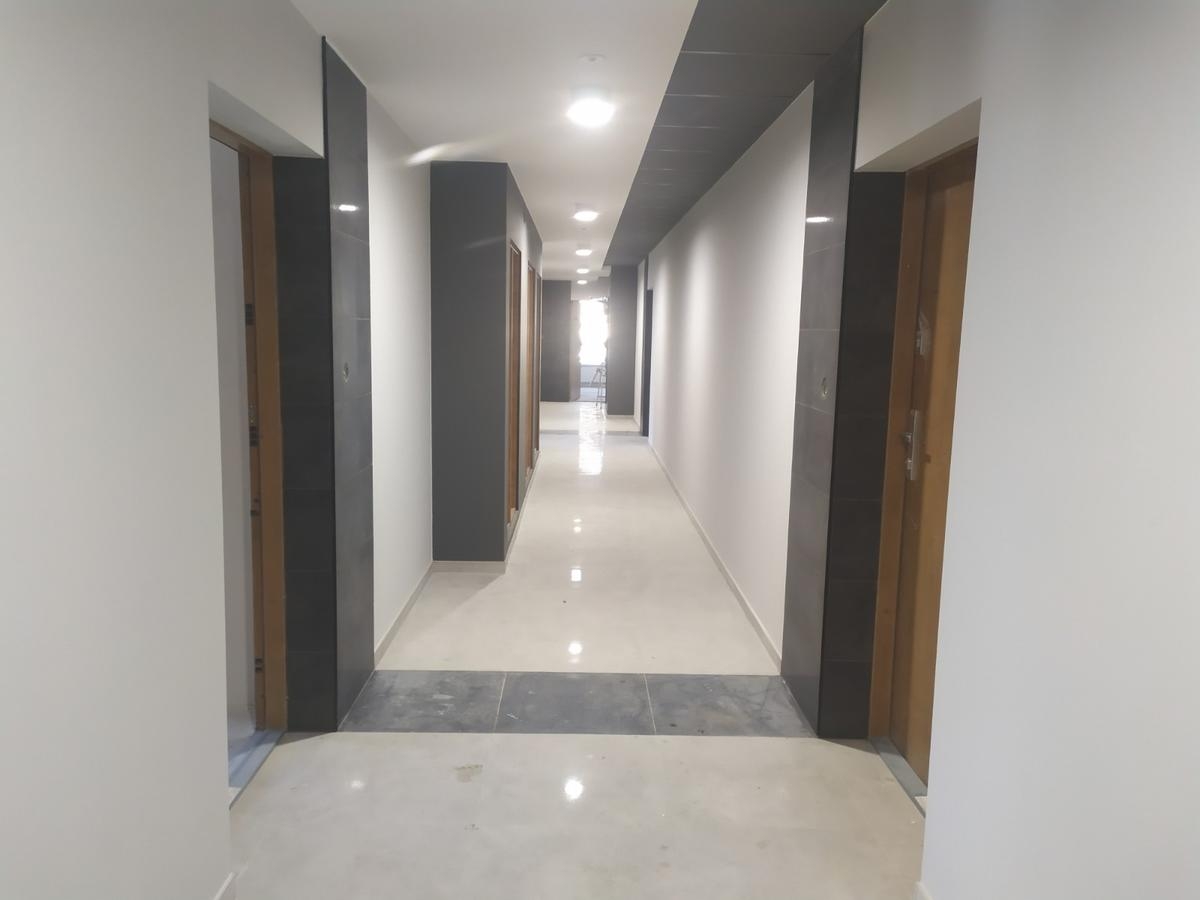

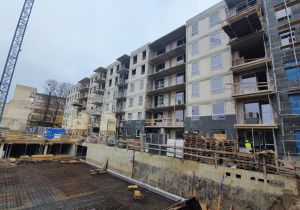

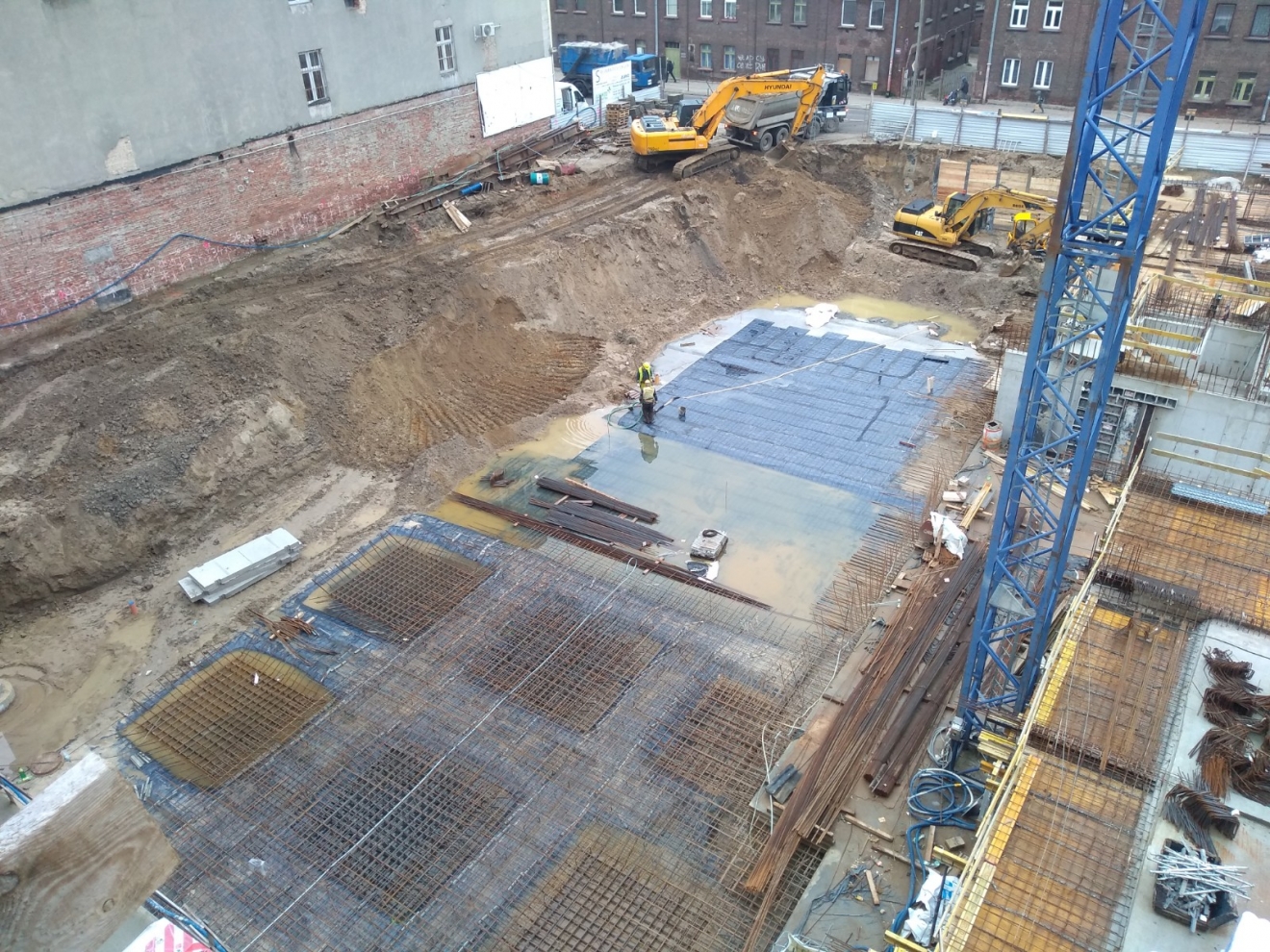

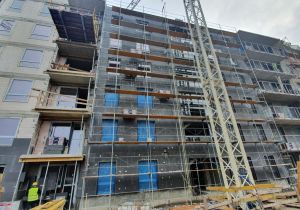

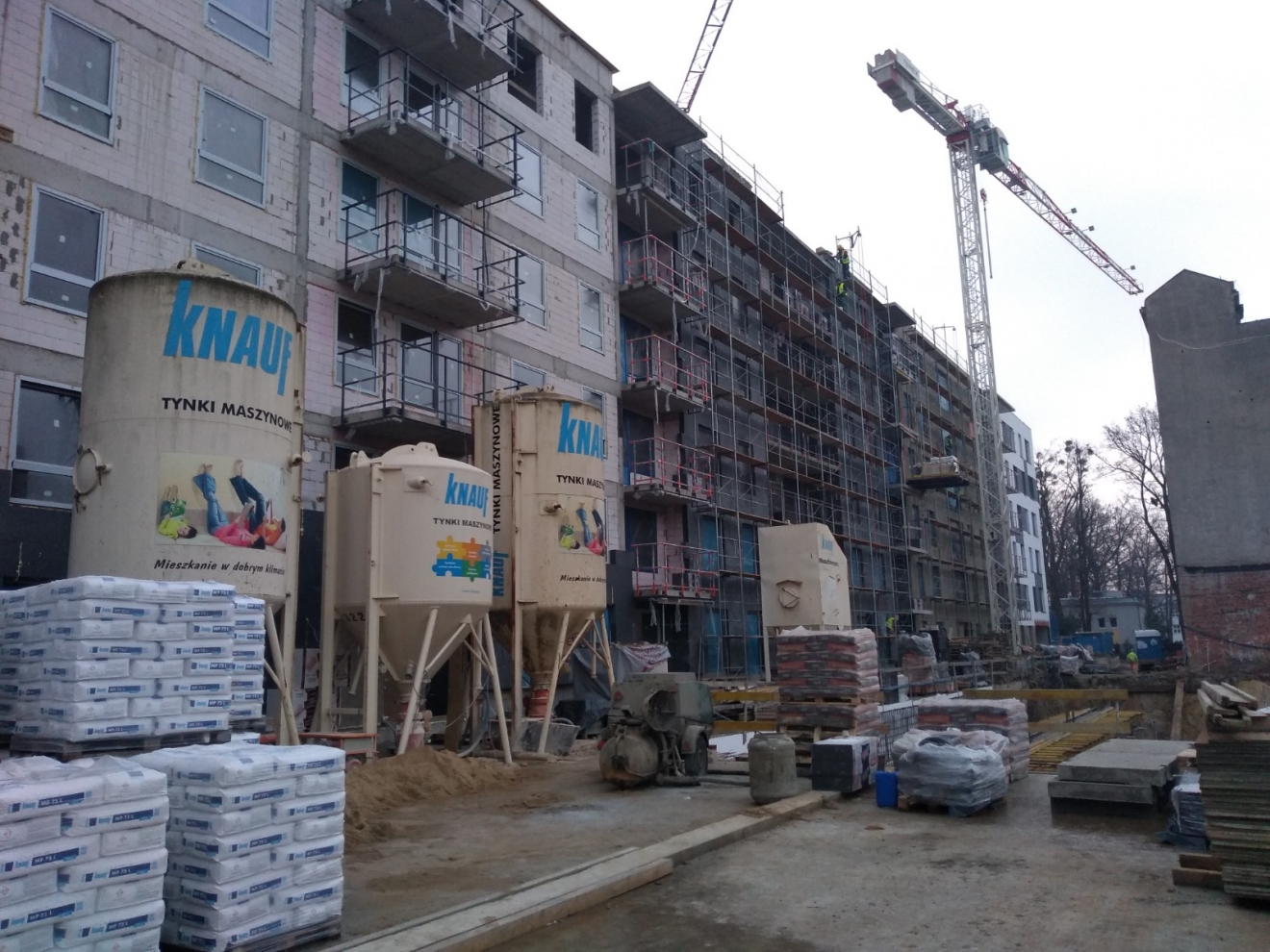

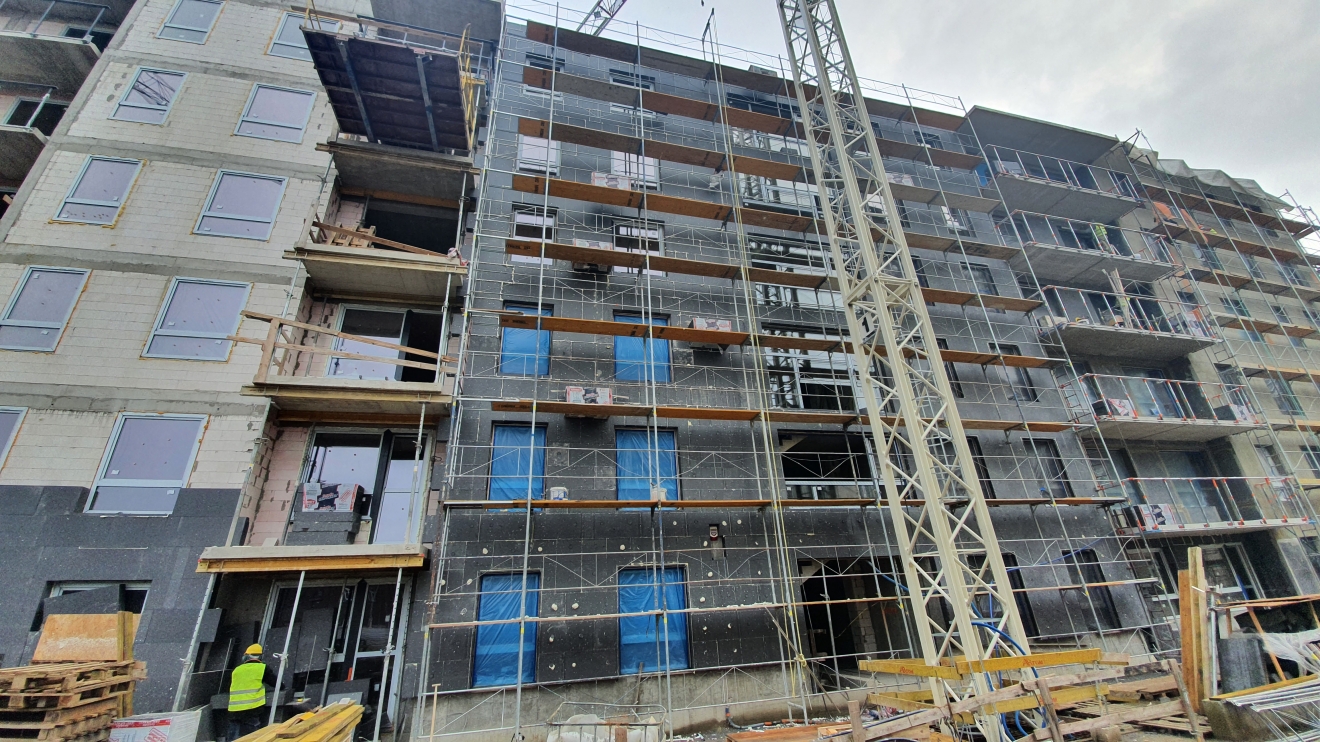

Listopad 2020:

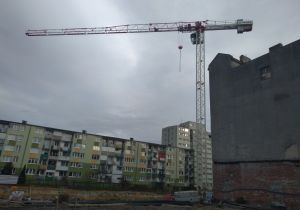

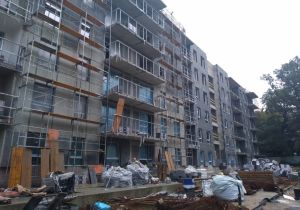

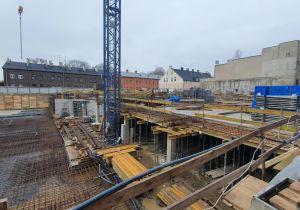

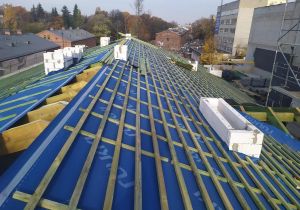

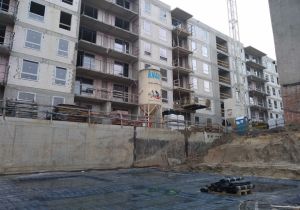

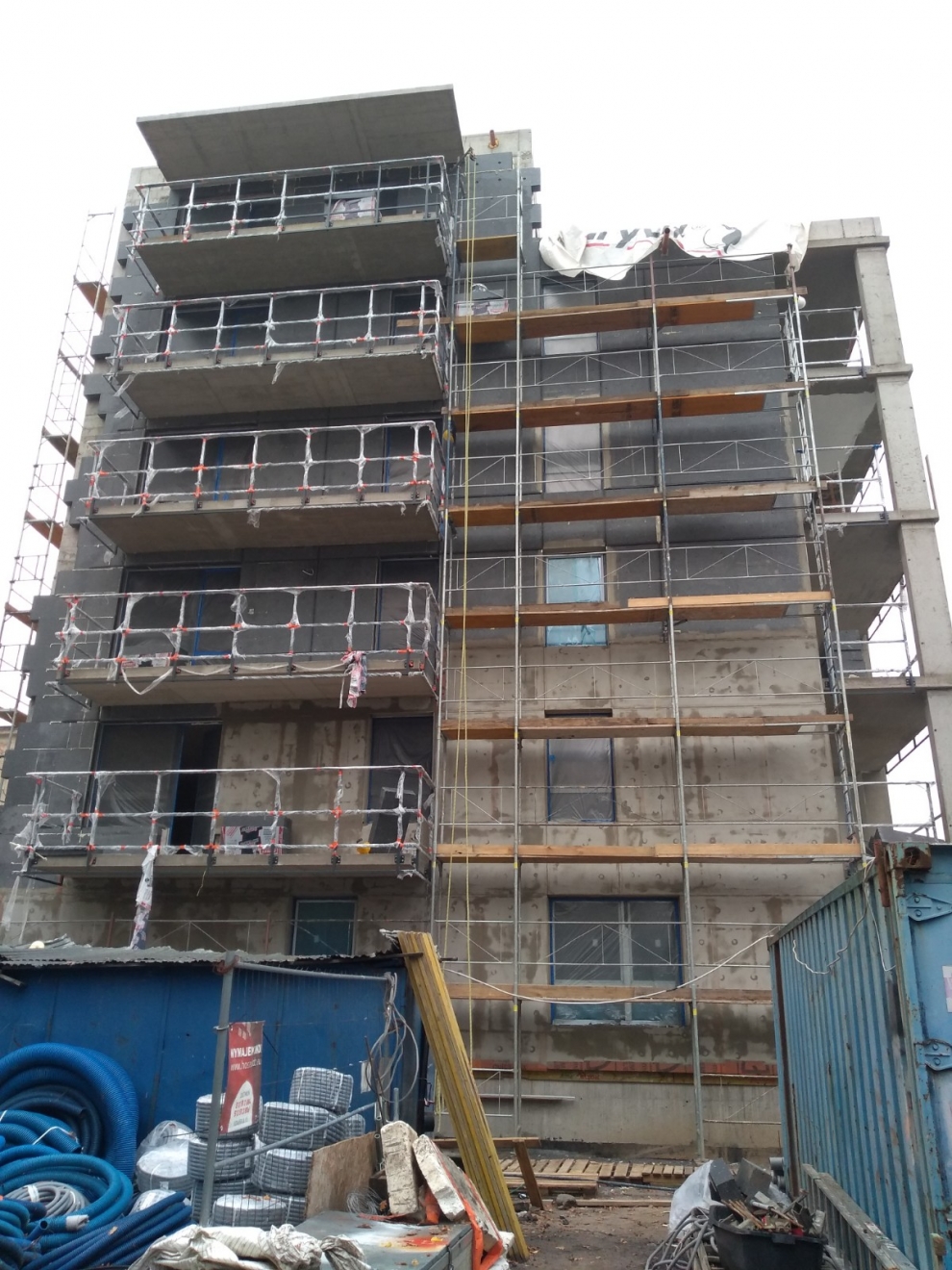

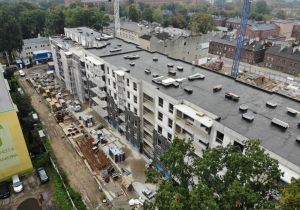

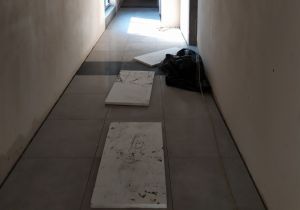

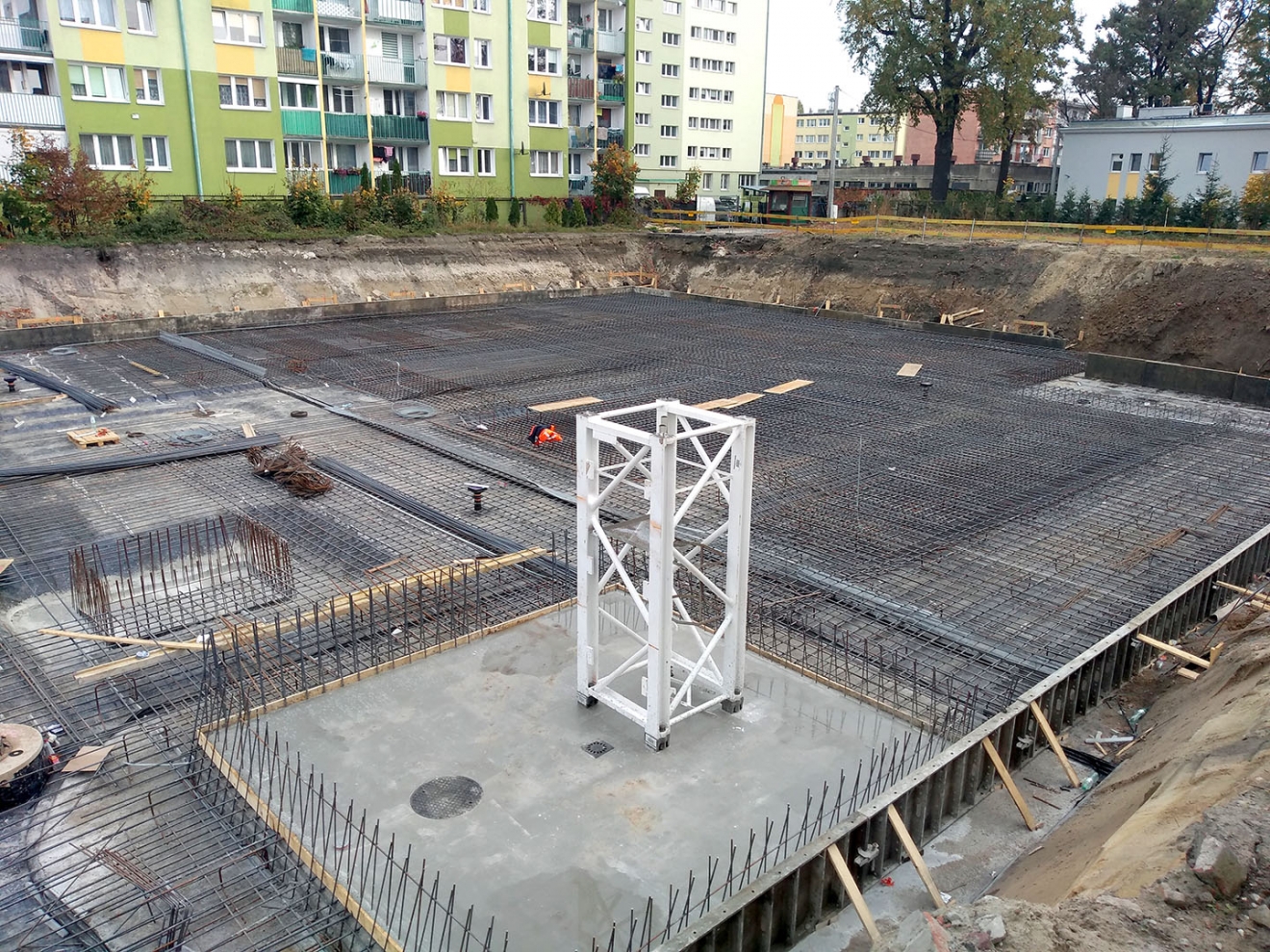

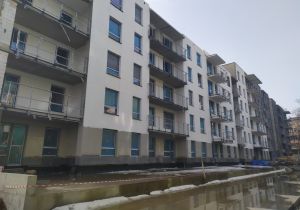

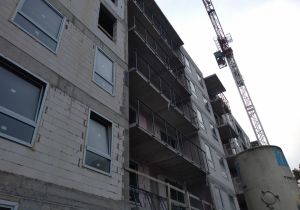

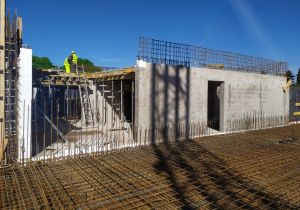

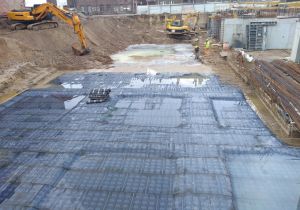

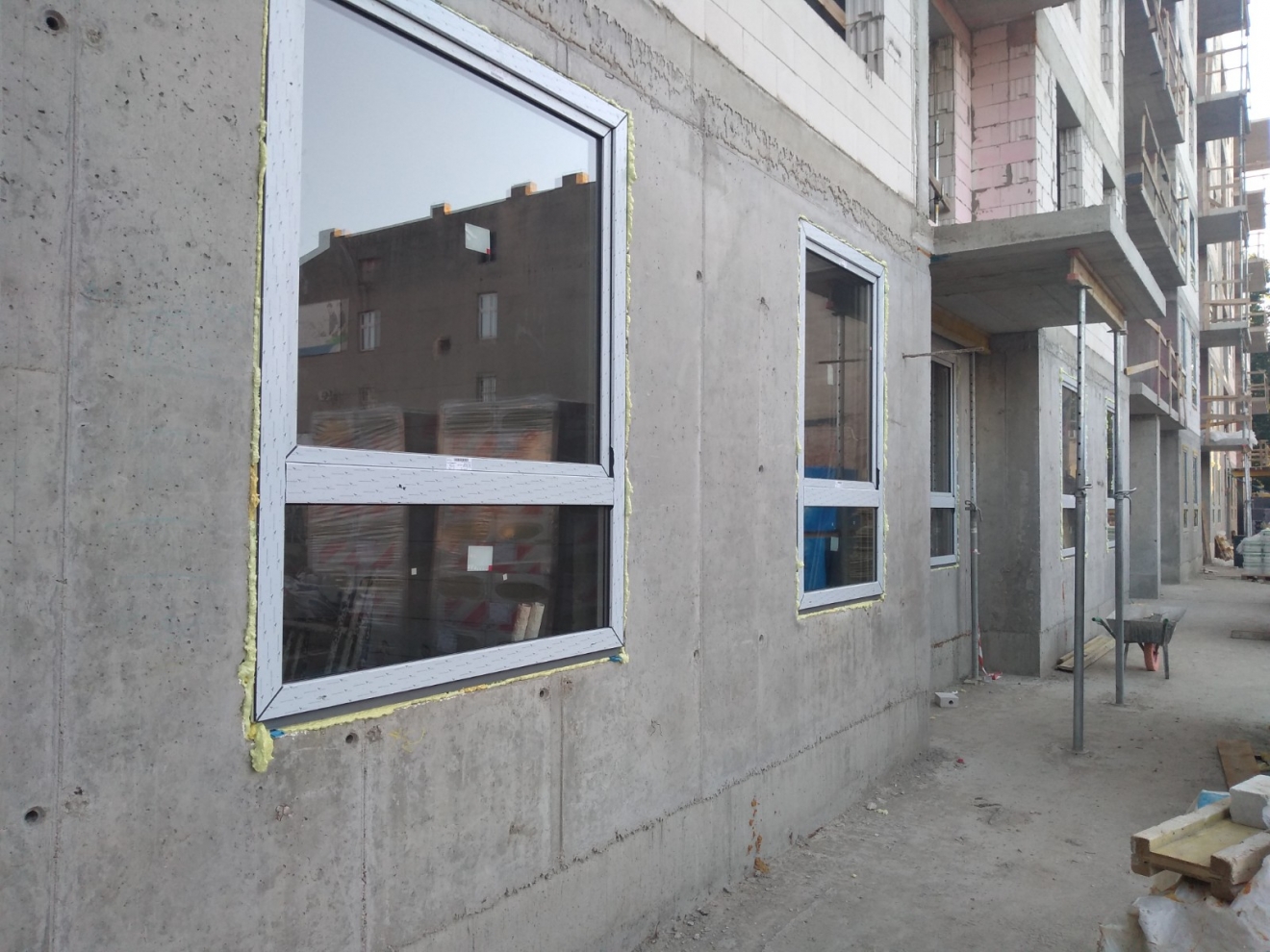

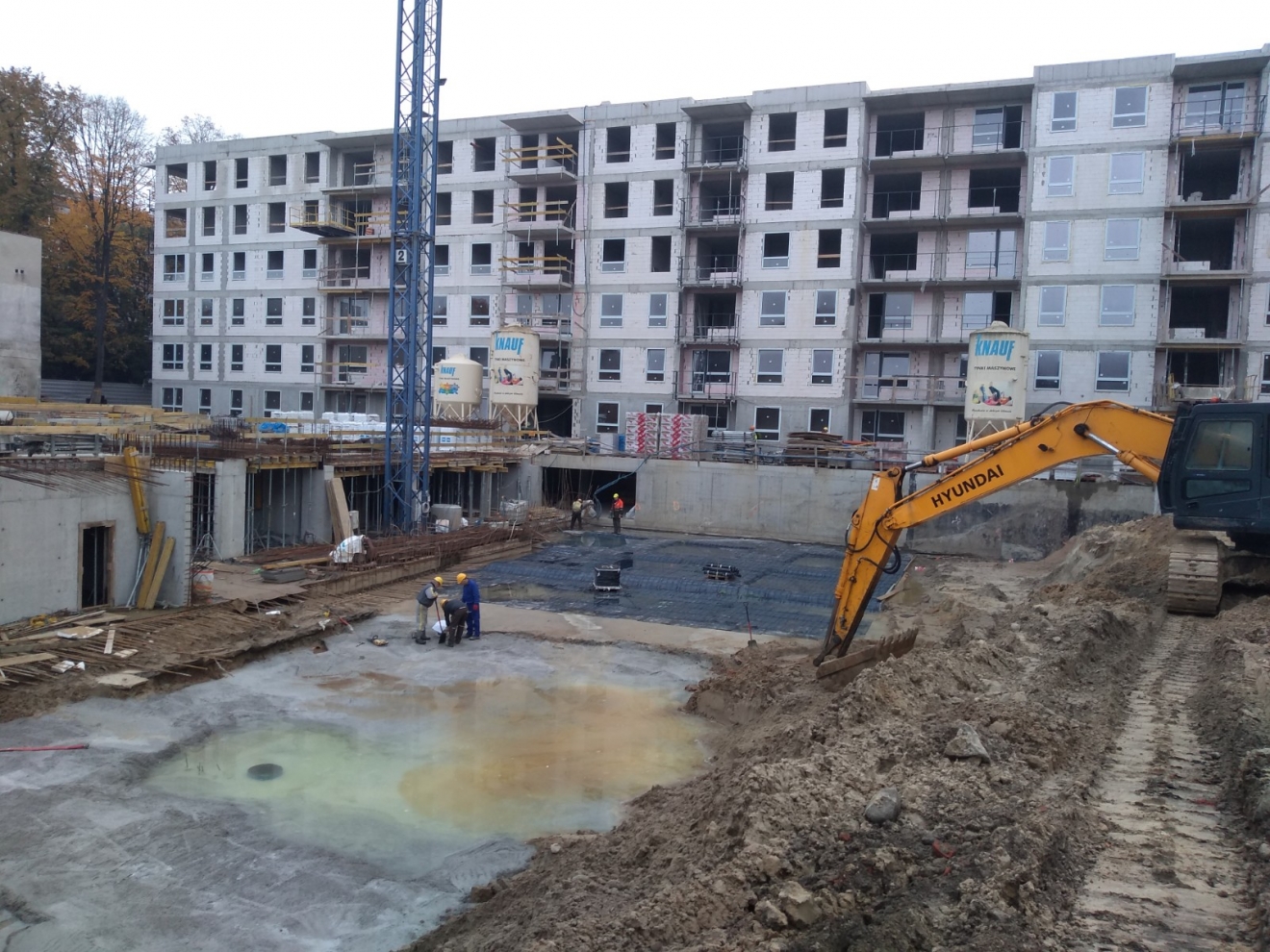

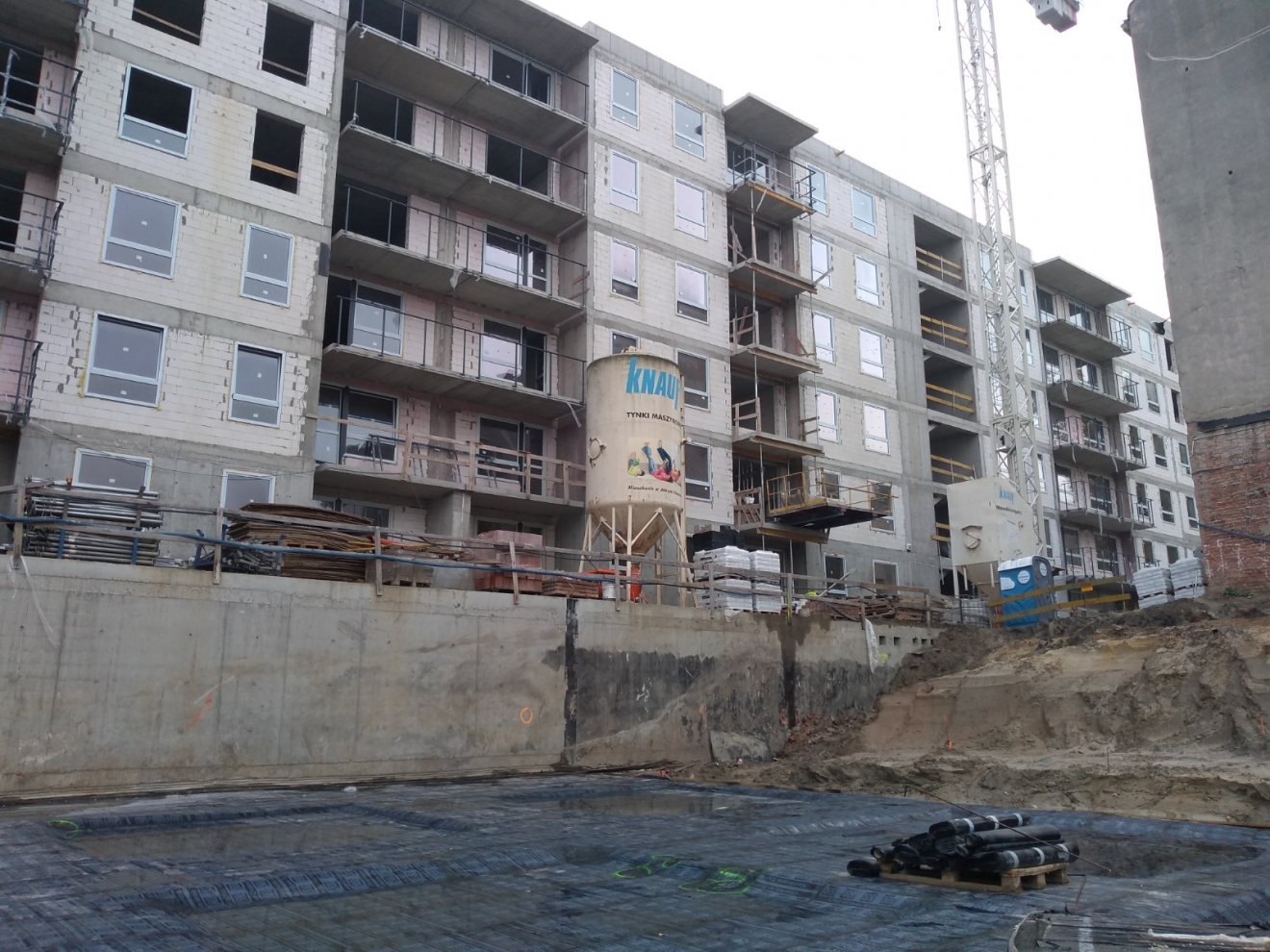

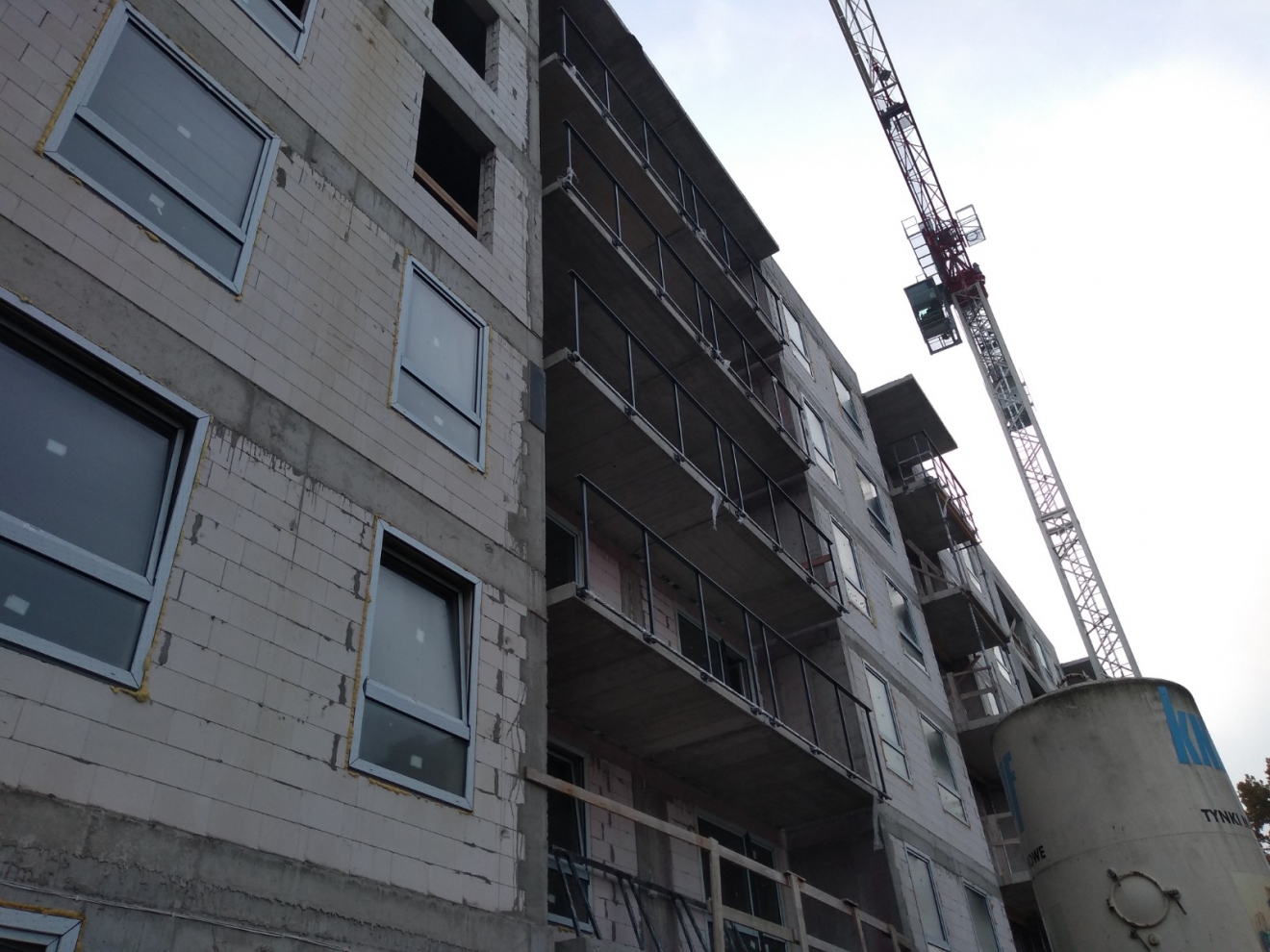

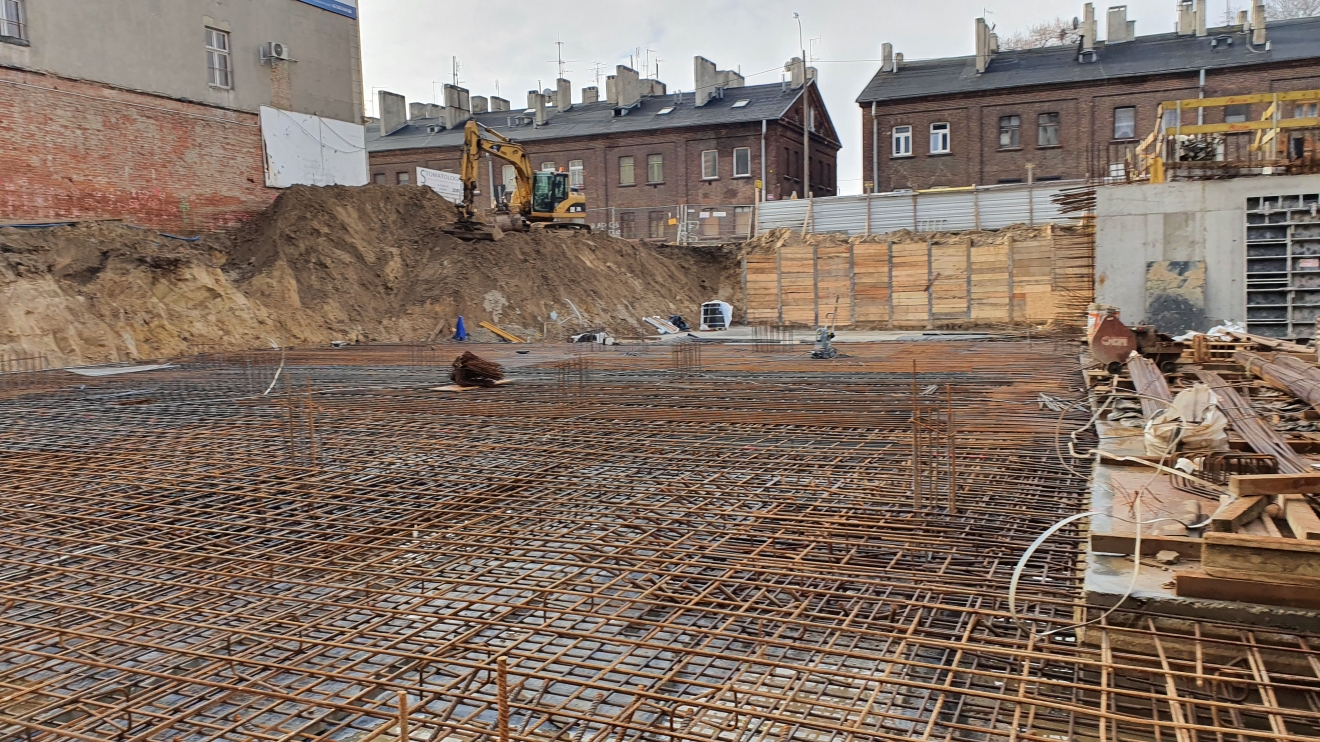

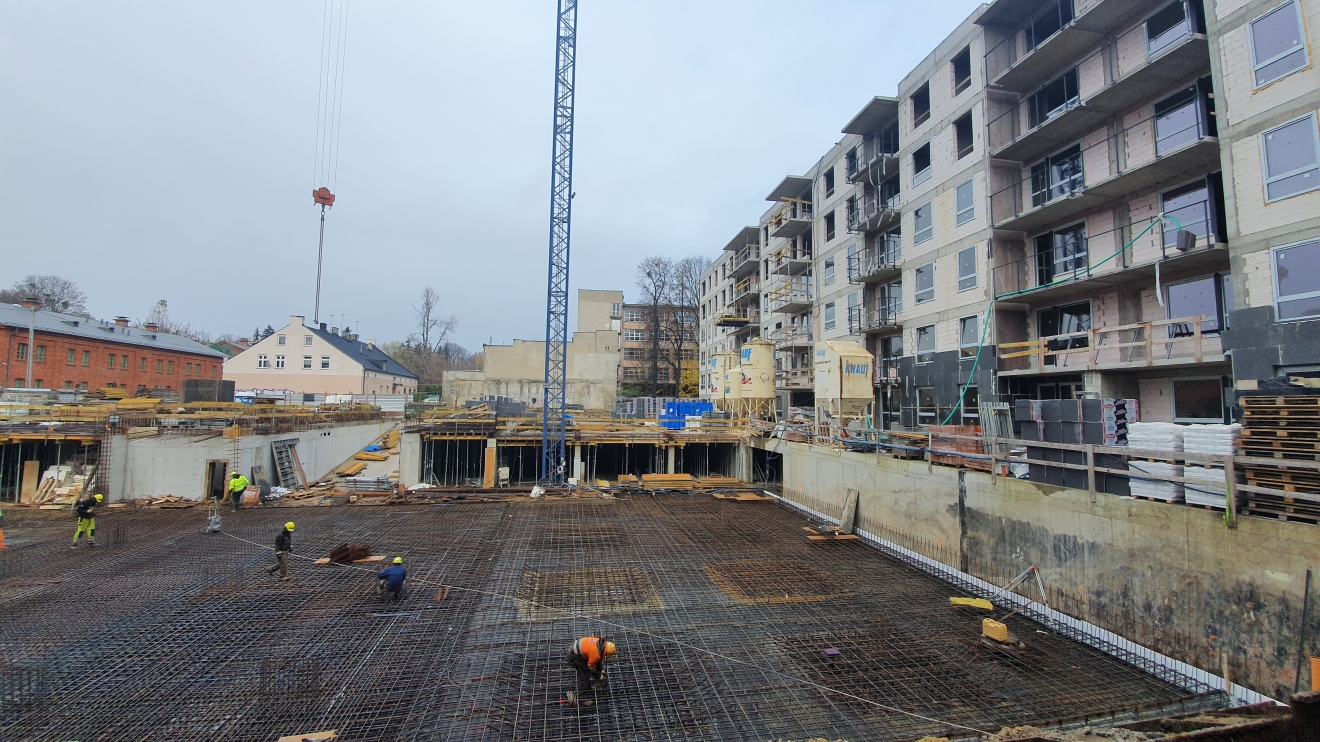

Październik 2020:

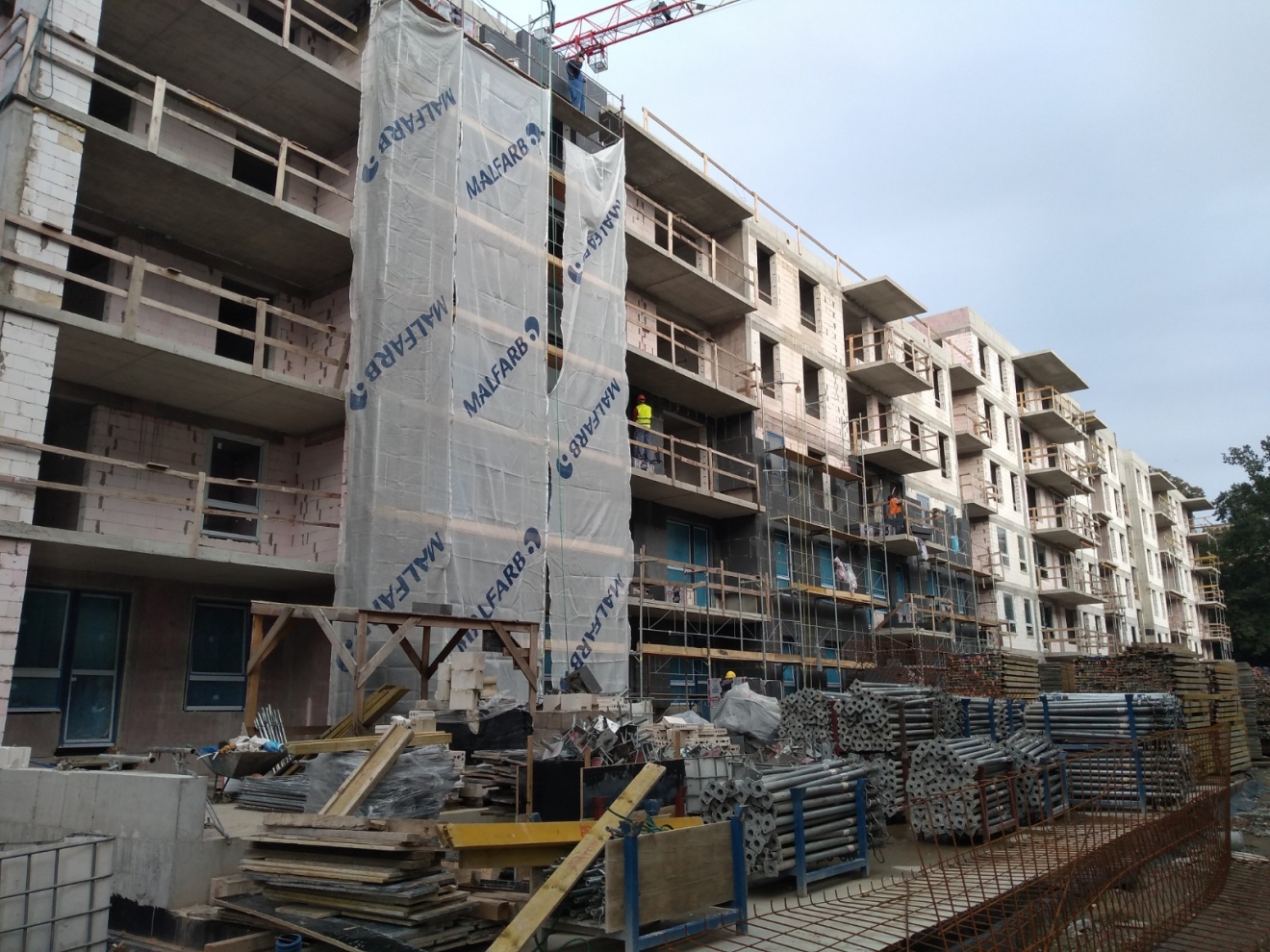

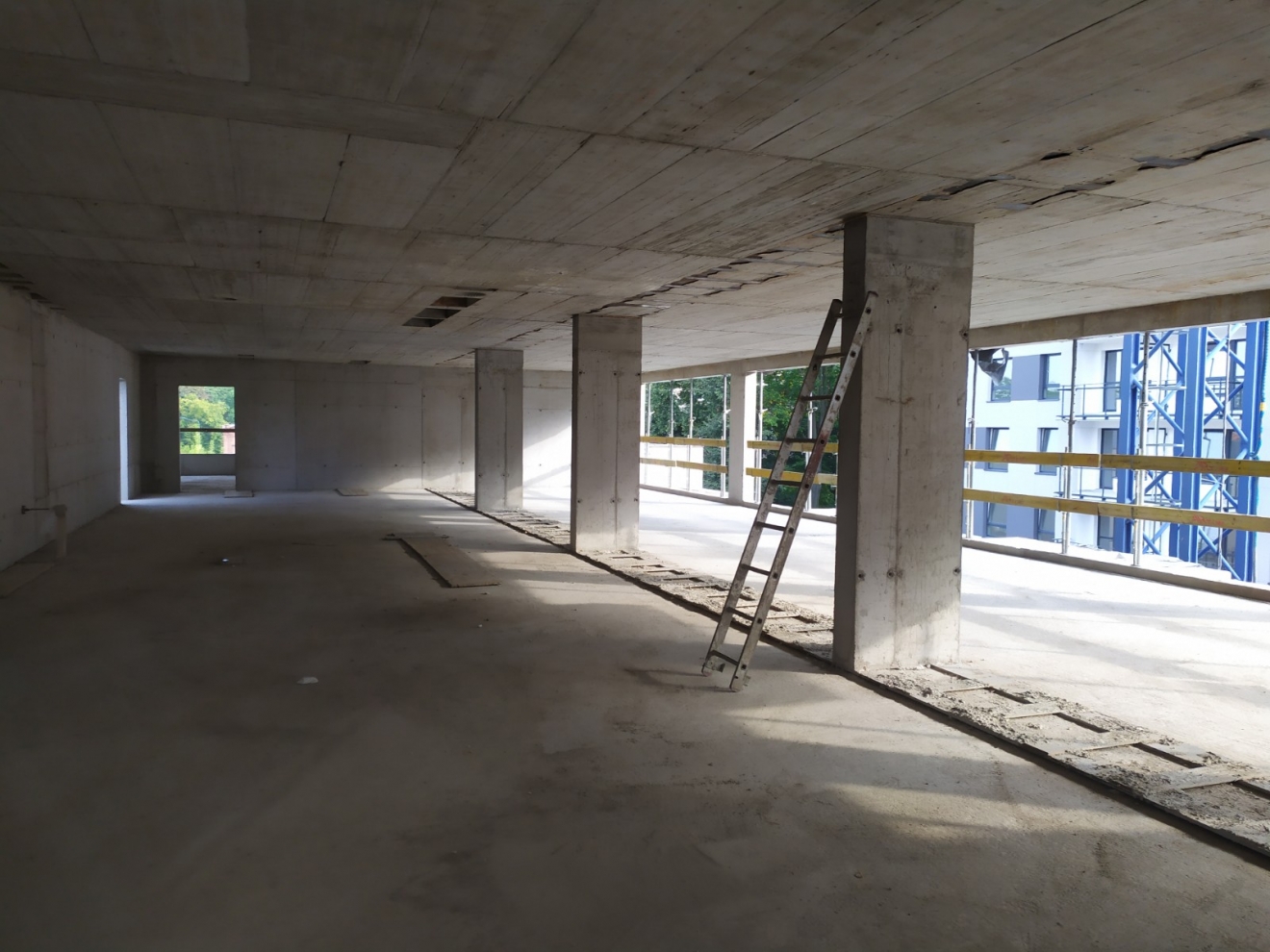

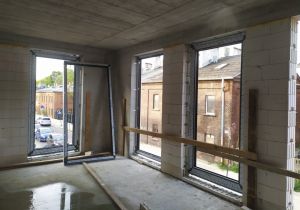

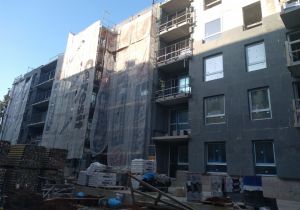

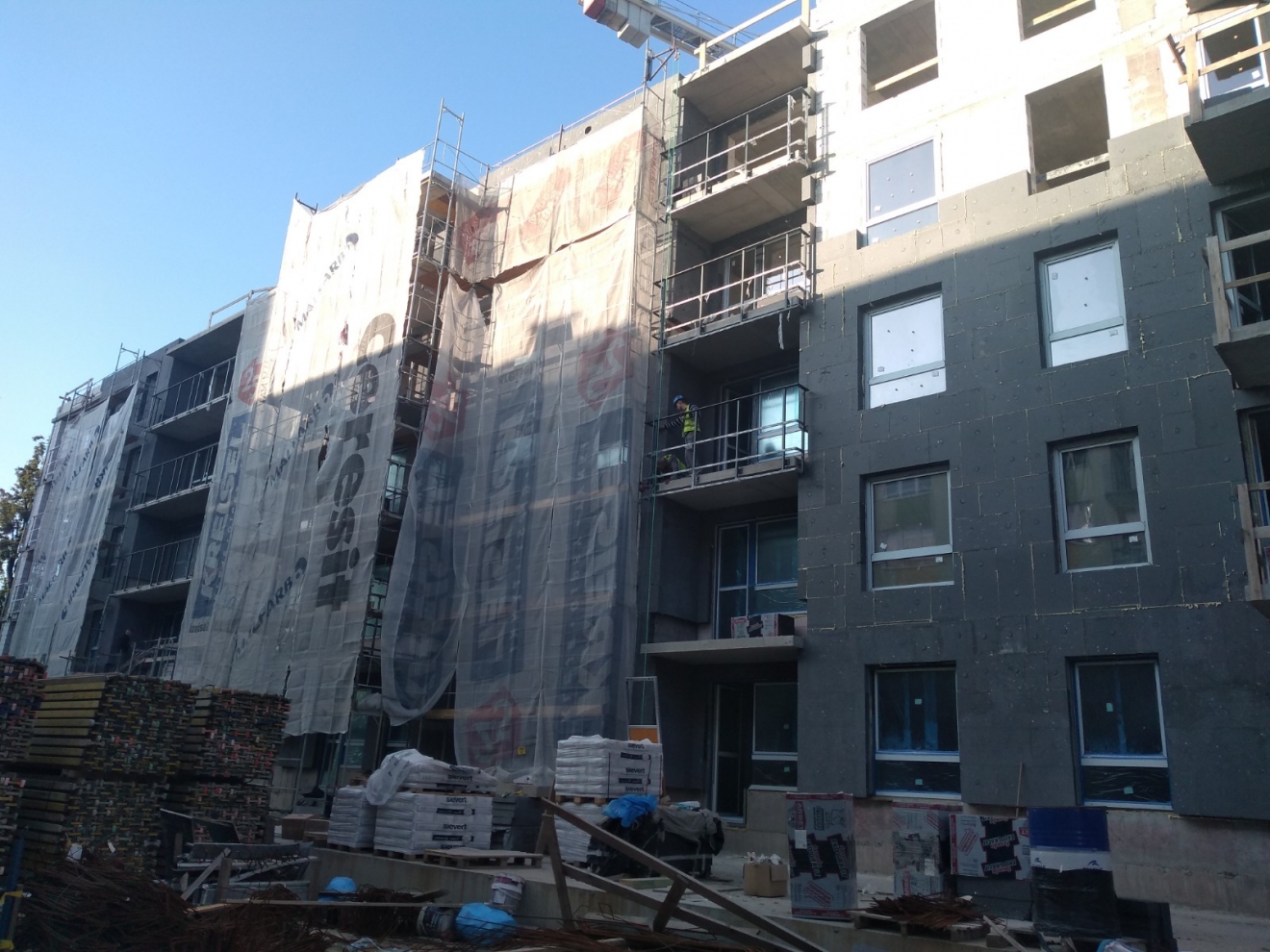

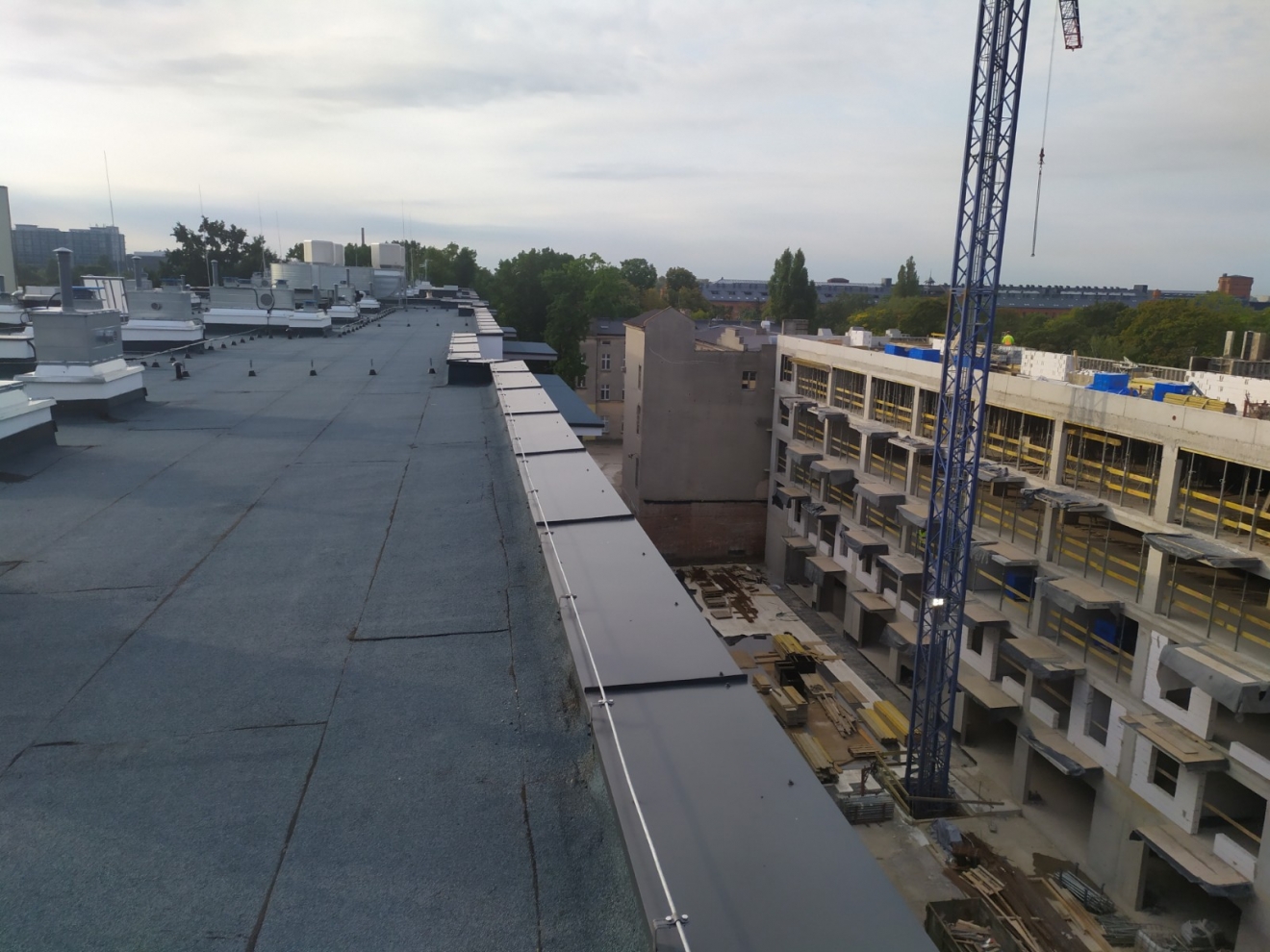

Wrzesień 2020:

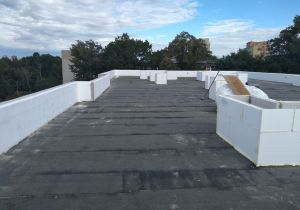

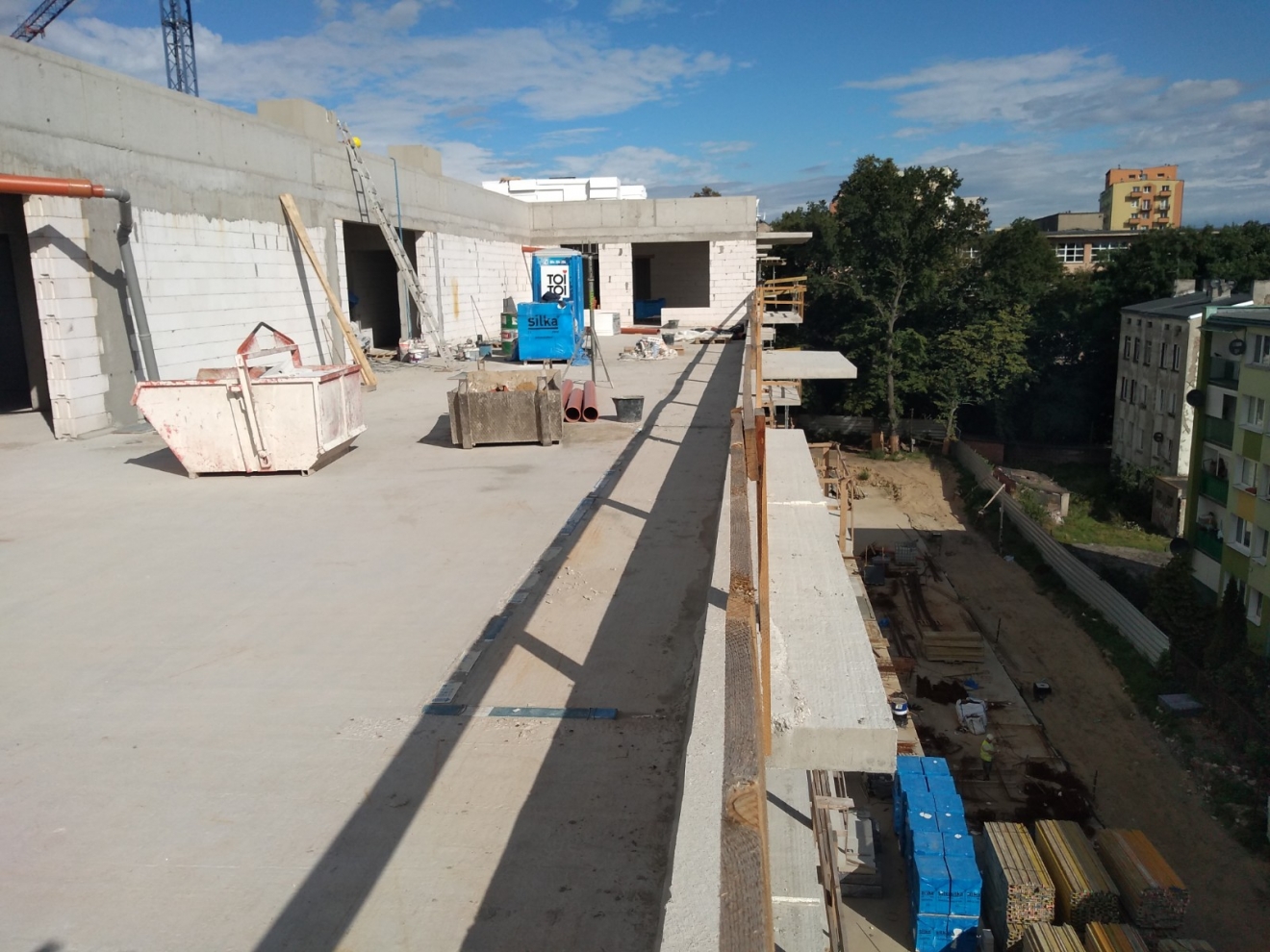

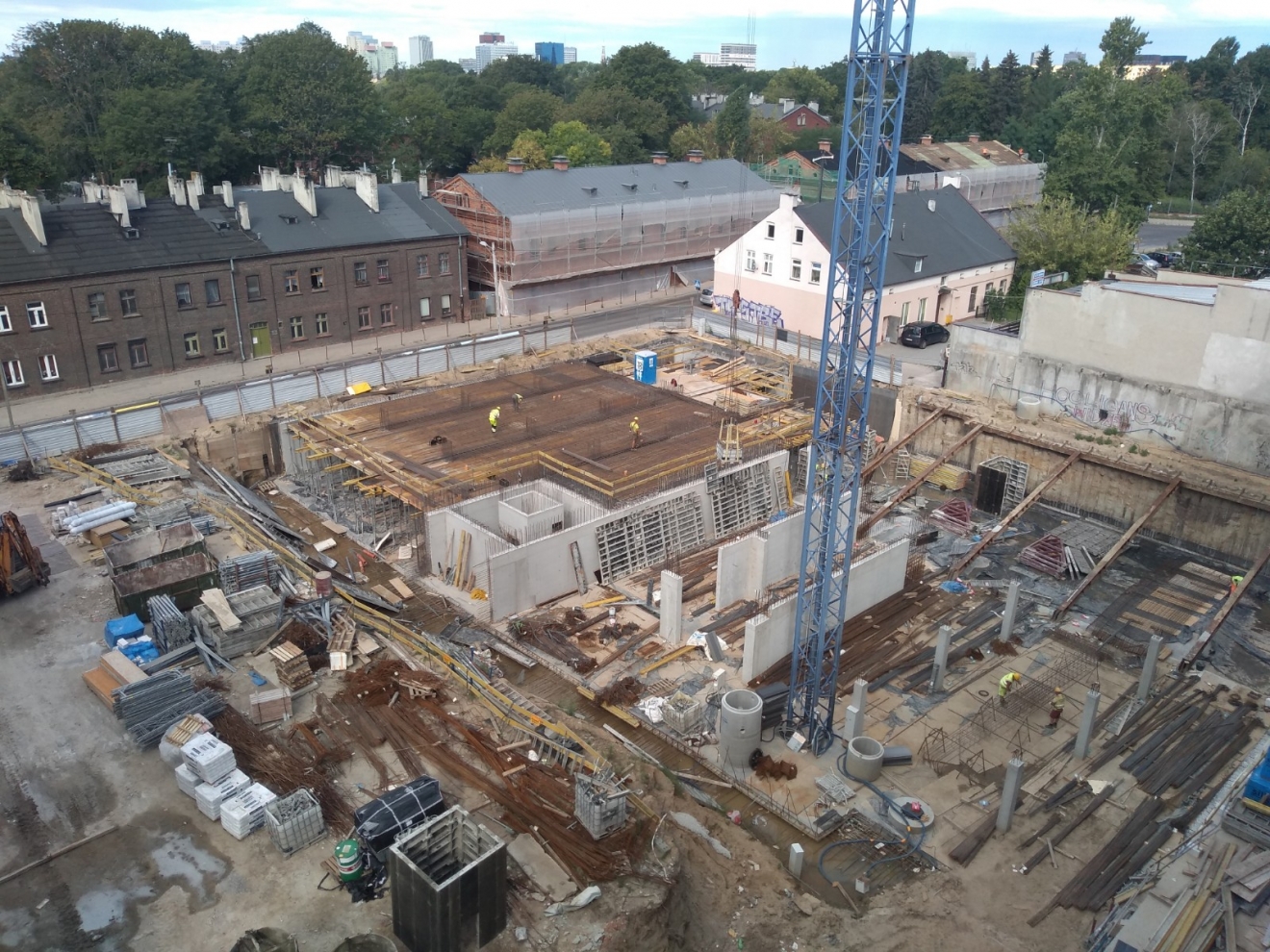

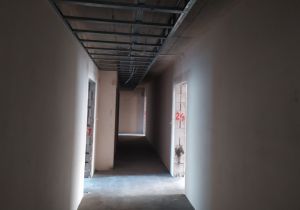

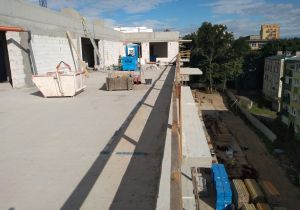

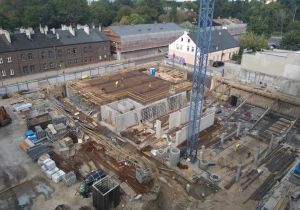

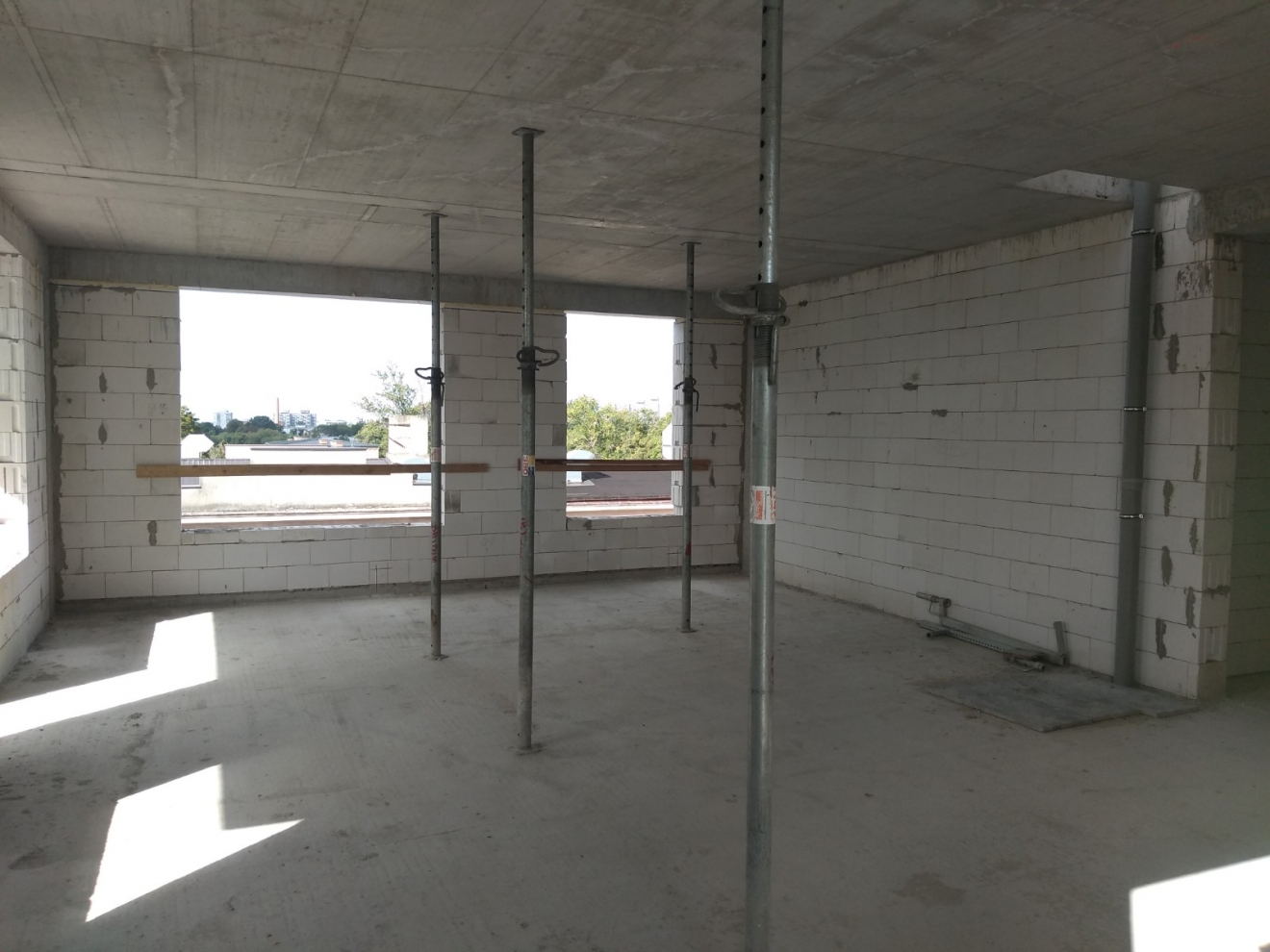

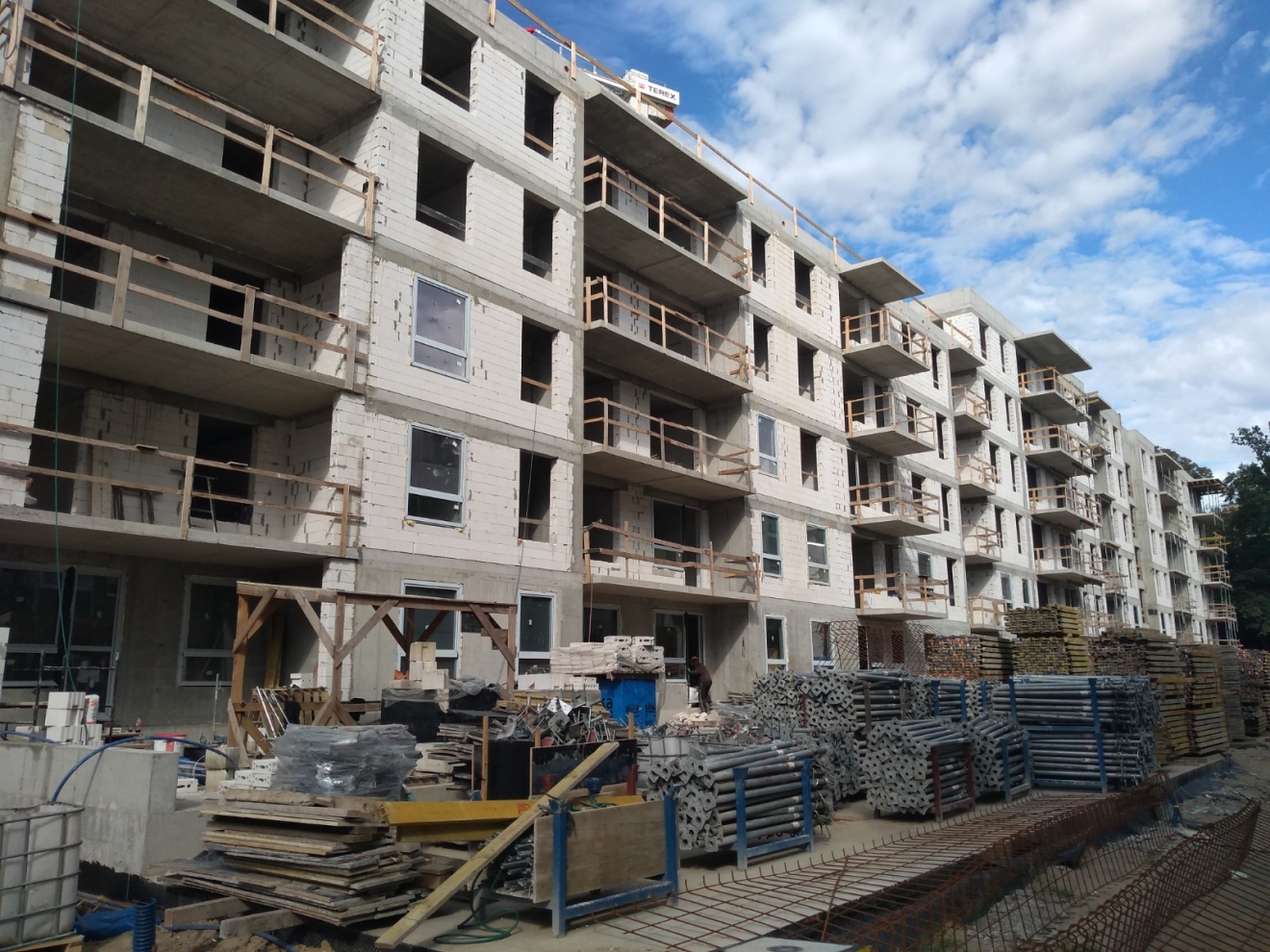

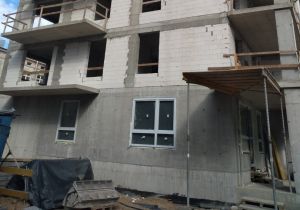

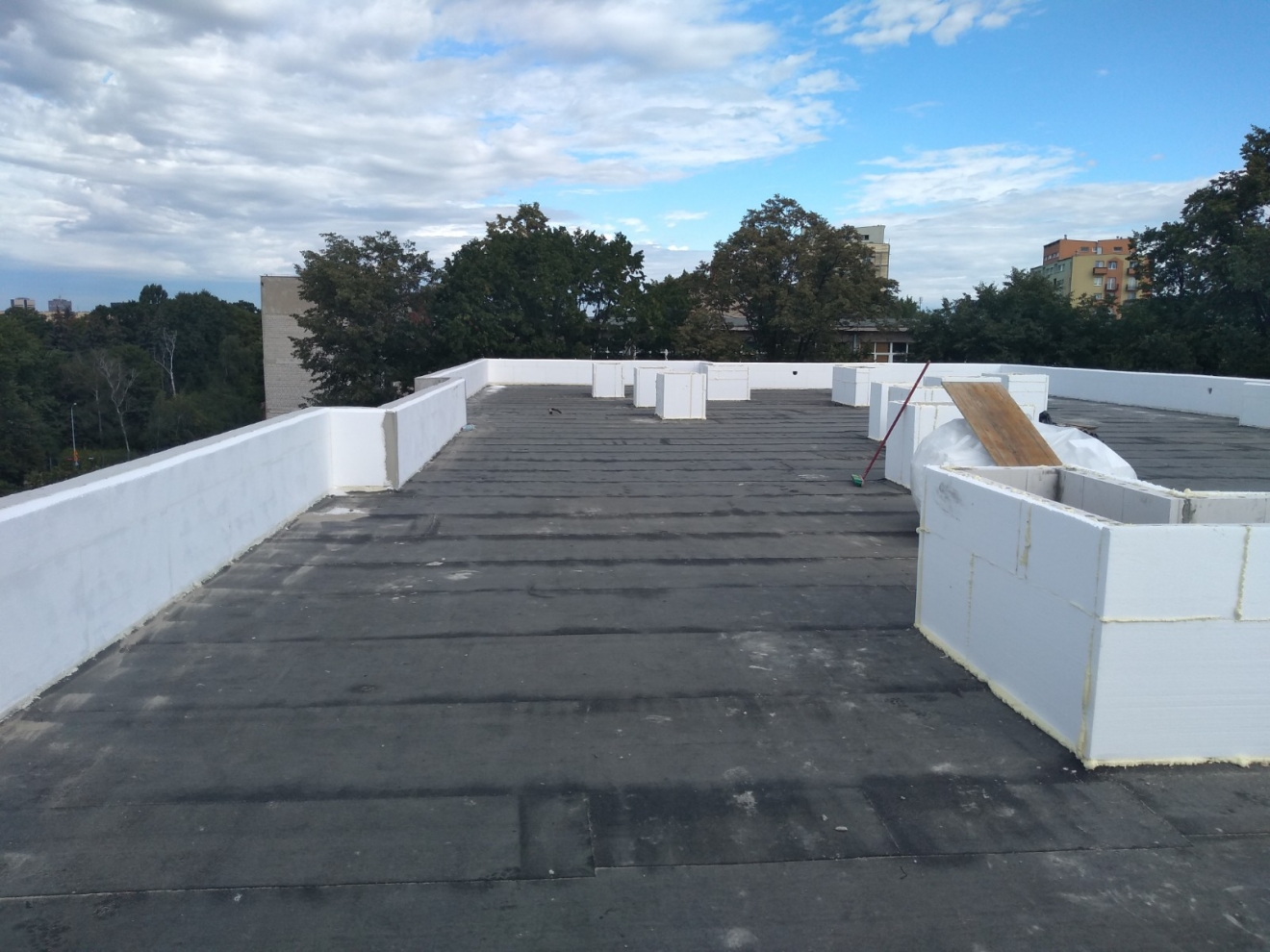

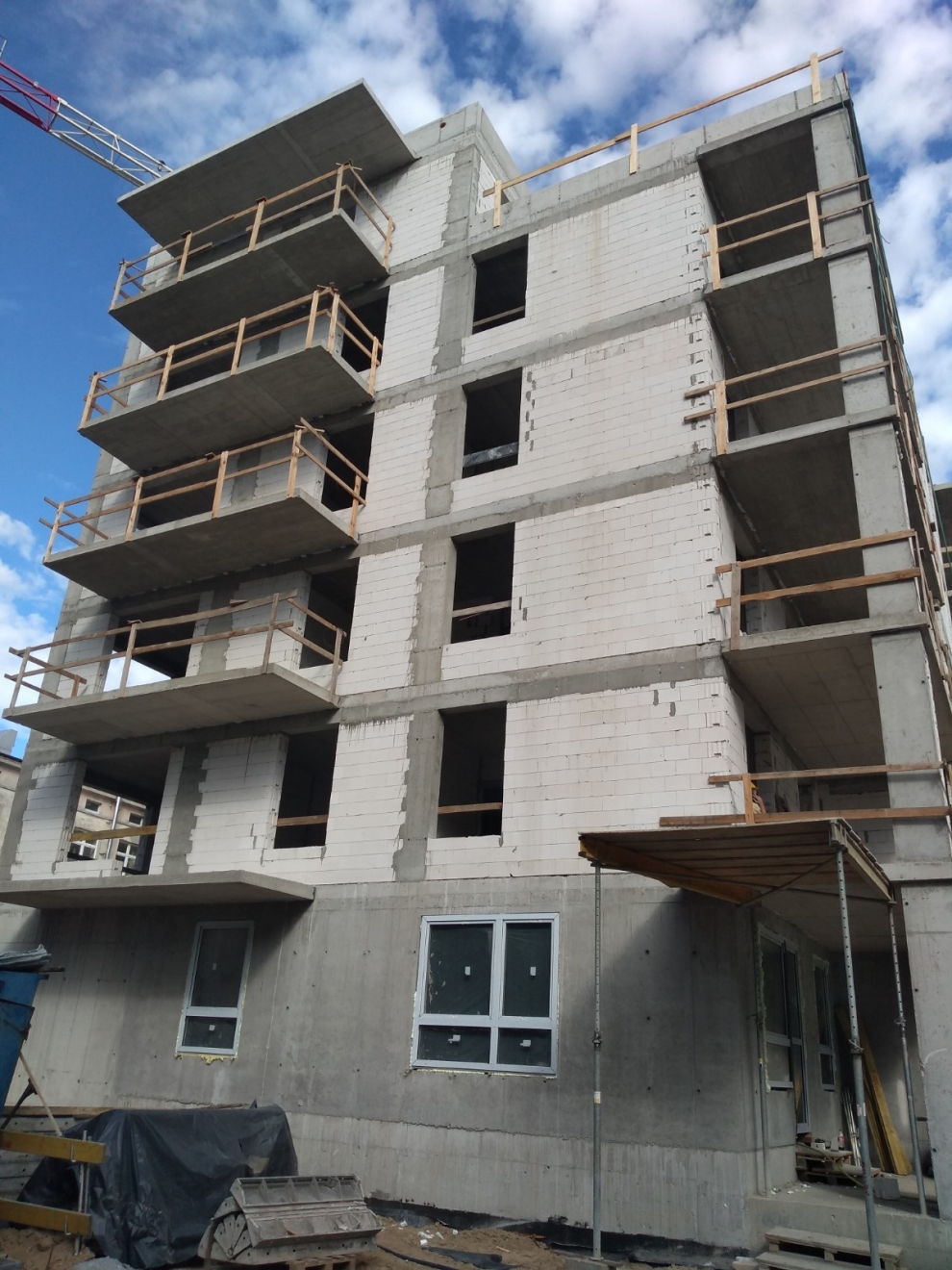

Sierpień 2020:

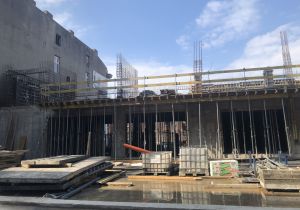

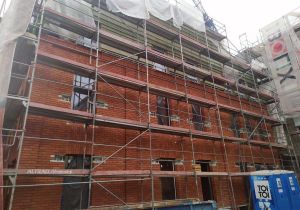

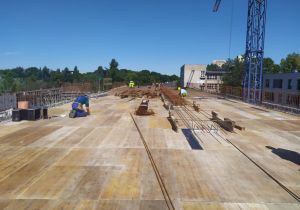

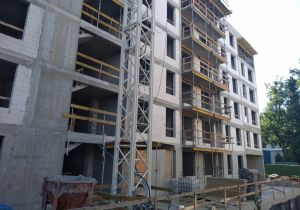

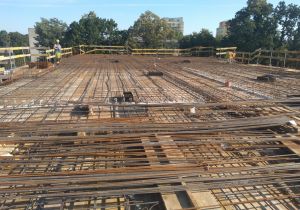

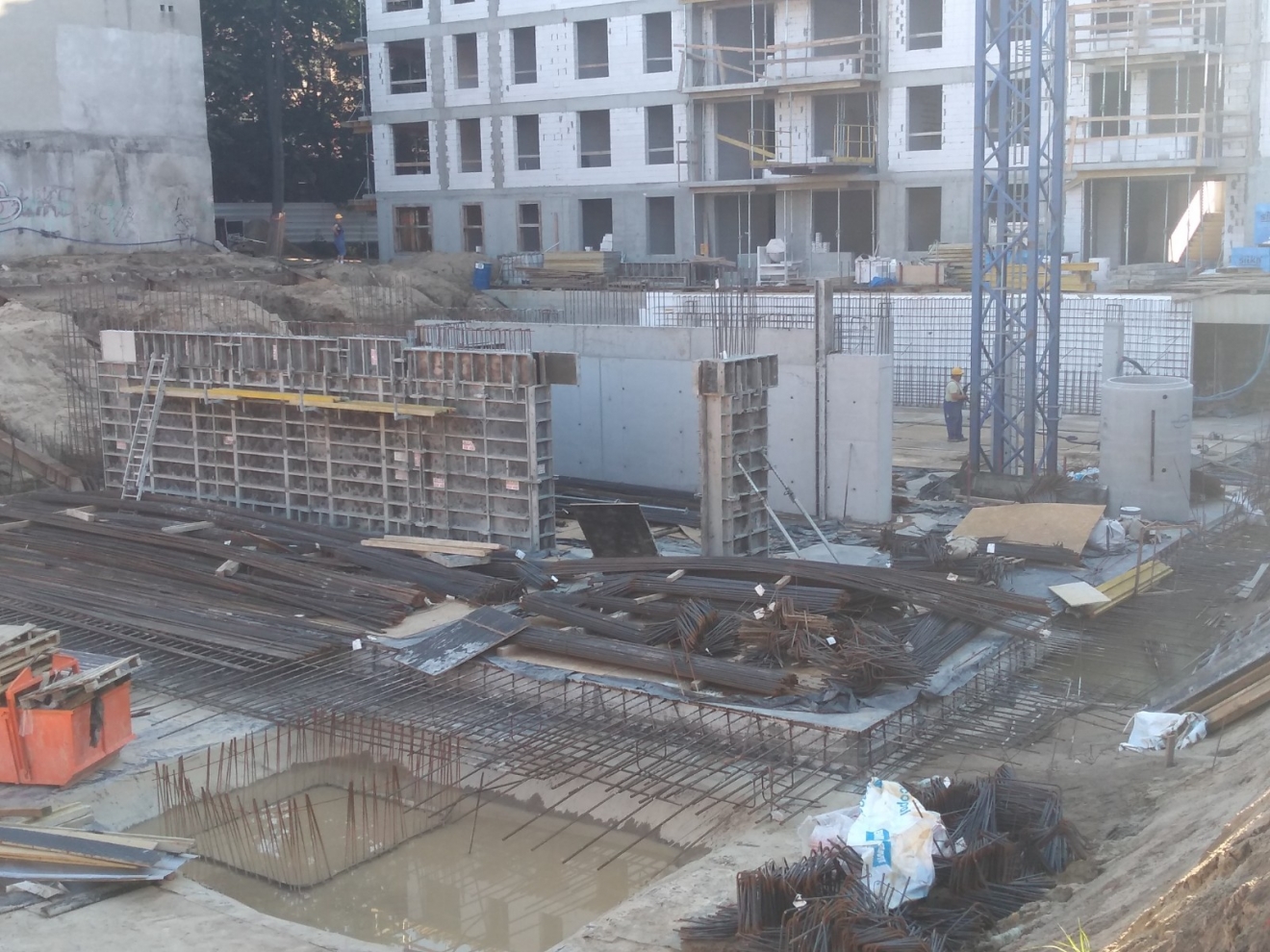

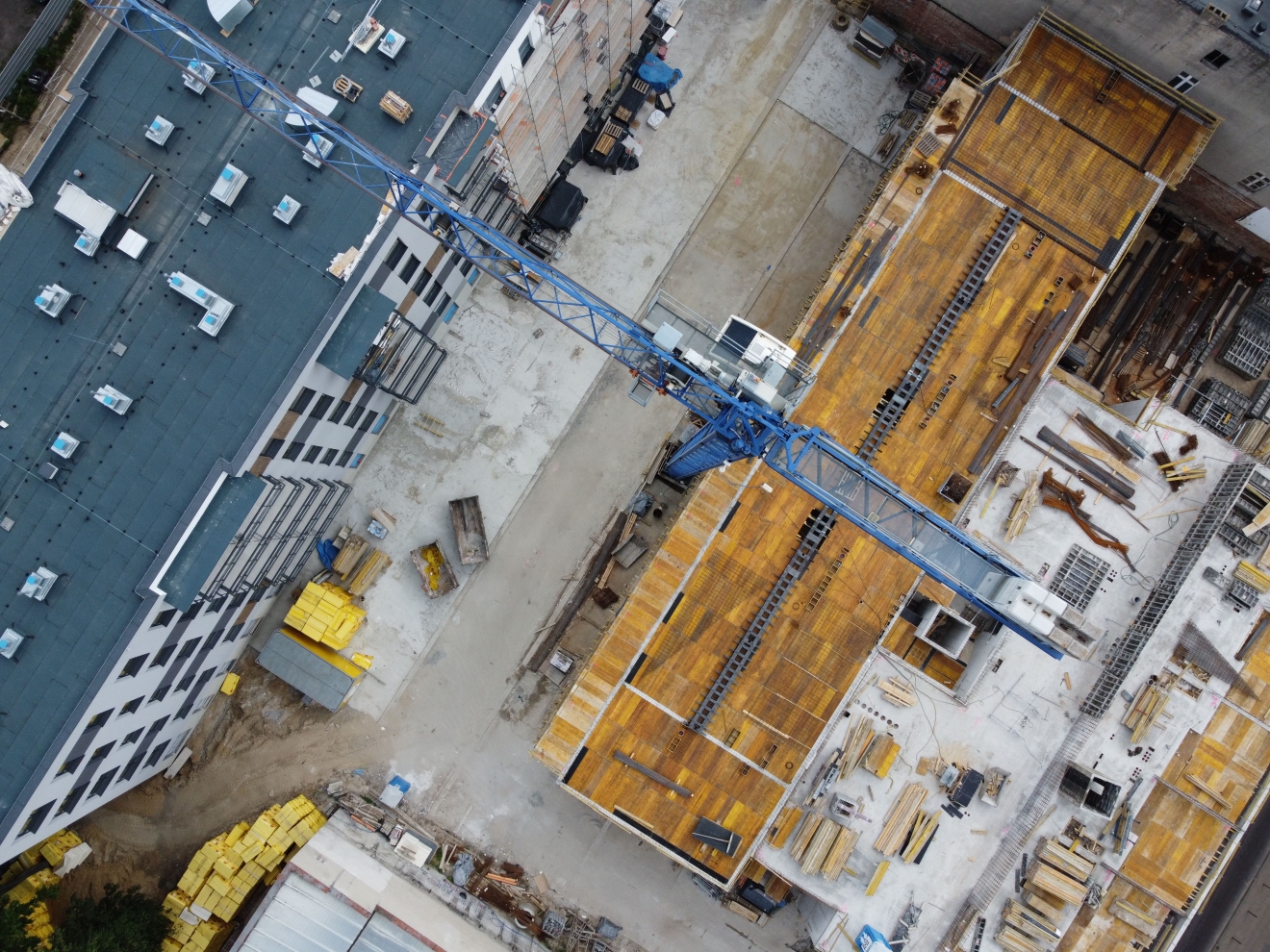

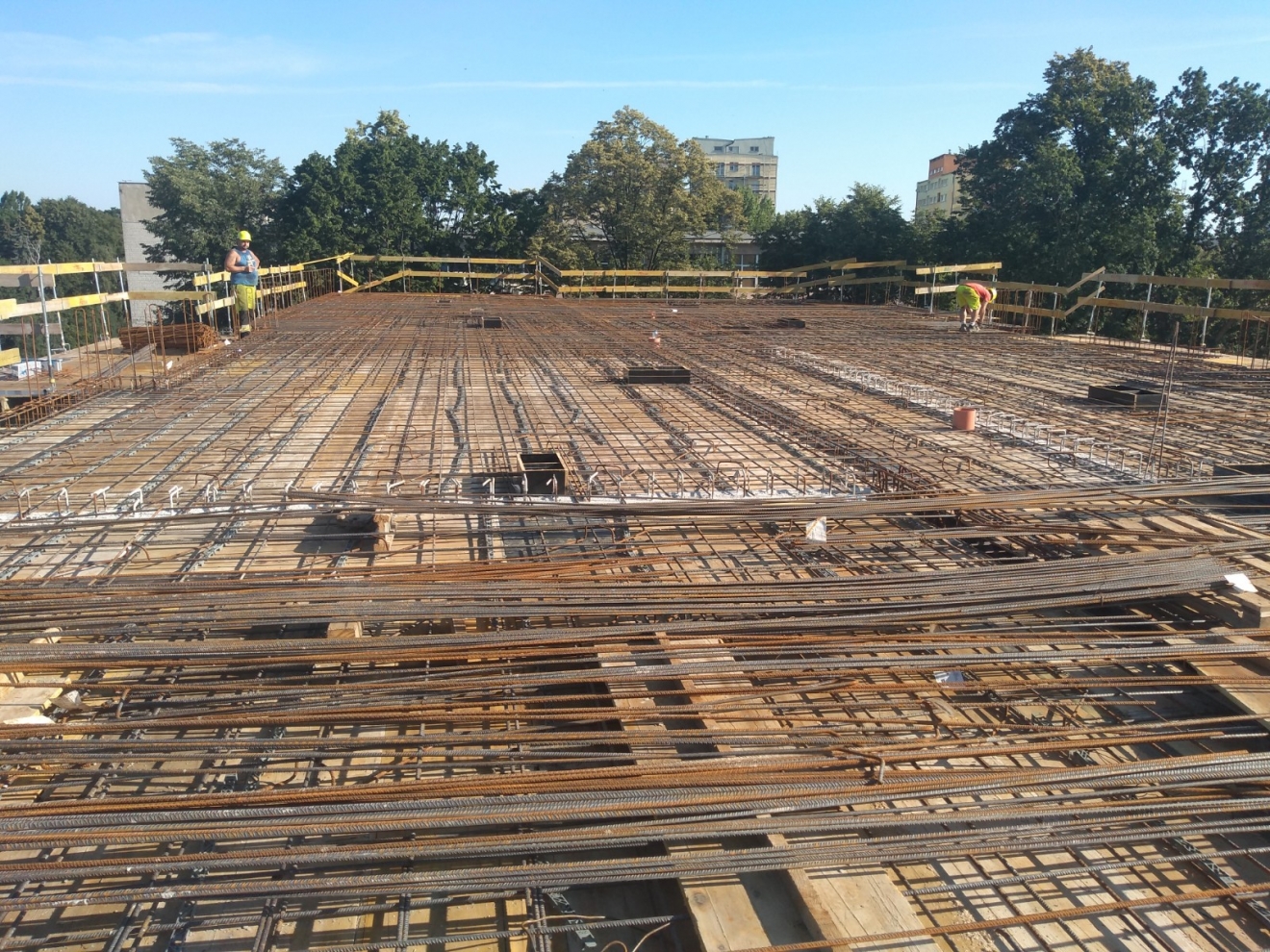

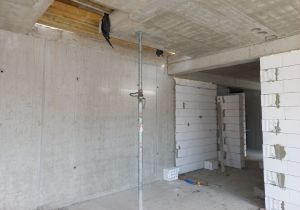

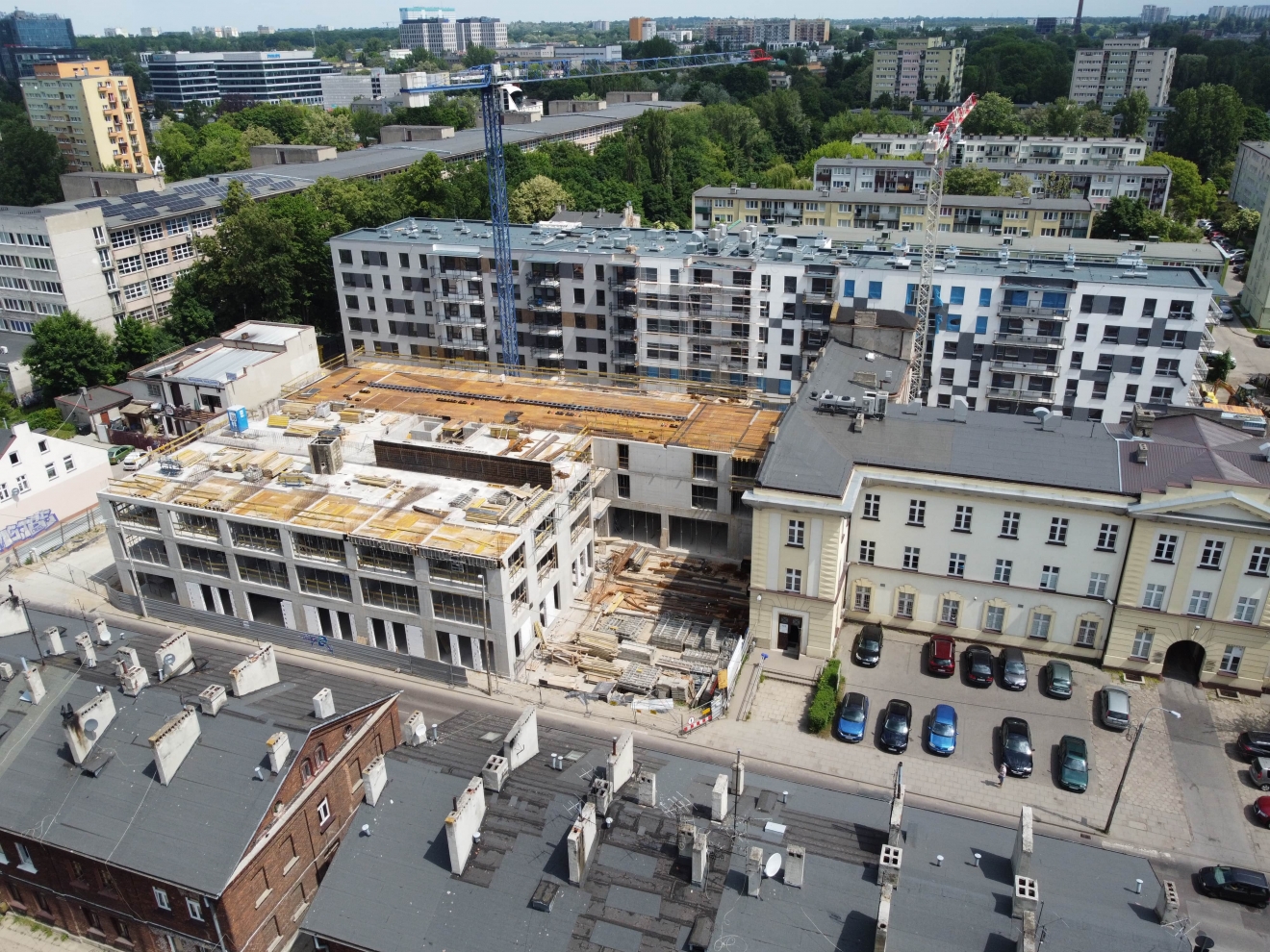

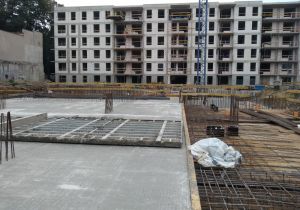

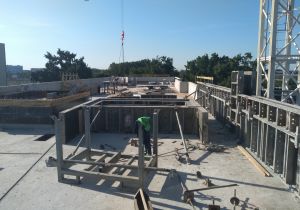

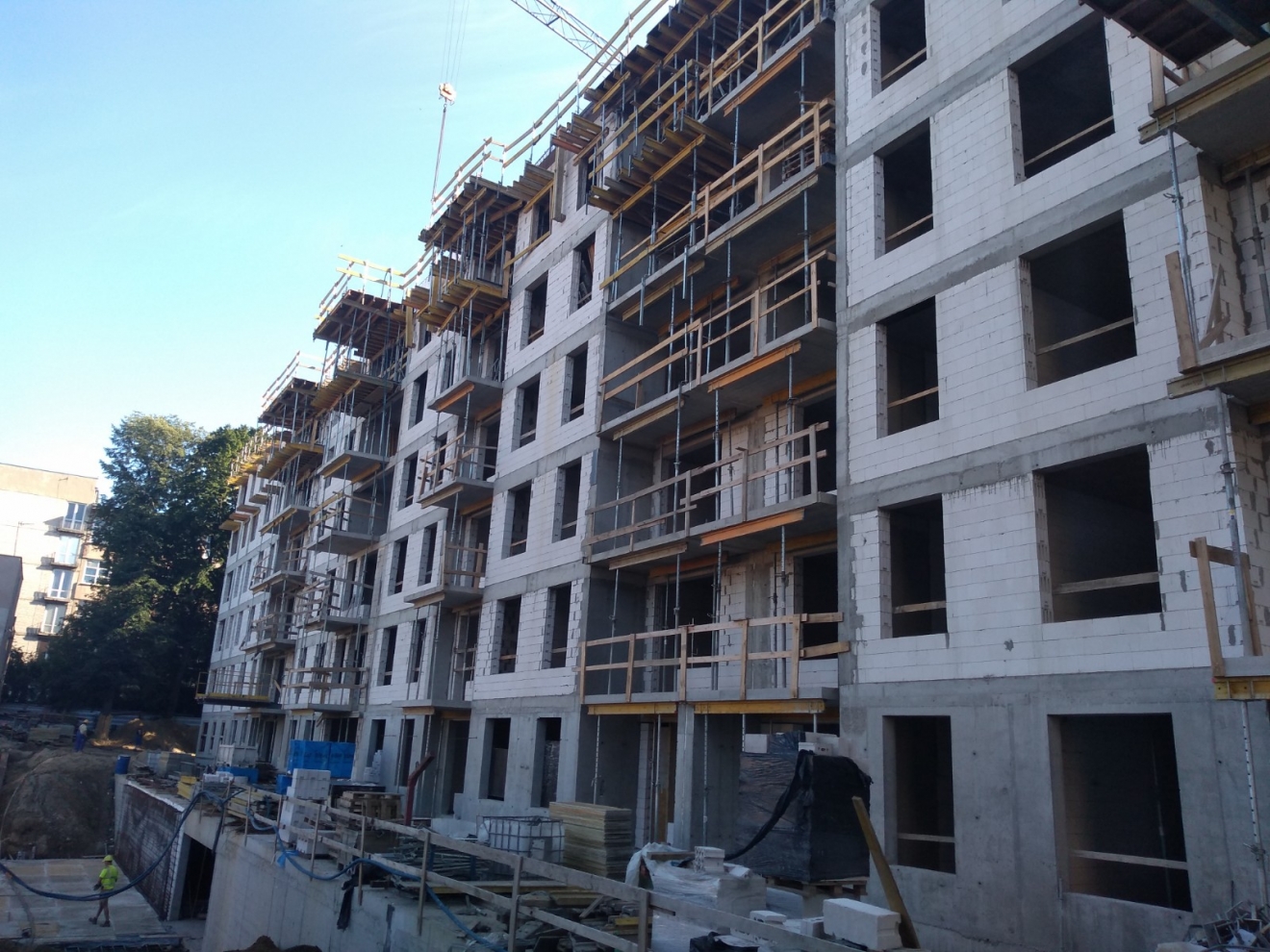

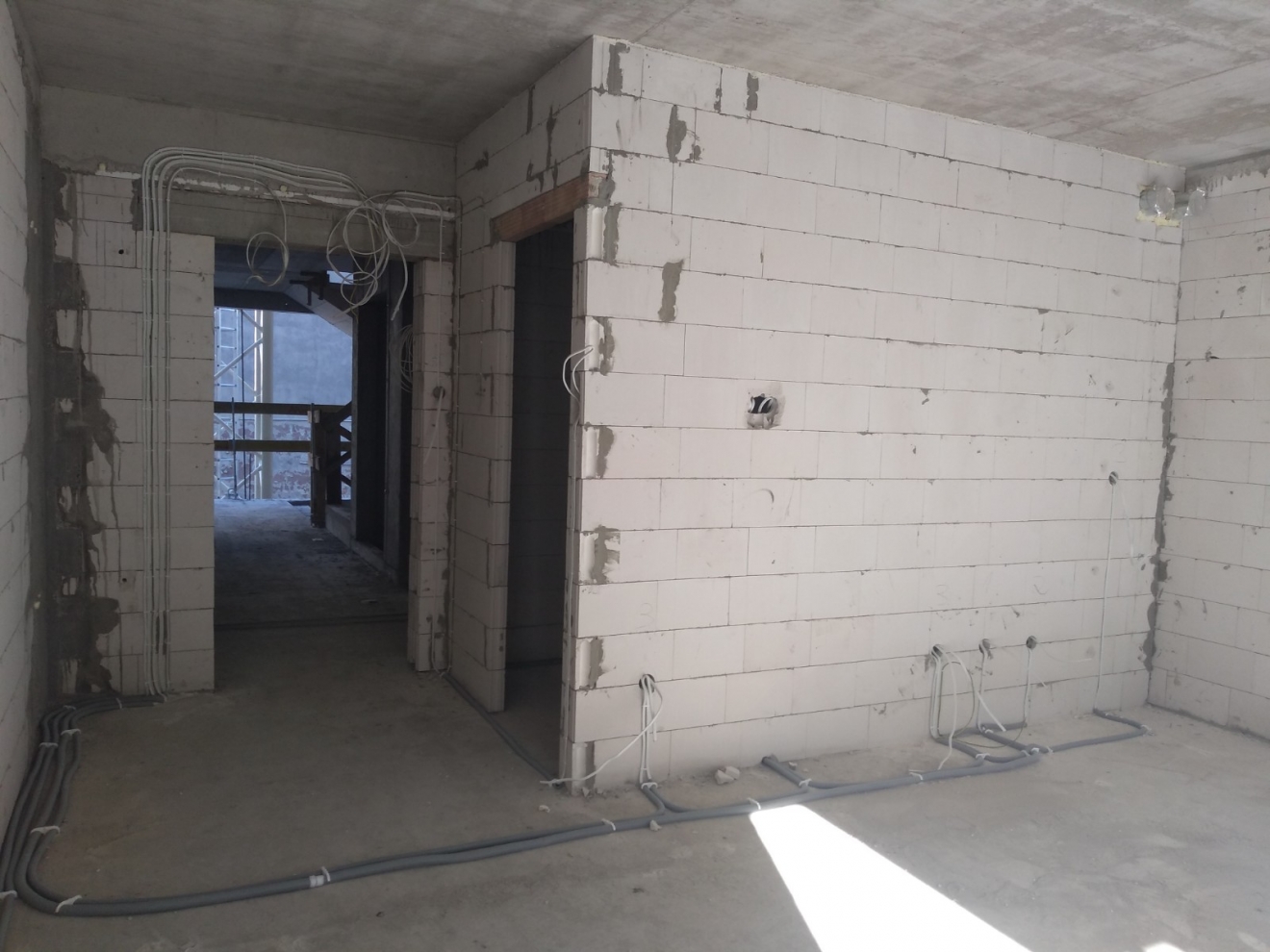

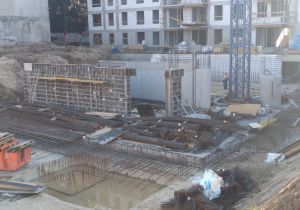

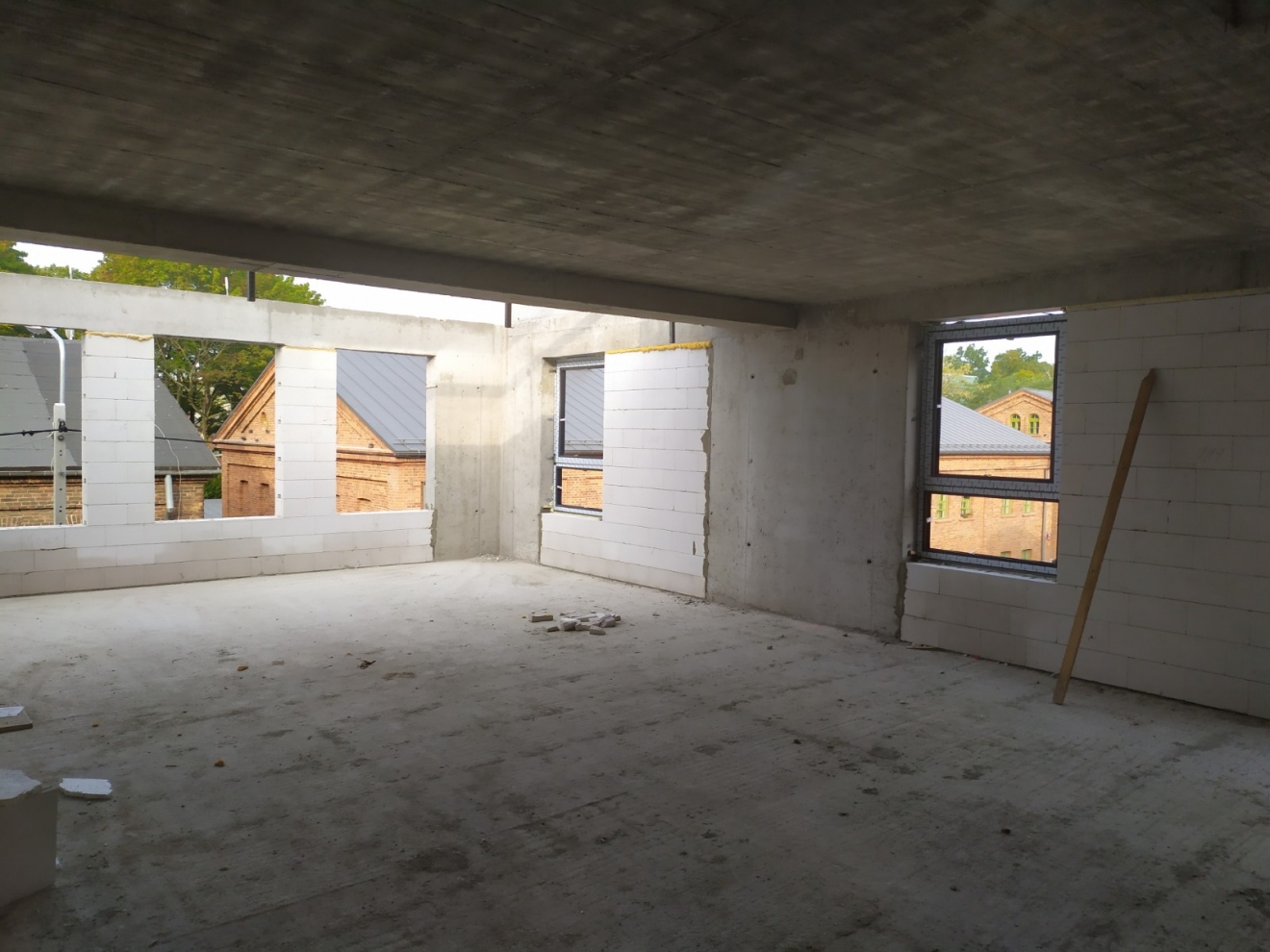

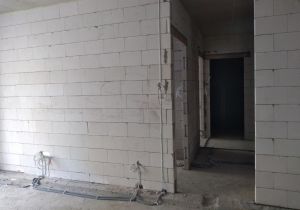

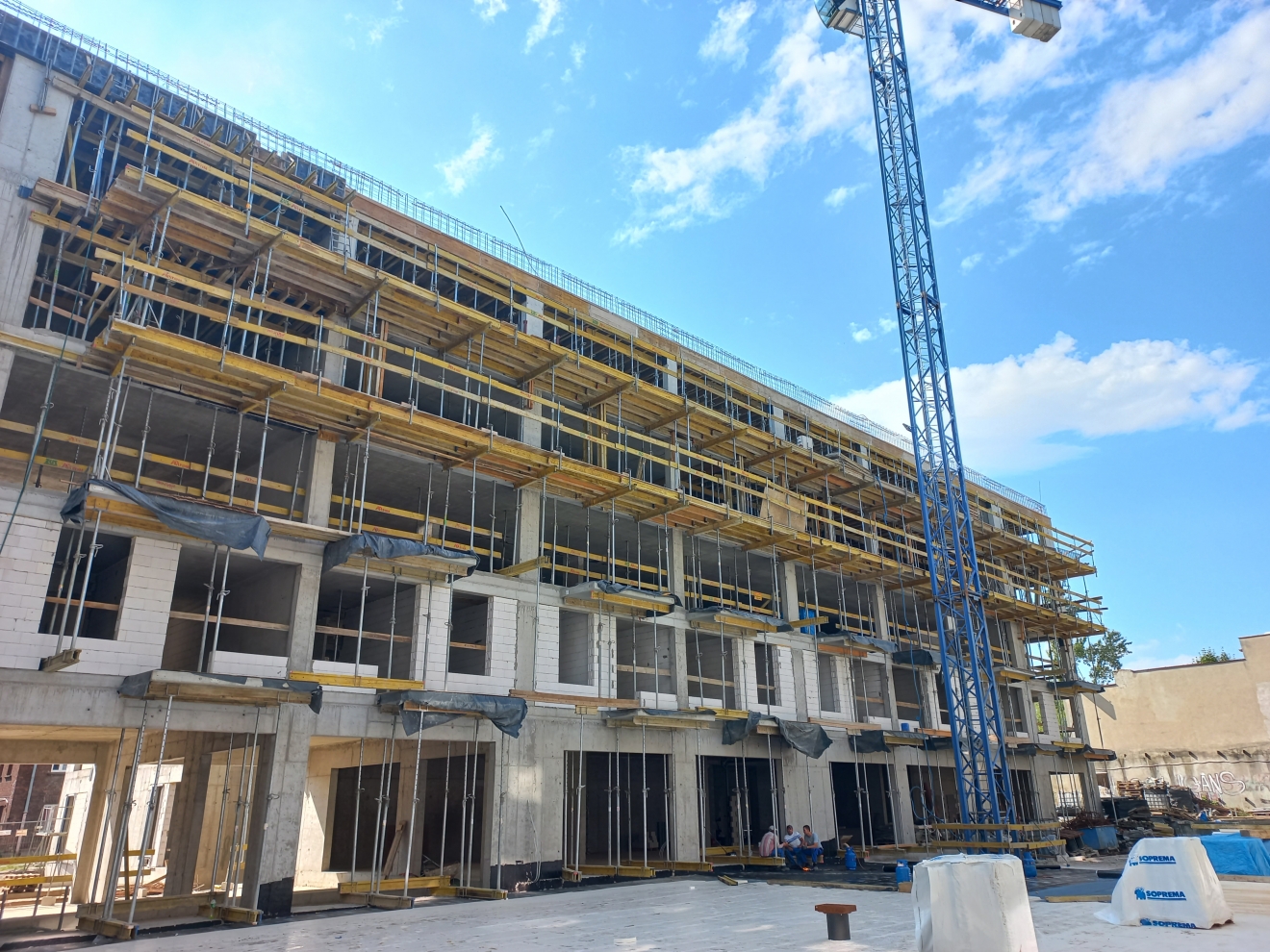

Lipiec 2020:

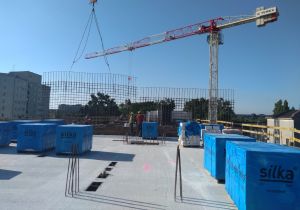

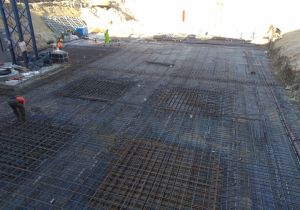

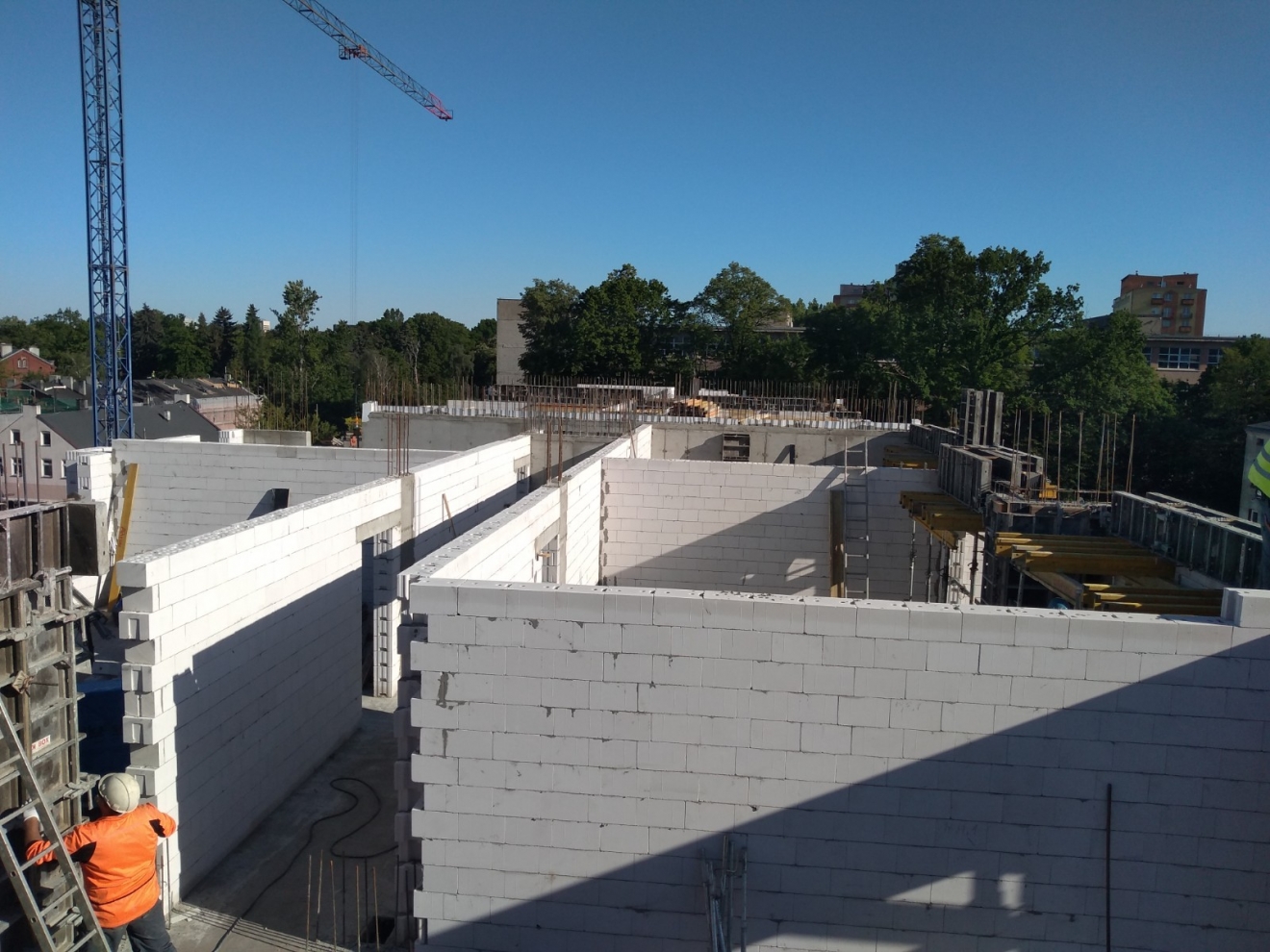

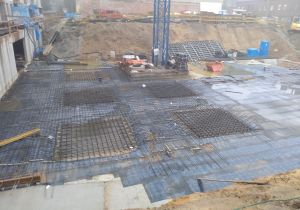

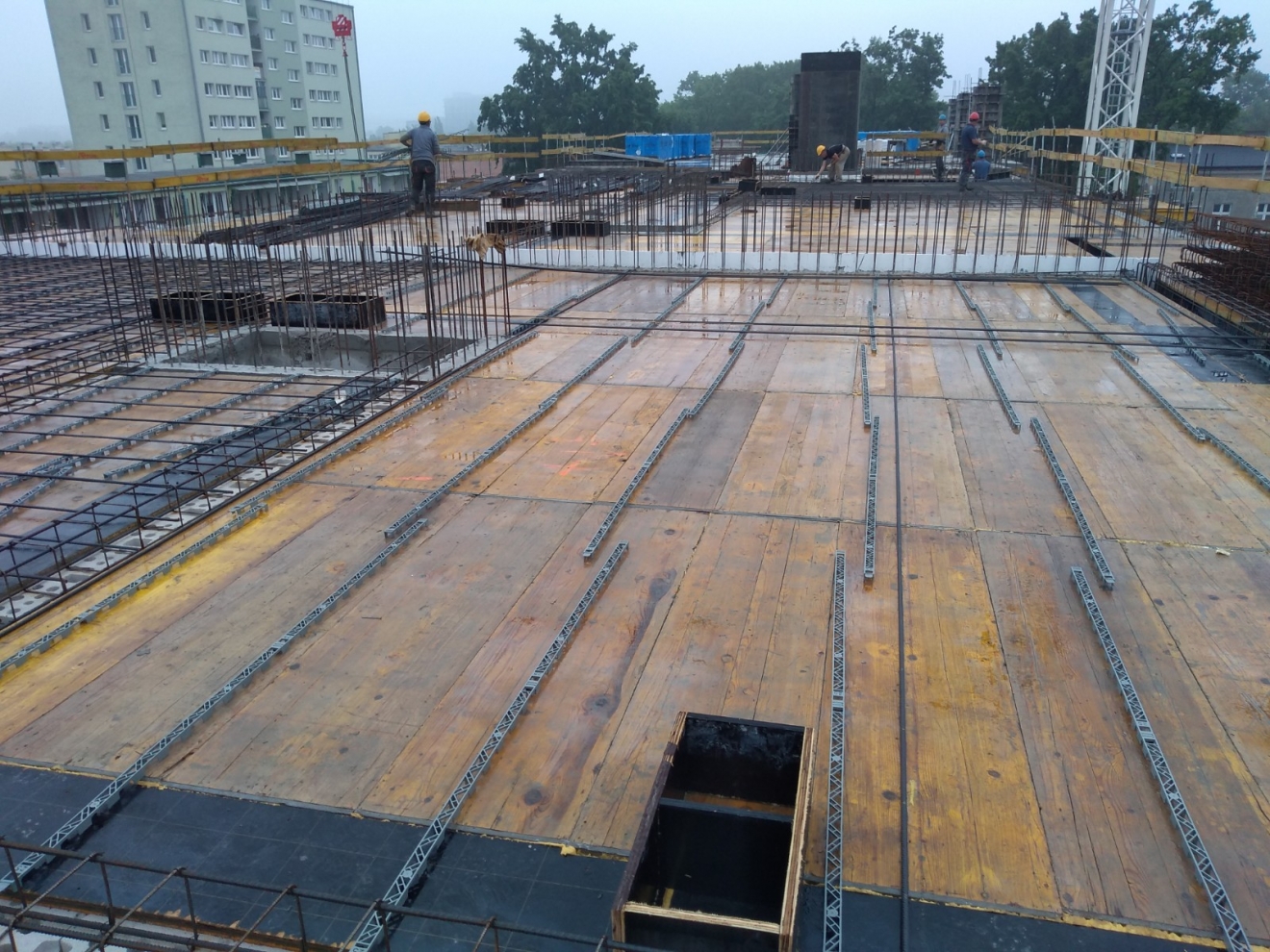

Czerwiec 2020:

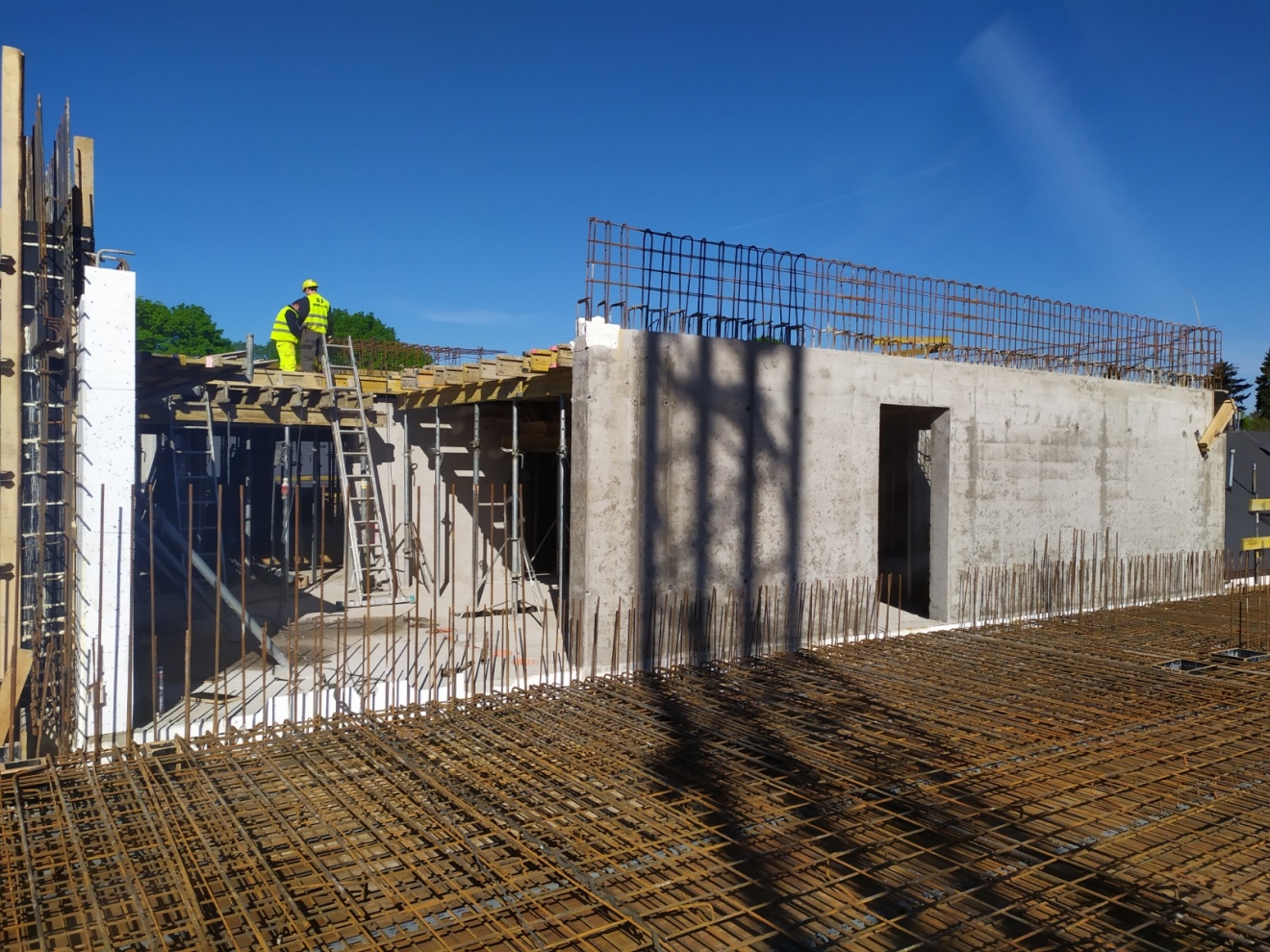

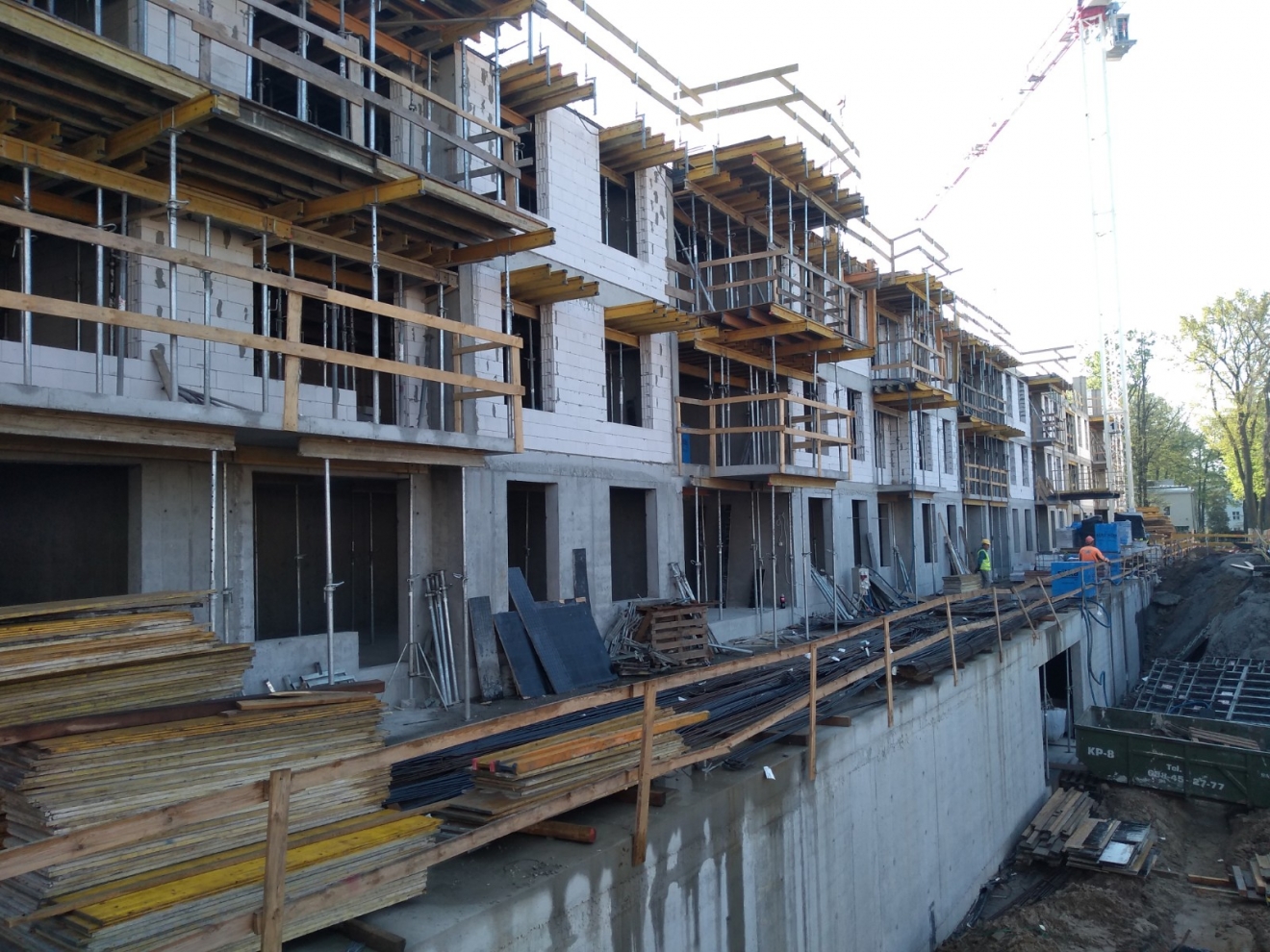

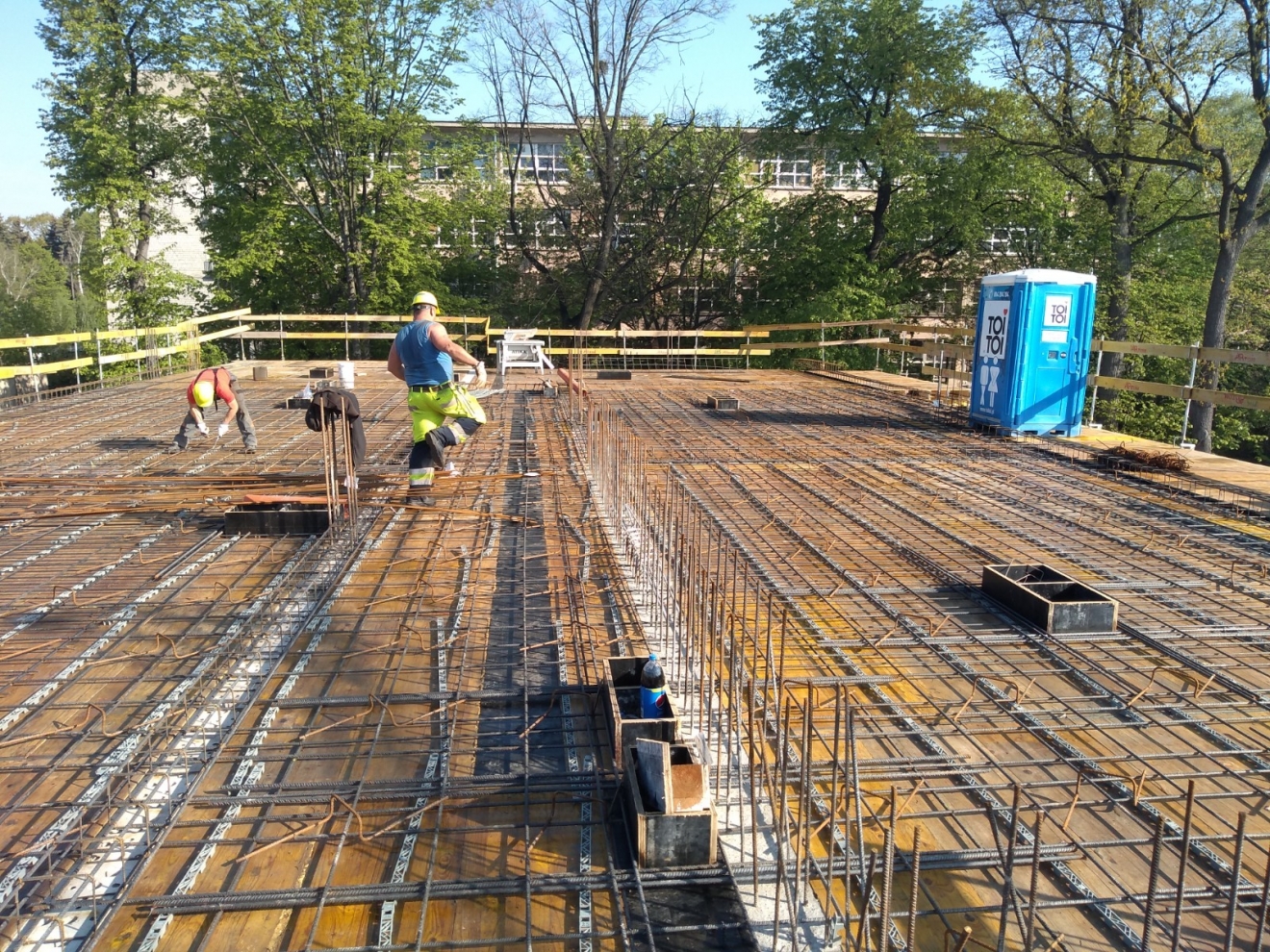

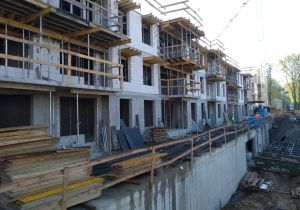

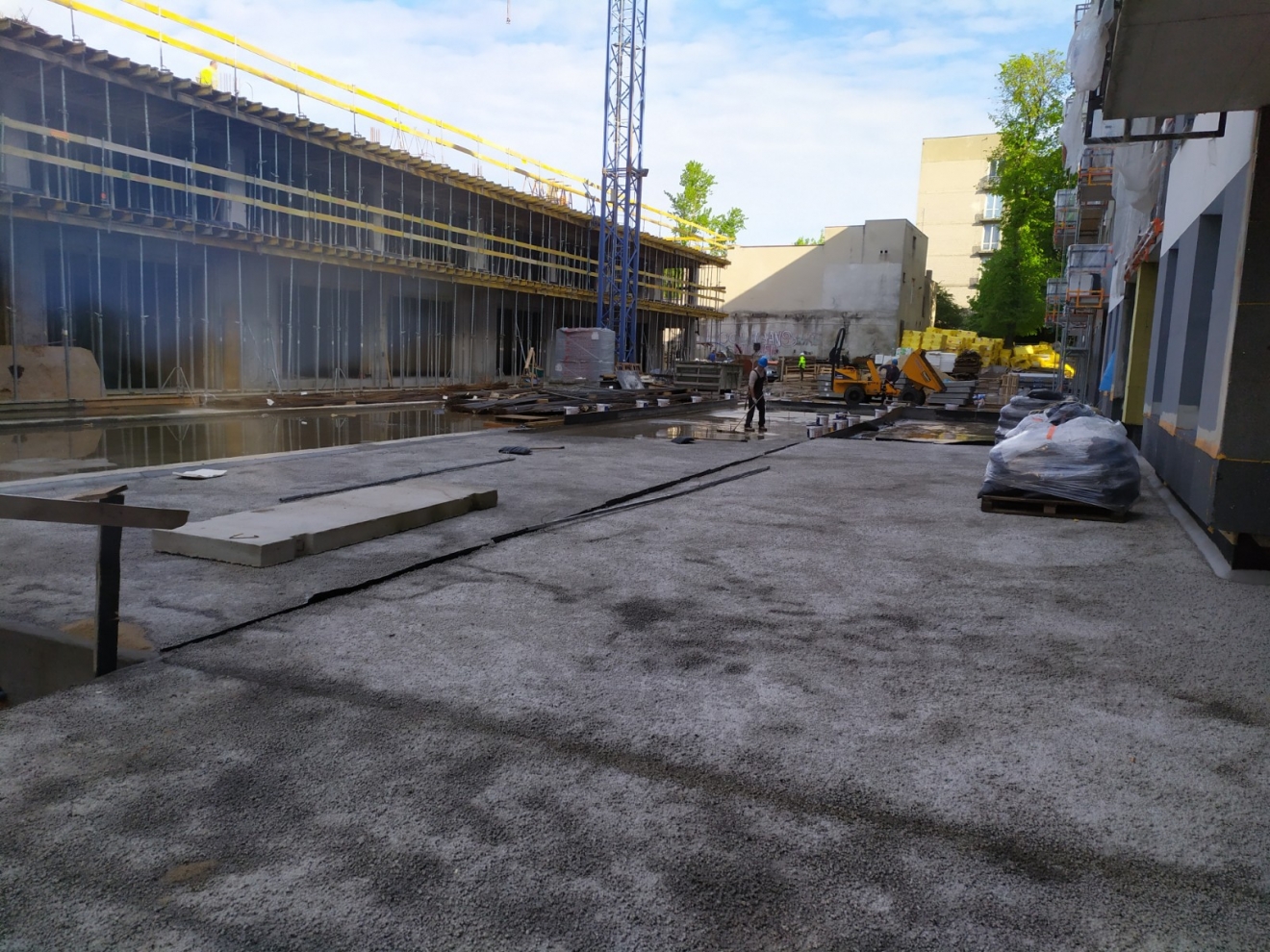

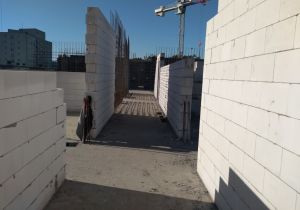

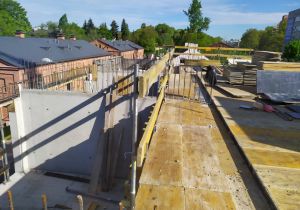

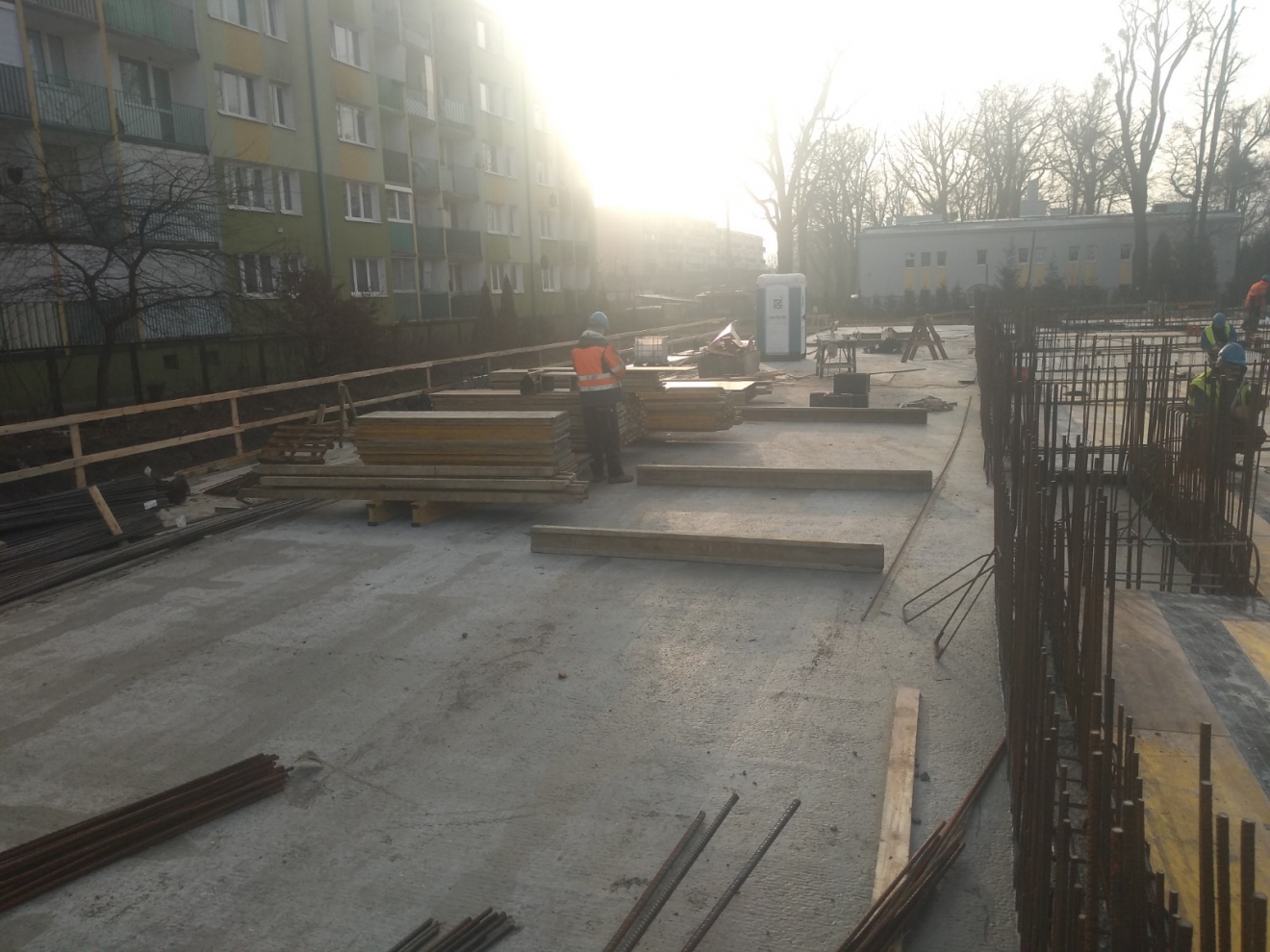

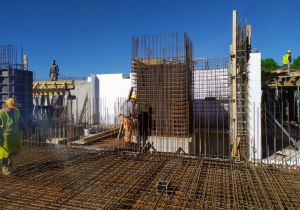

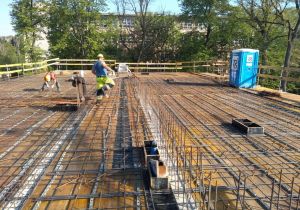

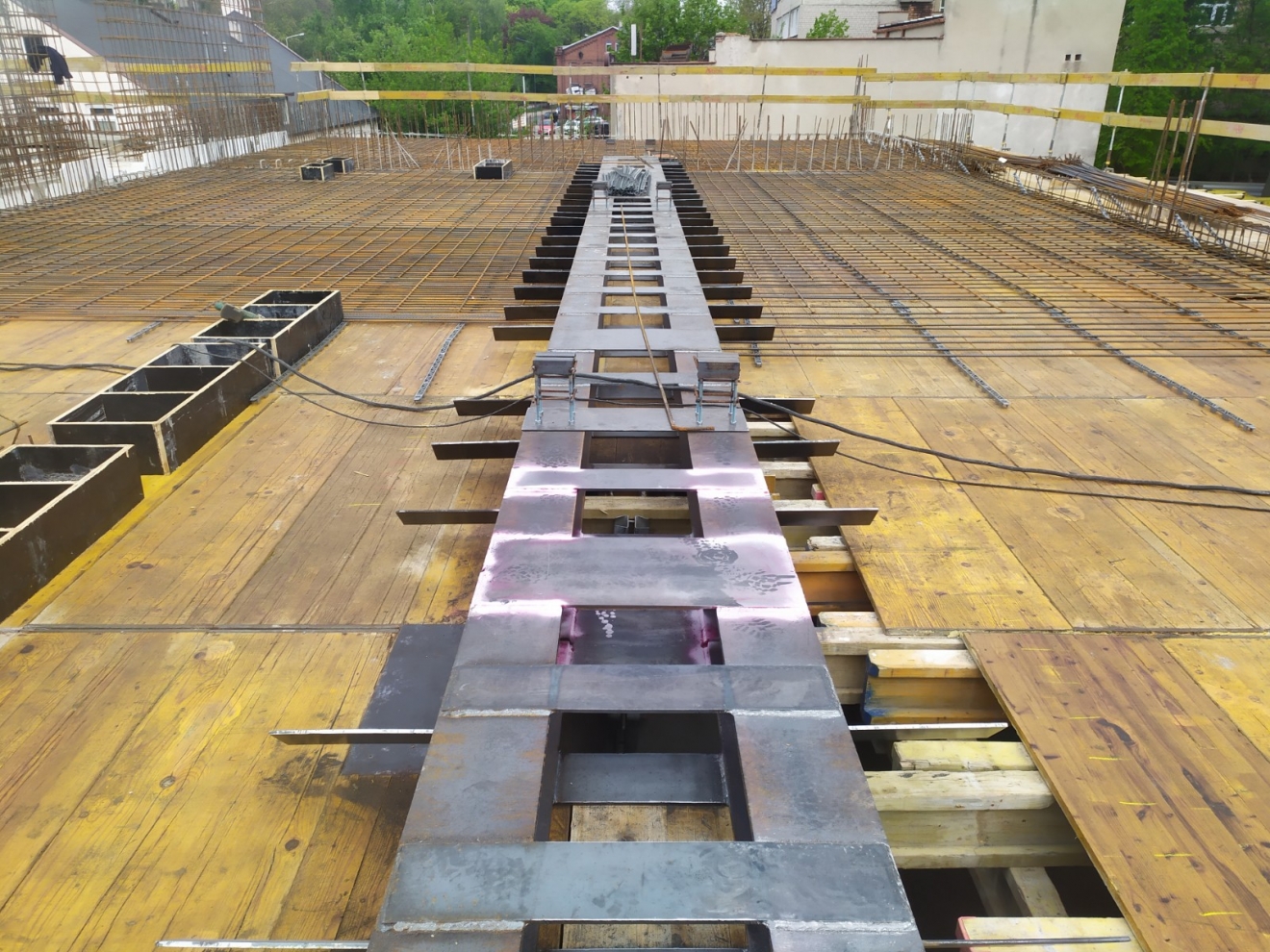

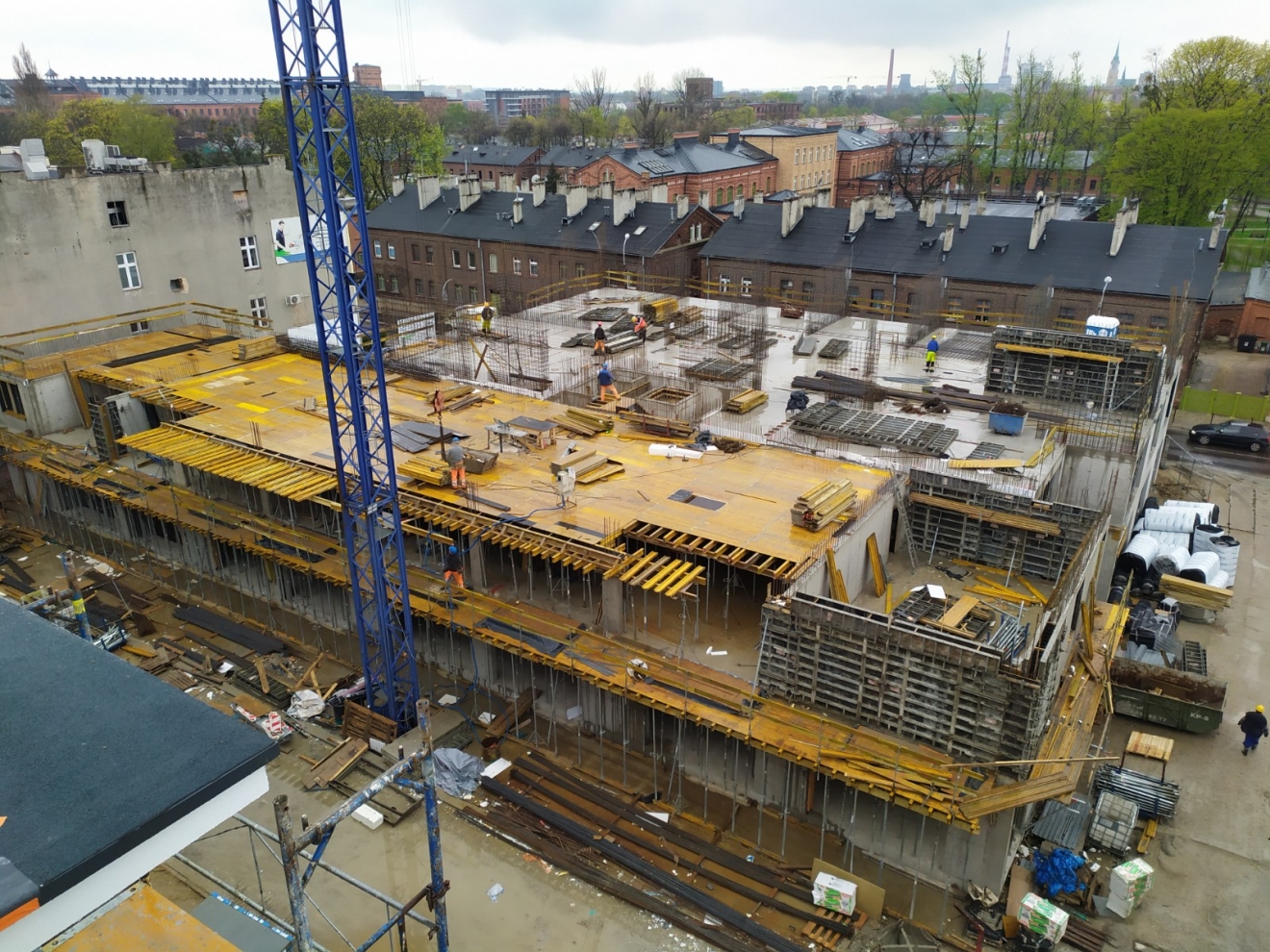

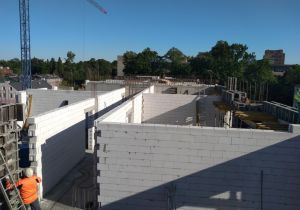

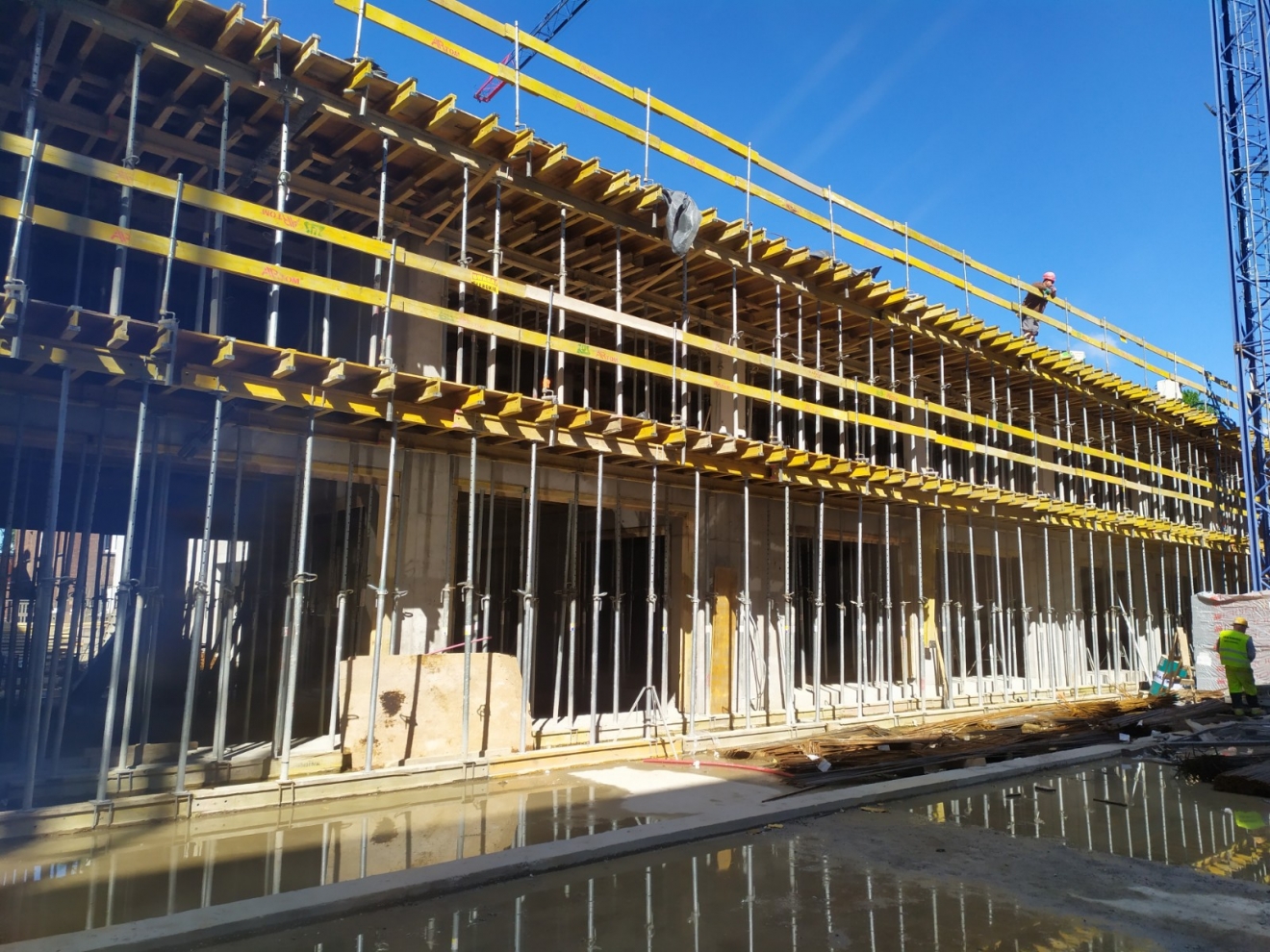

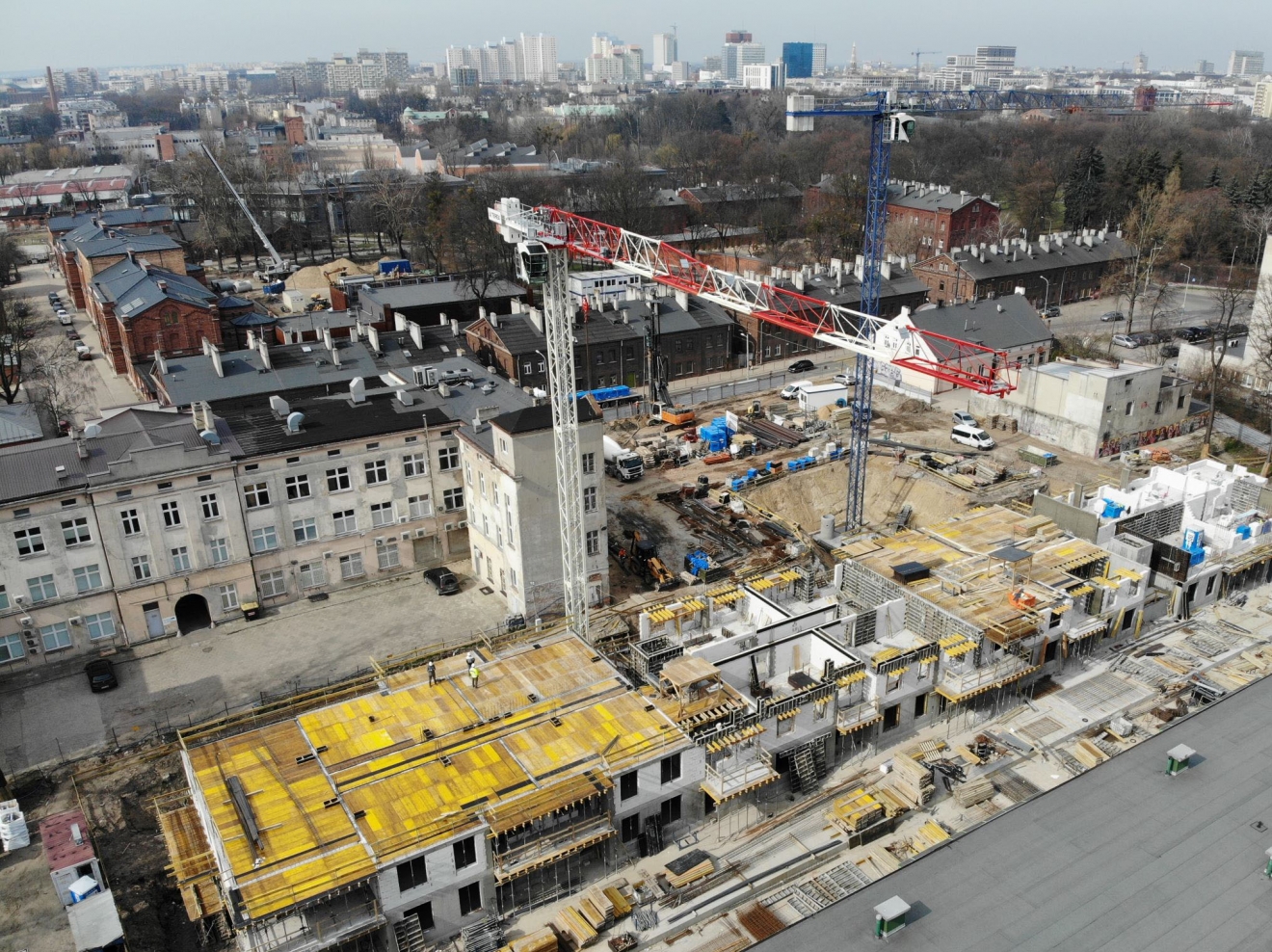

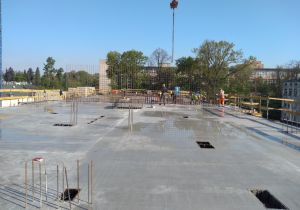

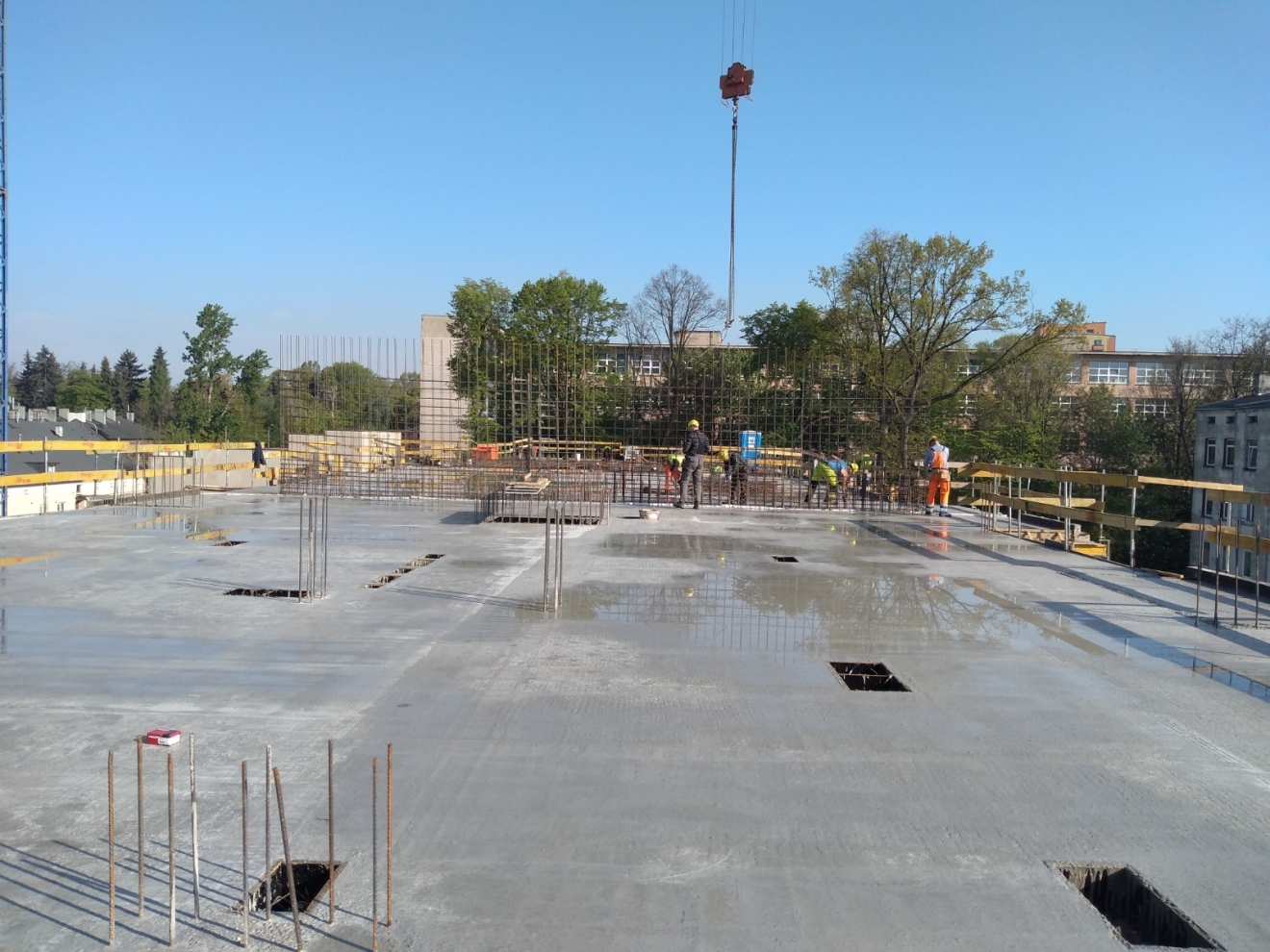

Maj 2020:

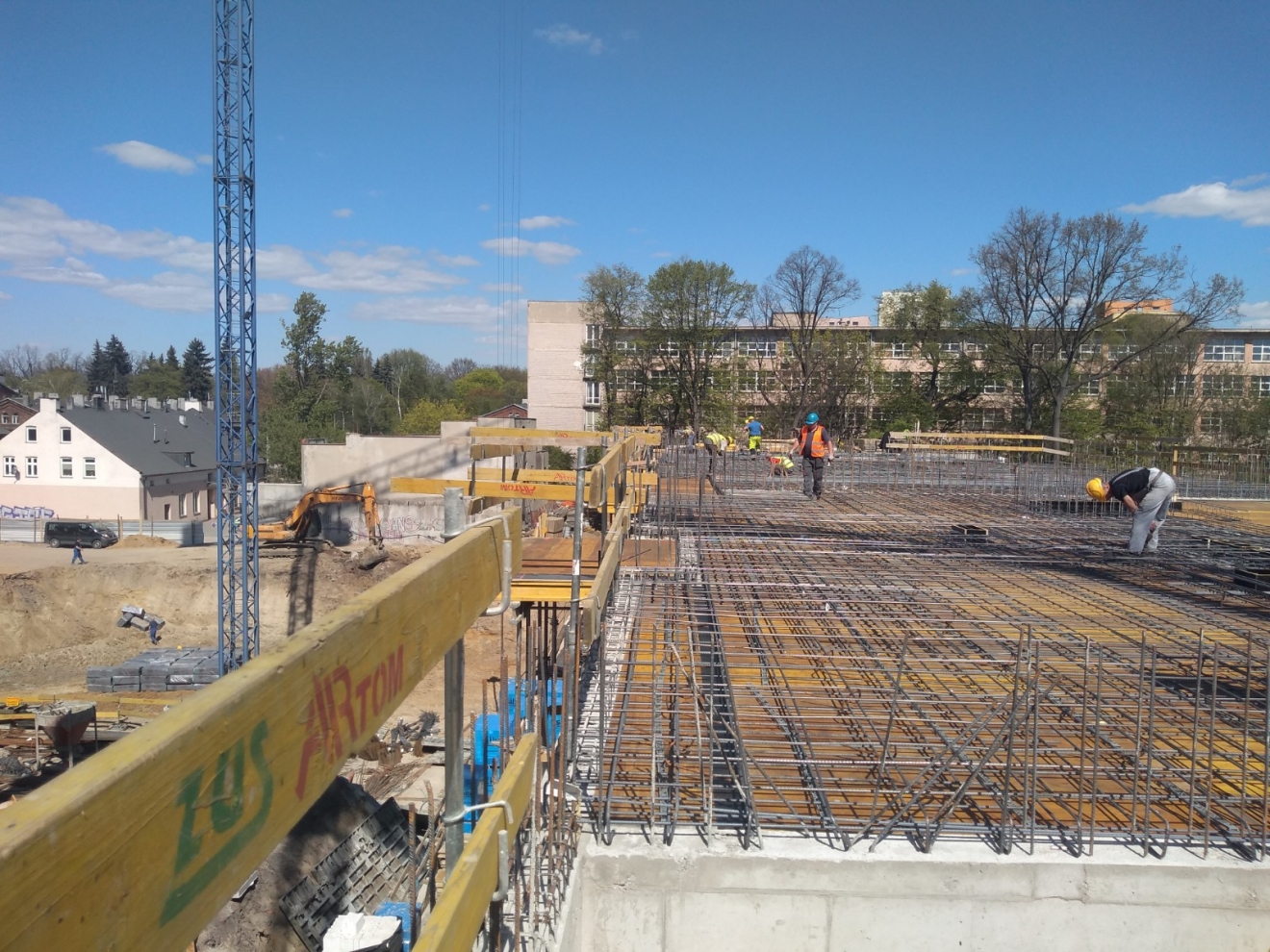

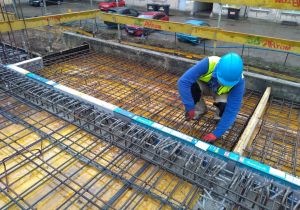

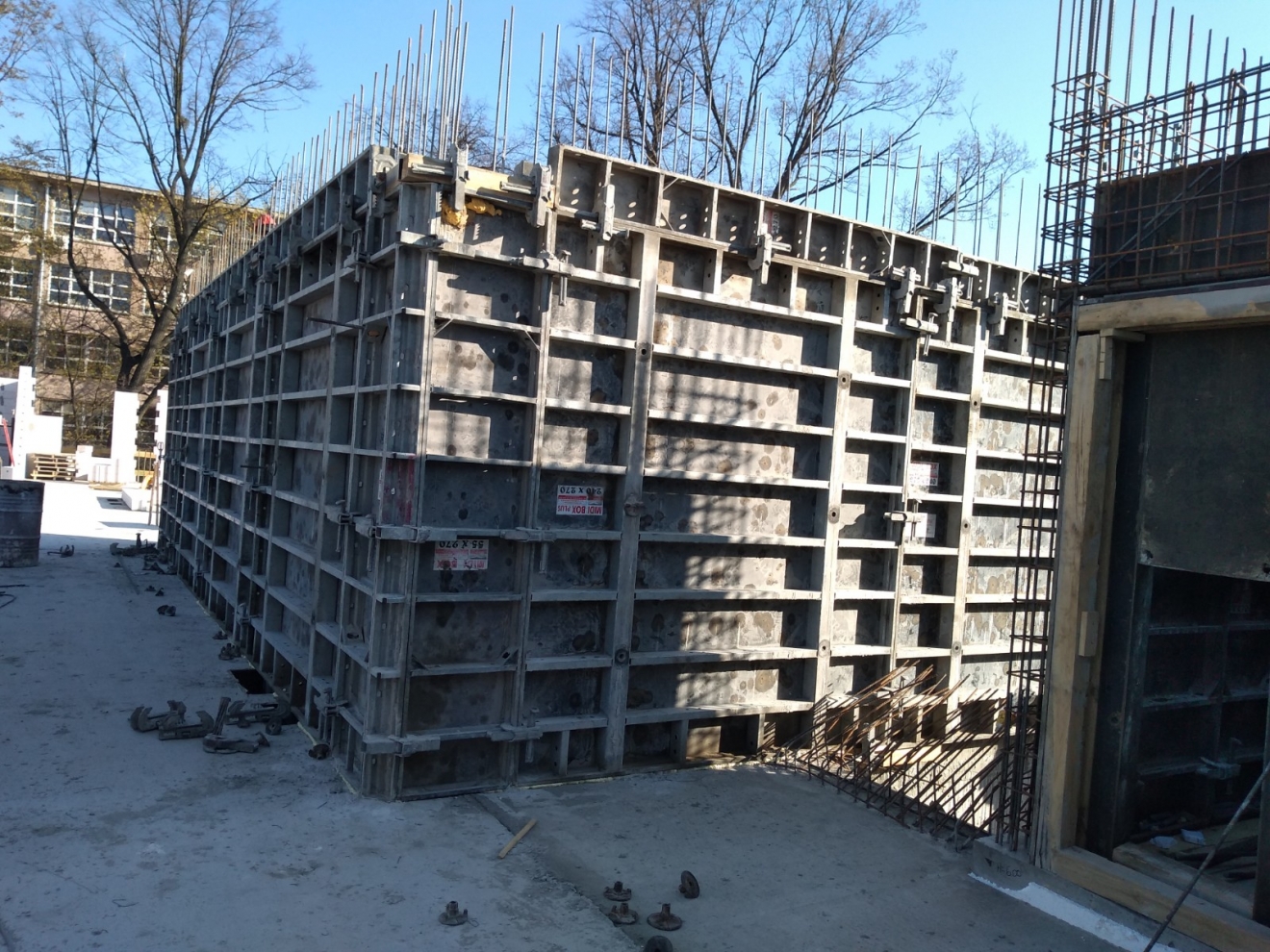

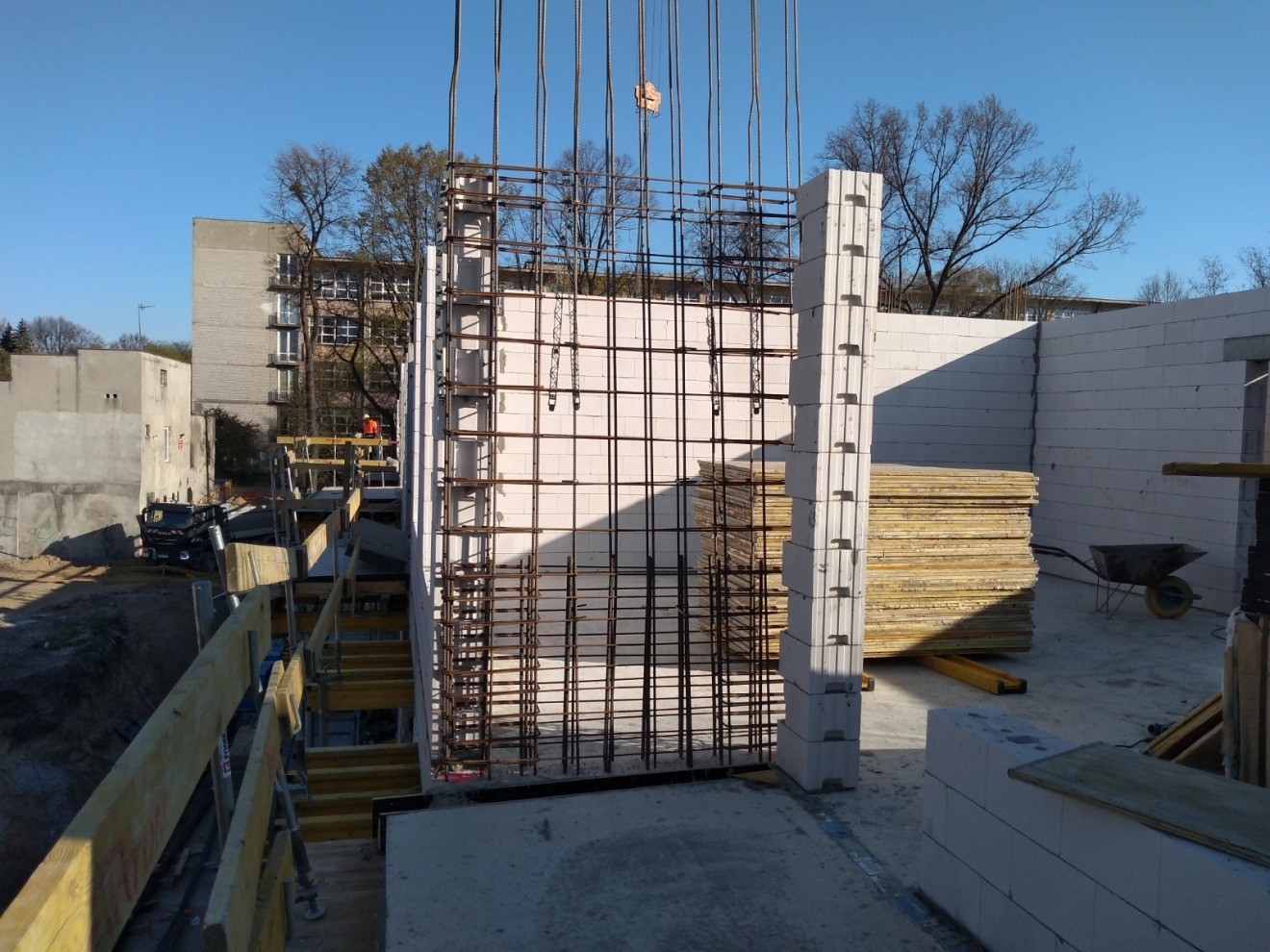

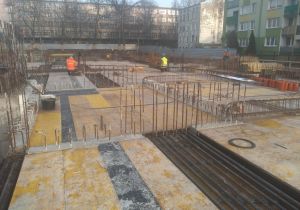

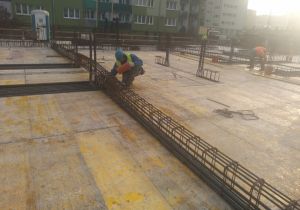

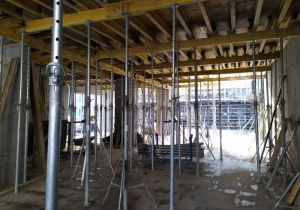

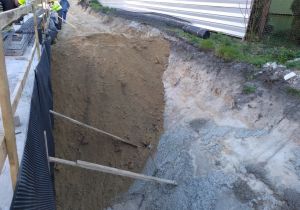

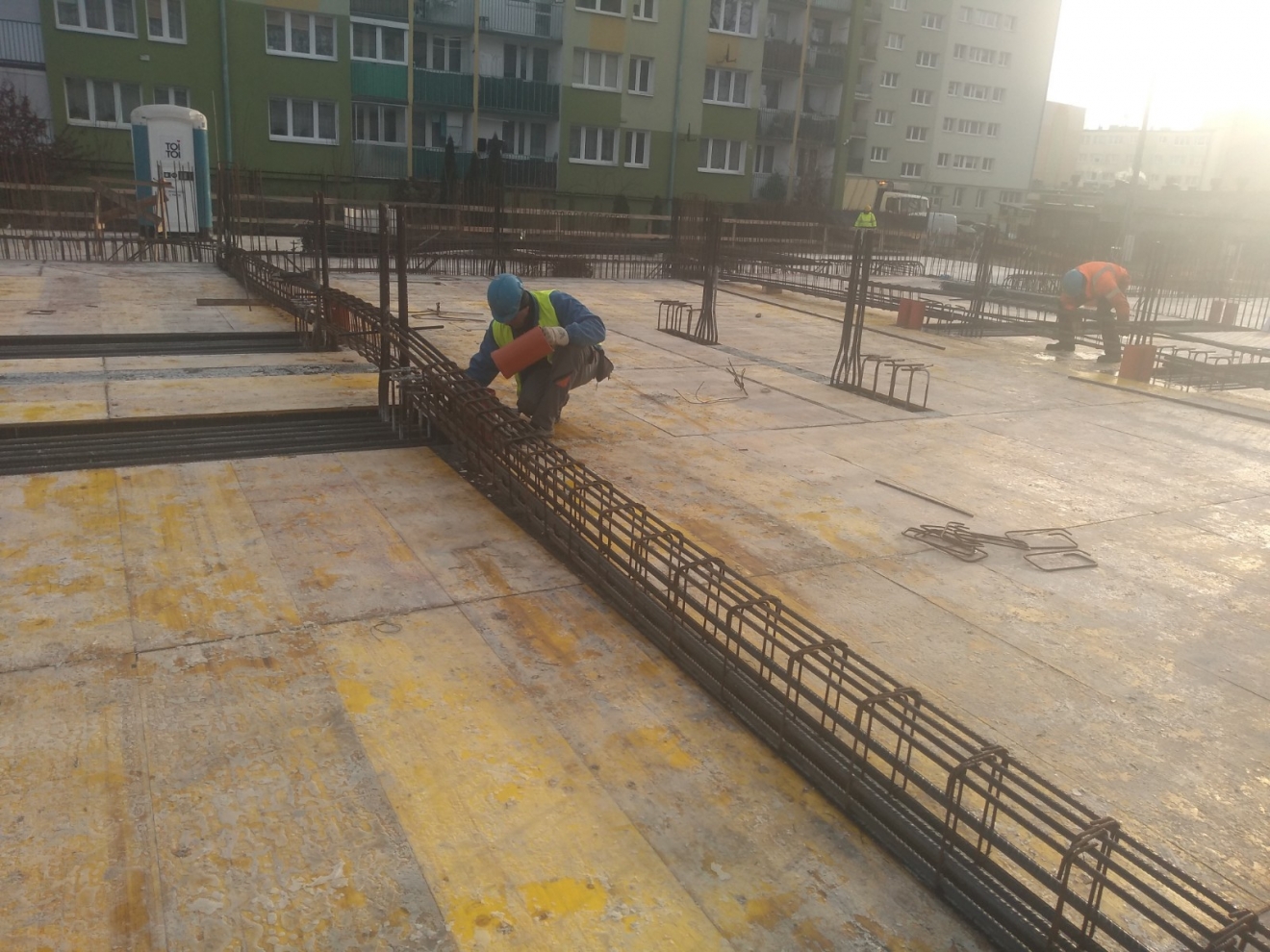

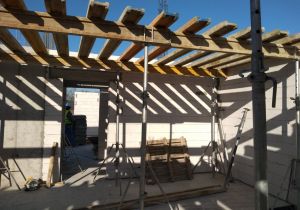

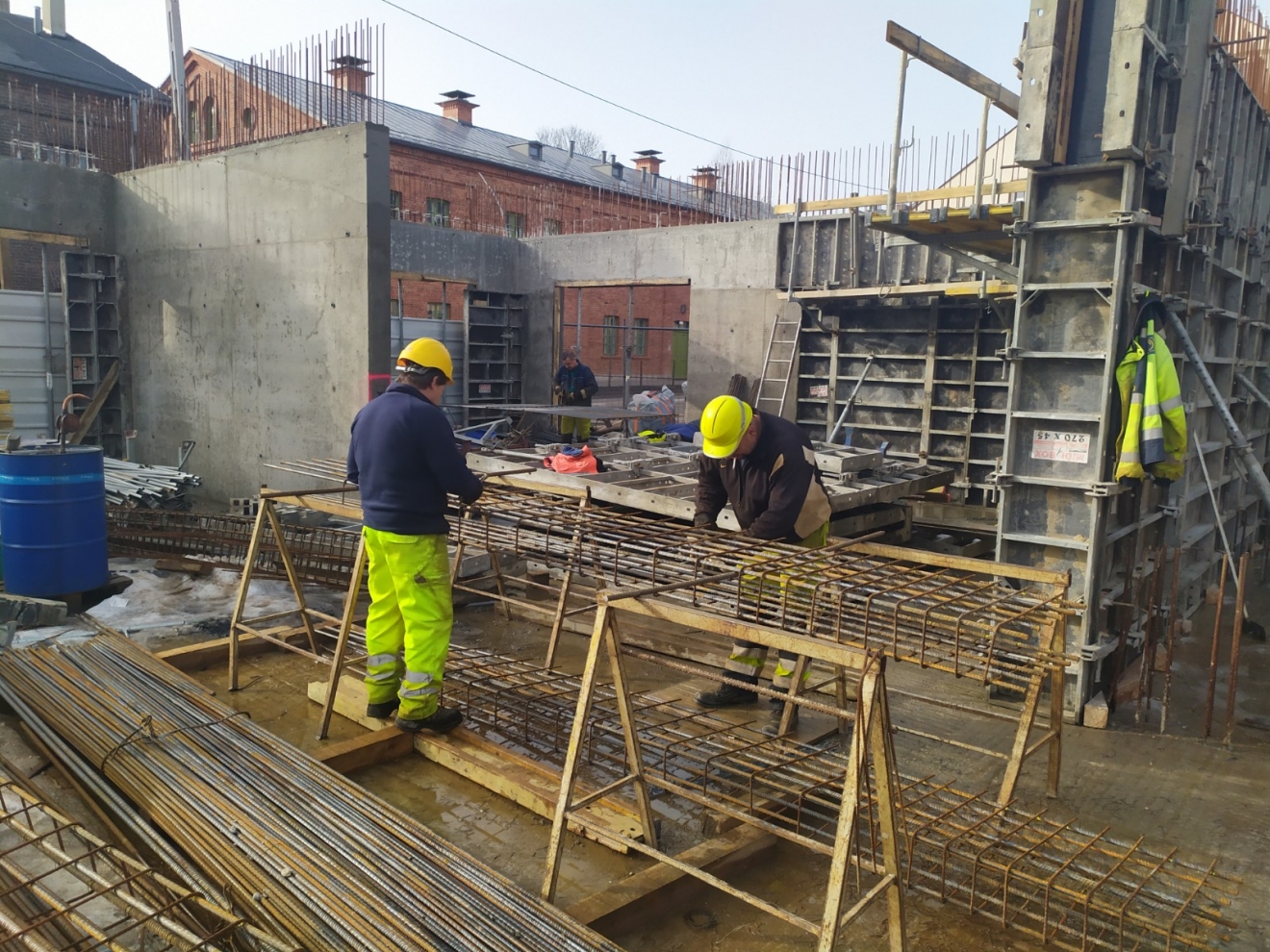

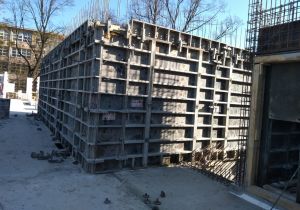

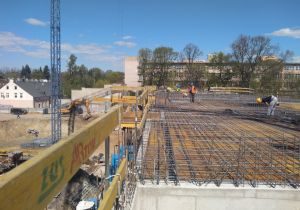

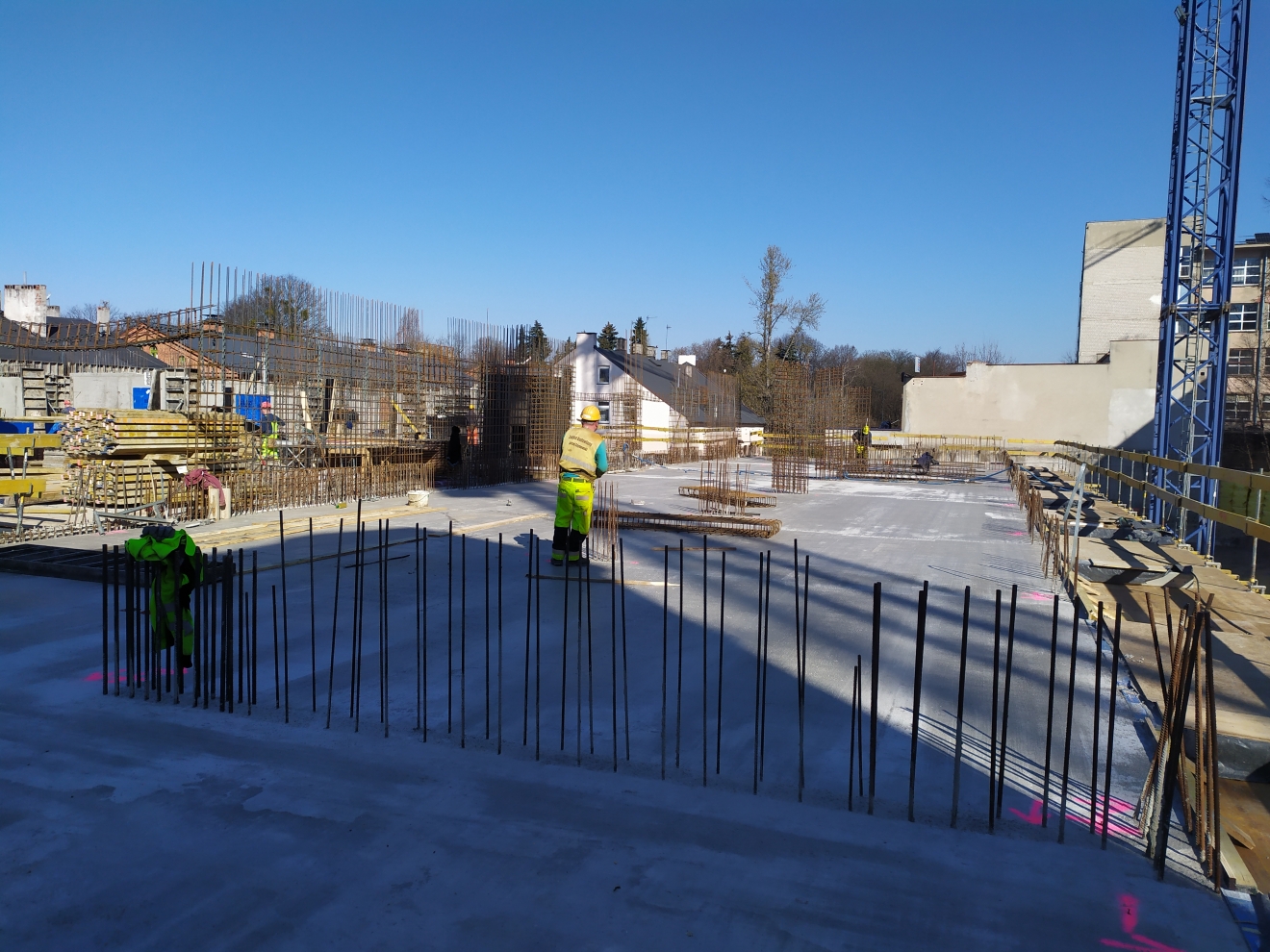

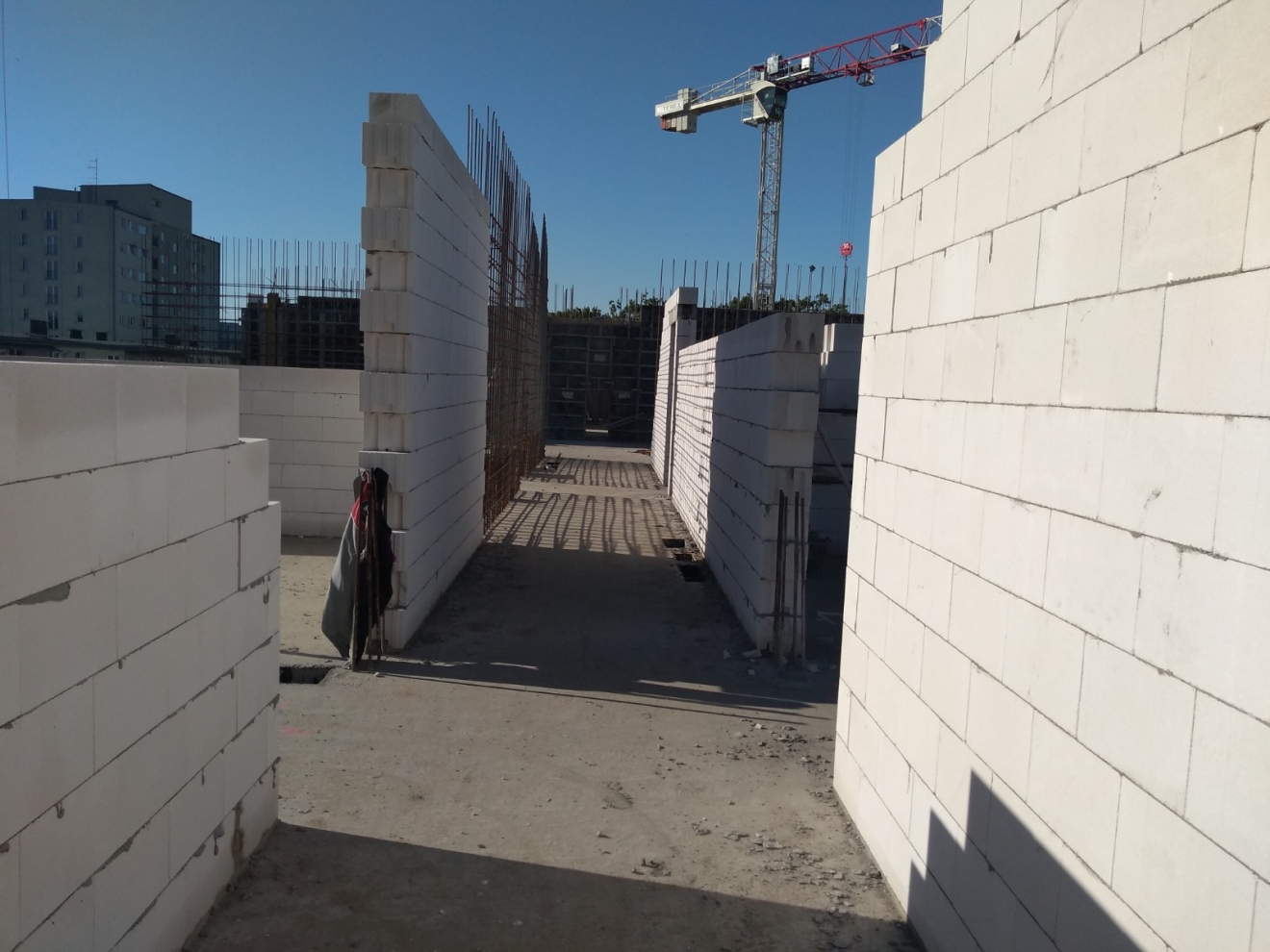

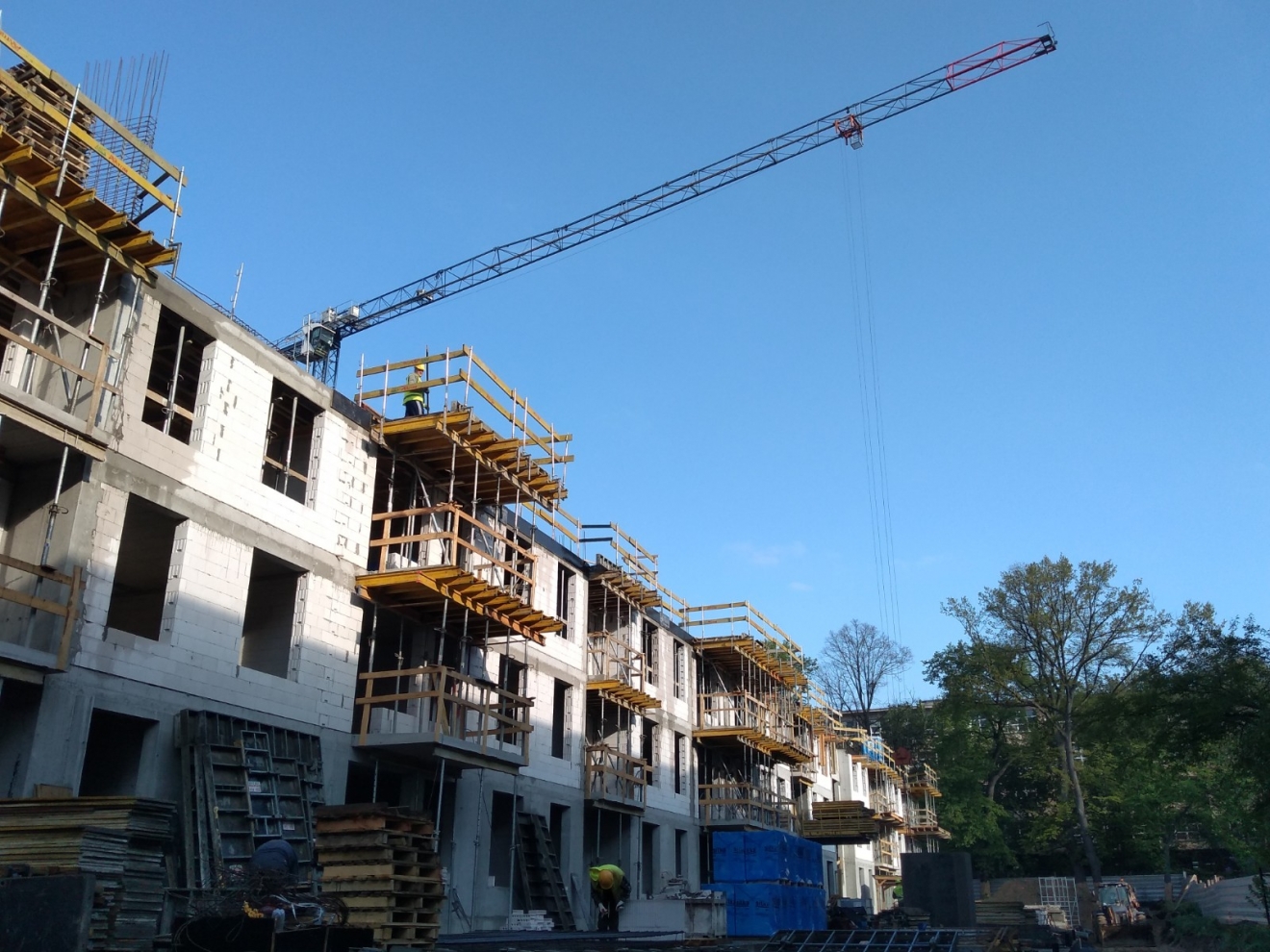

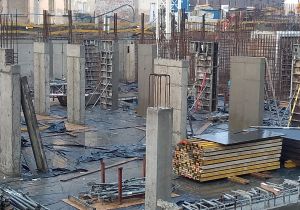

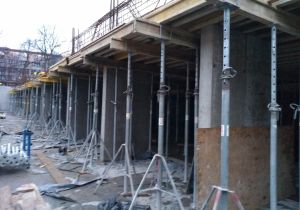

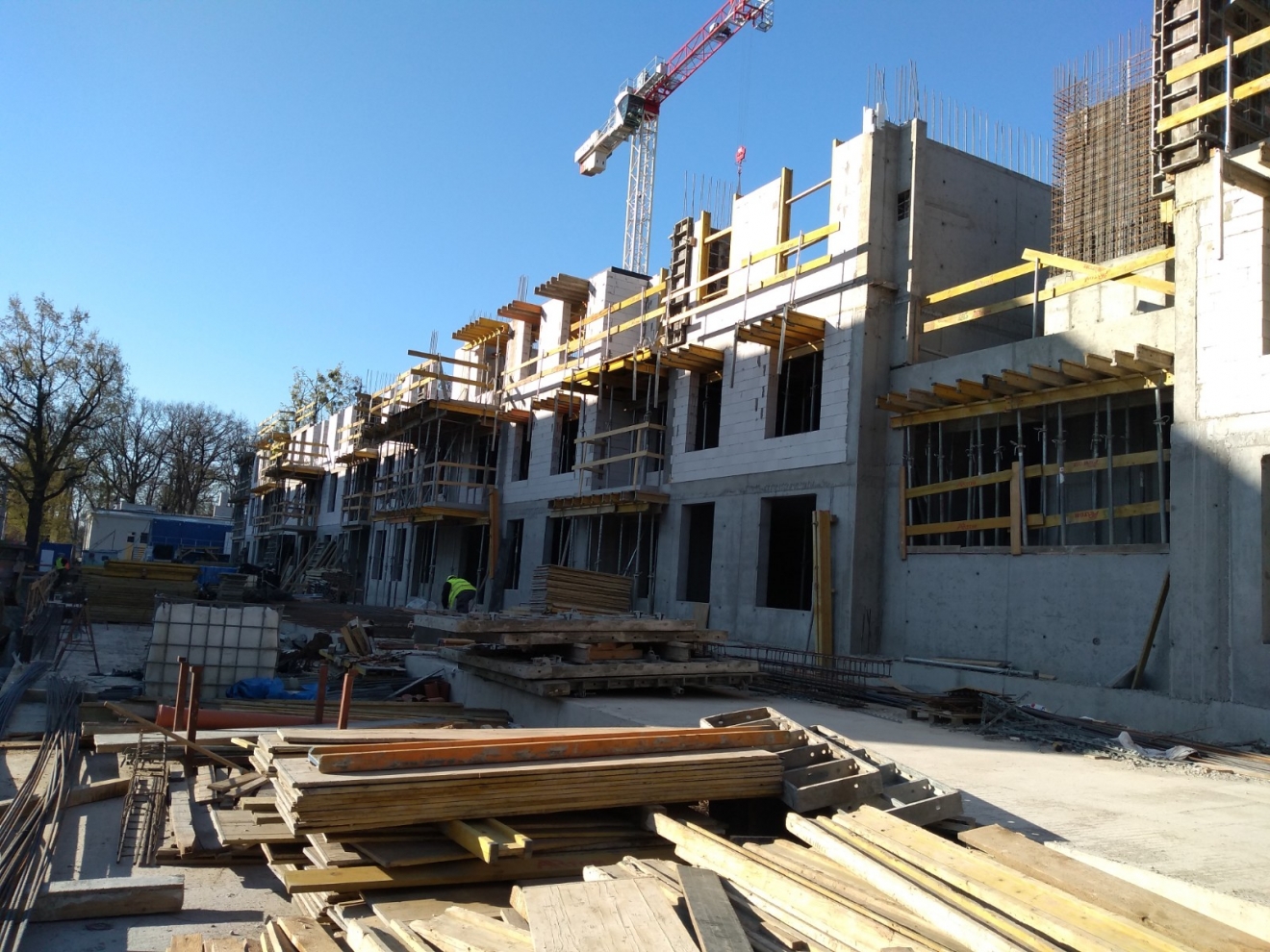

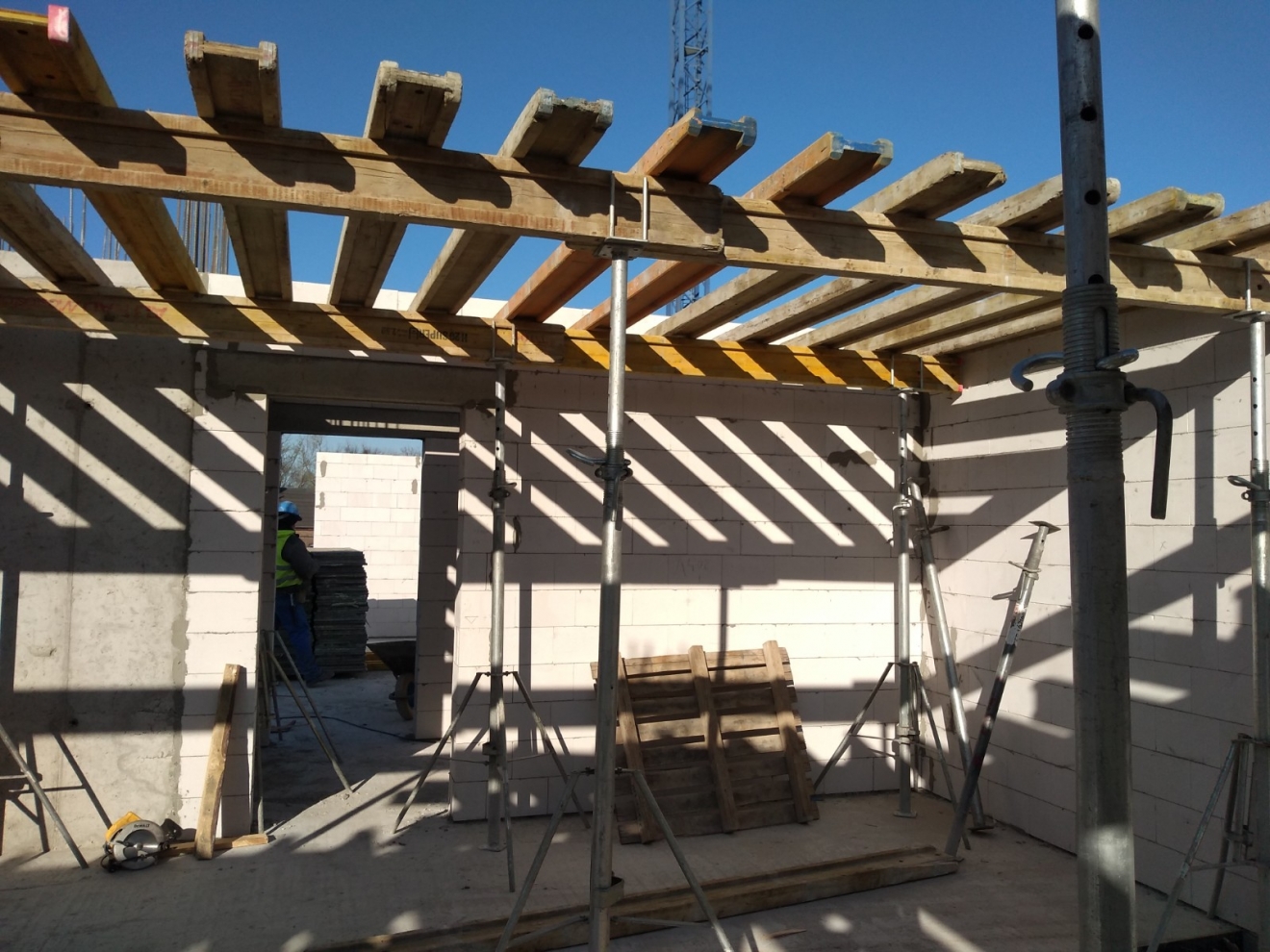

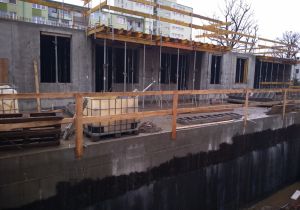

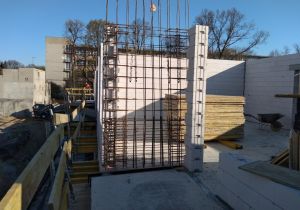

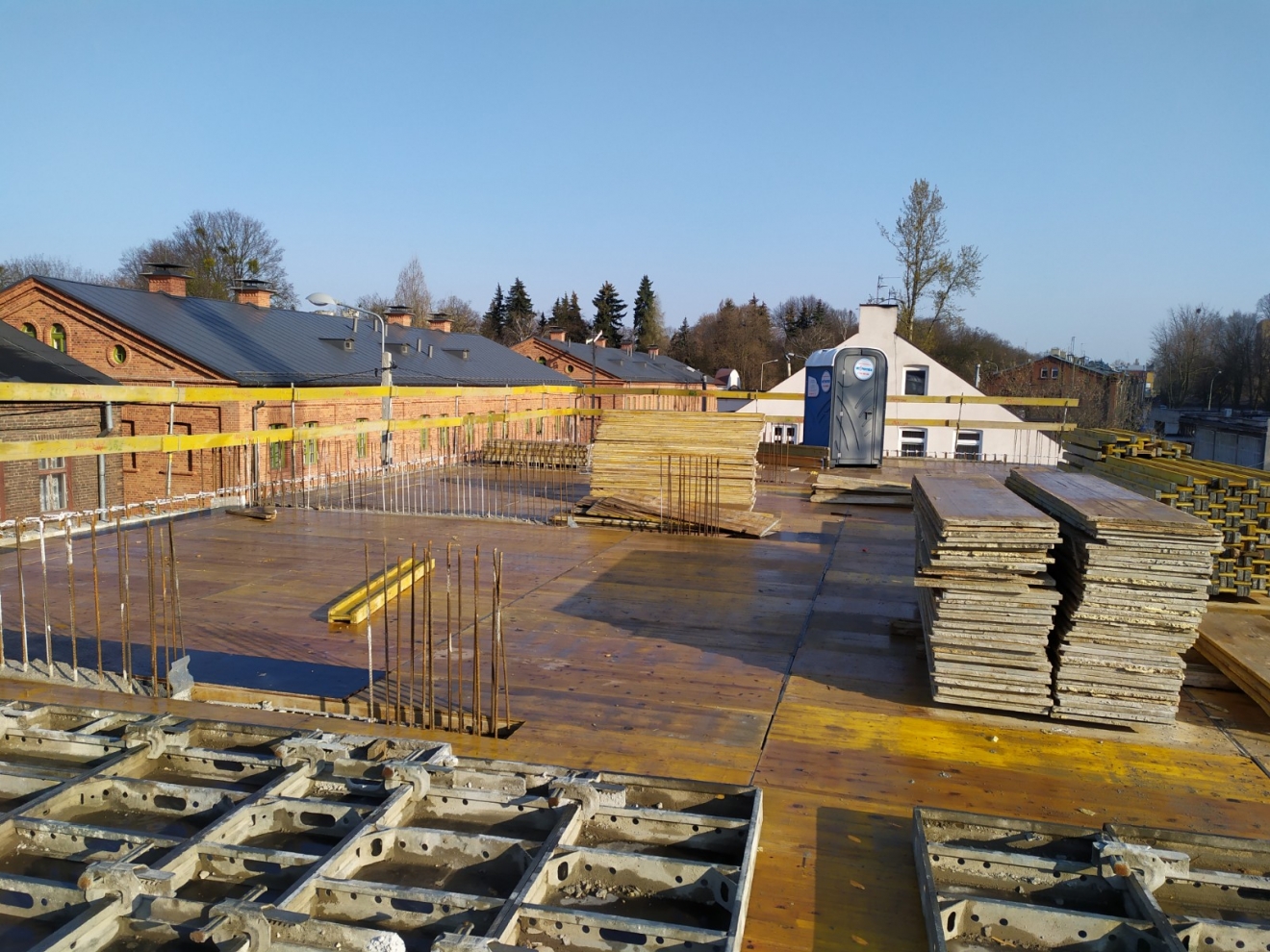

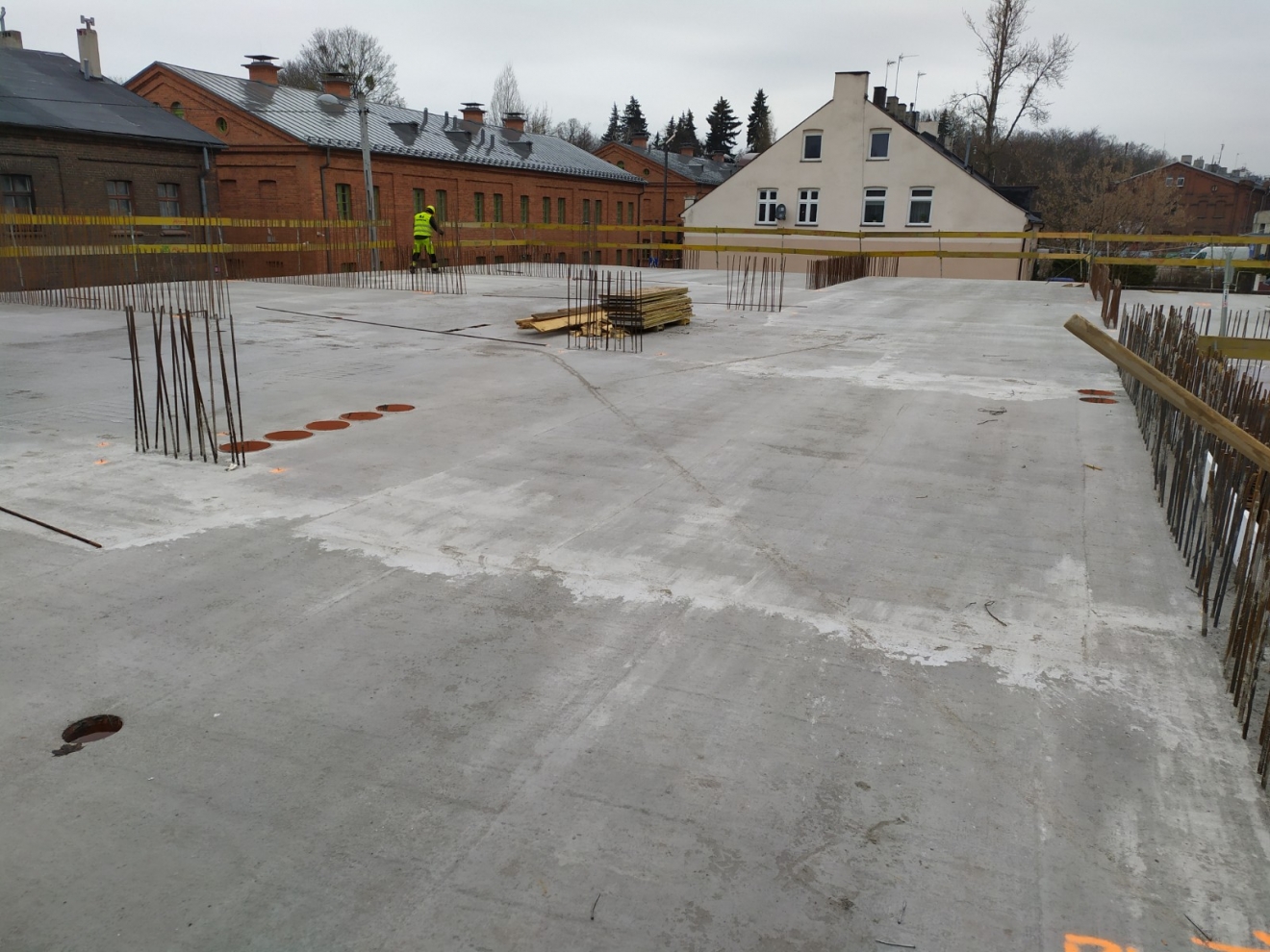

Kwiecień 2020:

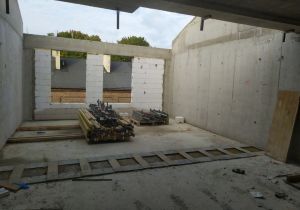

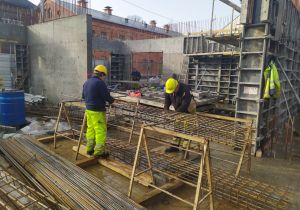

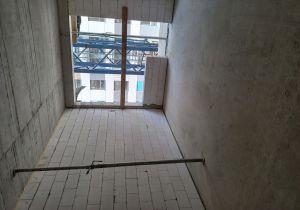

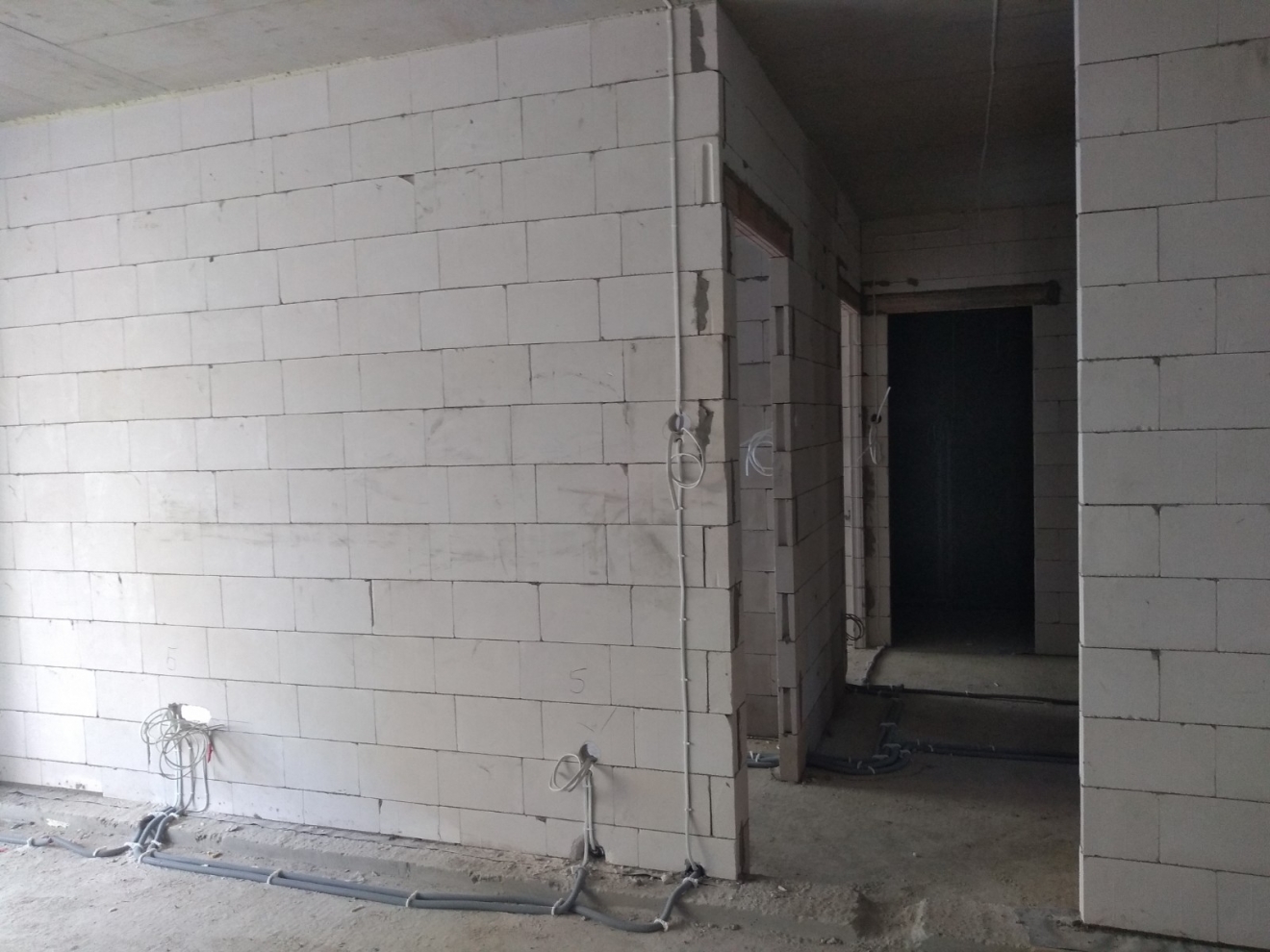

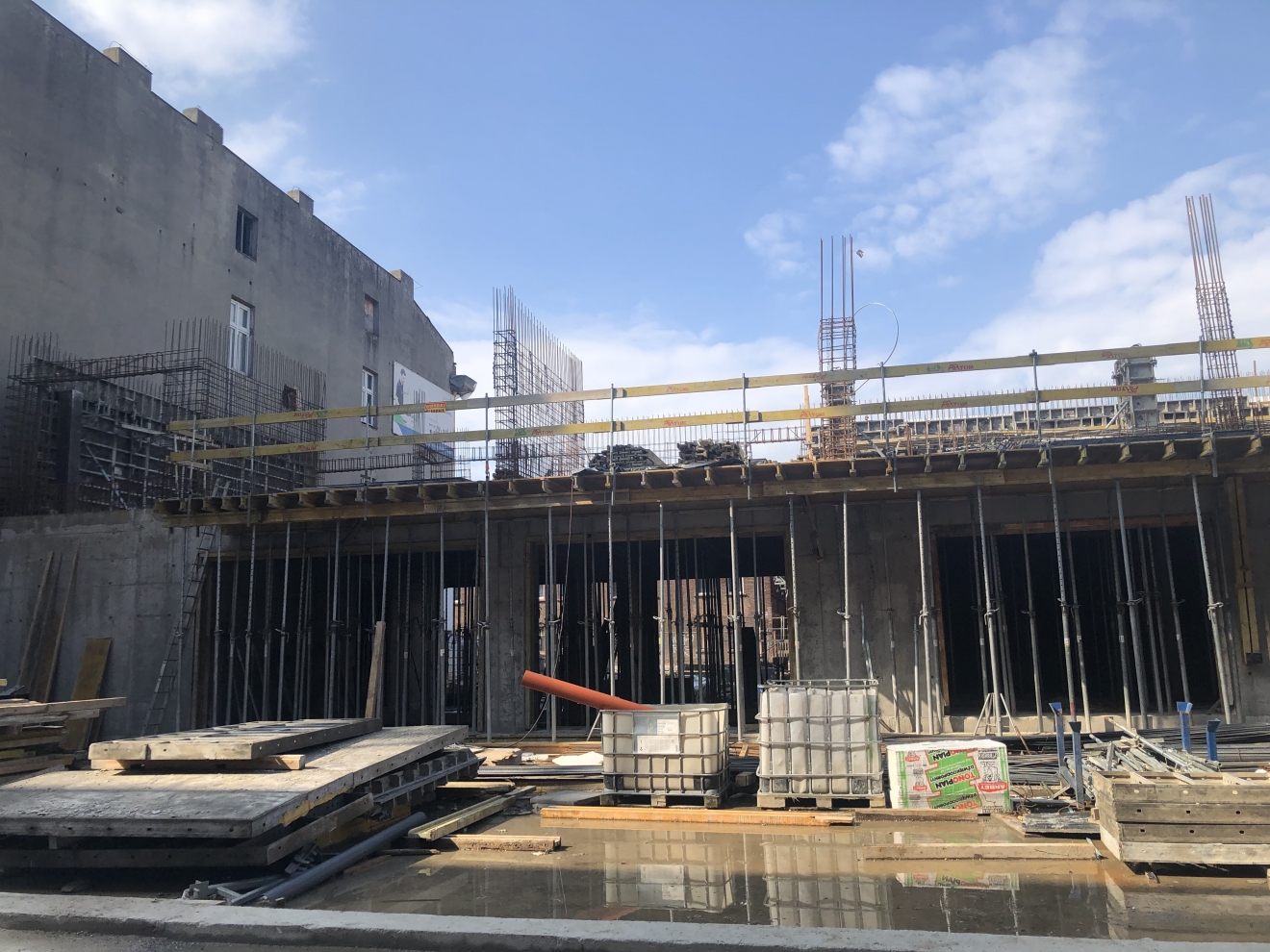

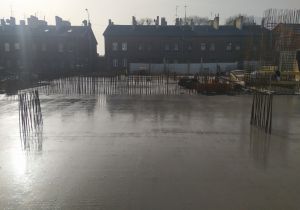

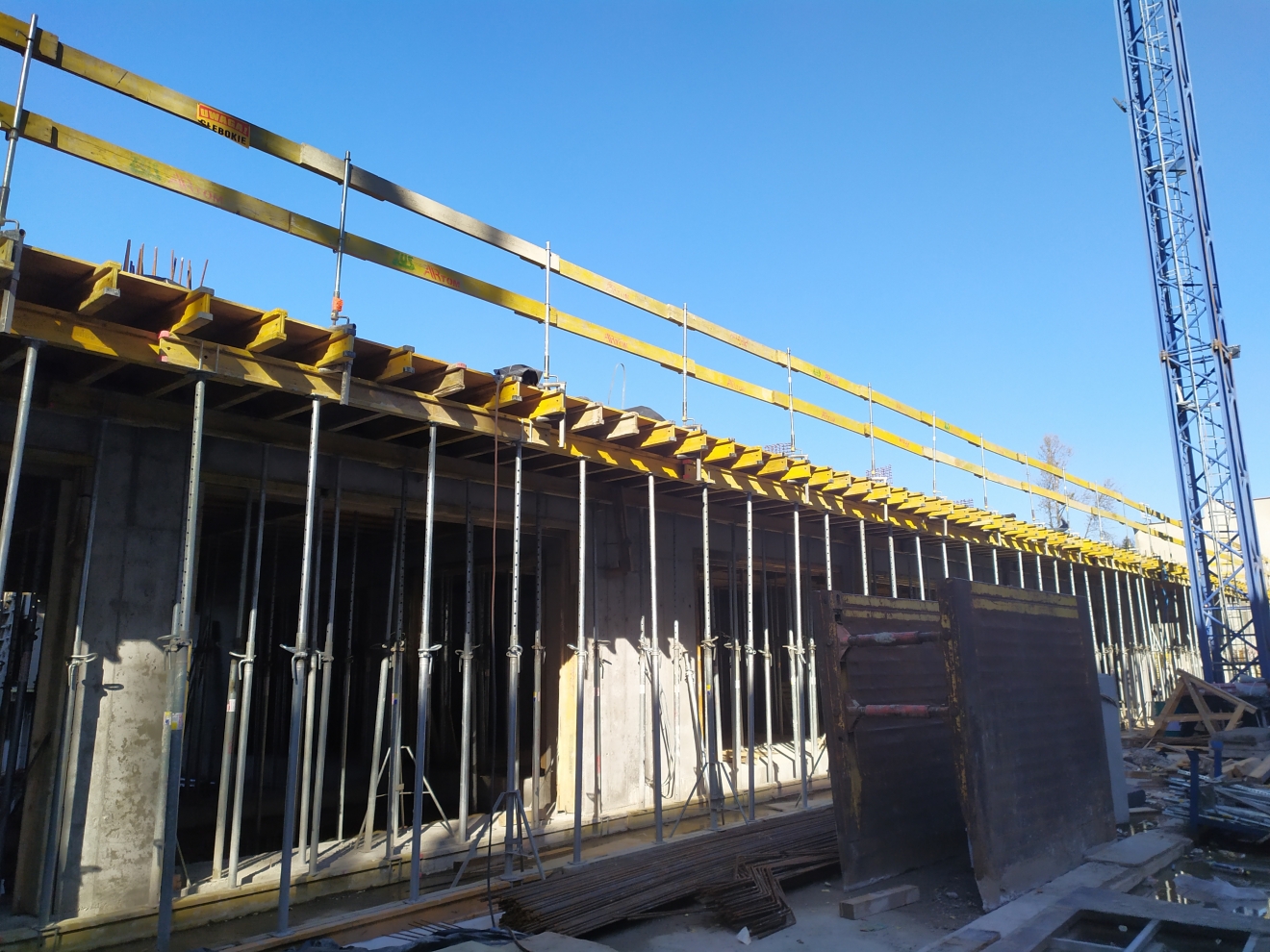

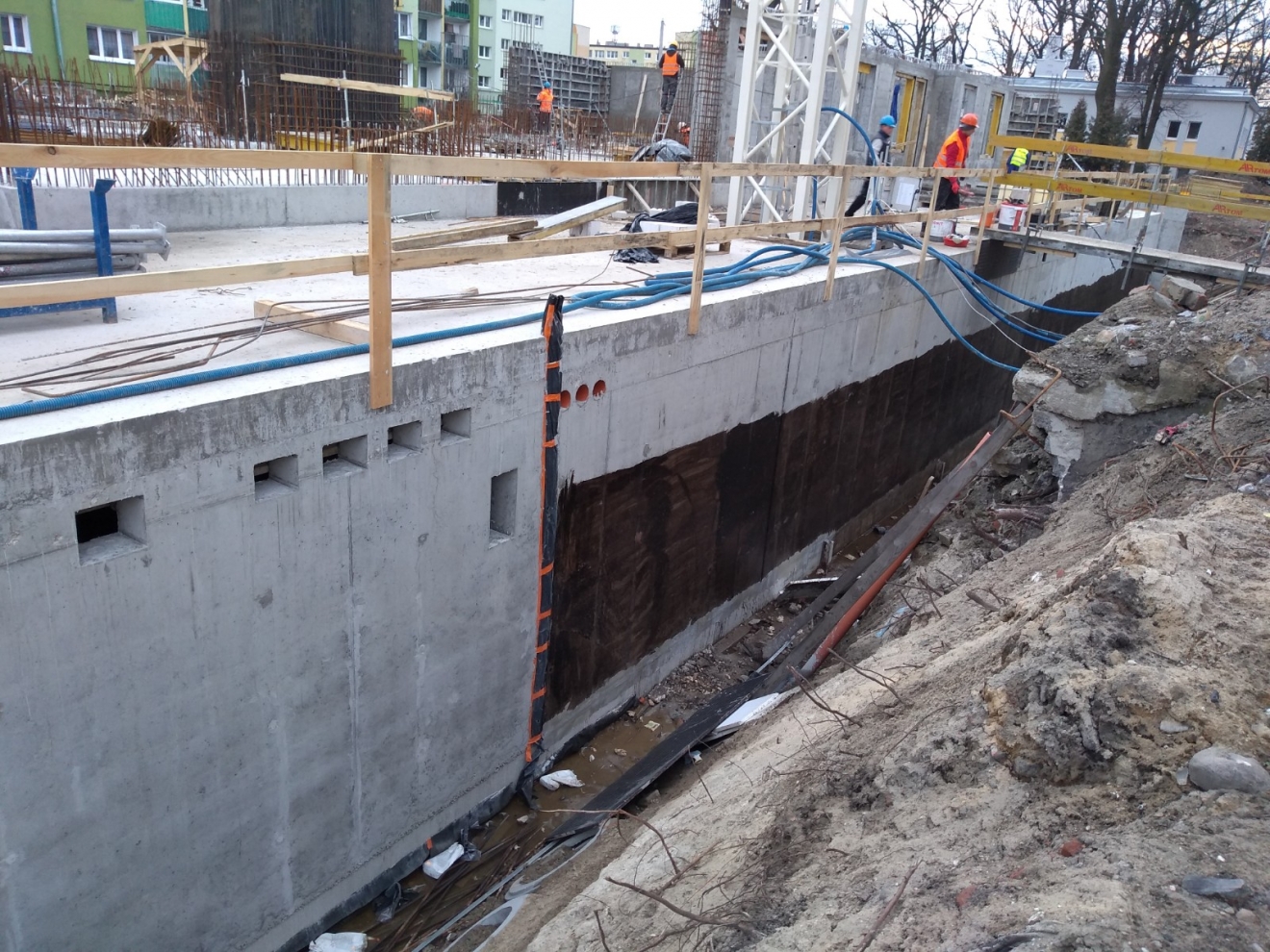

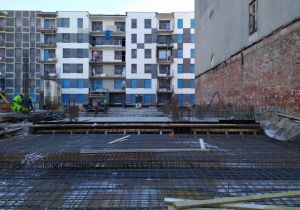

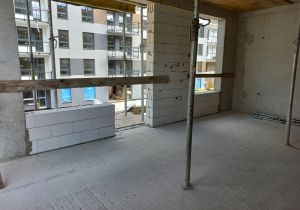

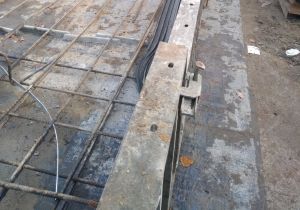

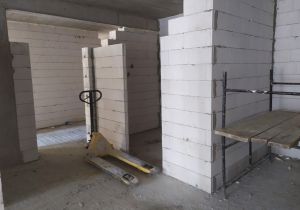

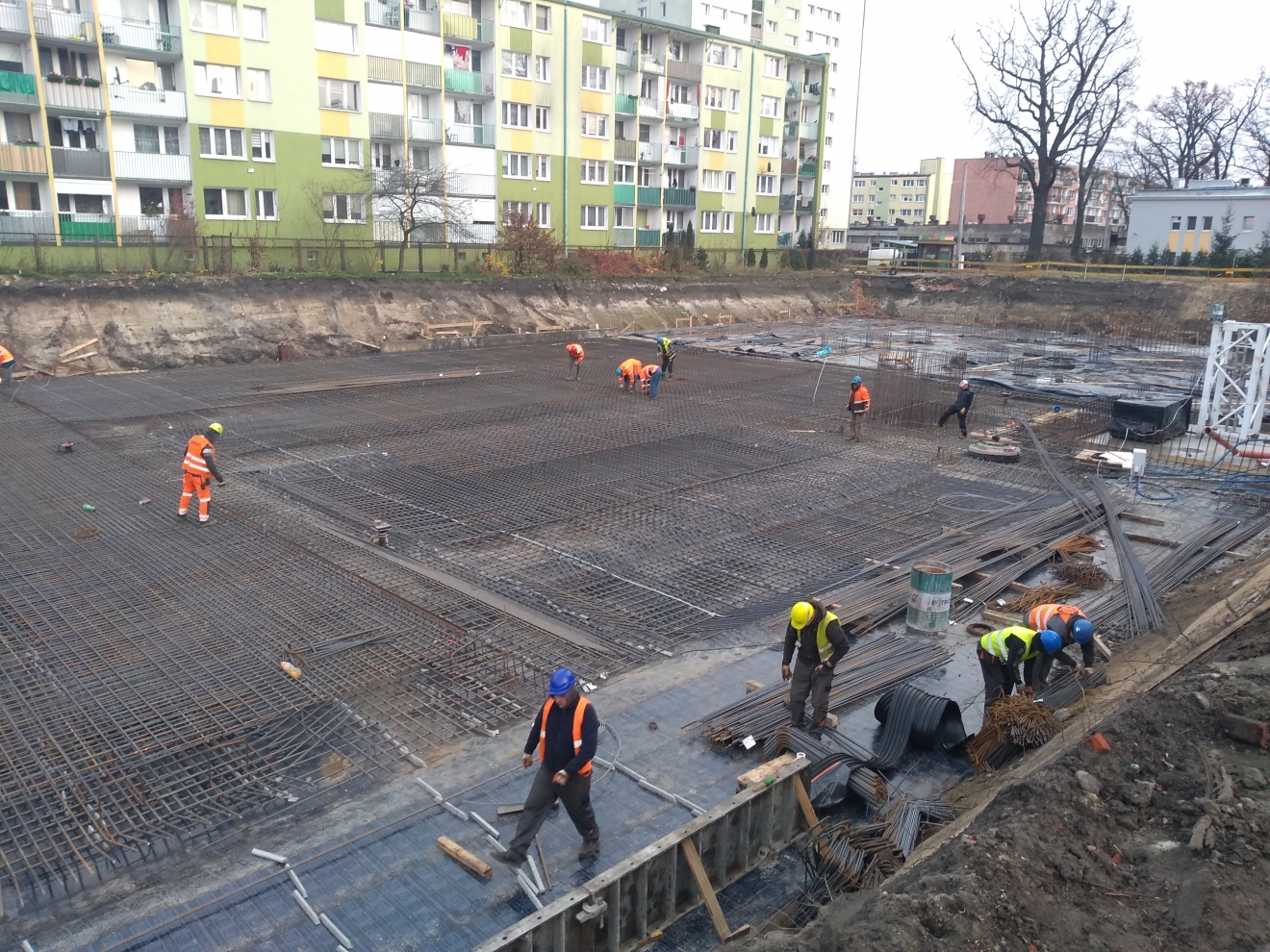

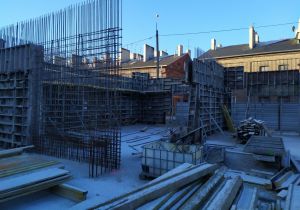

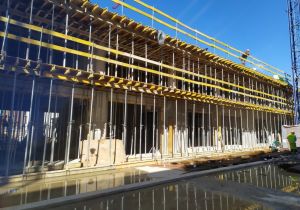

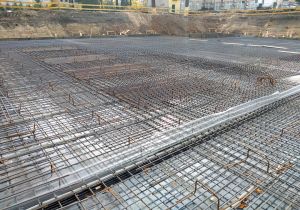

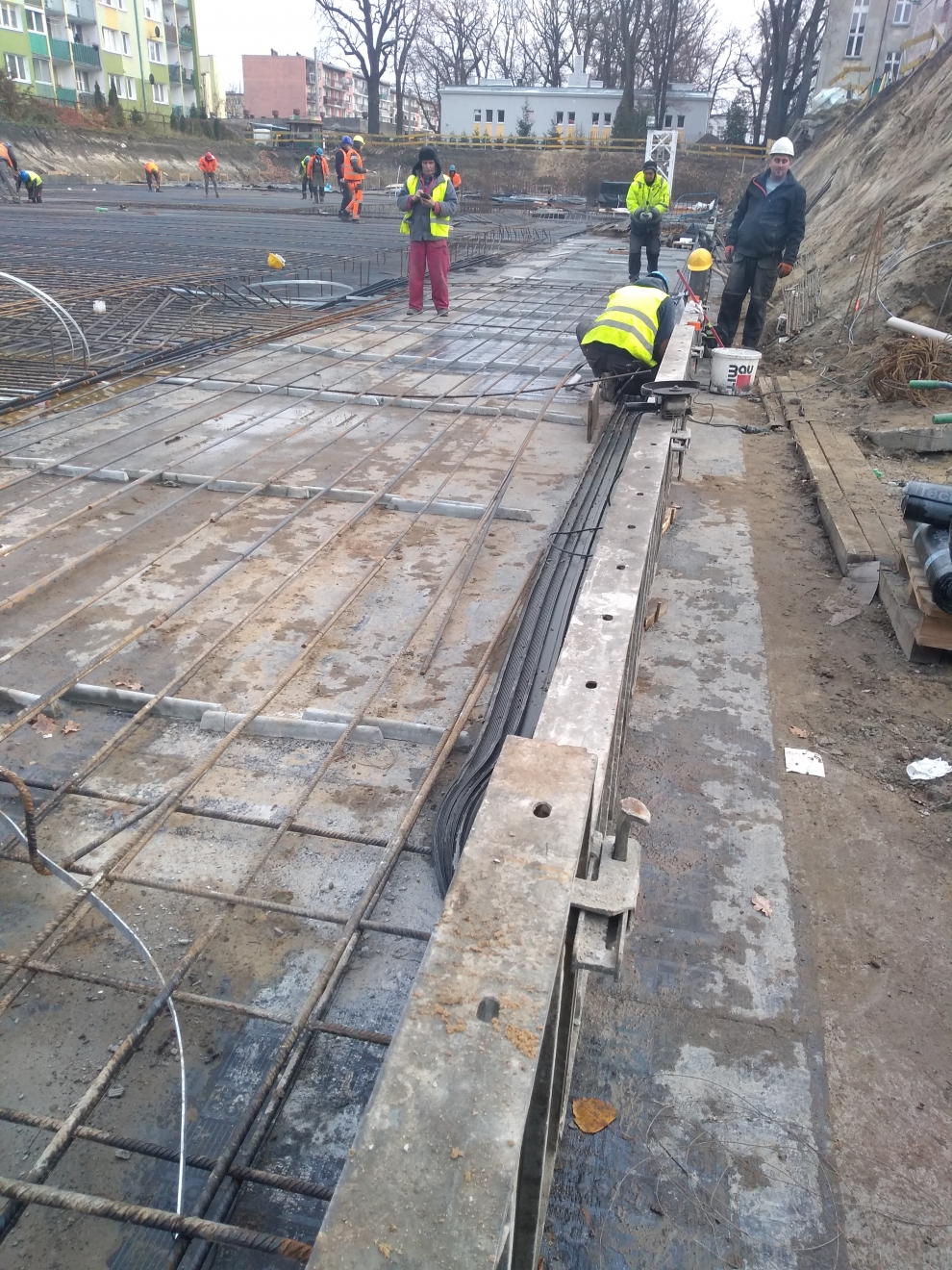

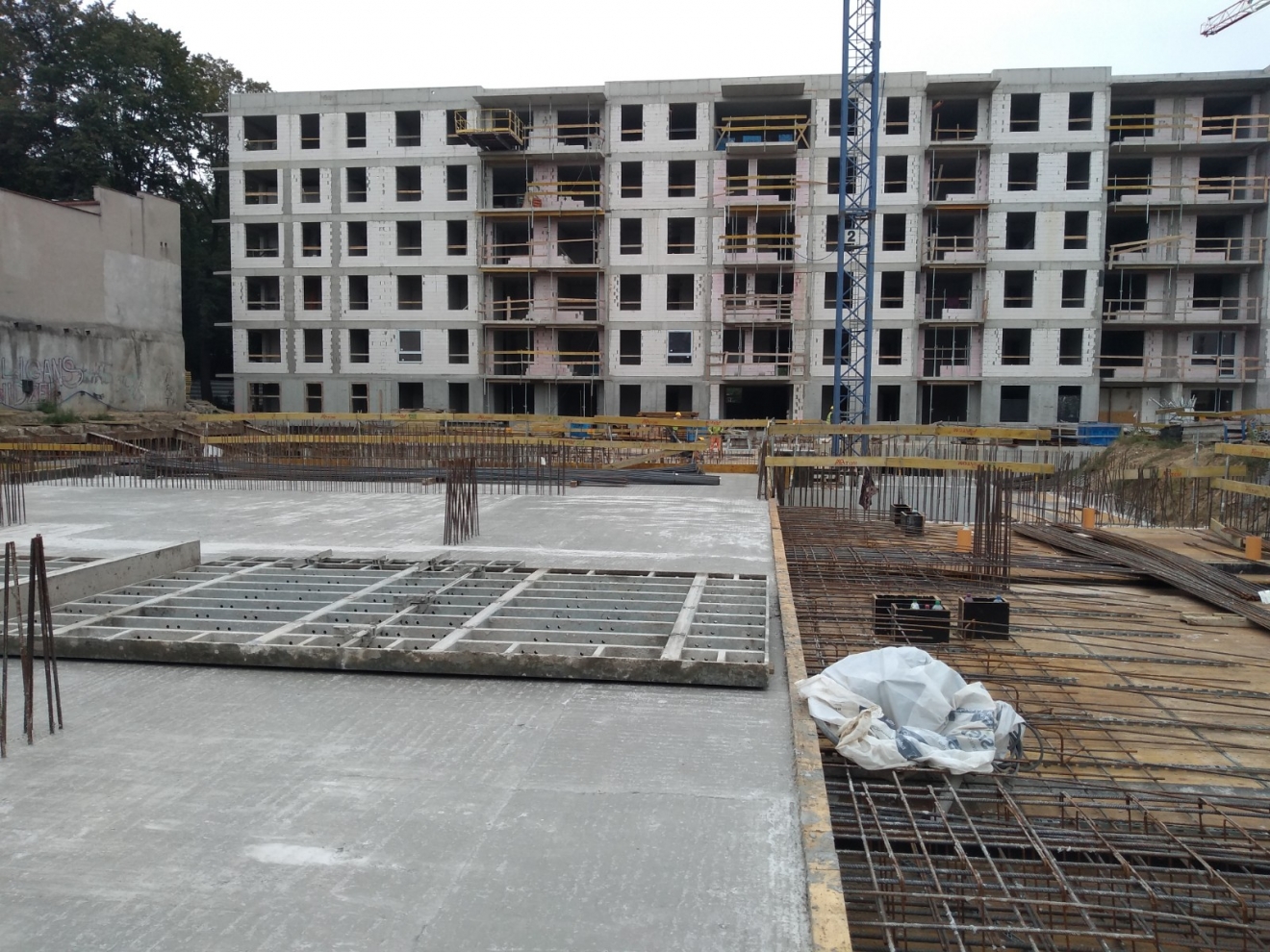

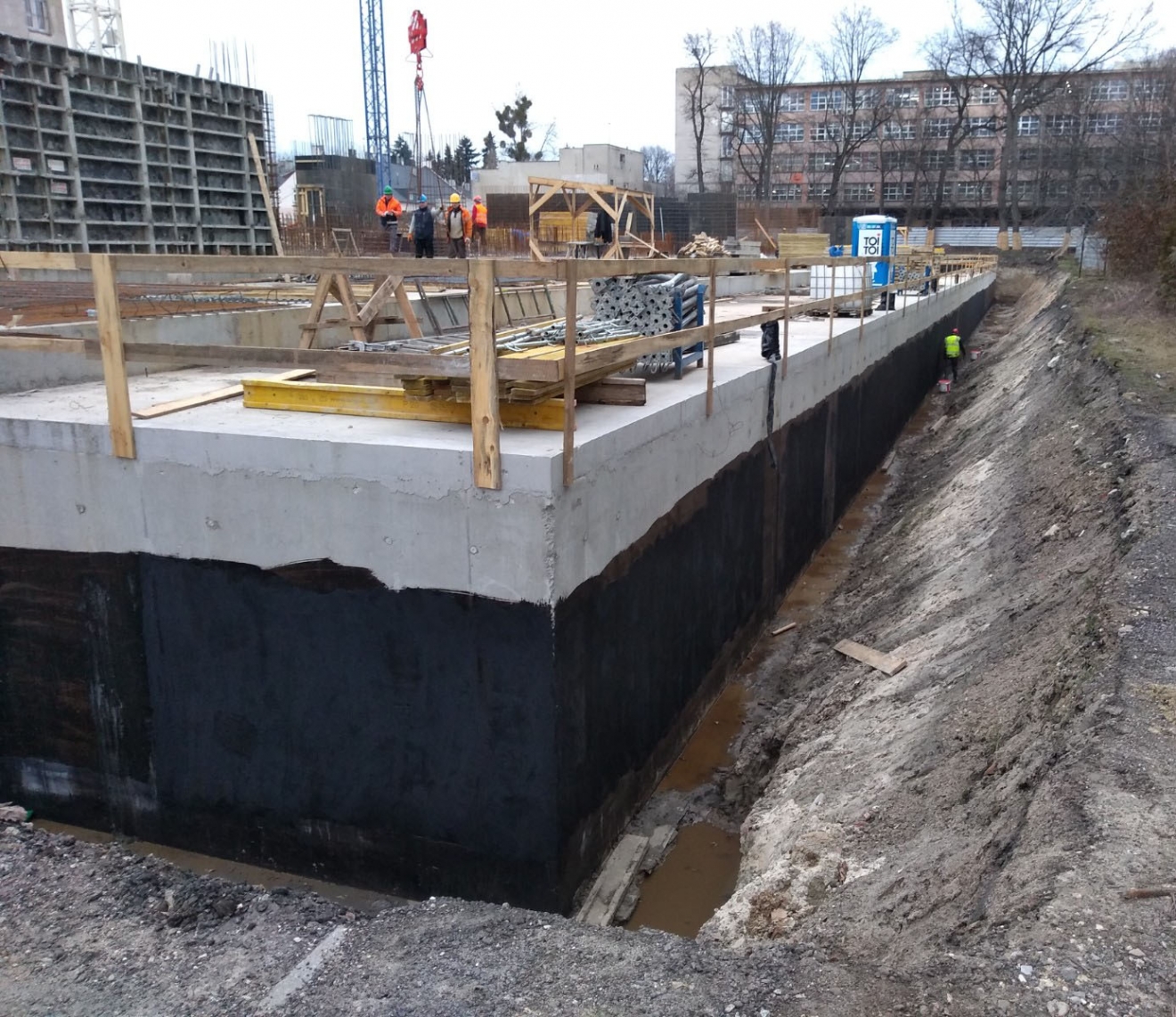

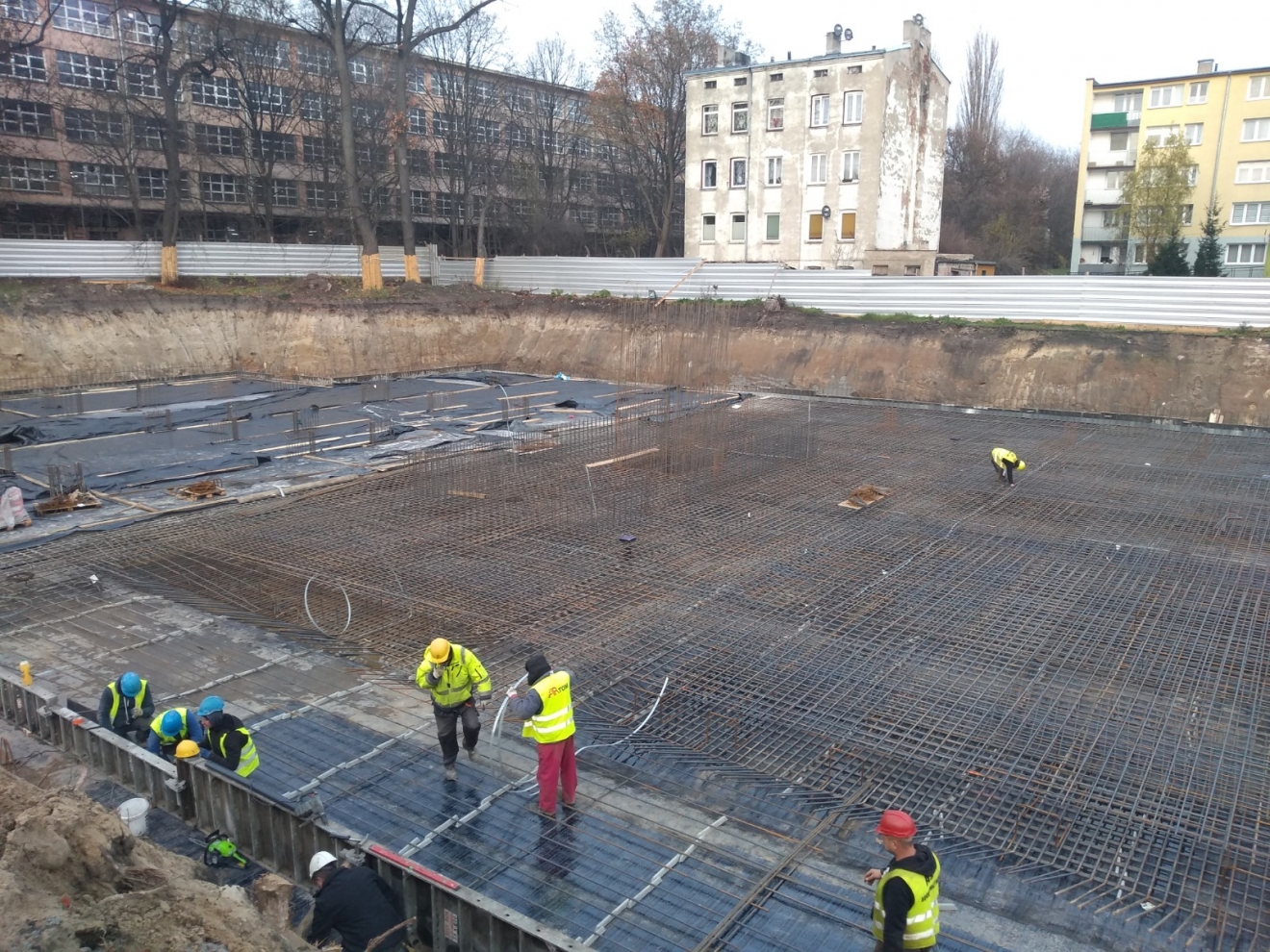

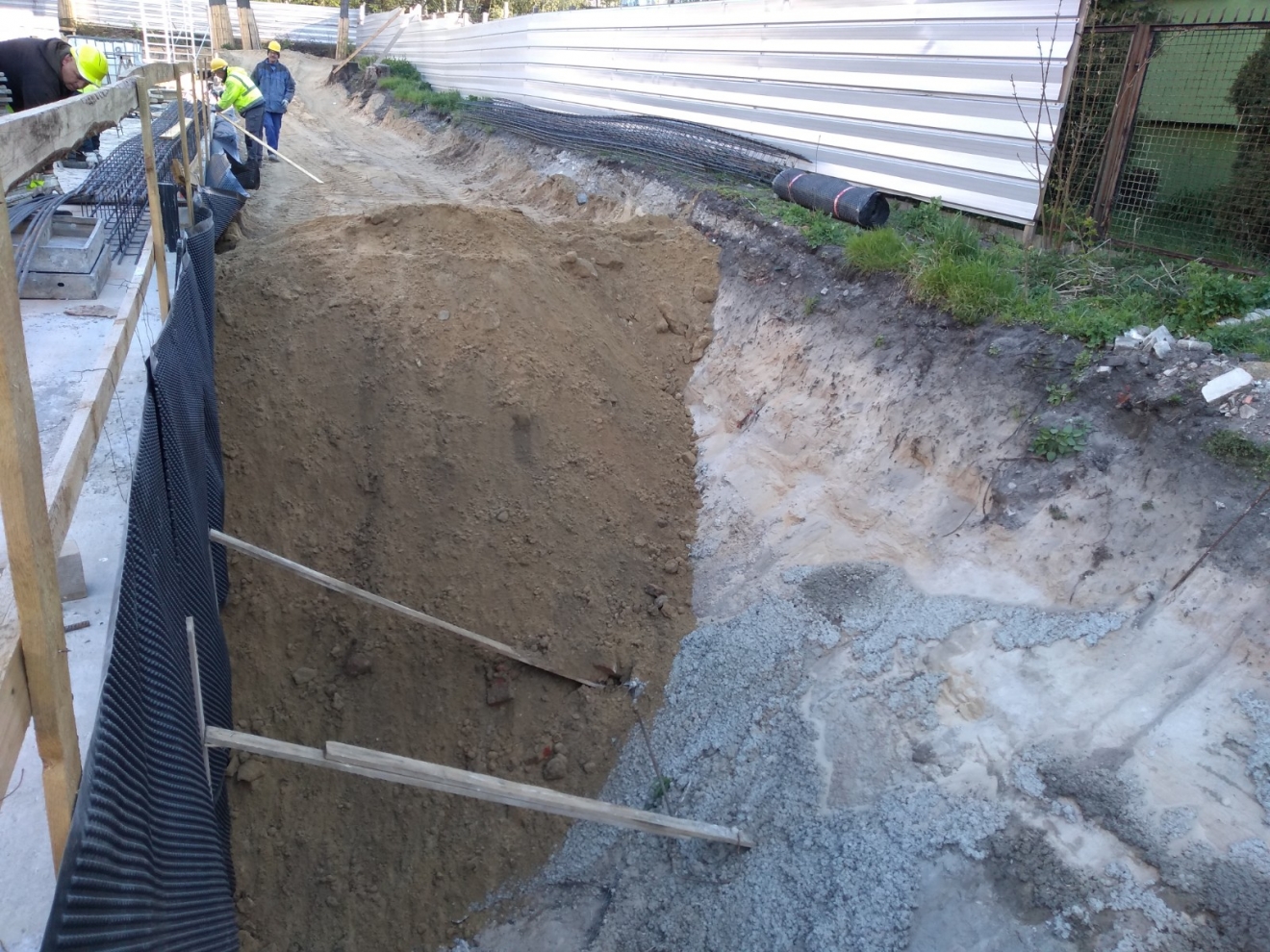

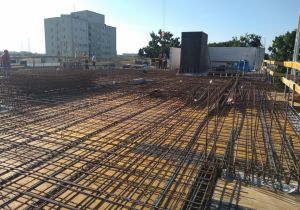

Wykonywanie obsypek ścian fundamentowych.

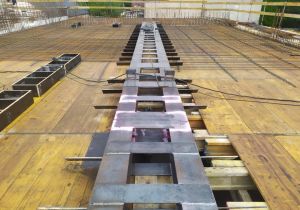

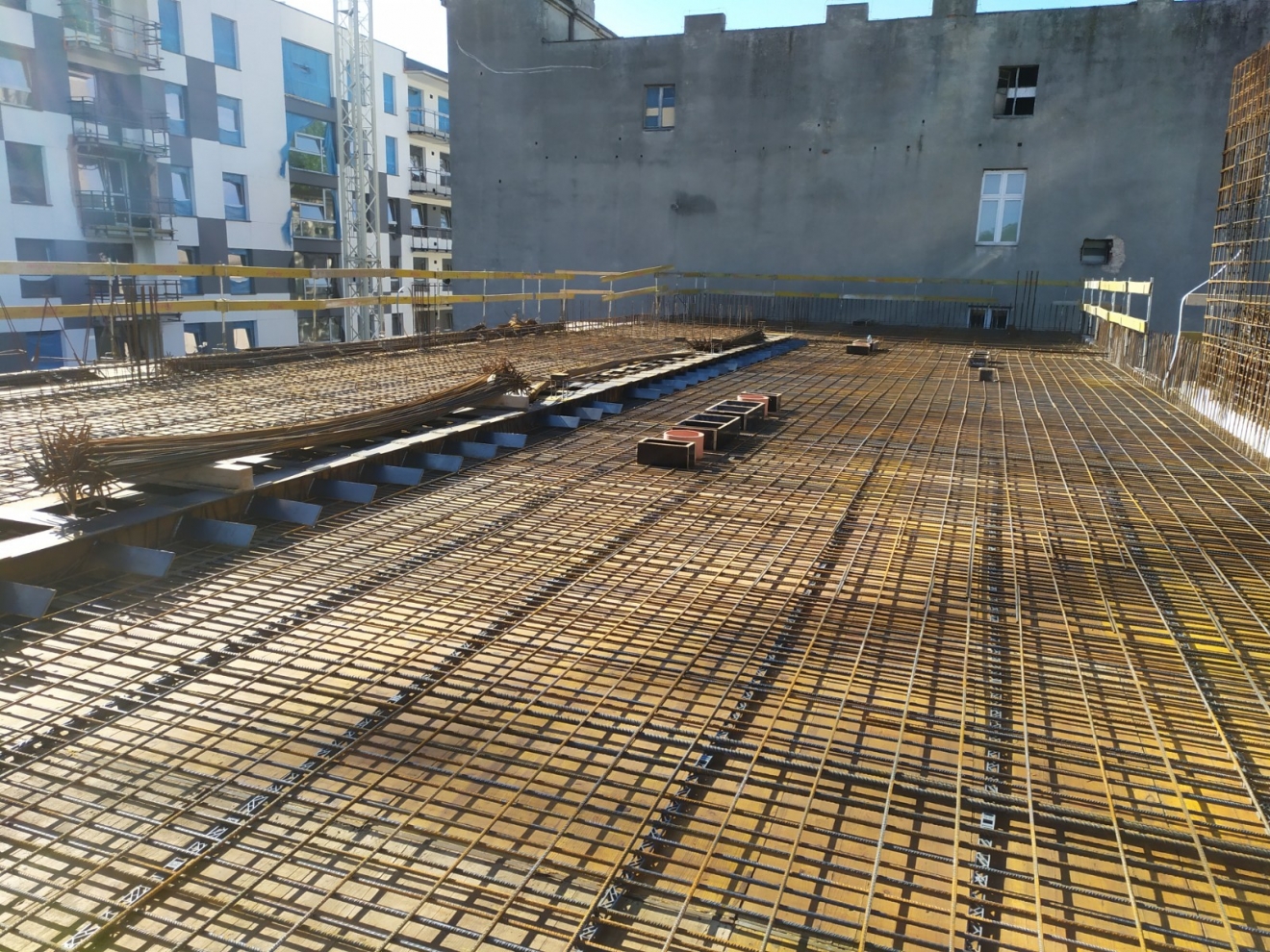

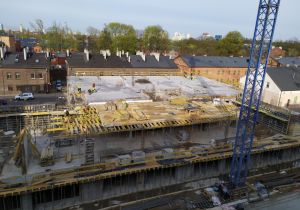

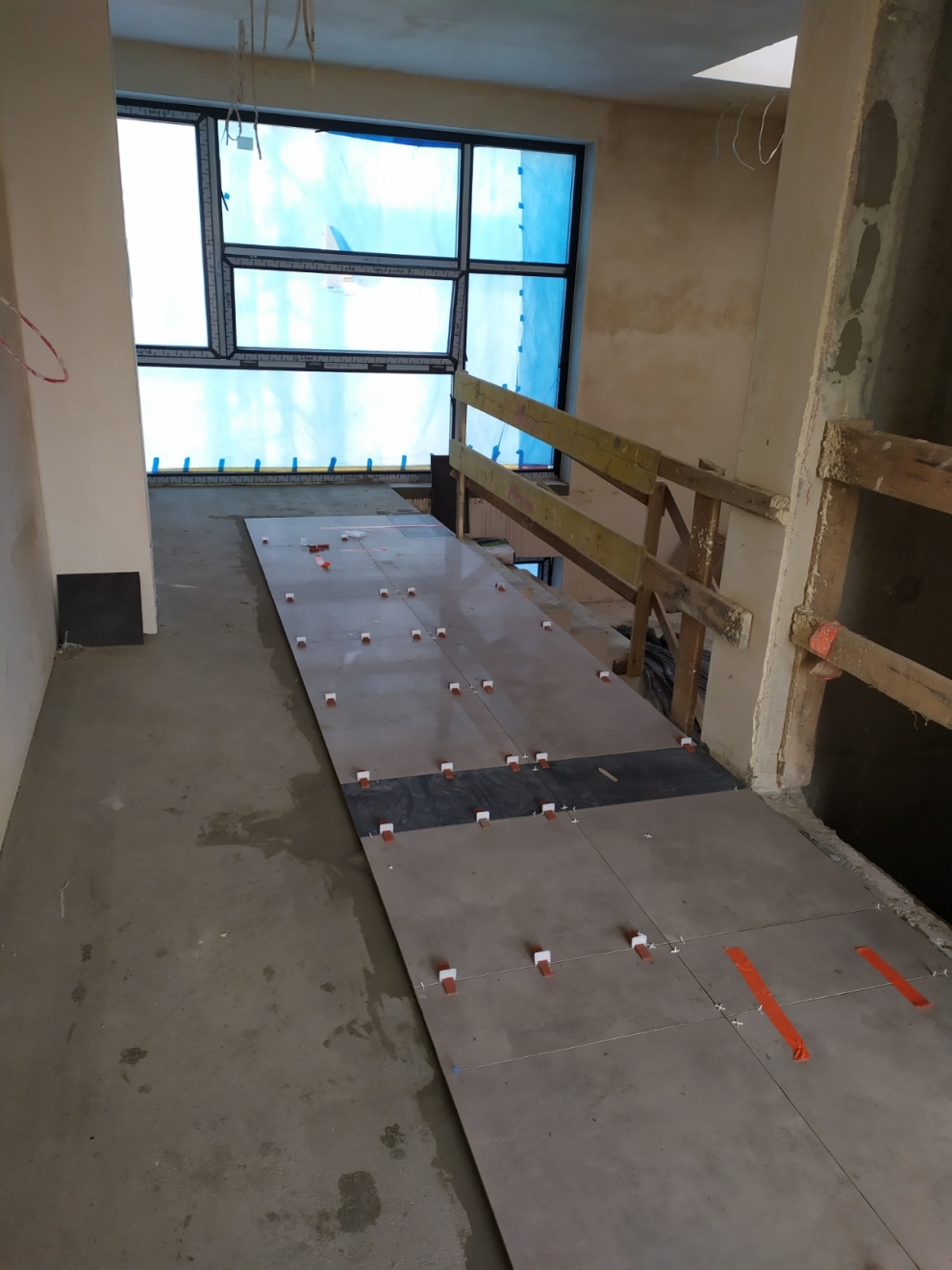

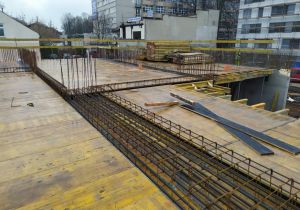

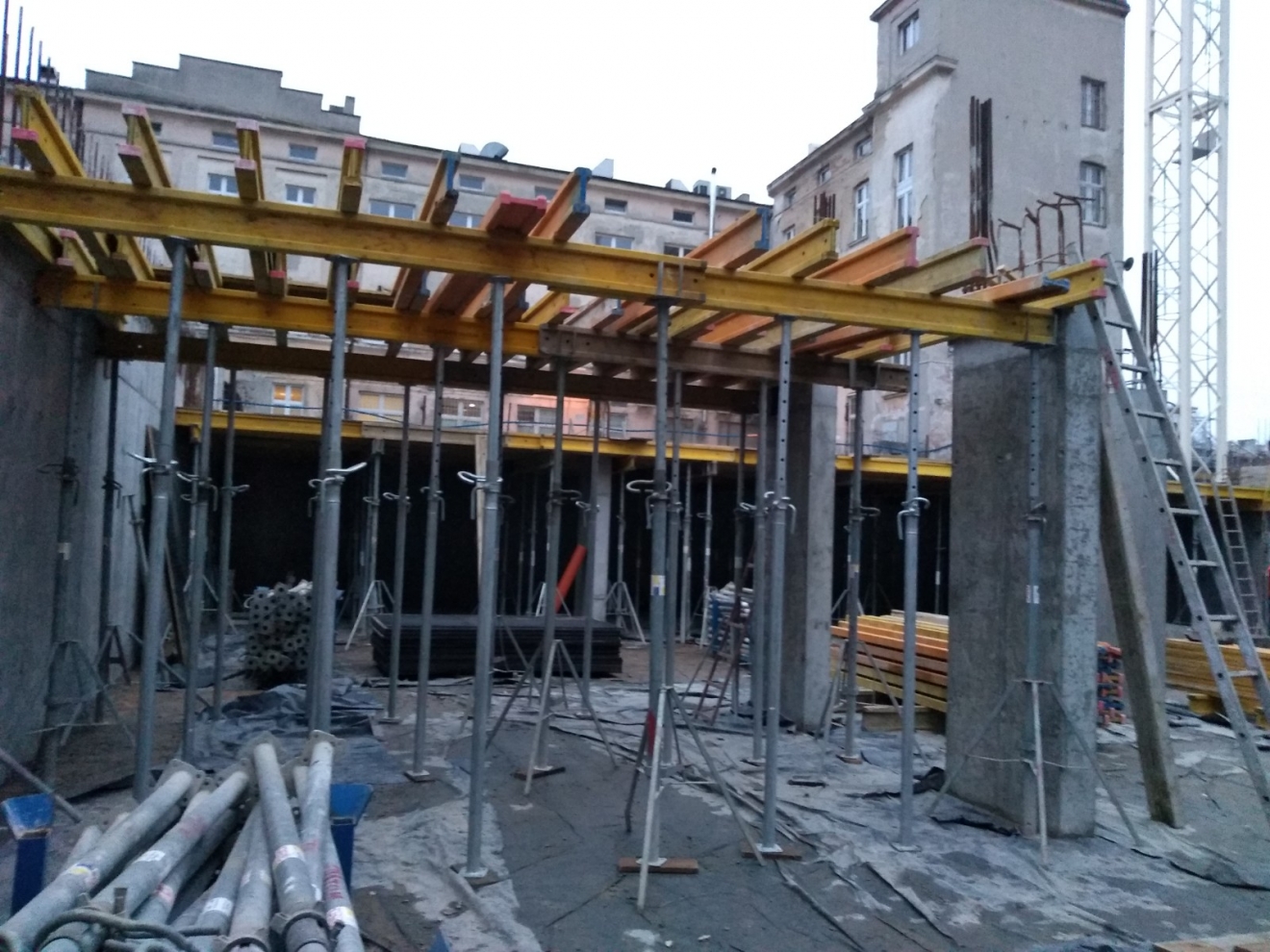

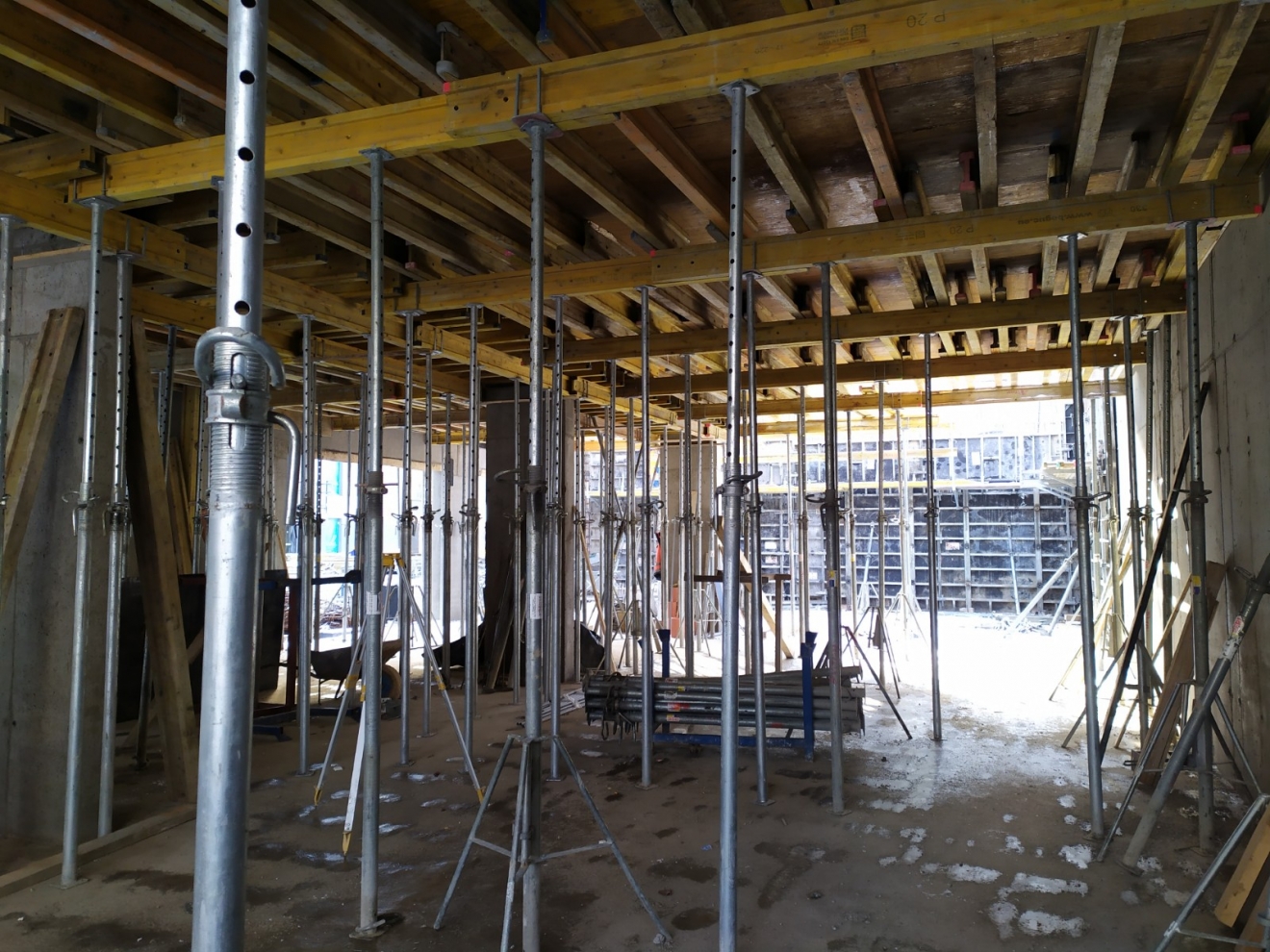

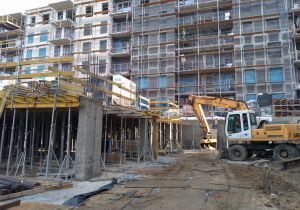

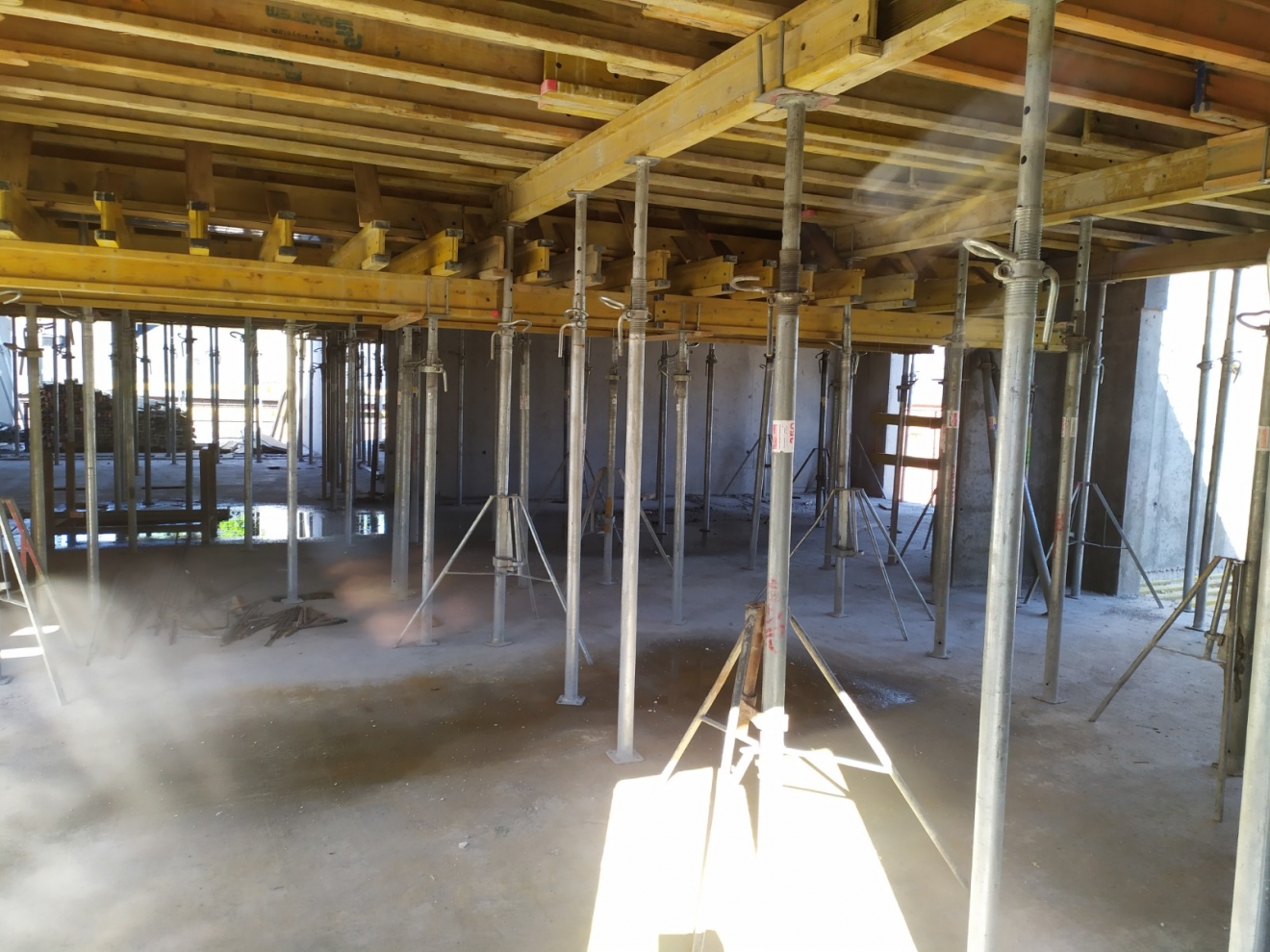

Szalowanie stropów nad II piętrem.

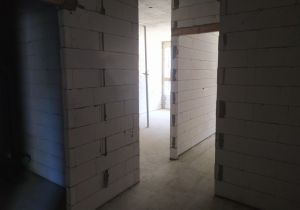

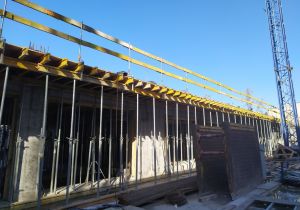

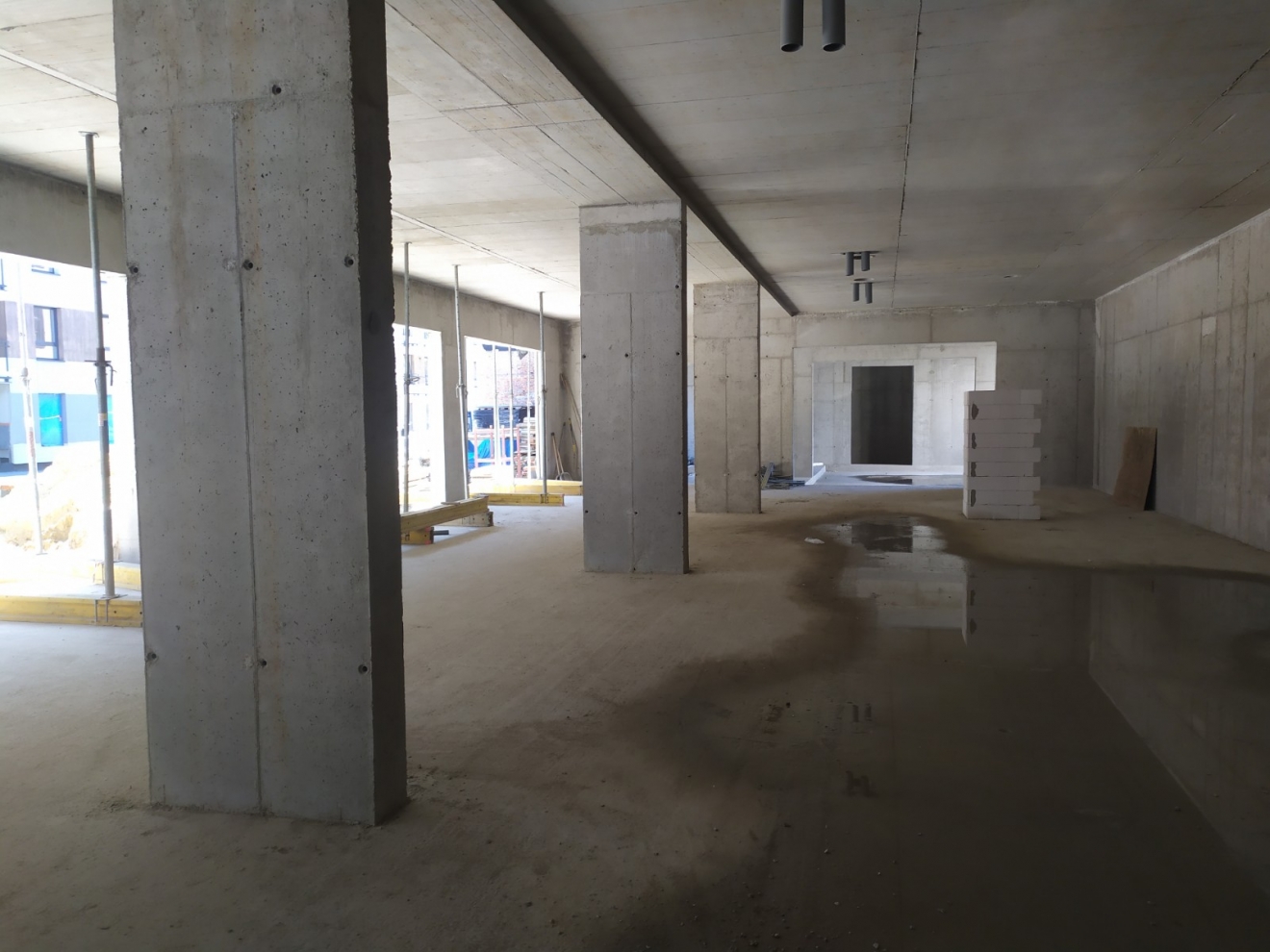

Szalowanie pionów żelbetowych na II piętrze.

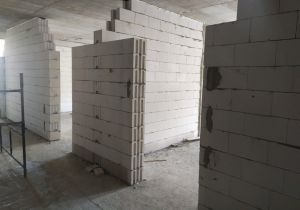

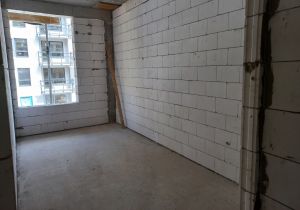

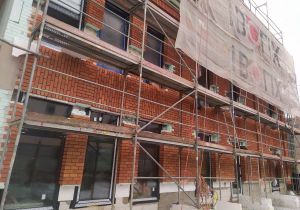

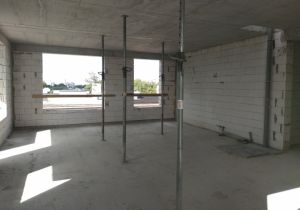

Murowanie ścian nośnych na II piętrze.

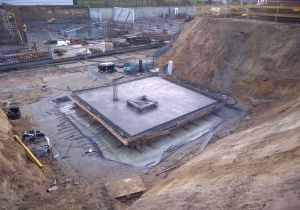

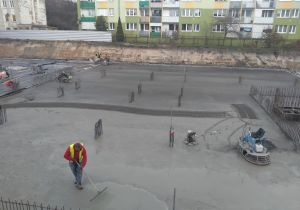

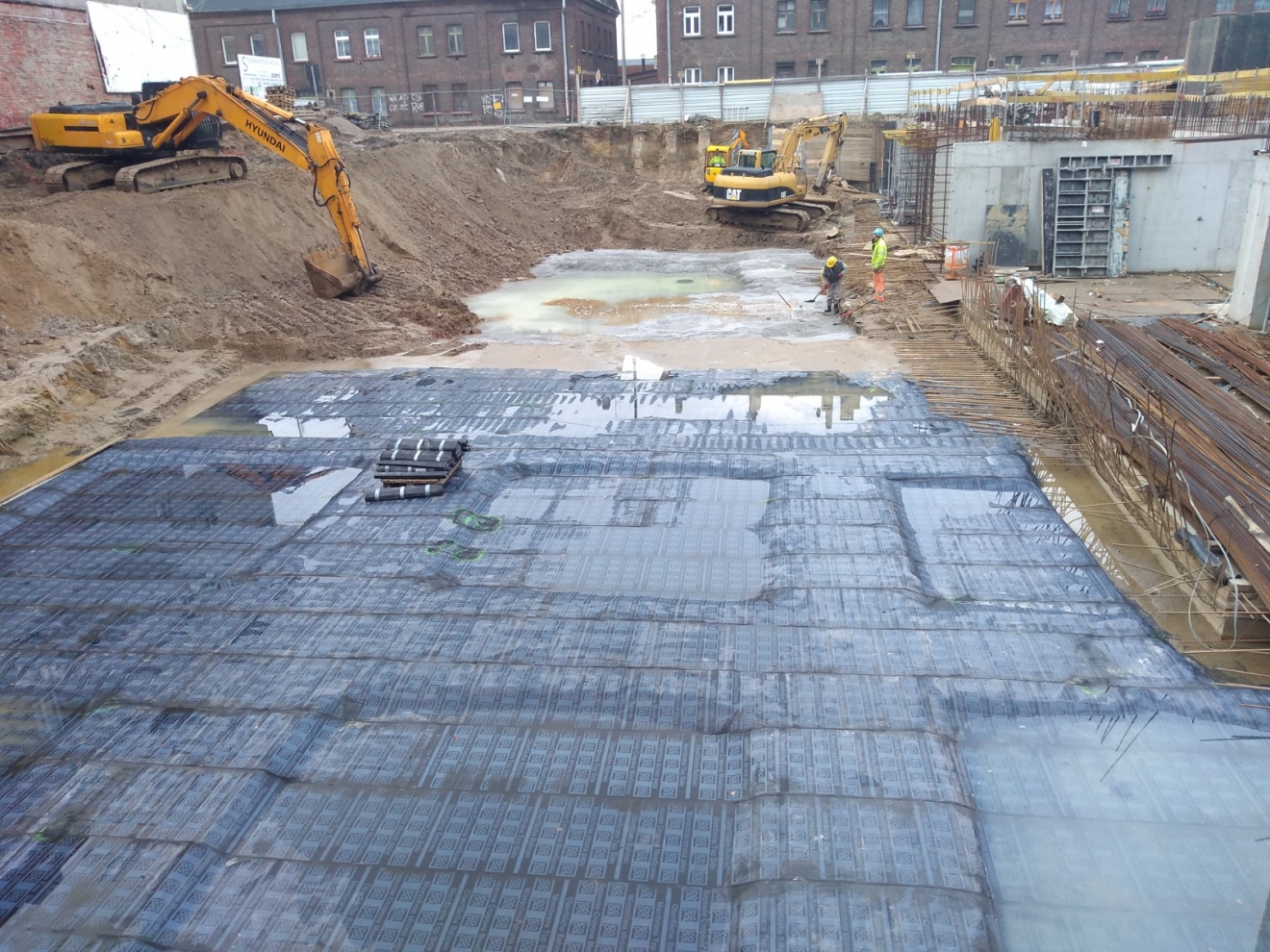

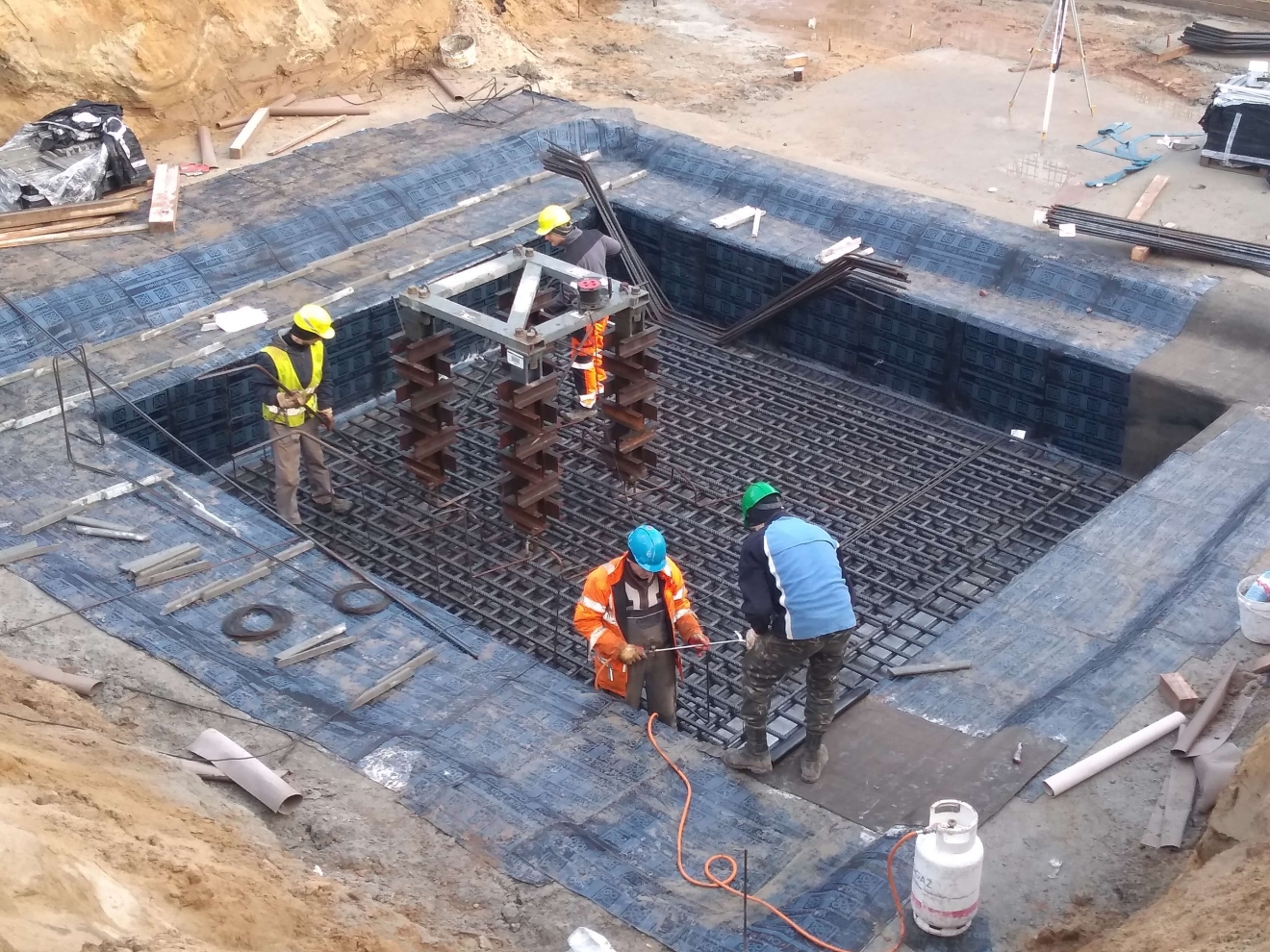

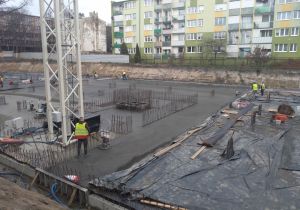

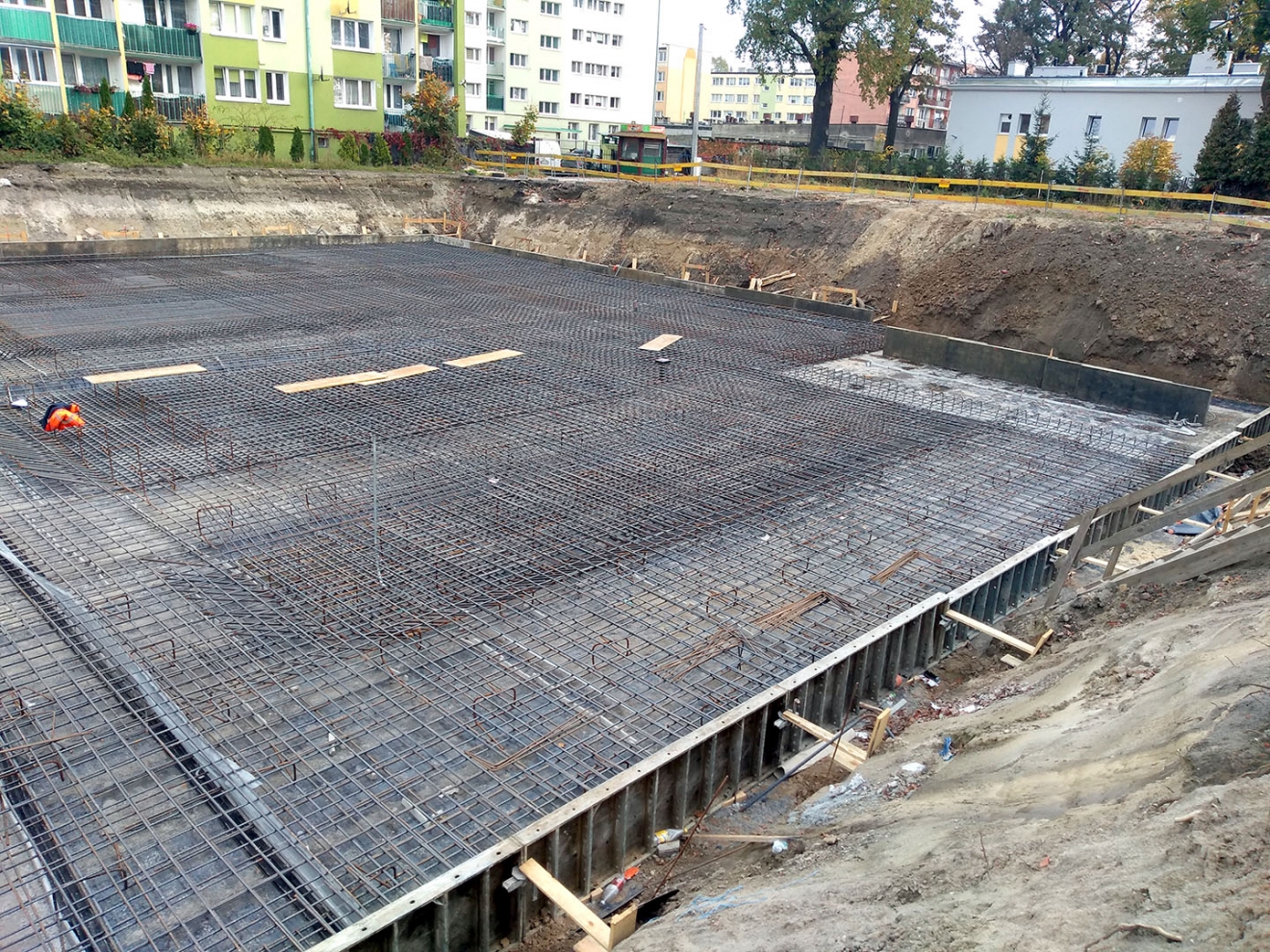

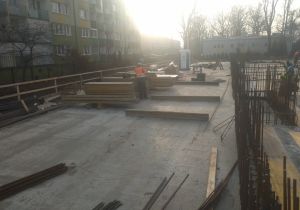

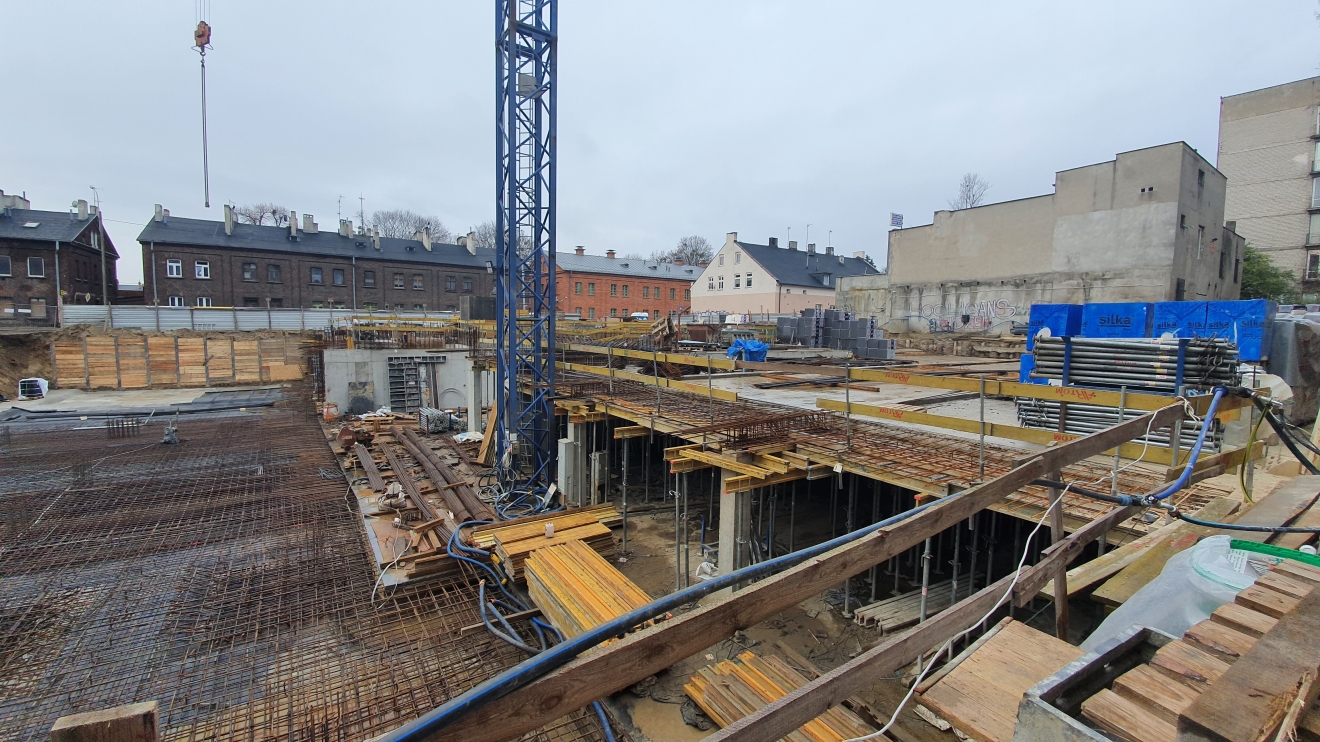

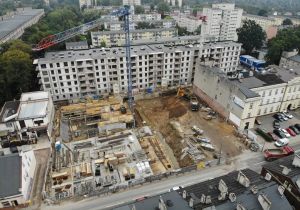

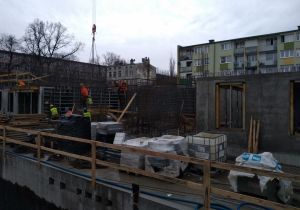

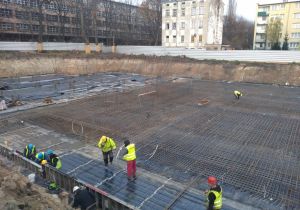

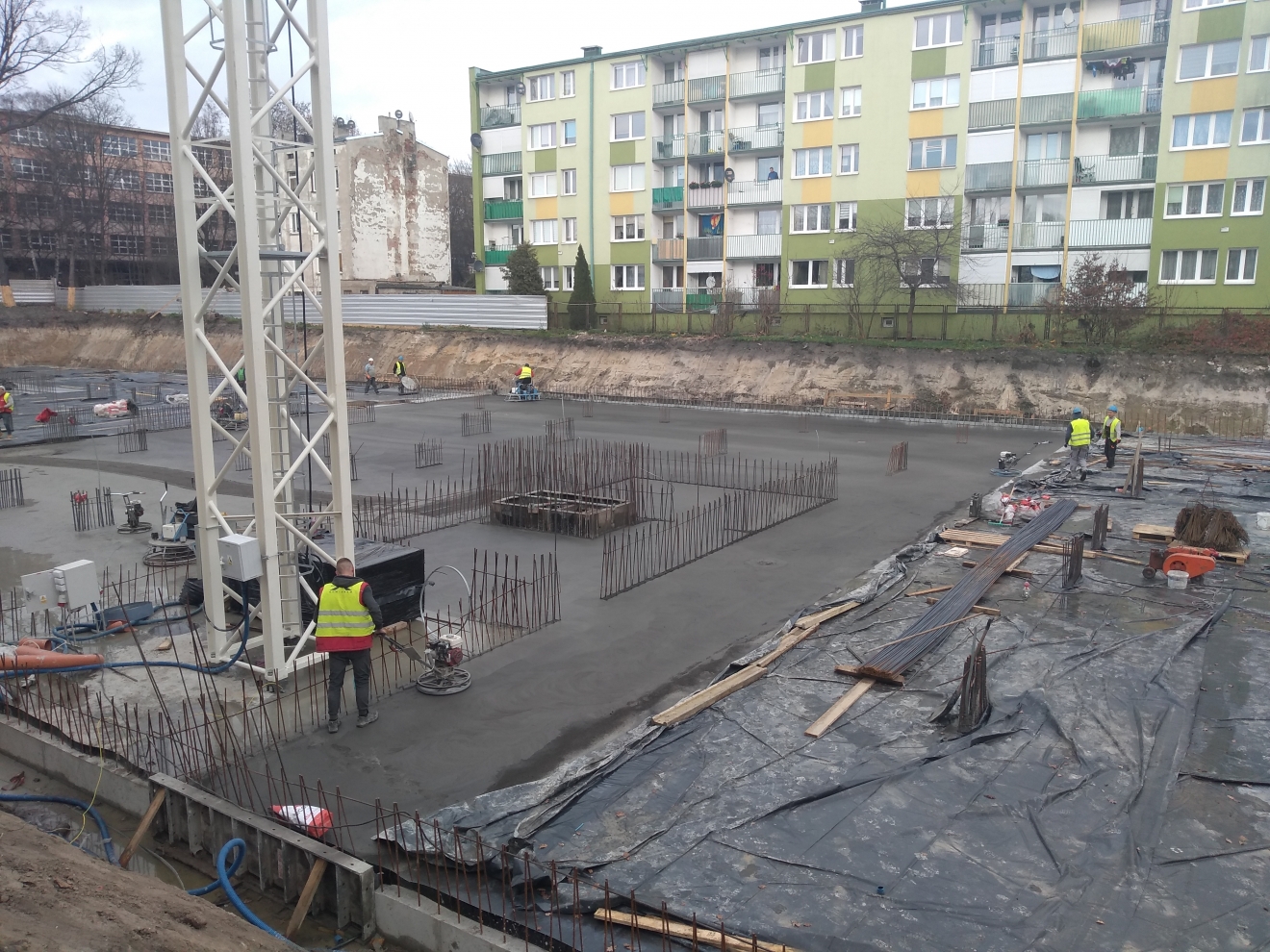

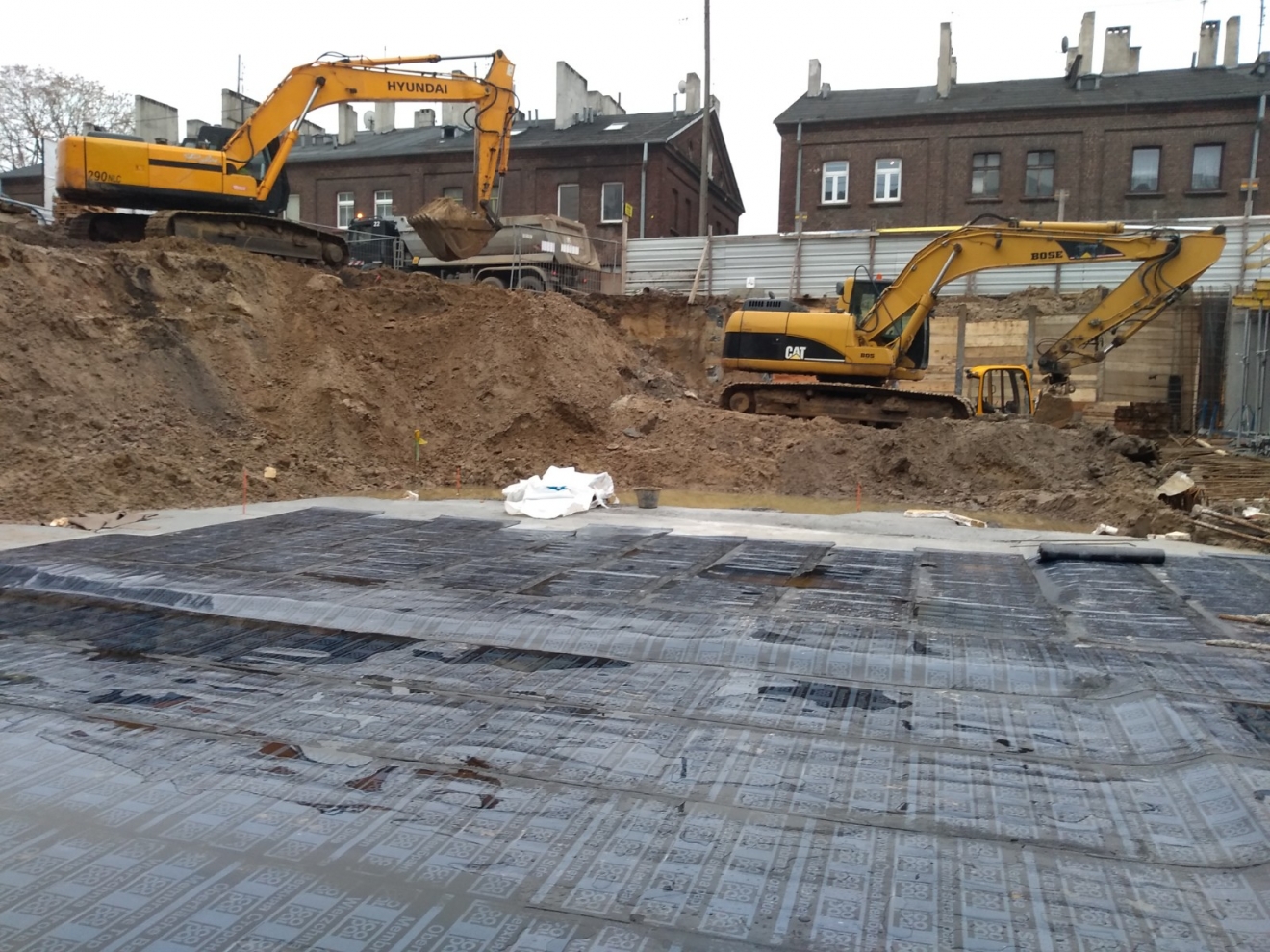

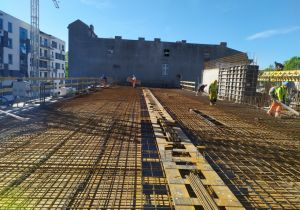

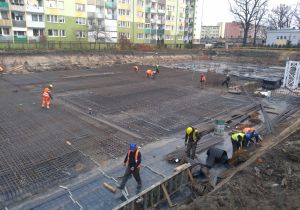

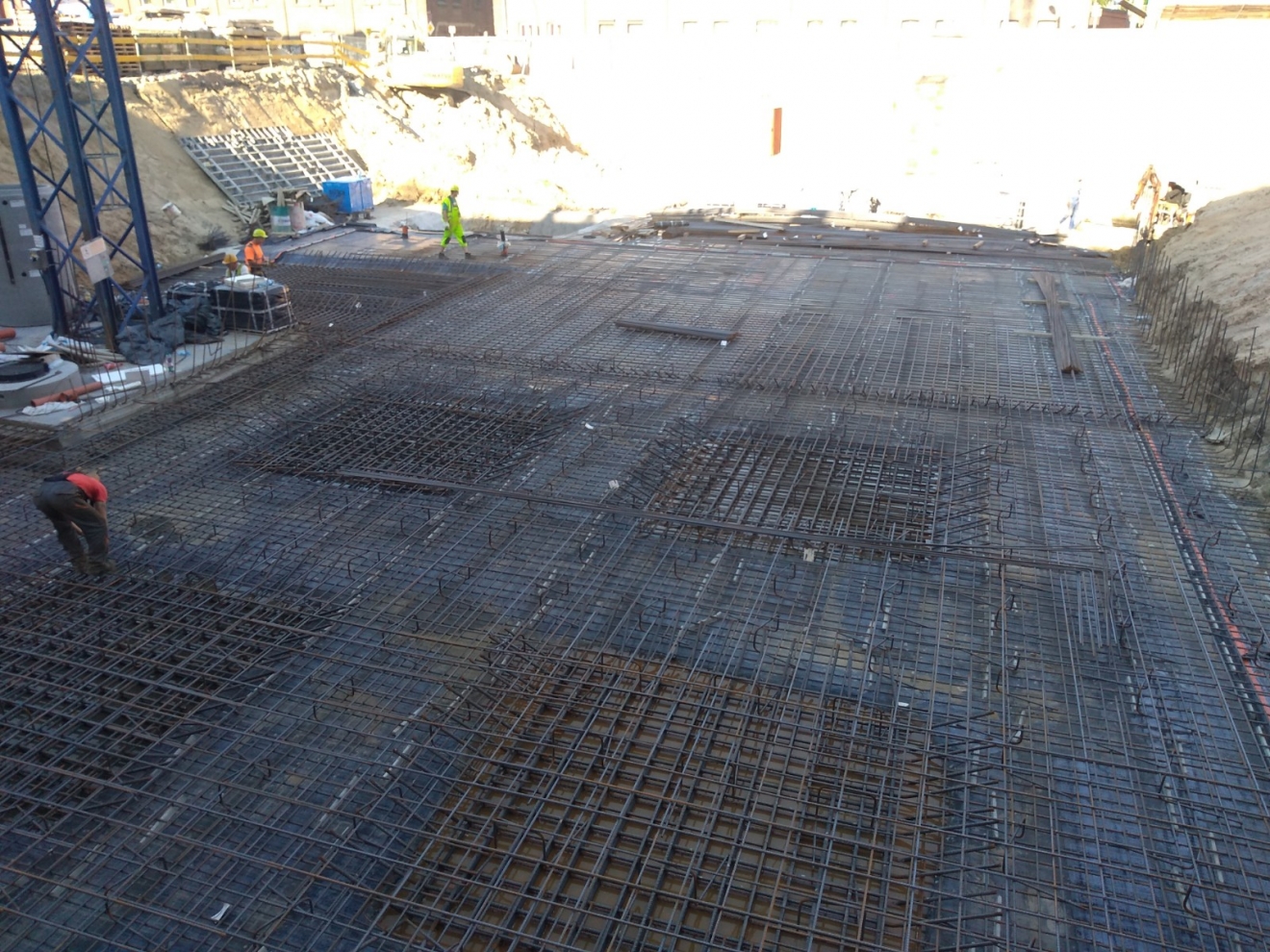

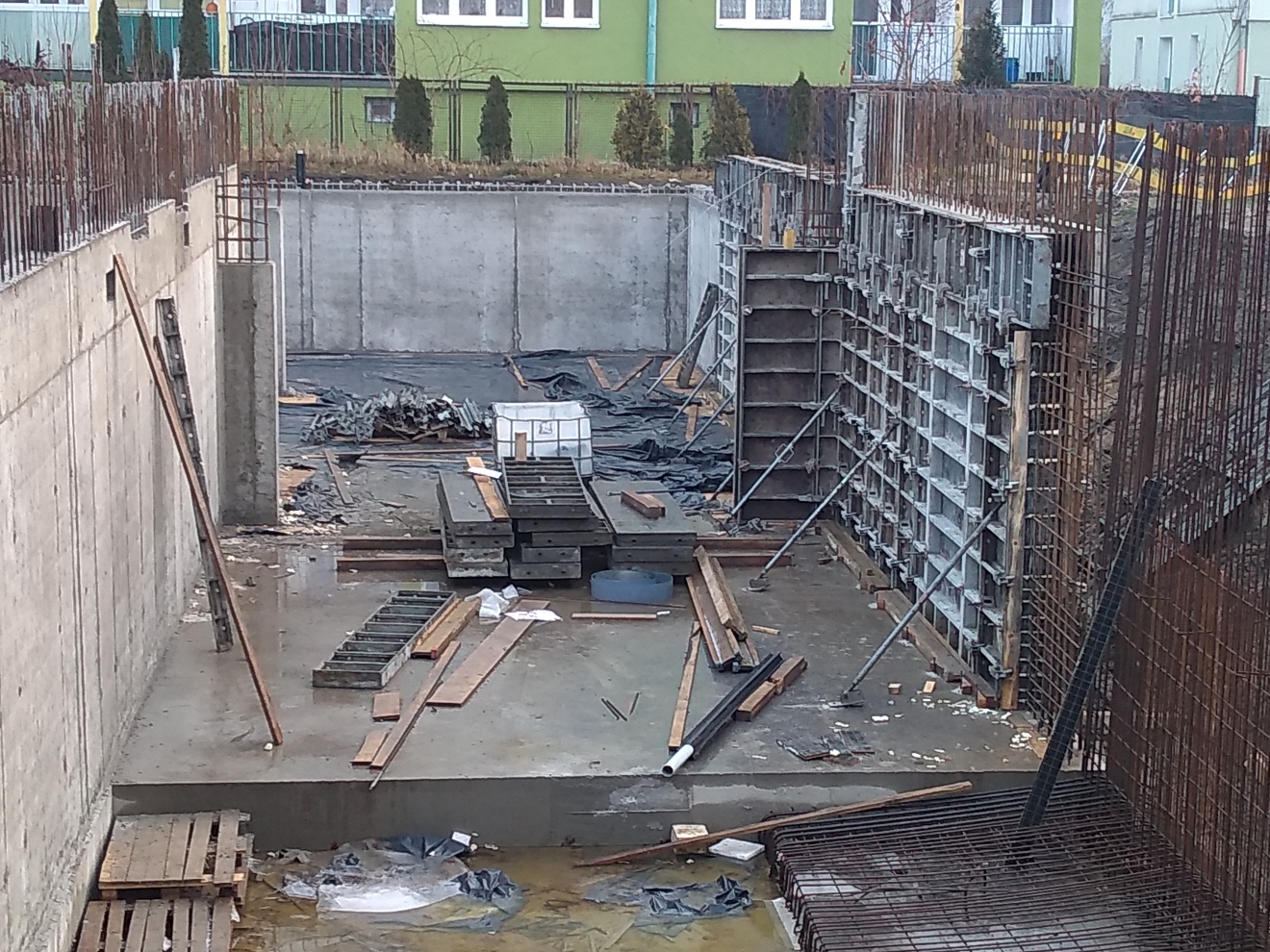

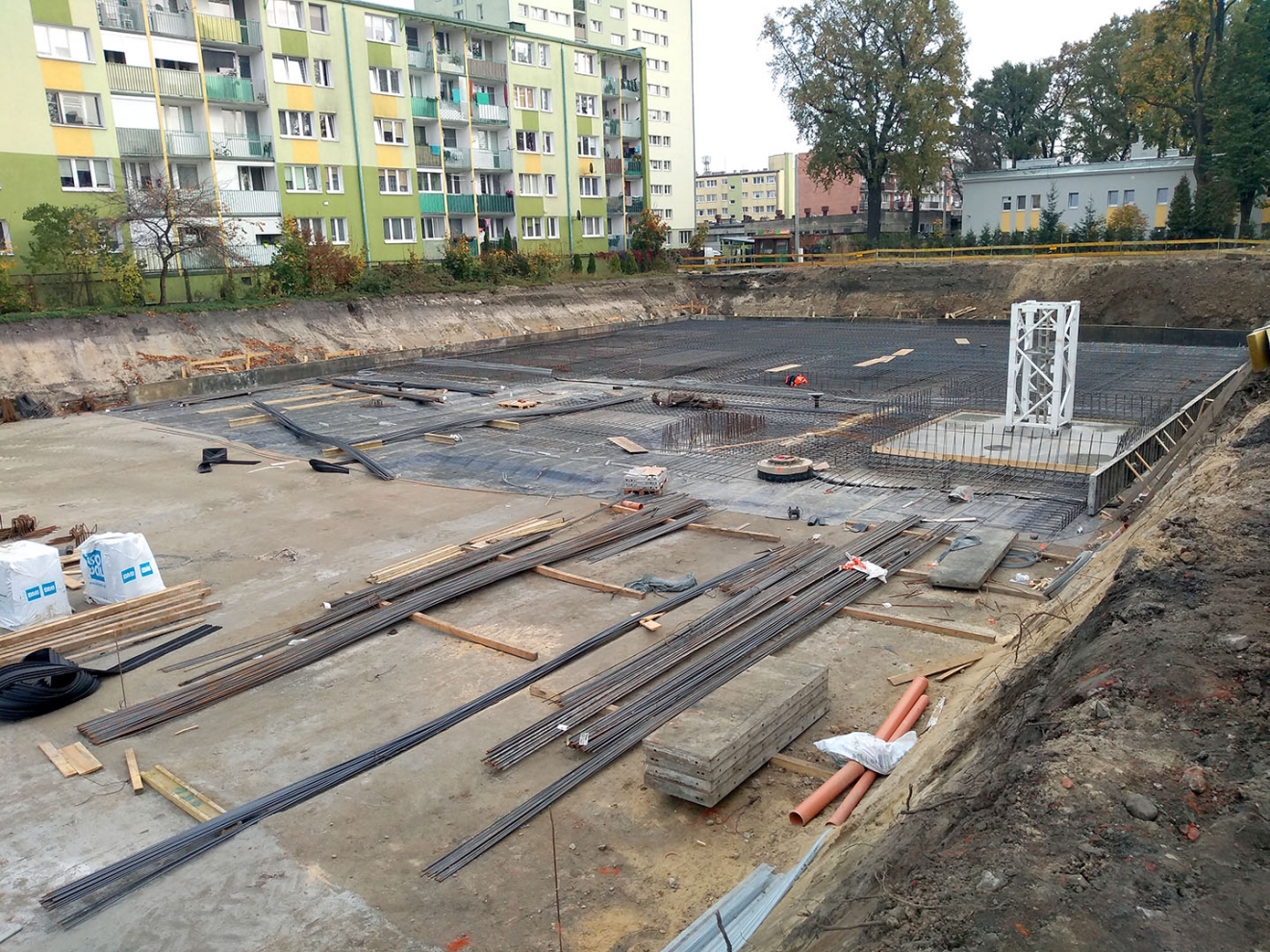

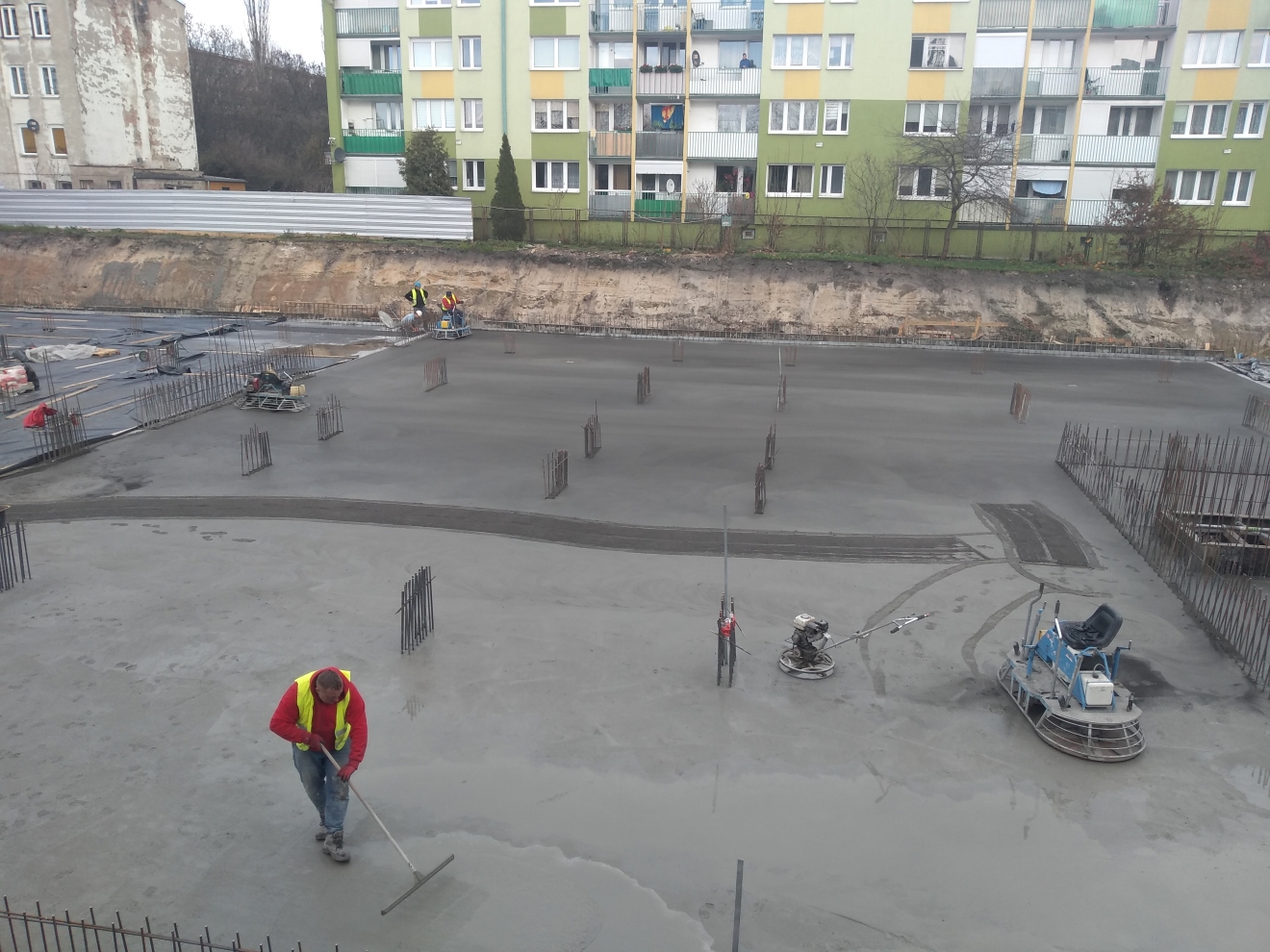

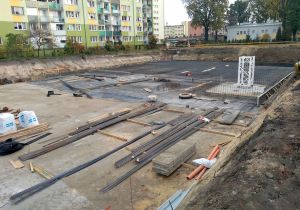

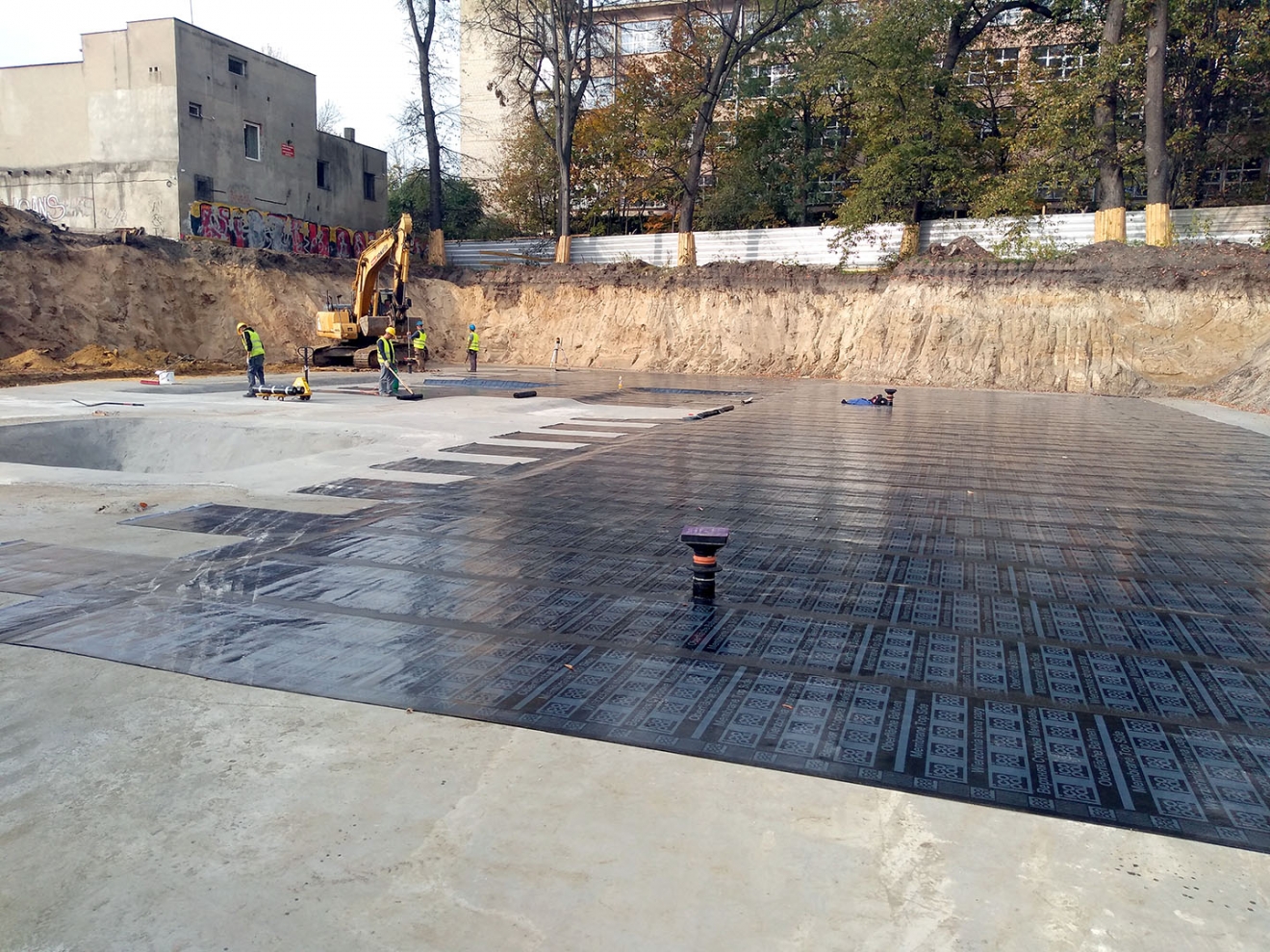

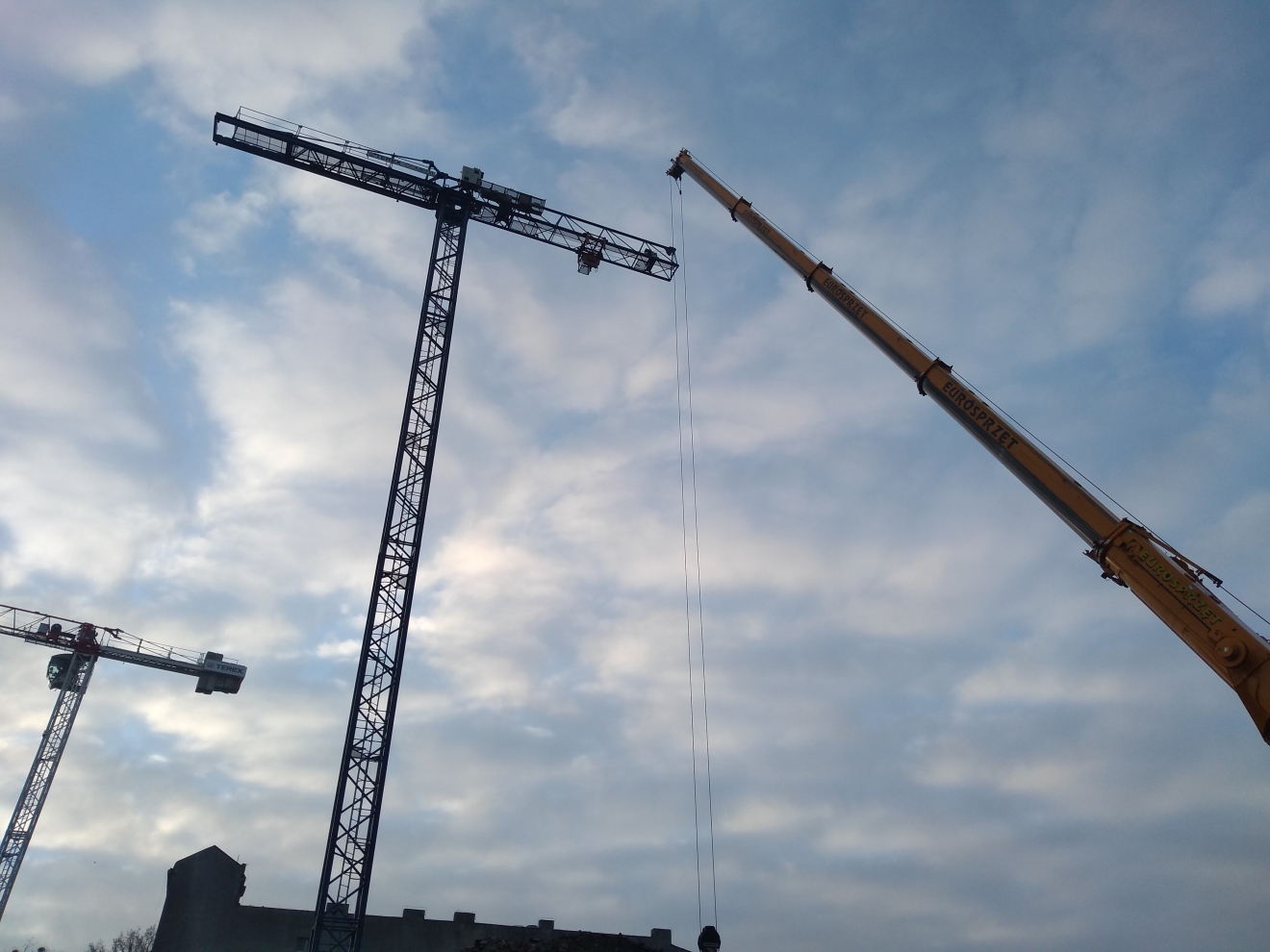

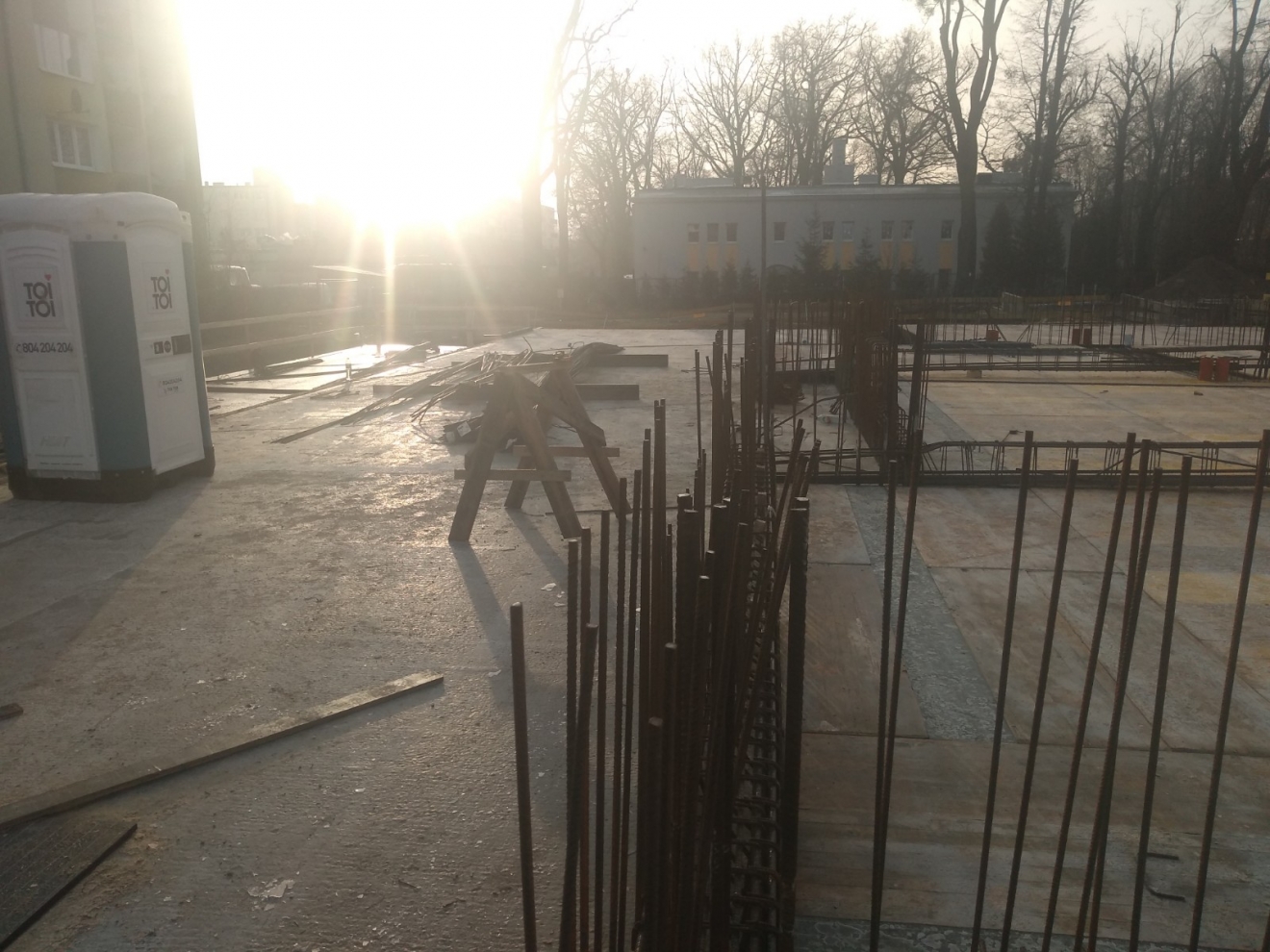

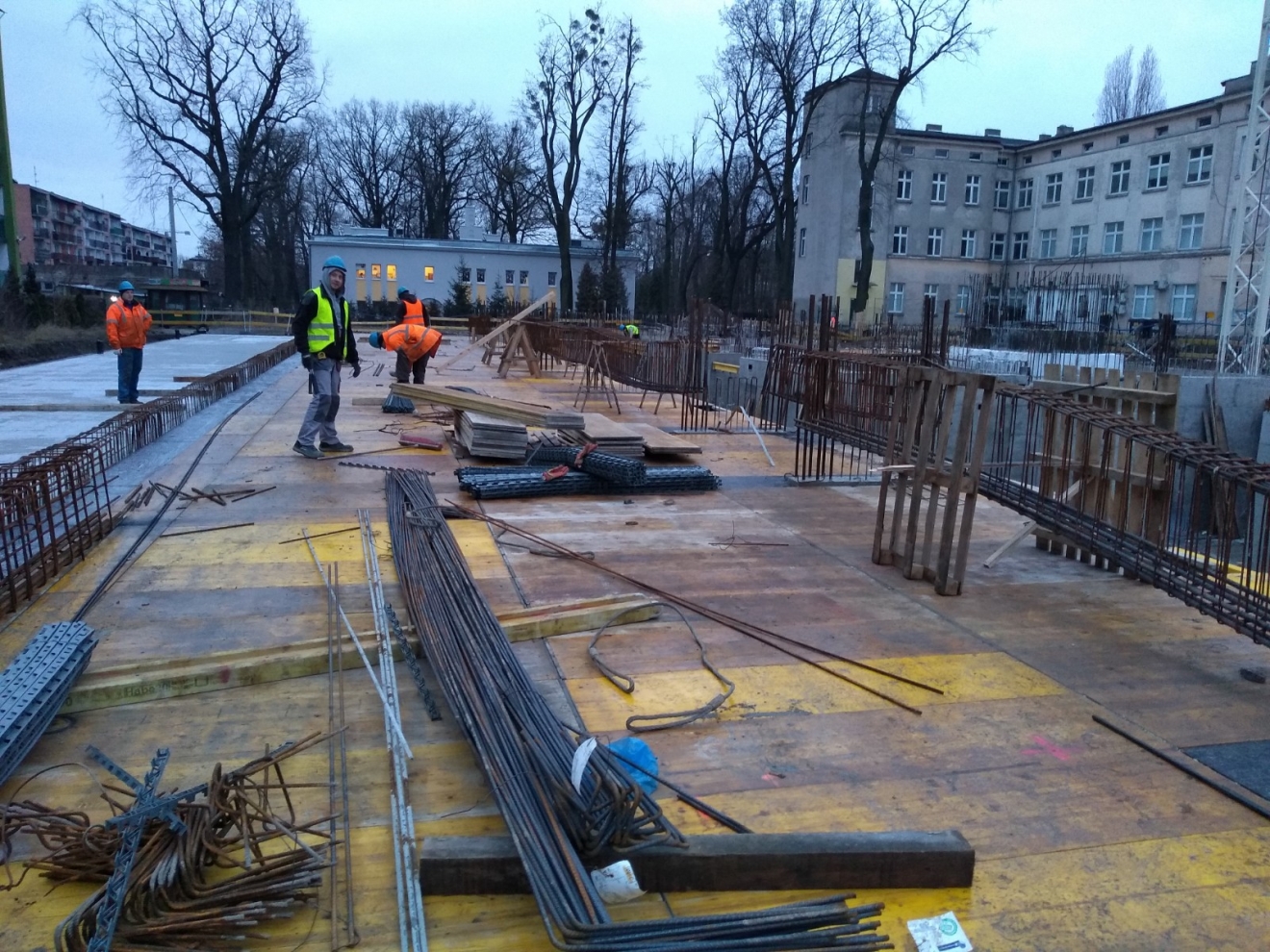

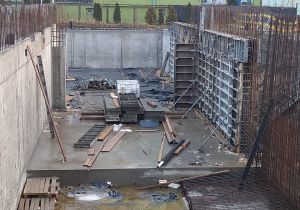

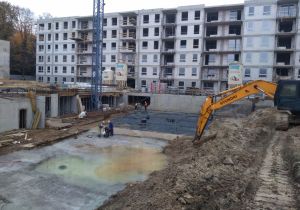

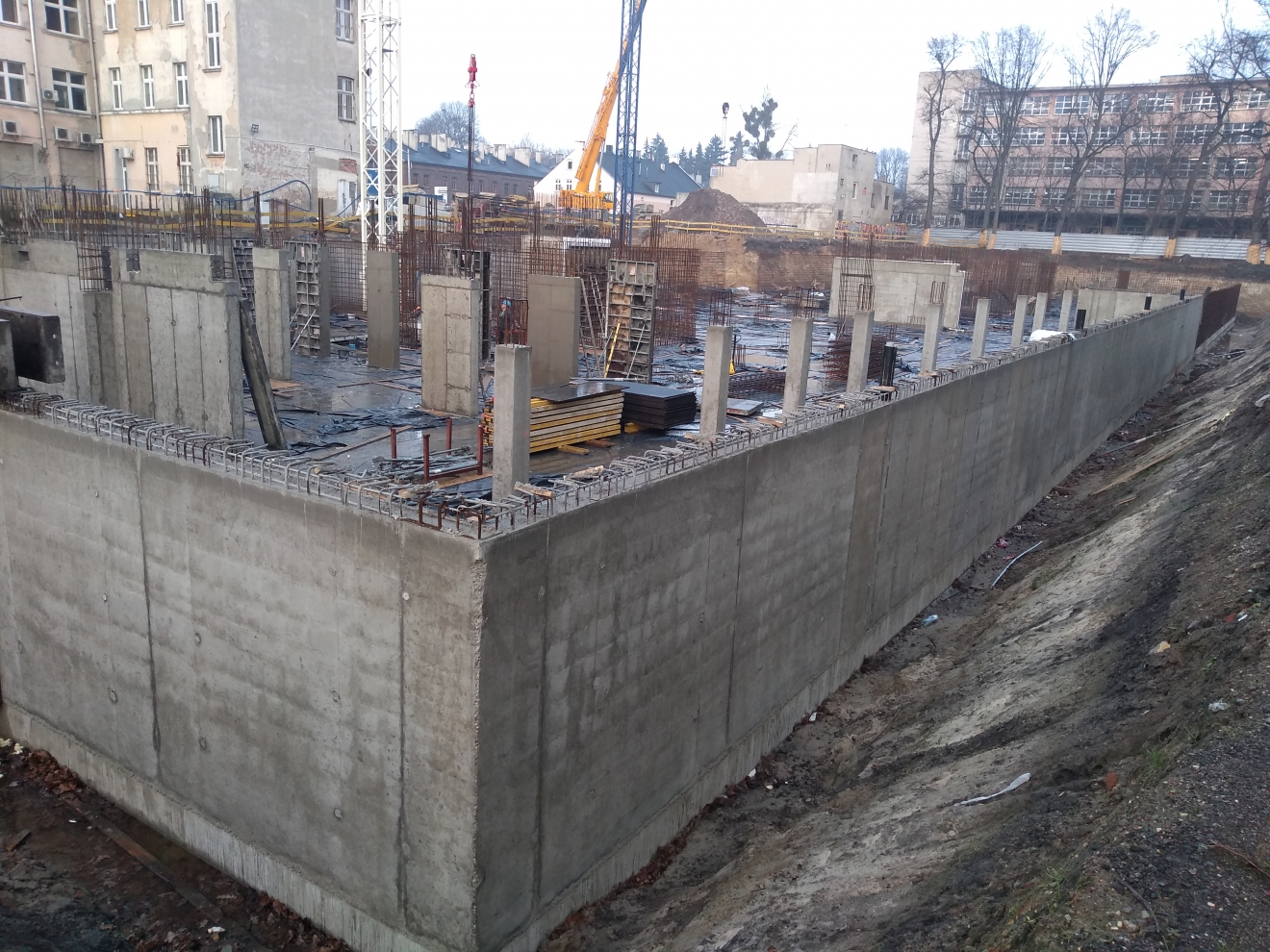

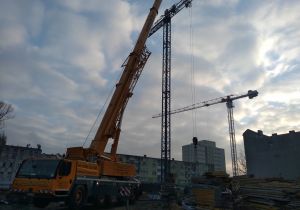

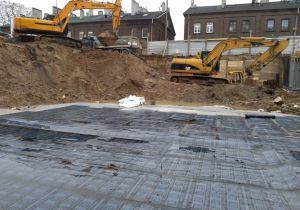

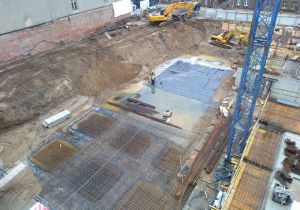

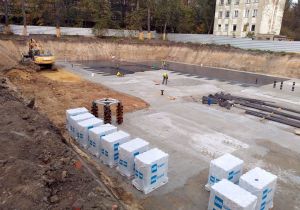

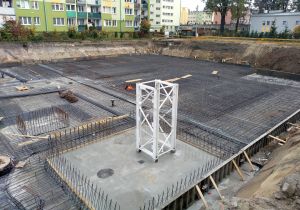

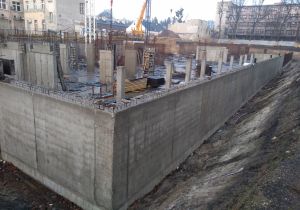

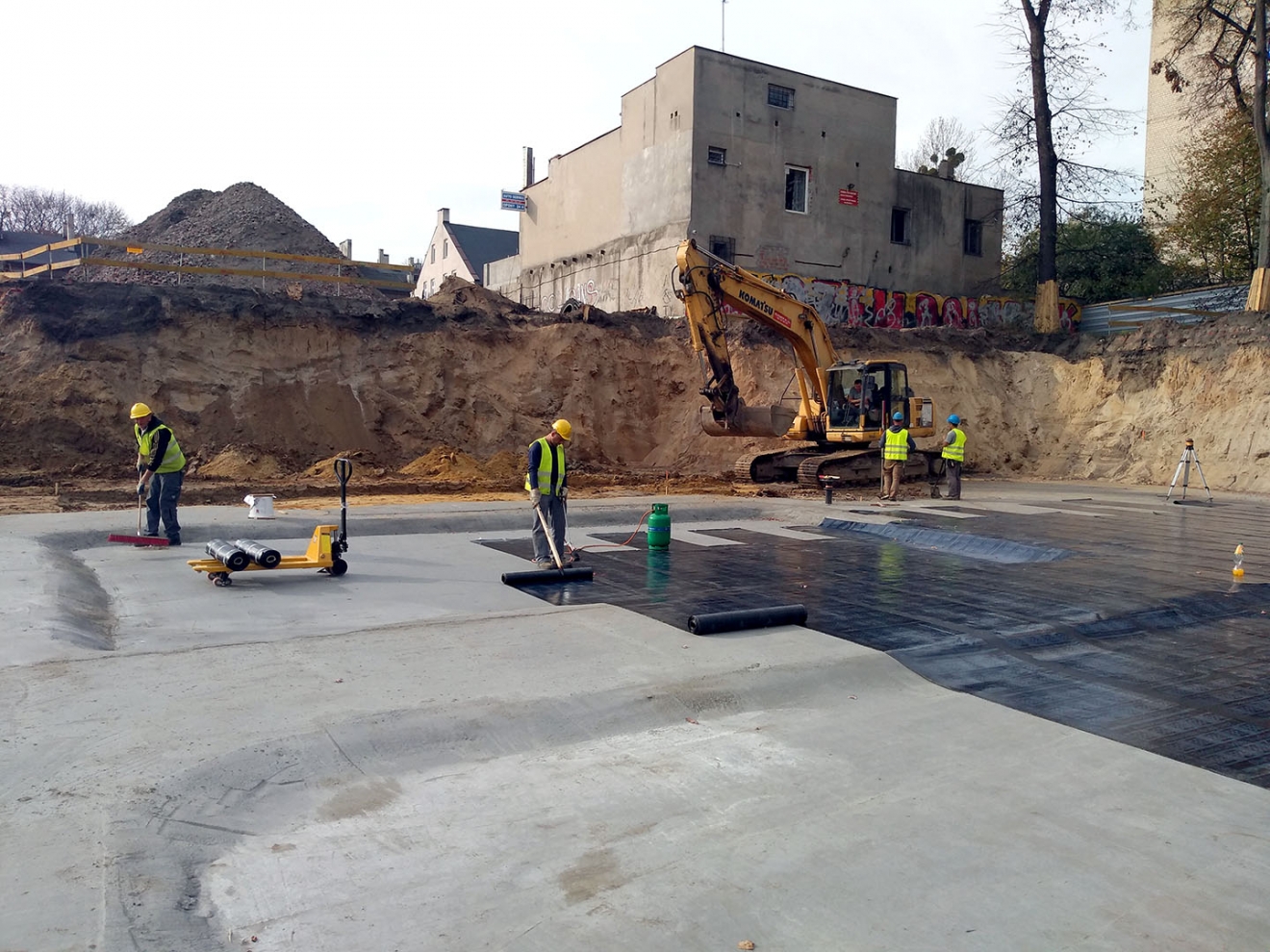

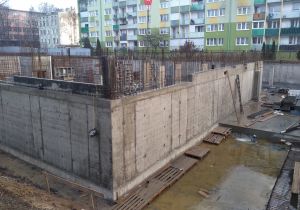

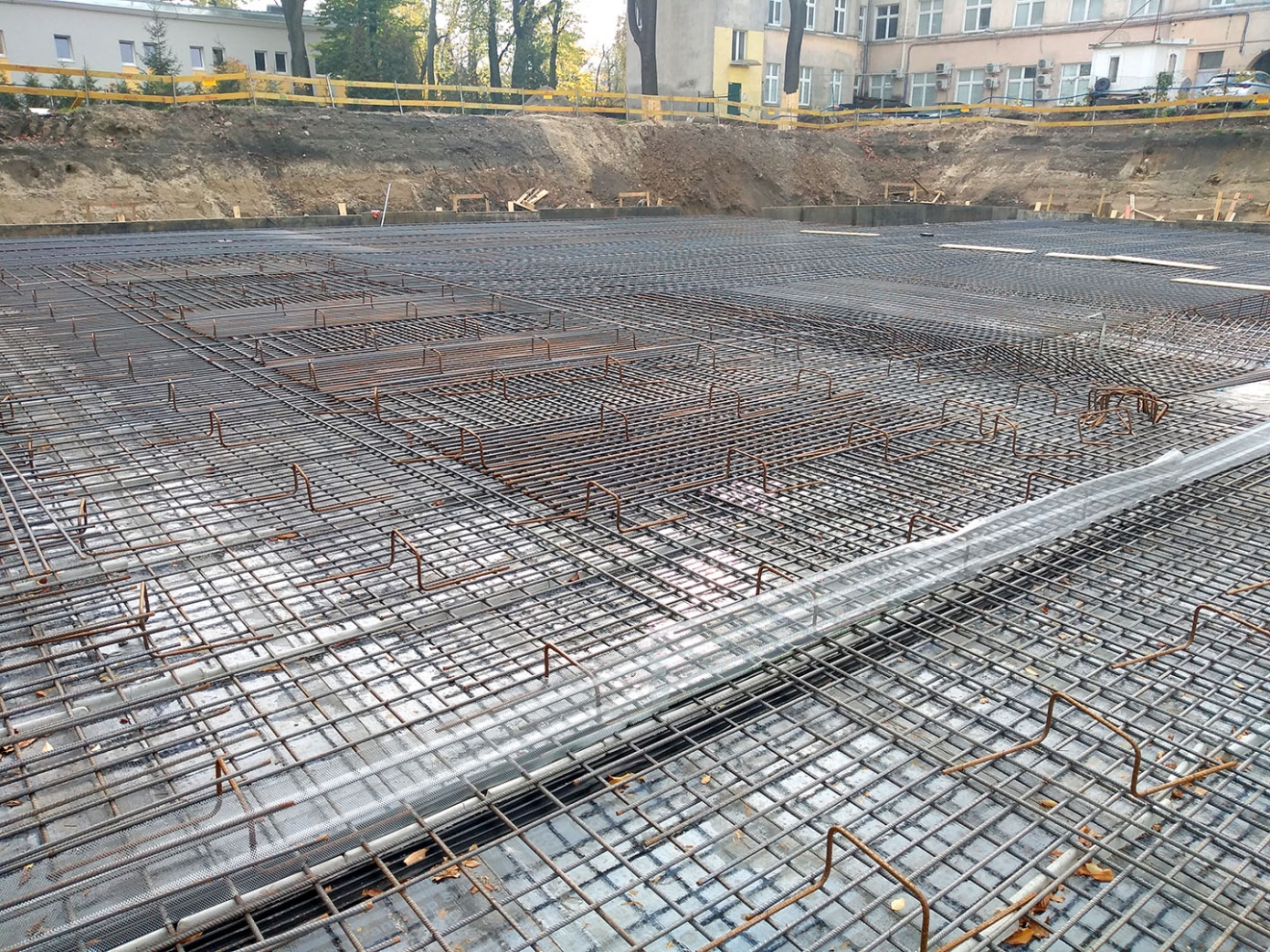

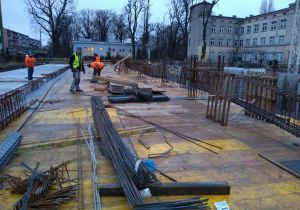

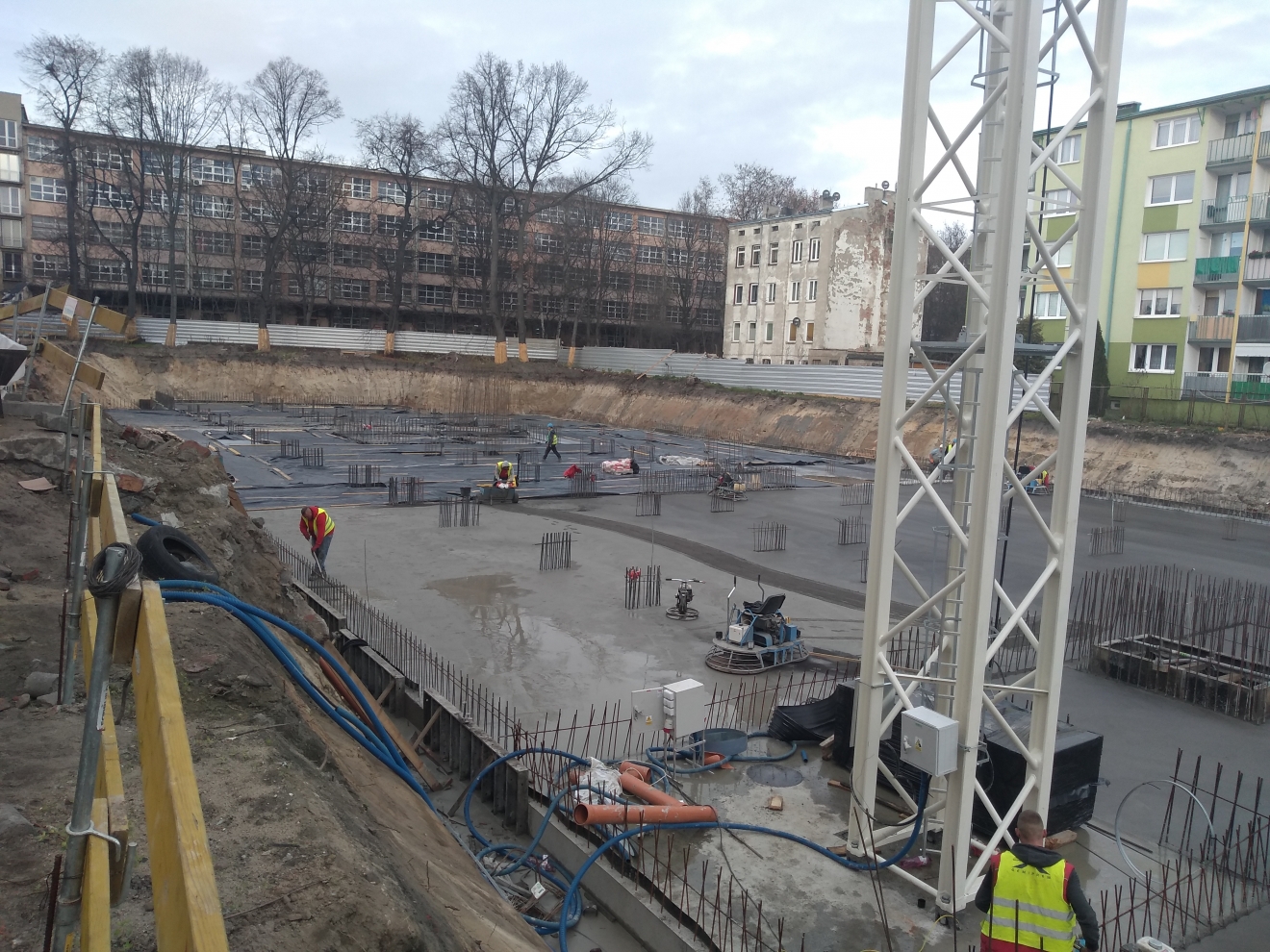

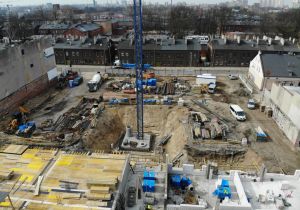

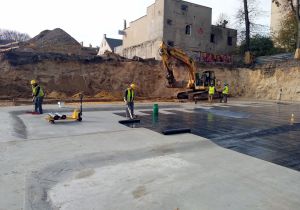

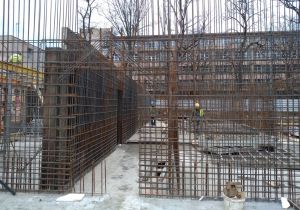

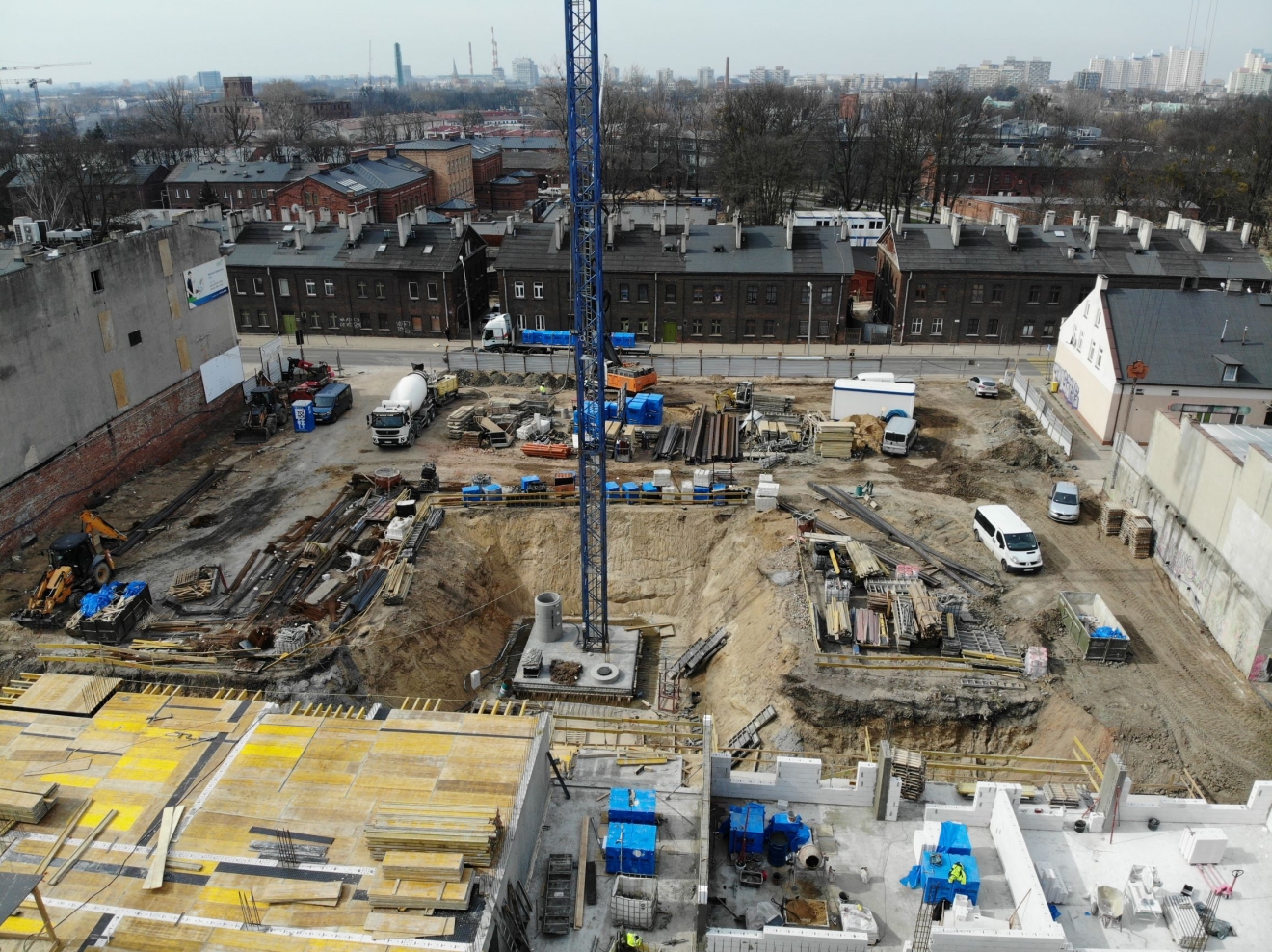

Wykop pod budynek numer 1.

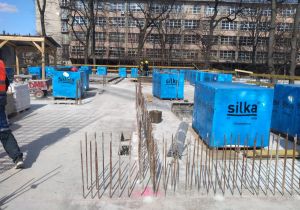

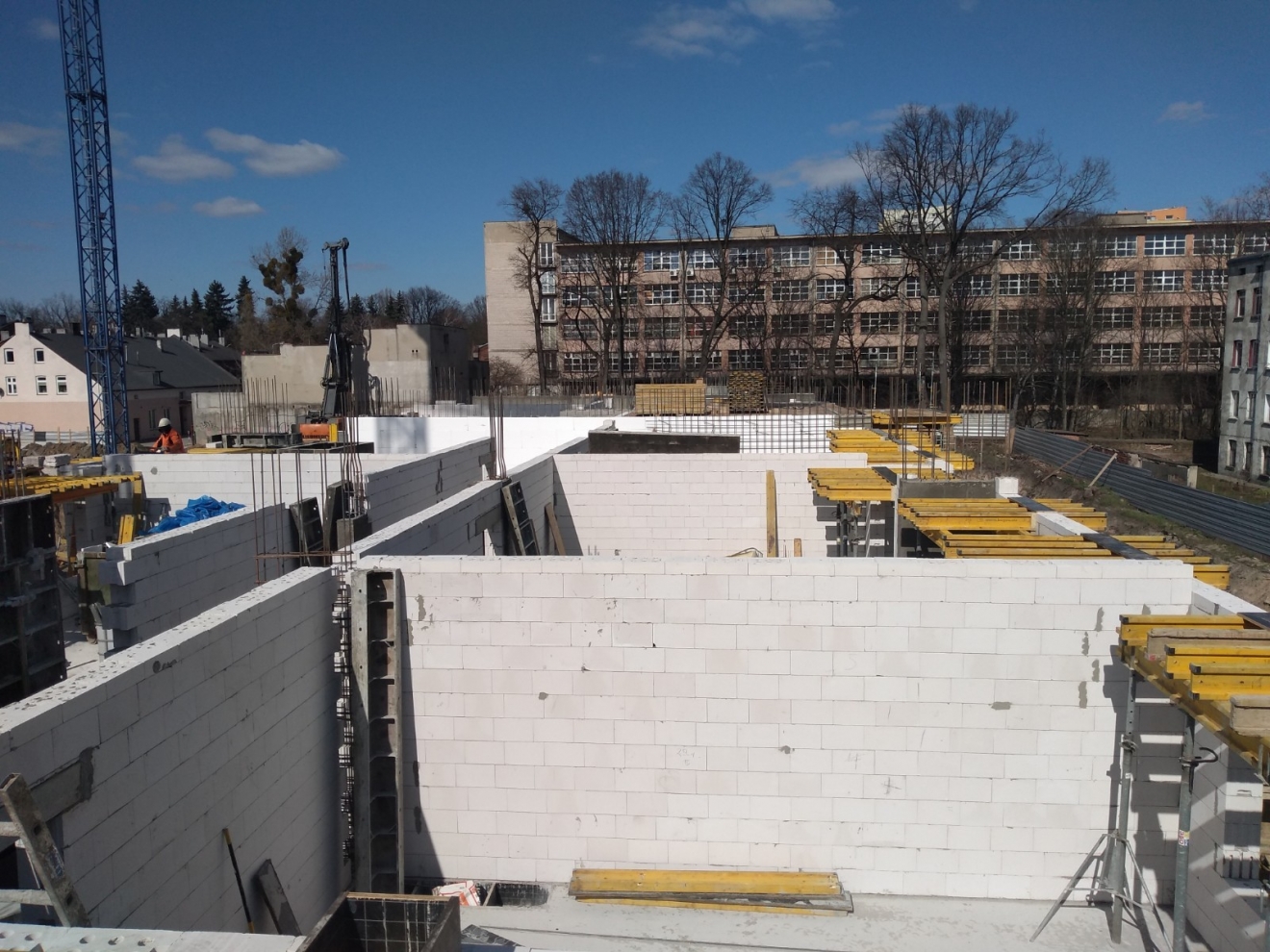

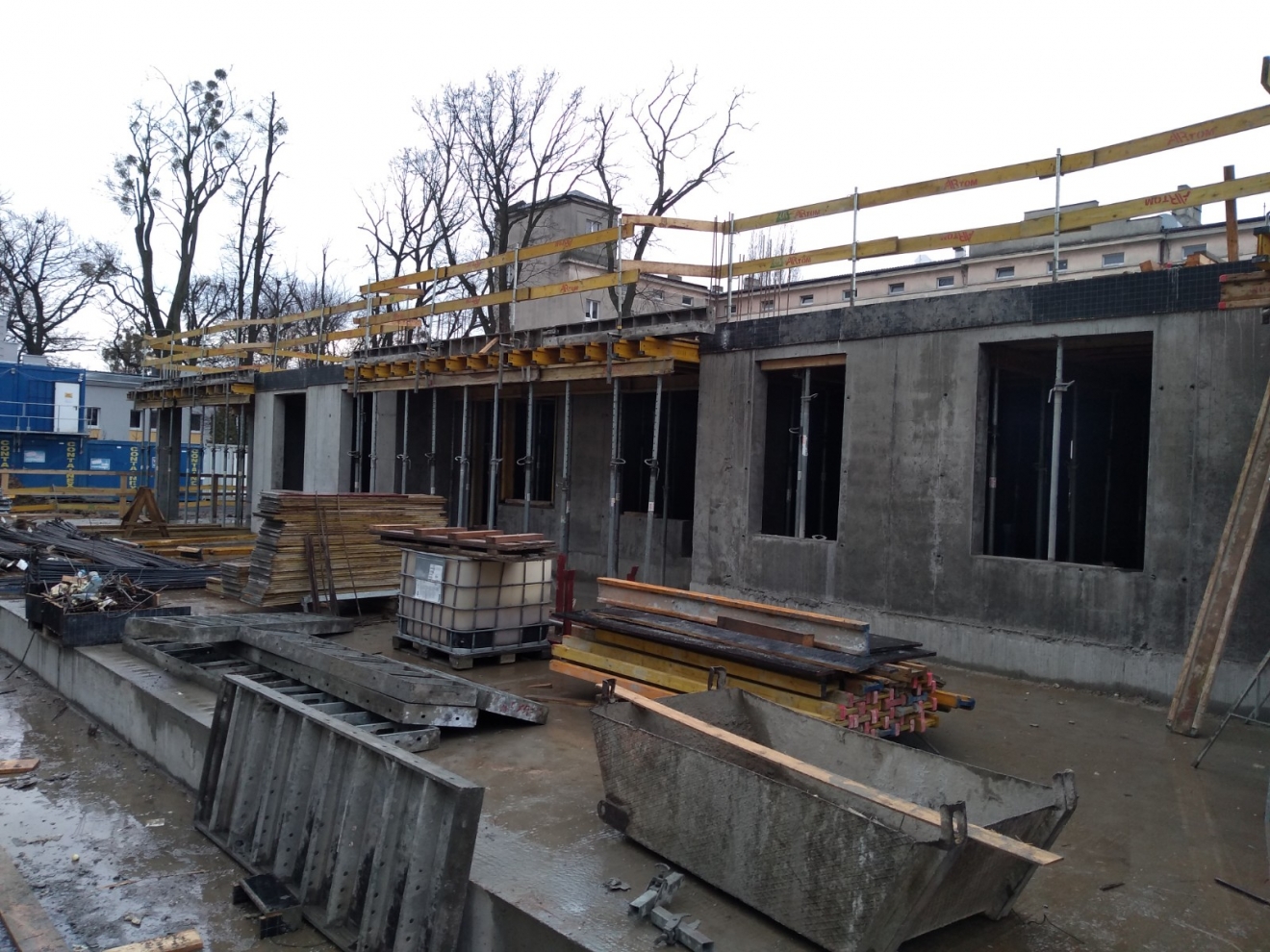

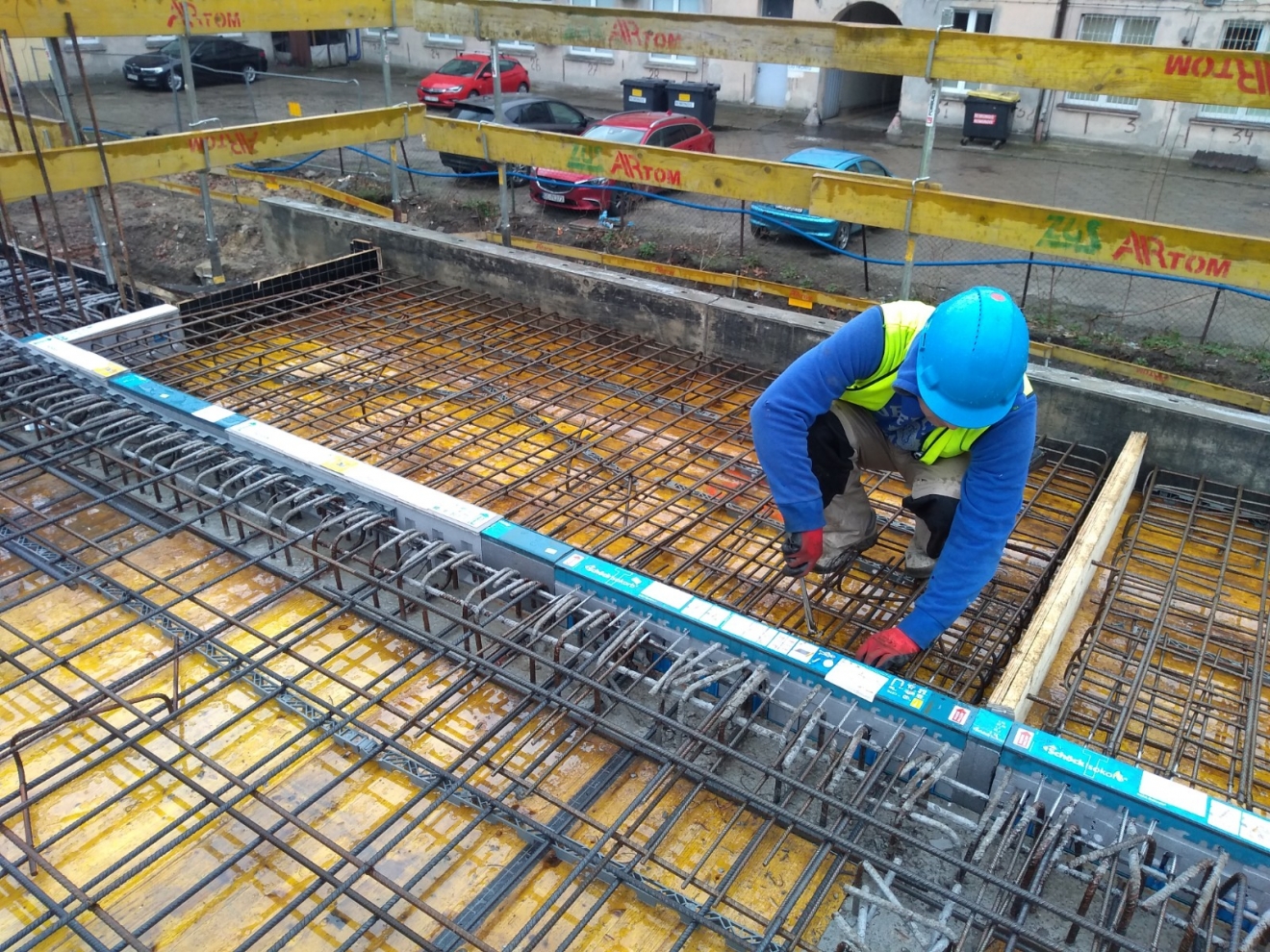

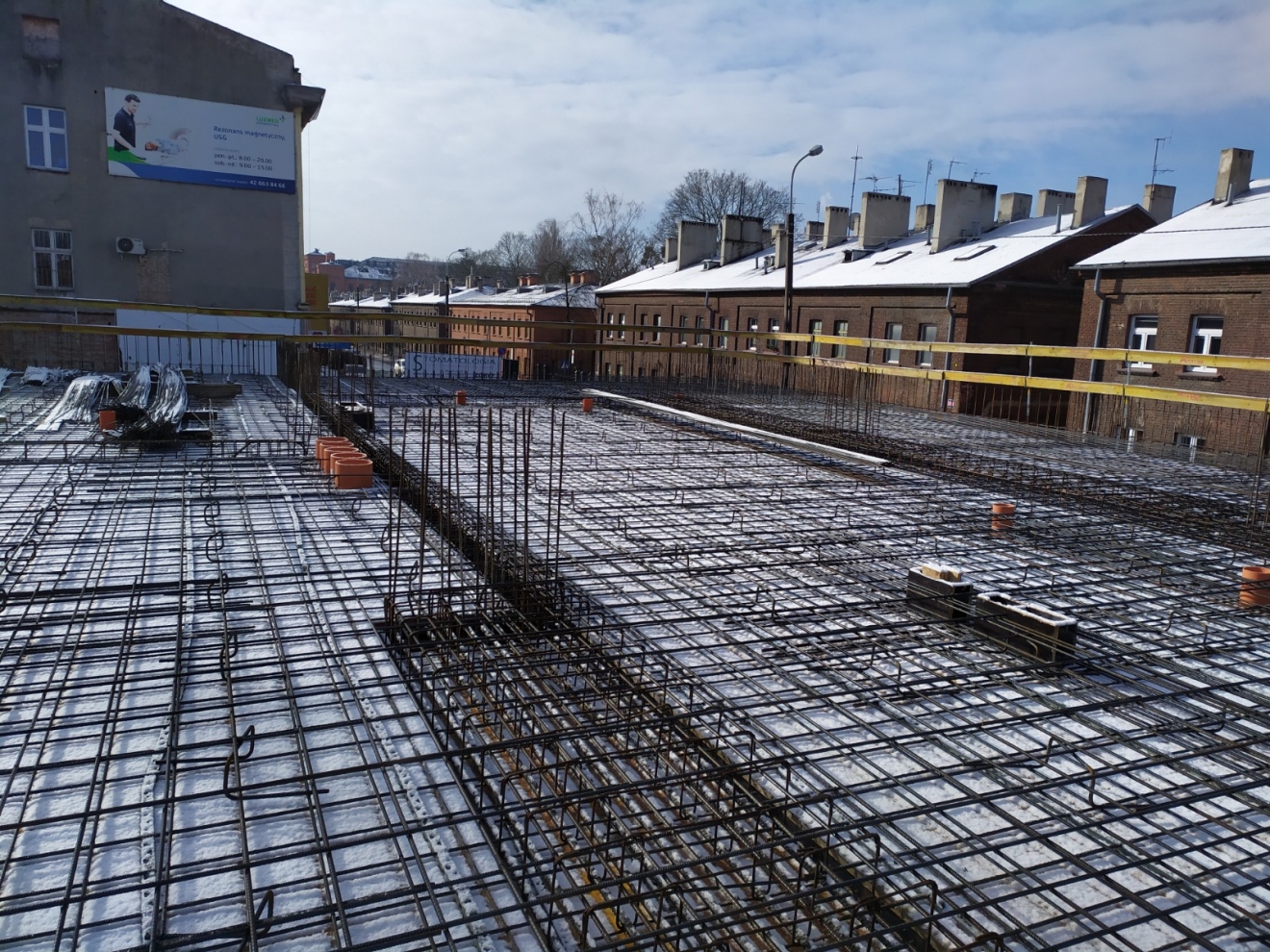

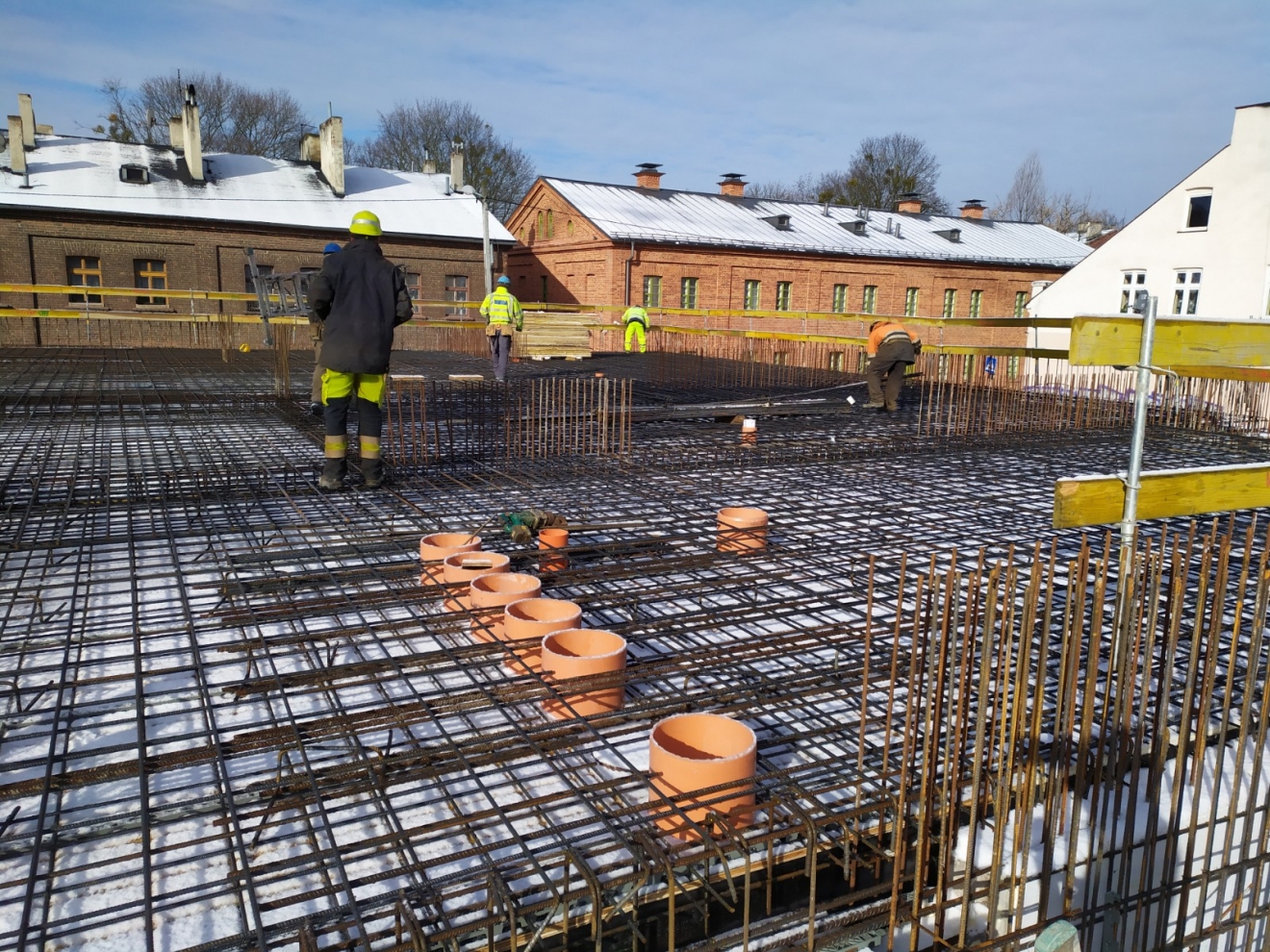

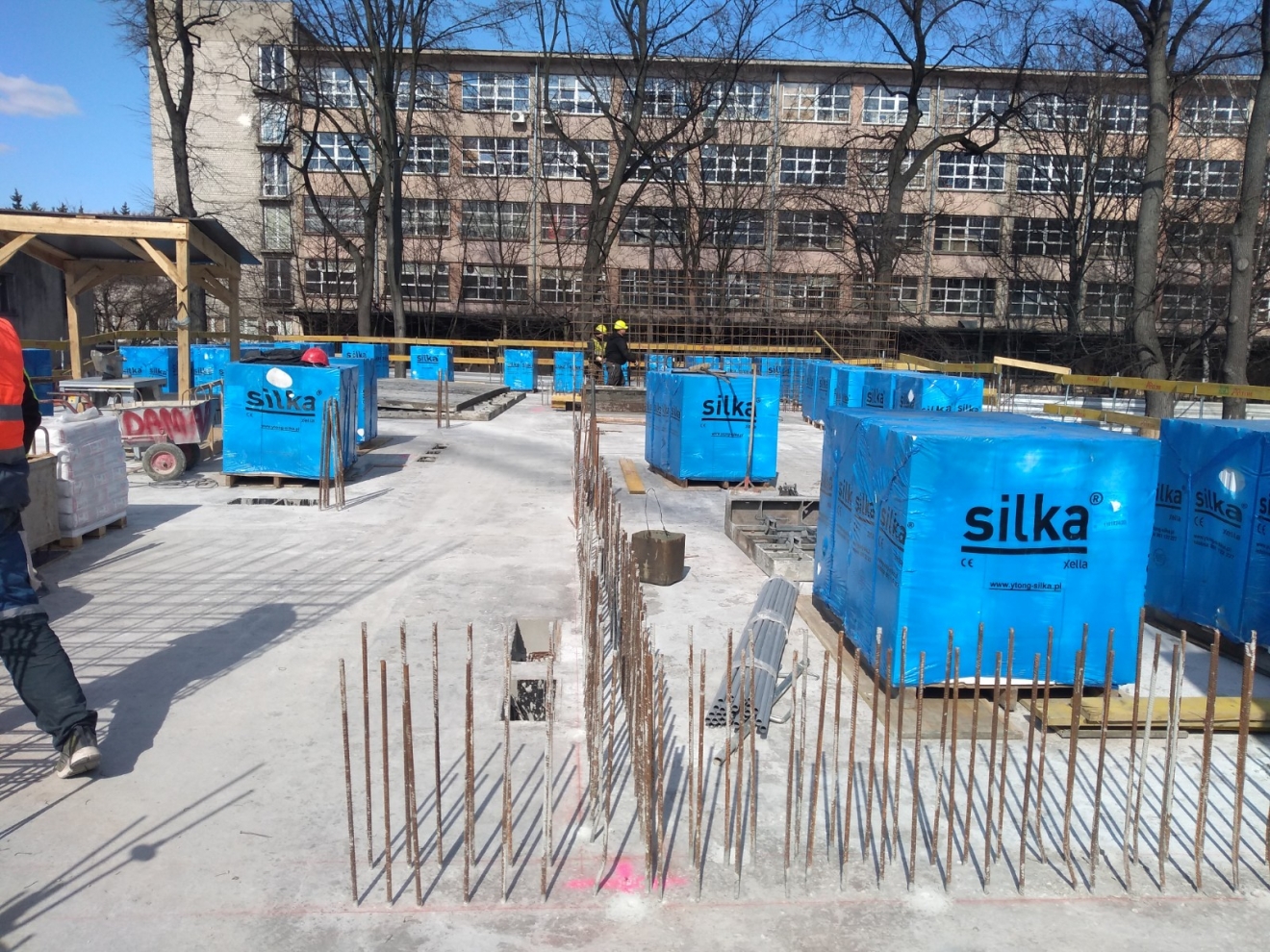

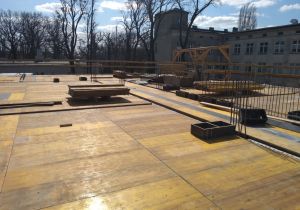

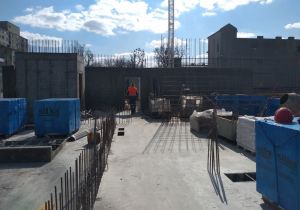

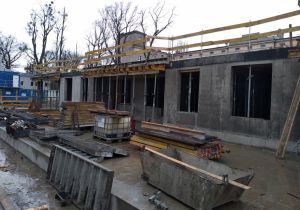

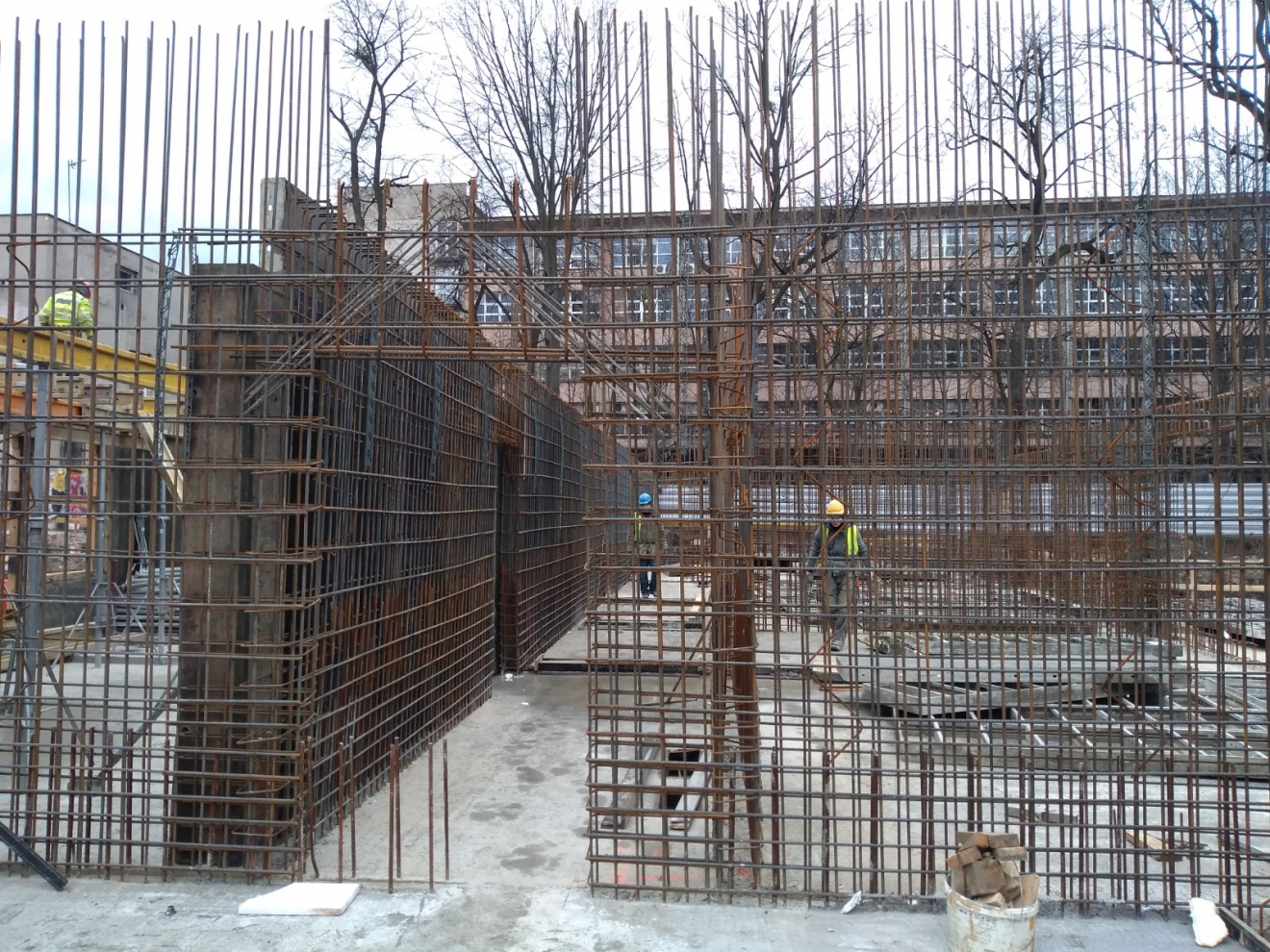

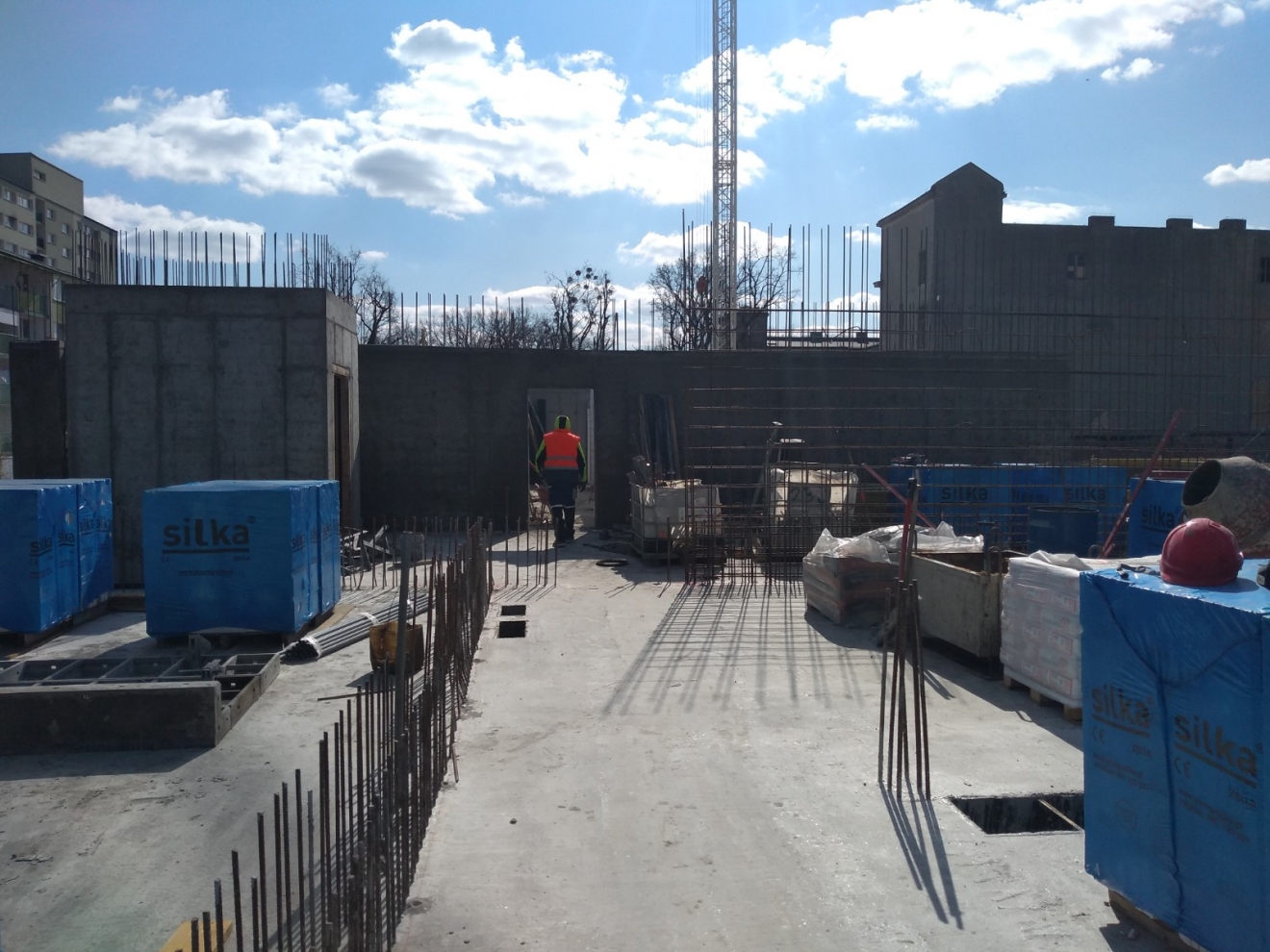

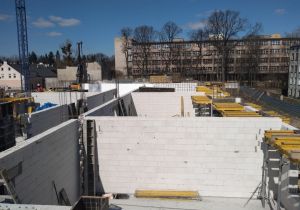

Marzec 2020:

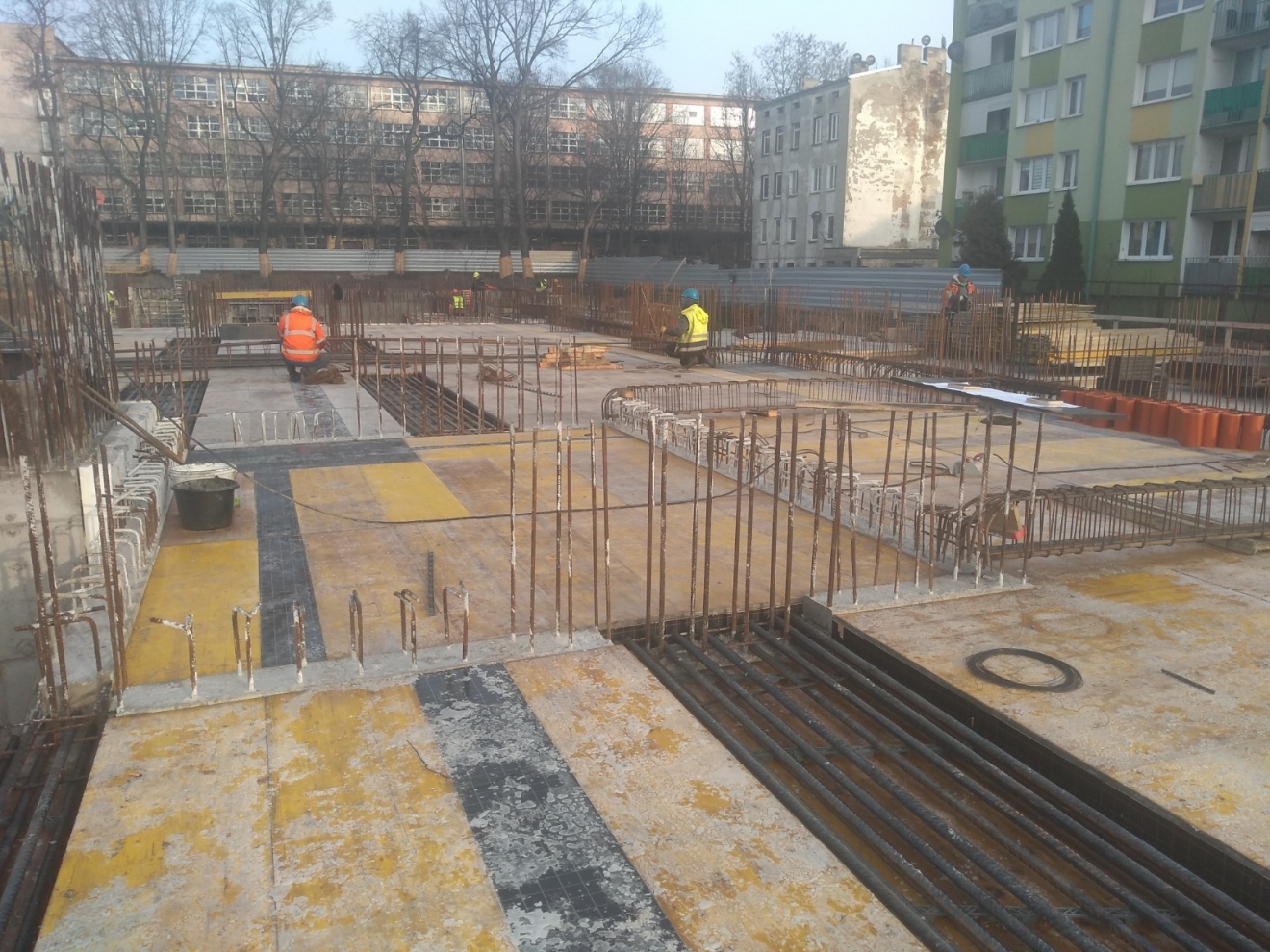

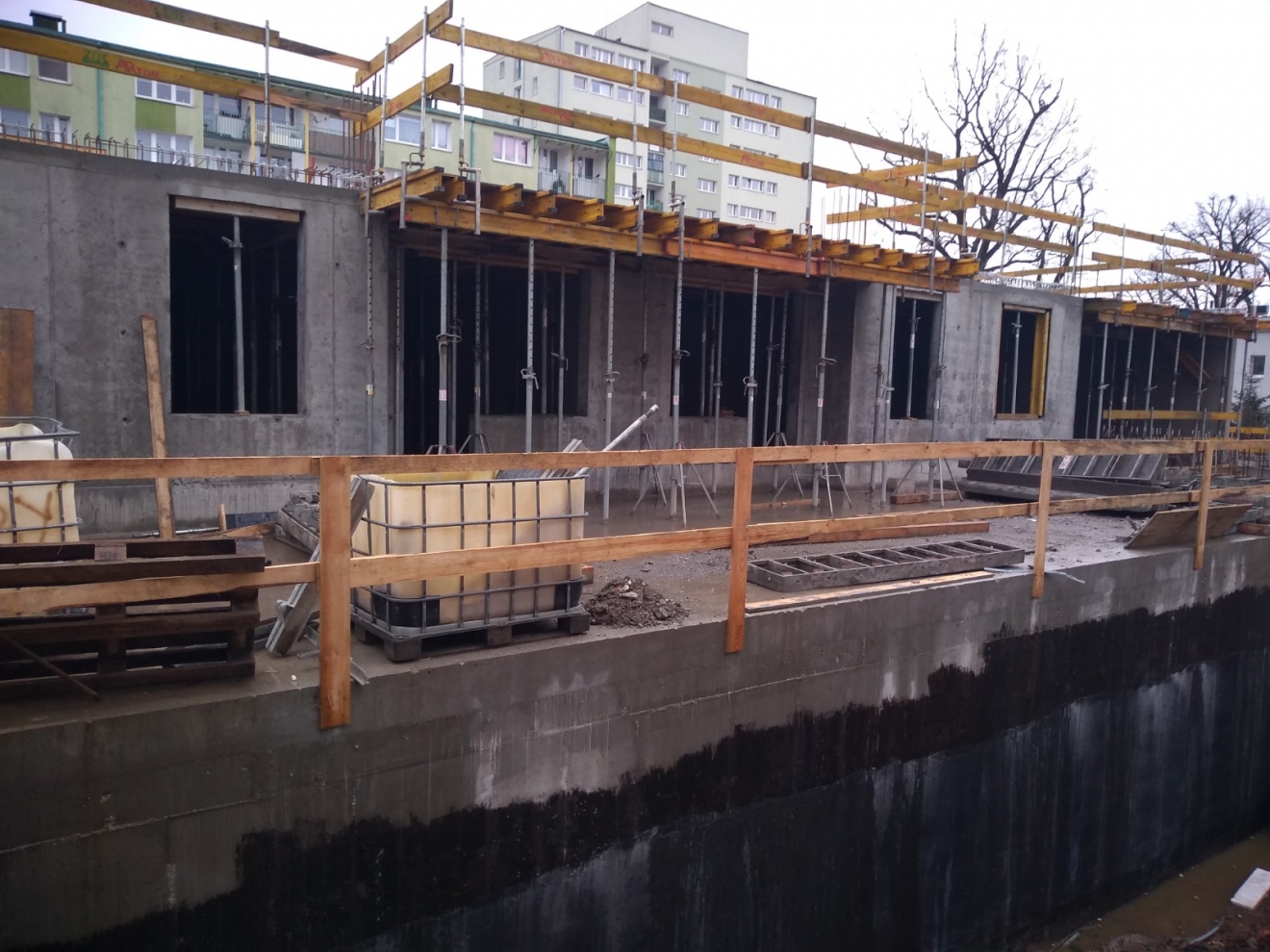

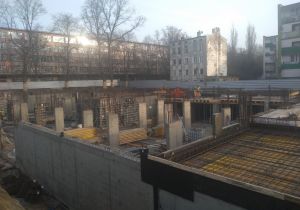

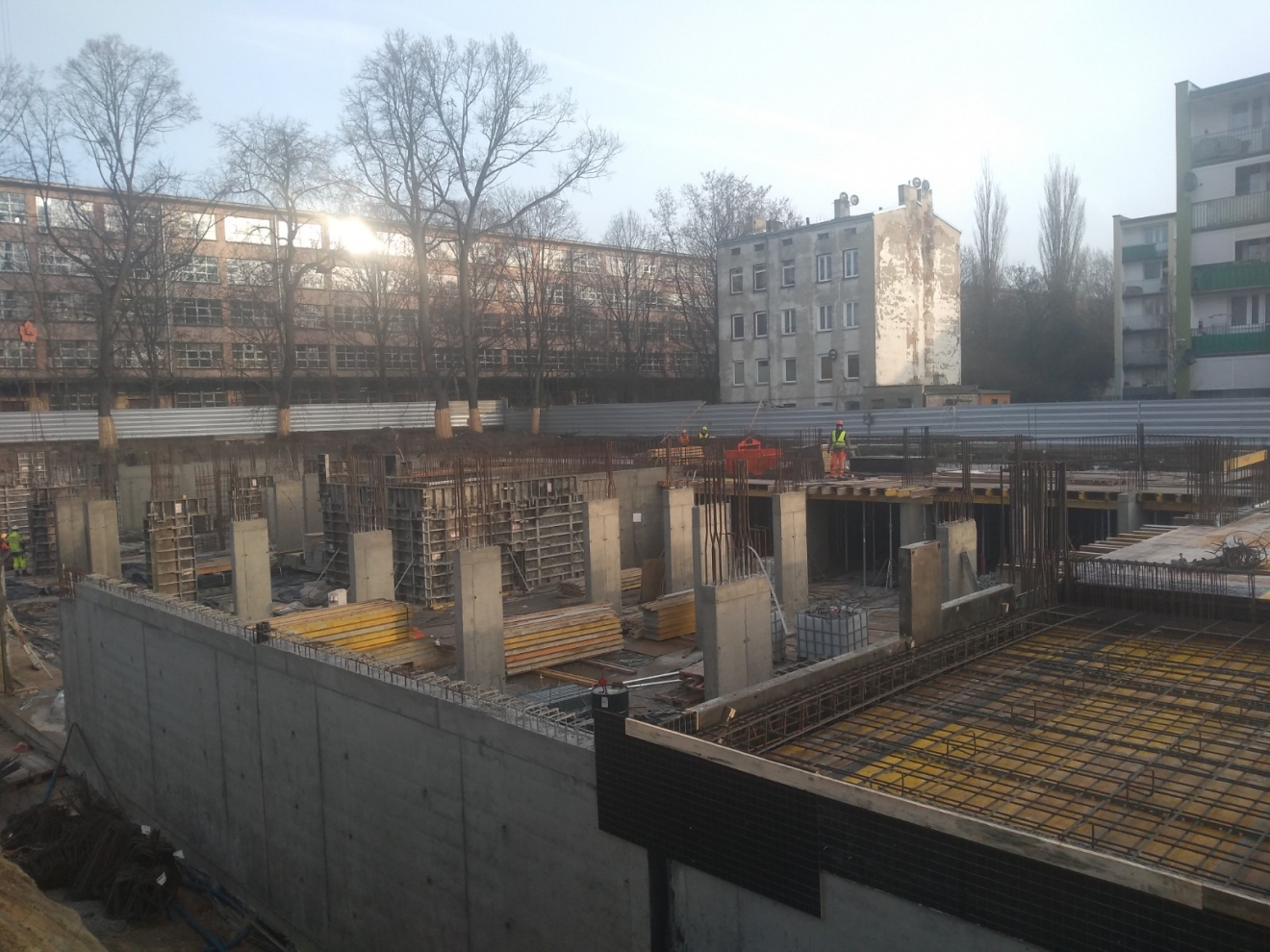

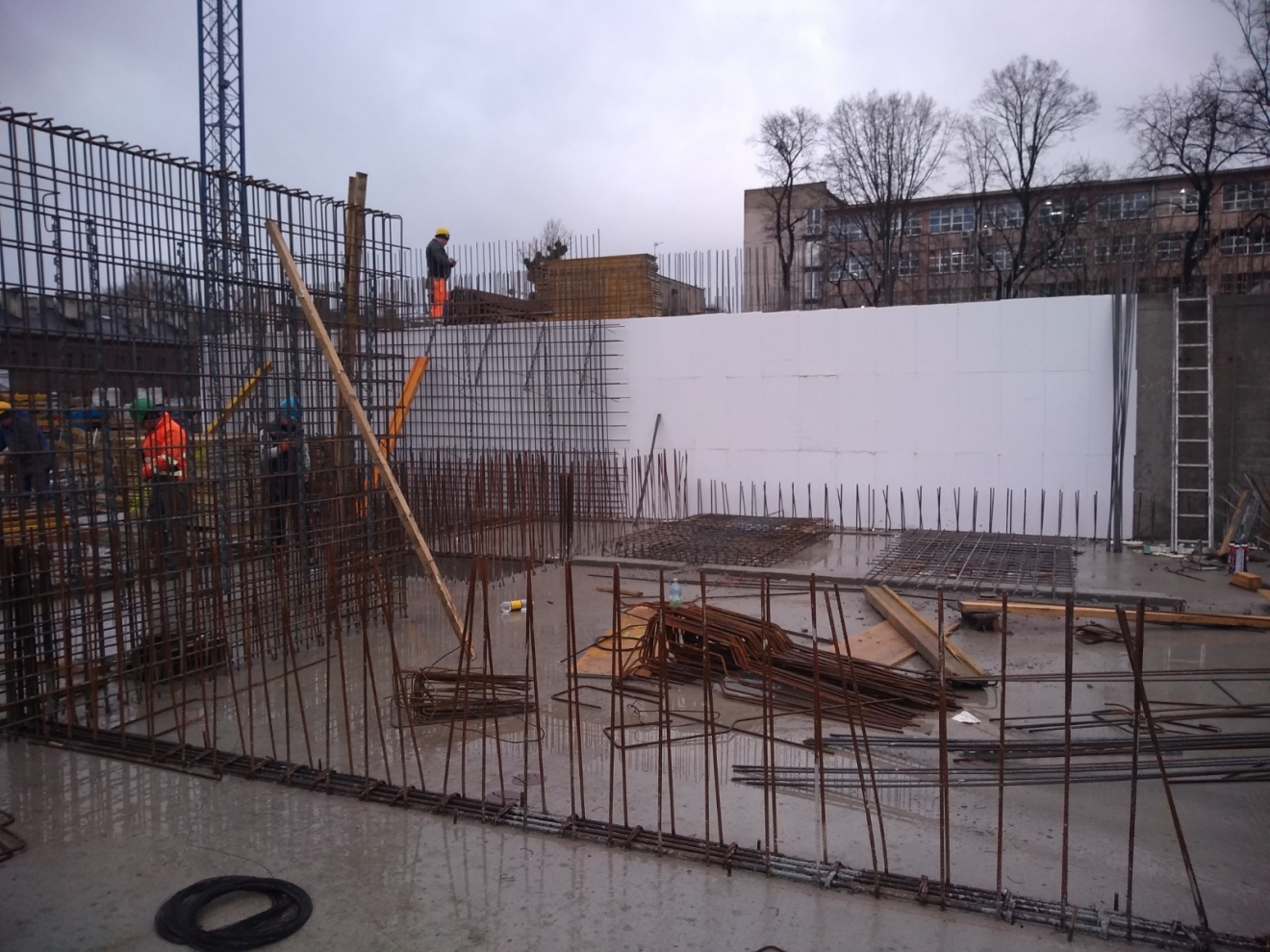

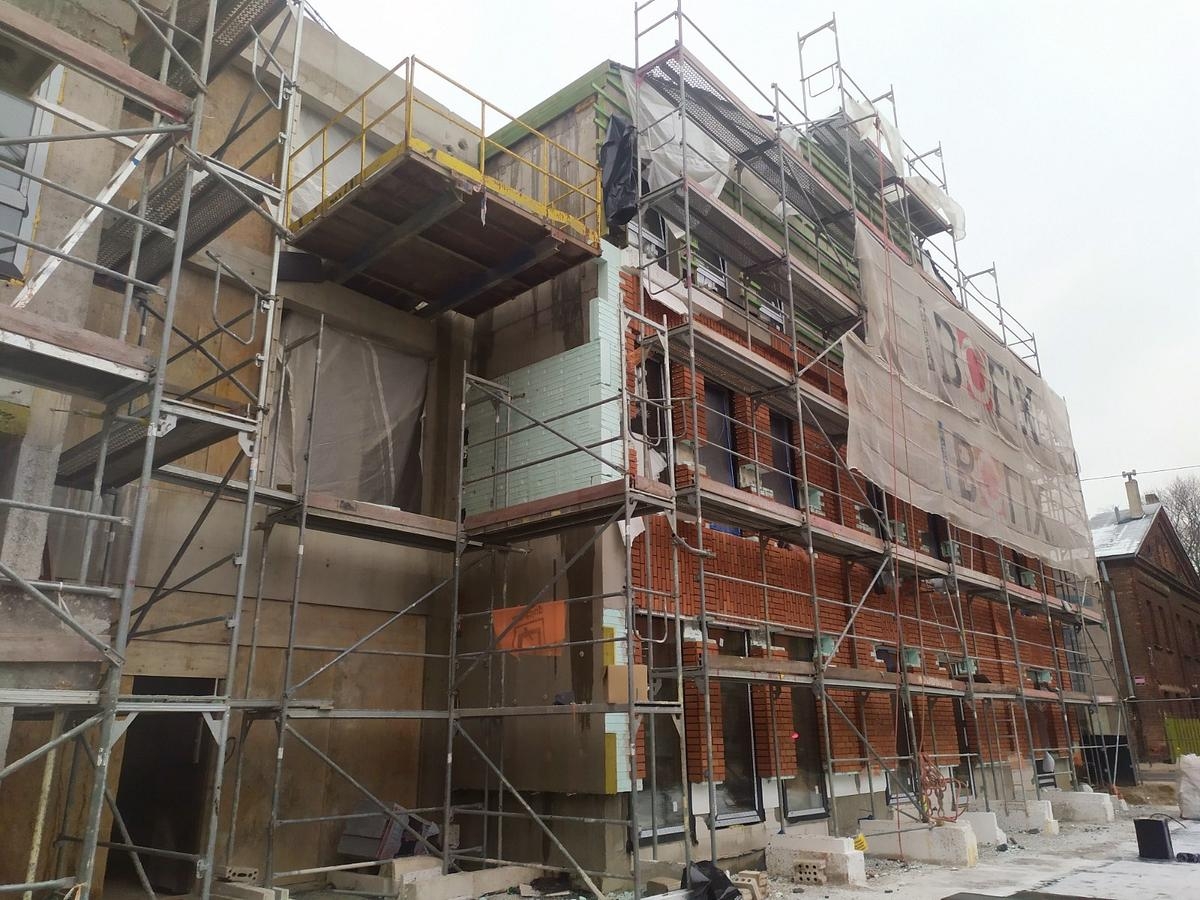

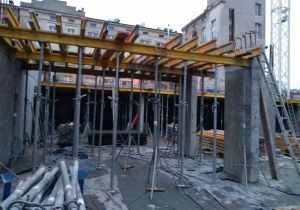

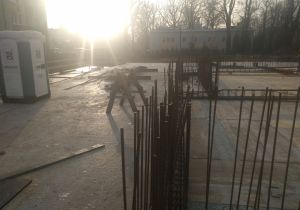

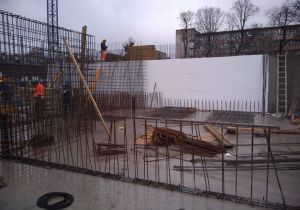

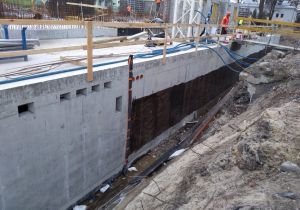

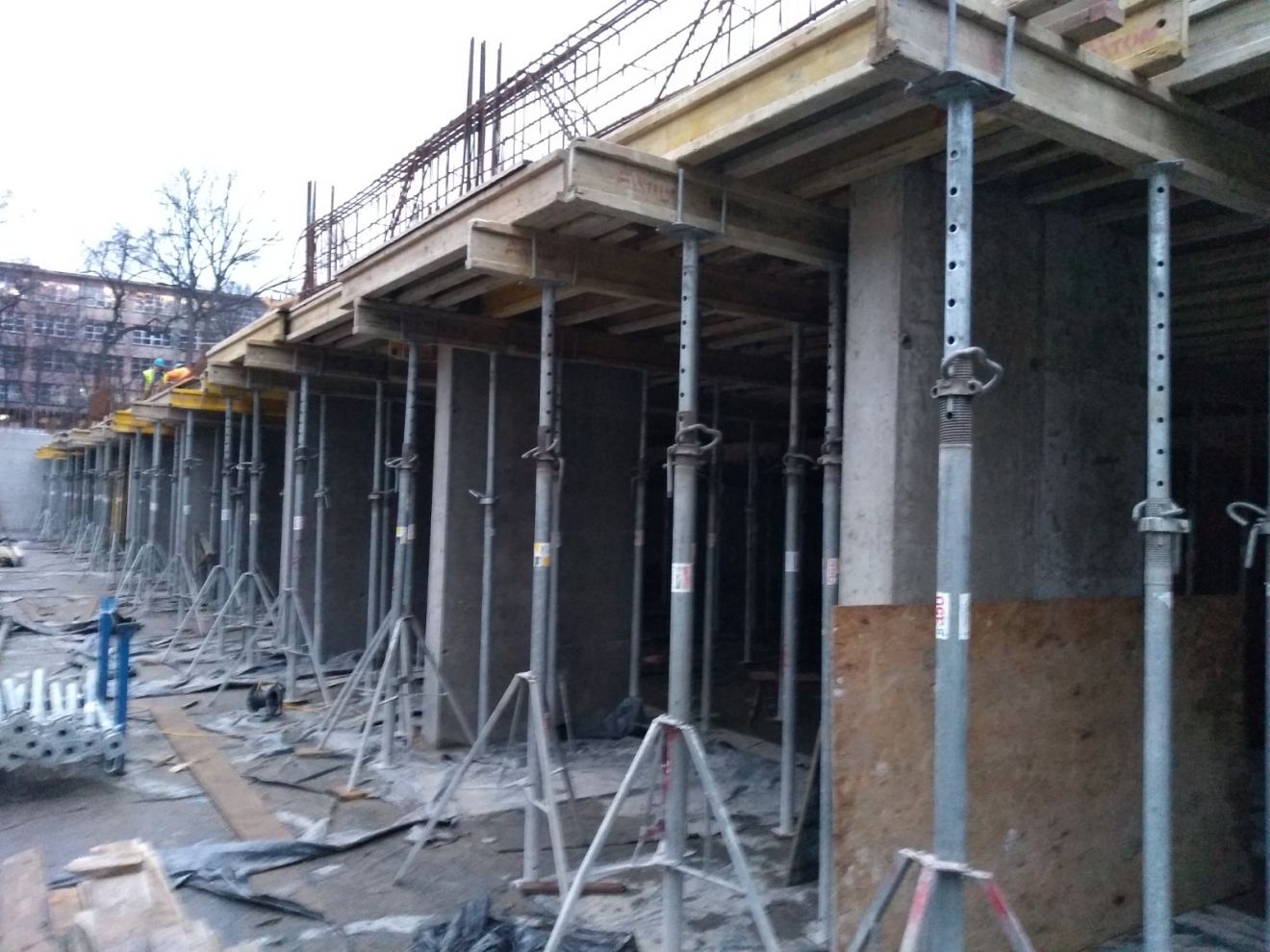

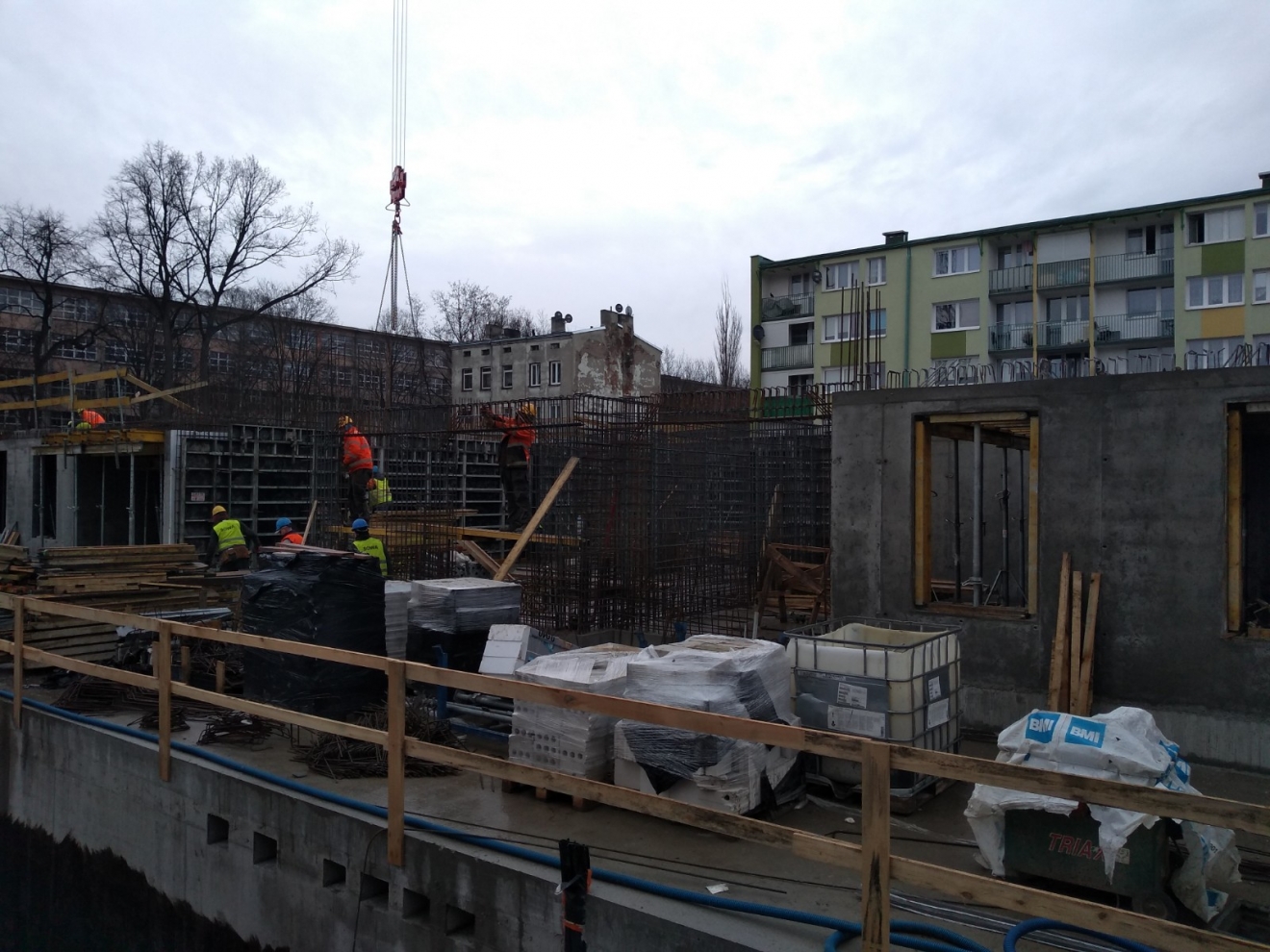

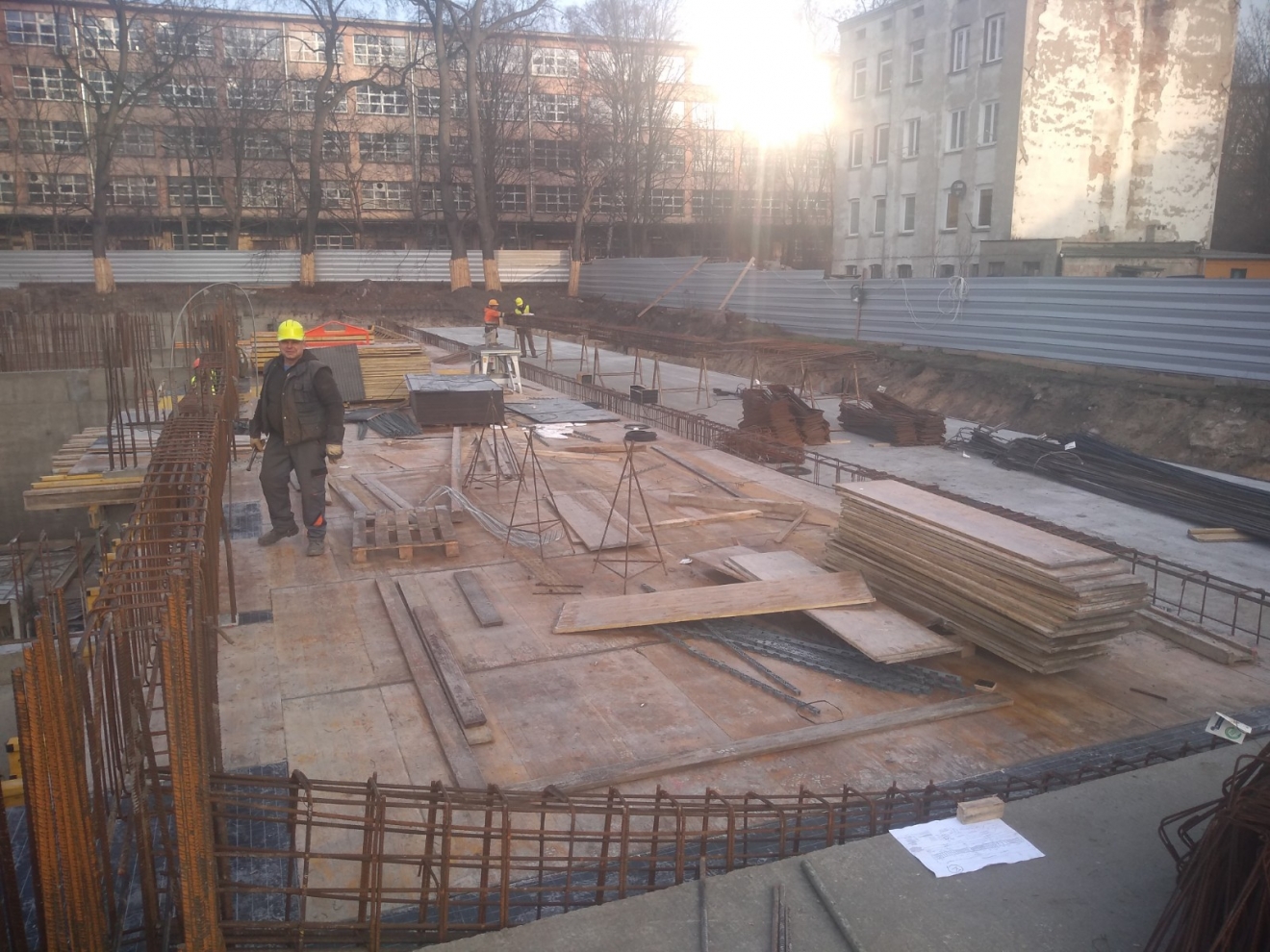

Luty 2020:

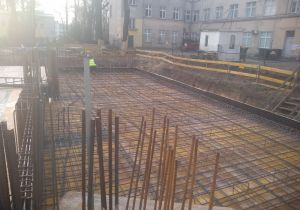

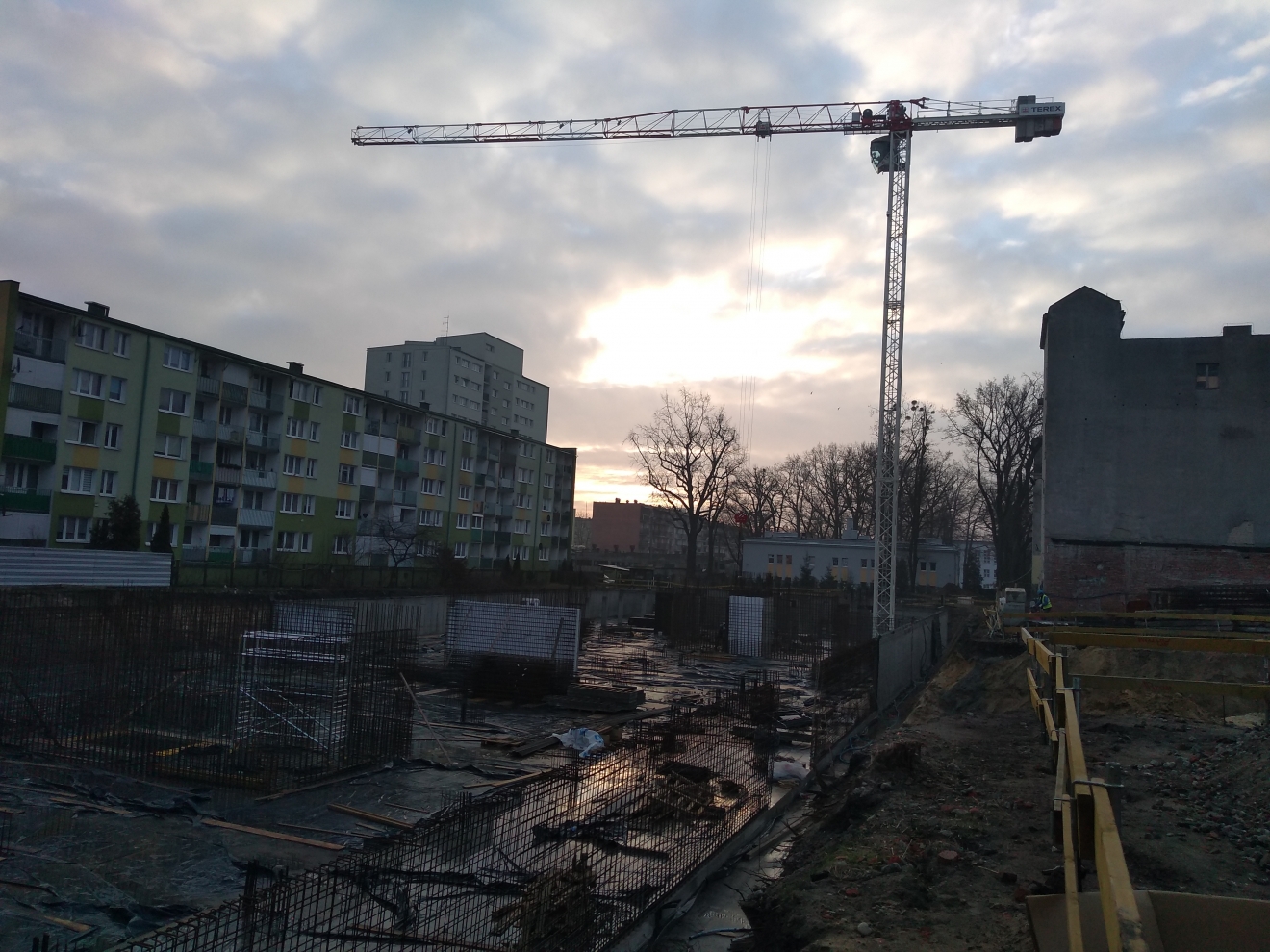

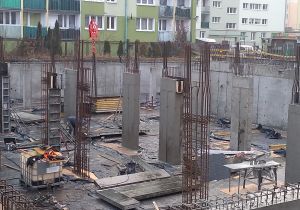

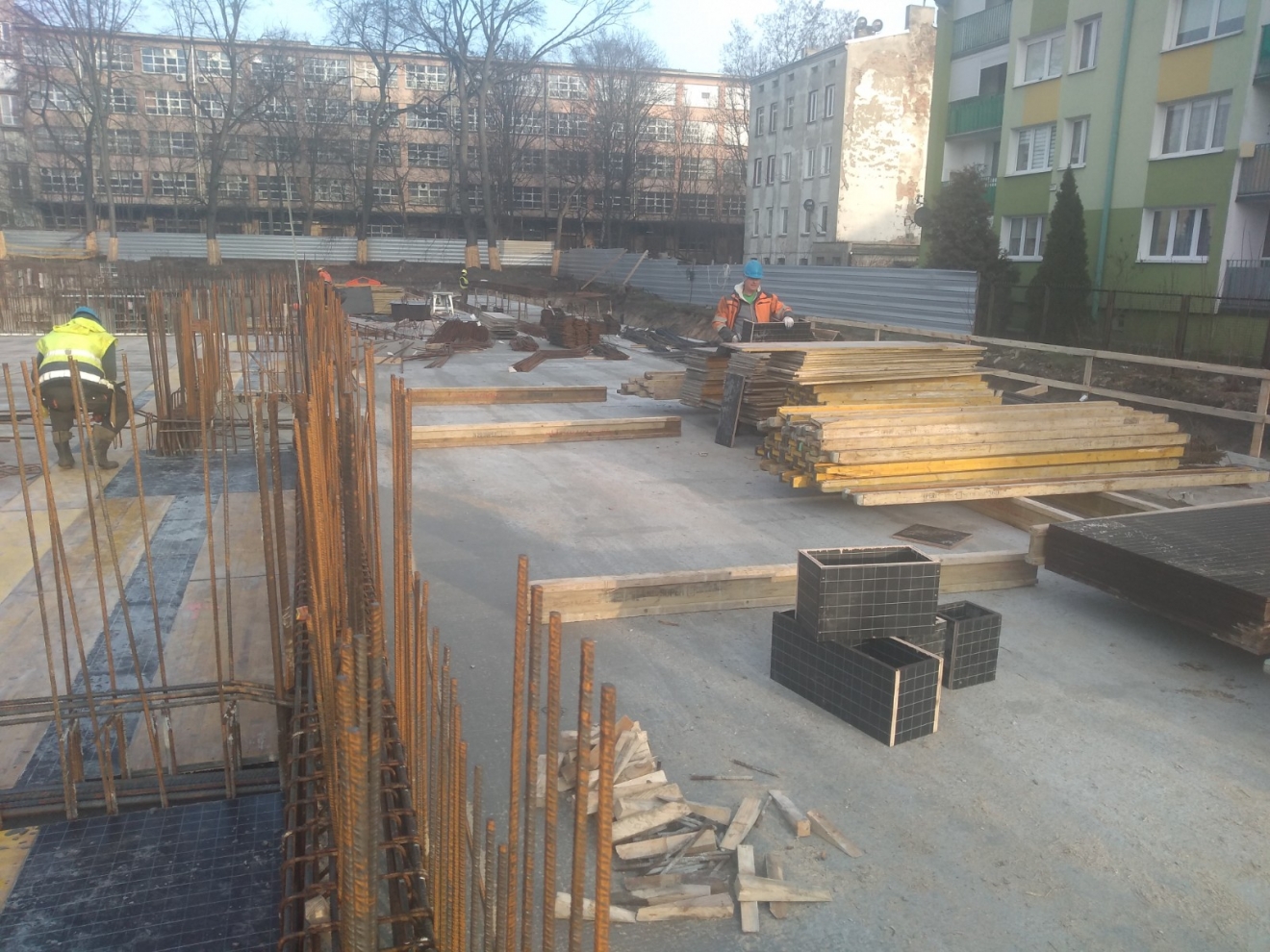

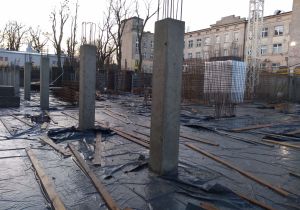

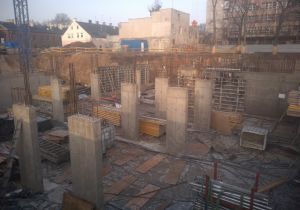

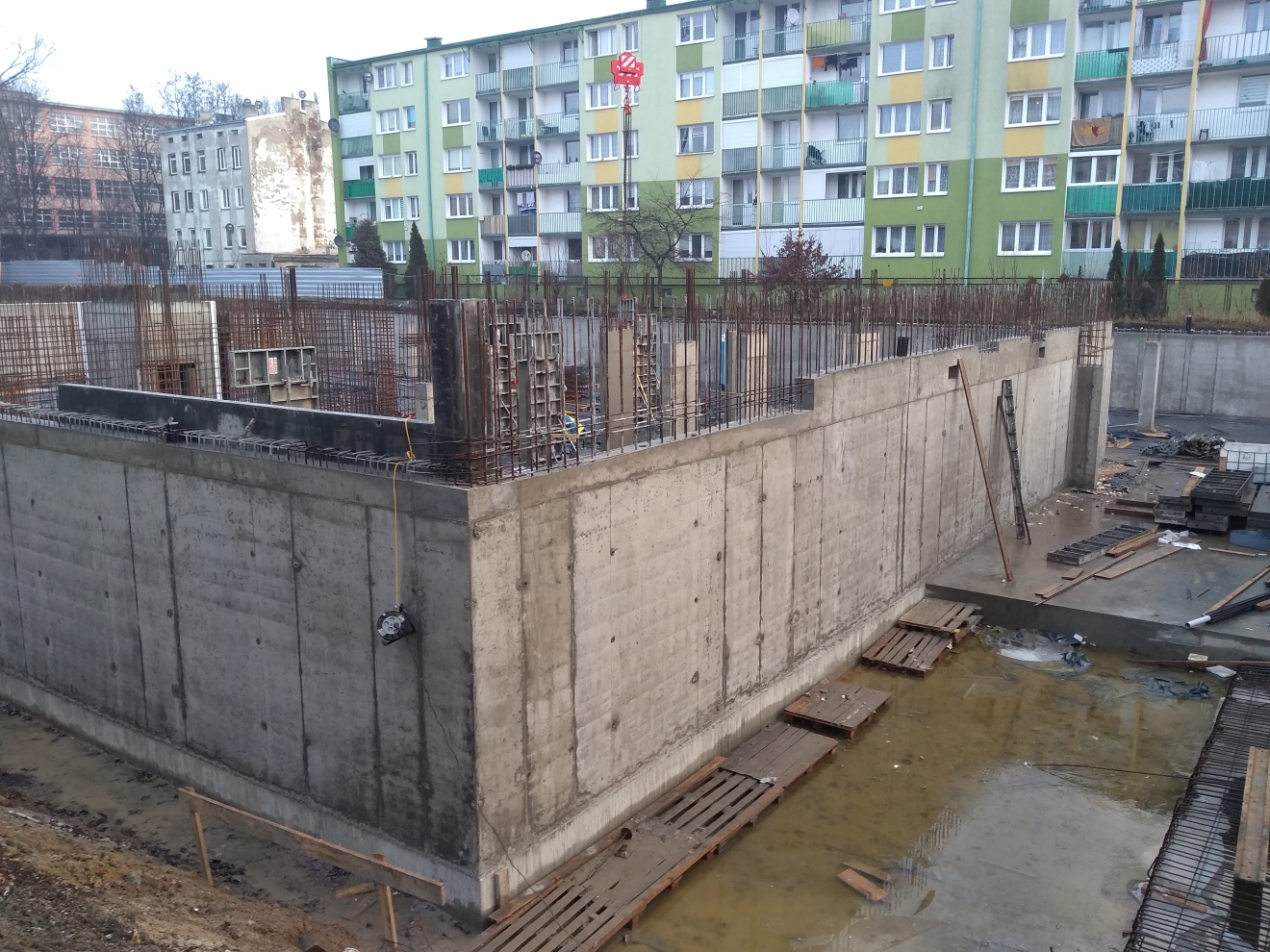

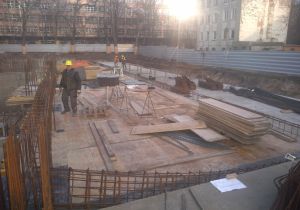

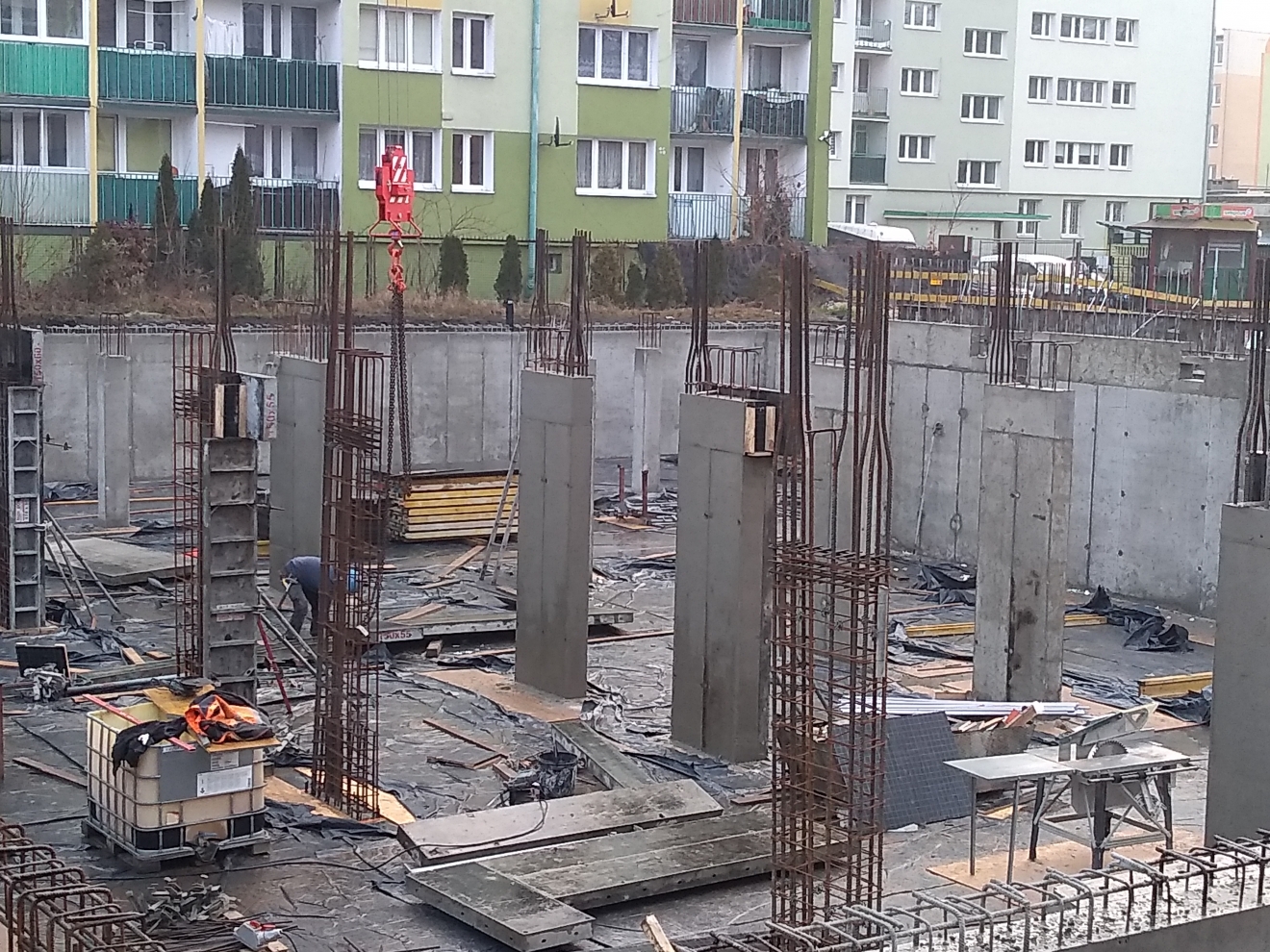

Styczeń 2020:

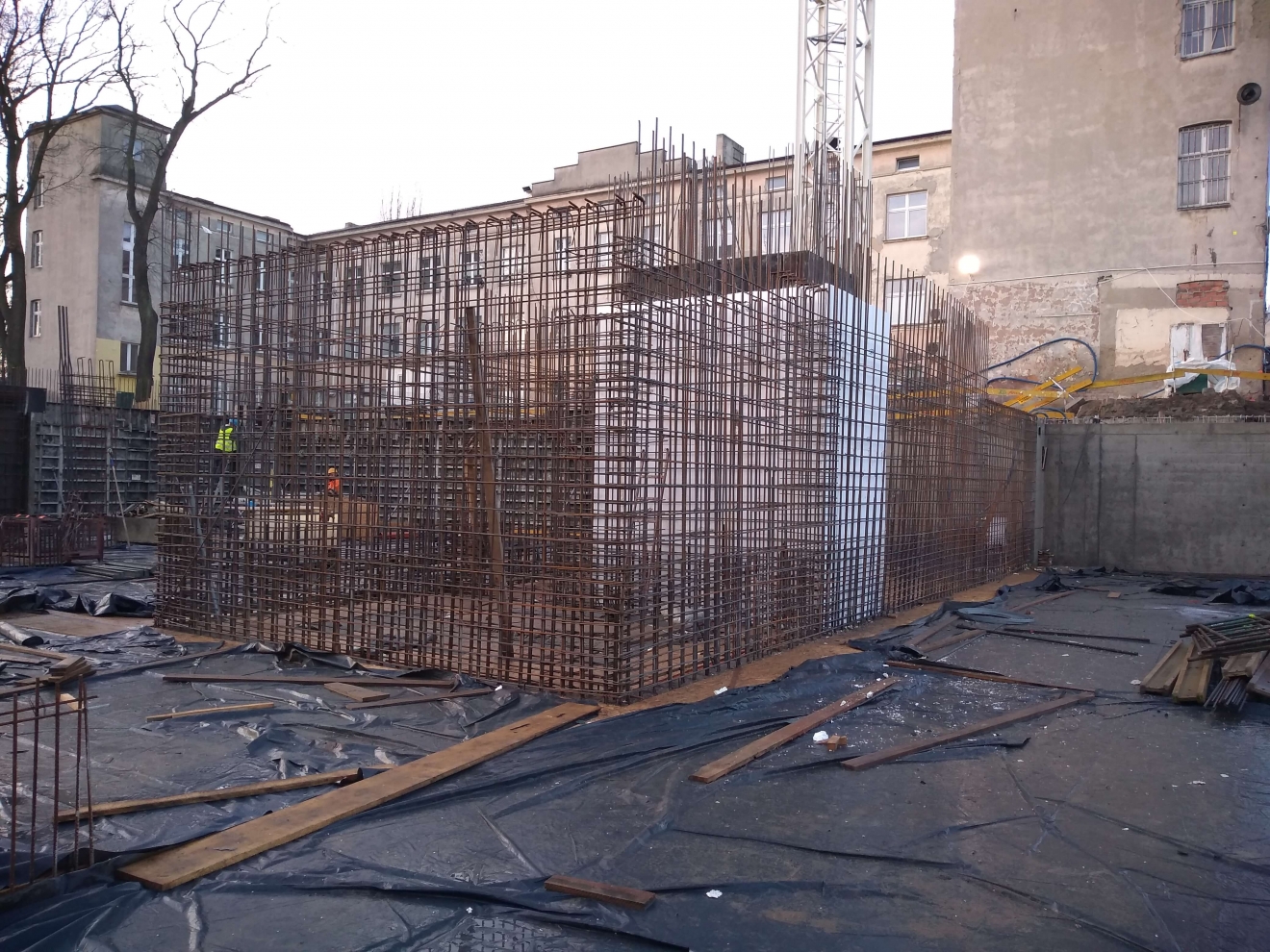

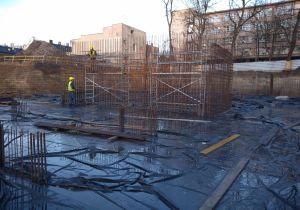

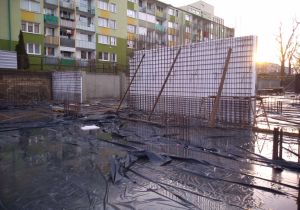

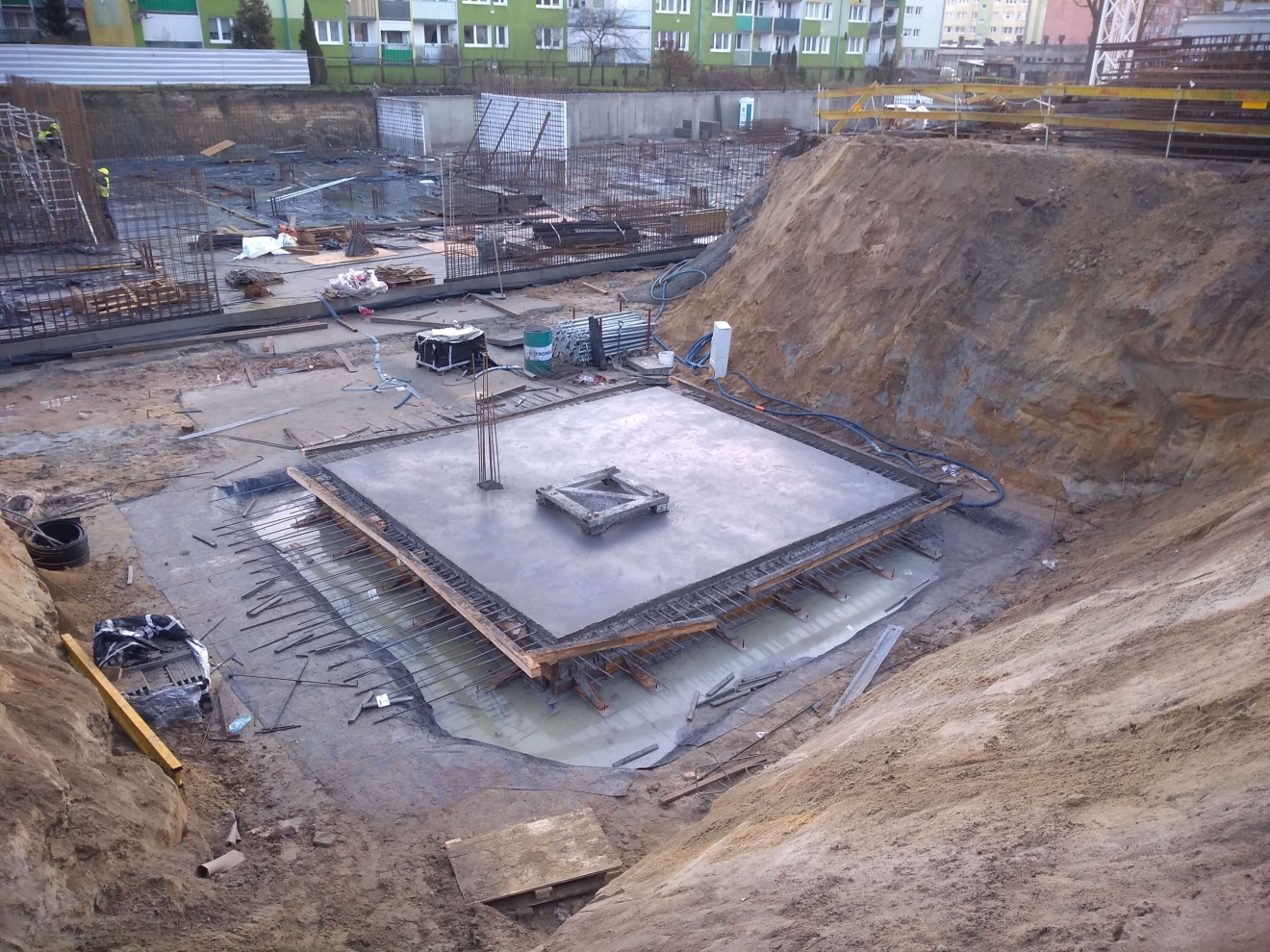

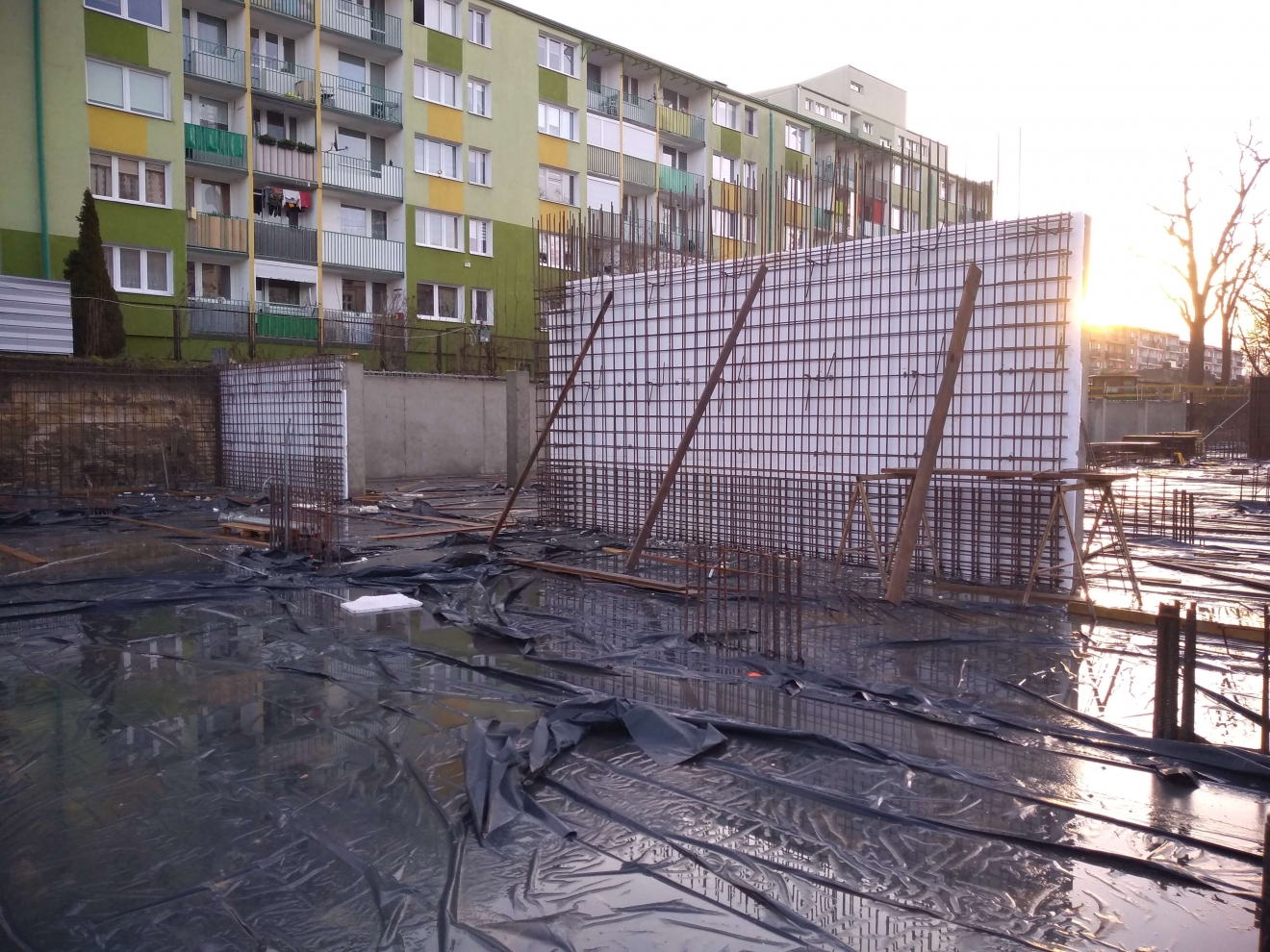

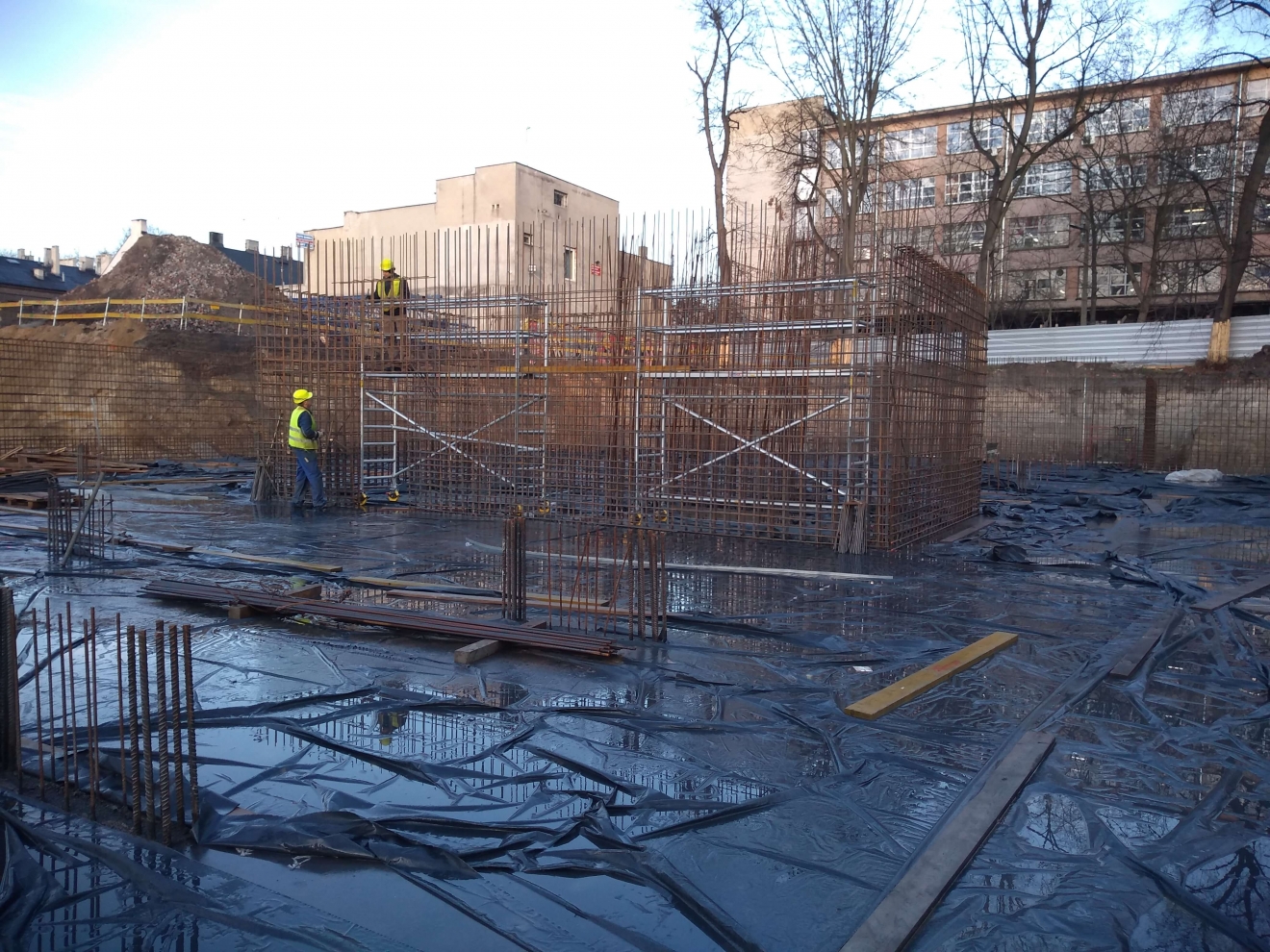

Grudzień 2019:

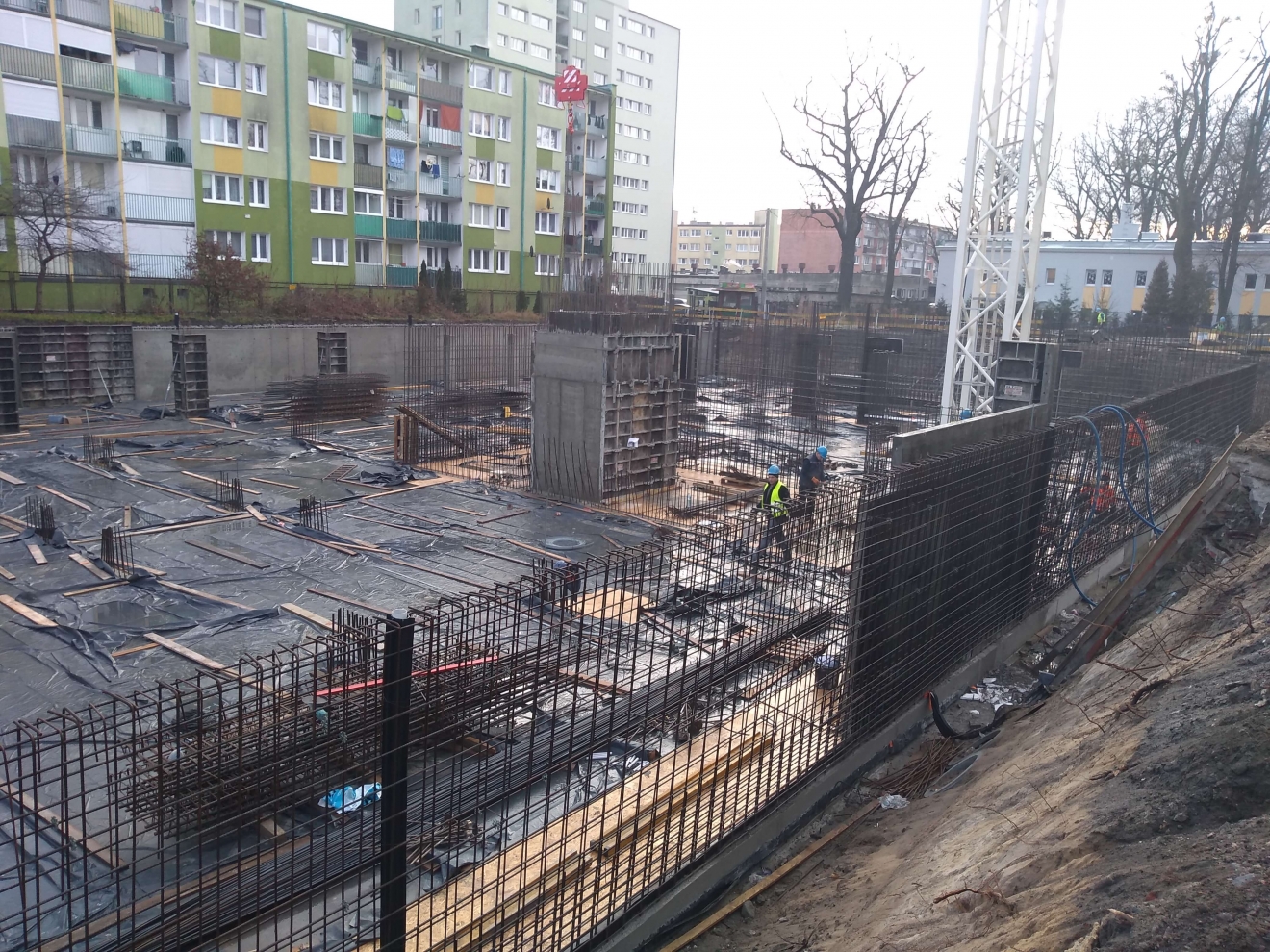

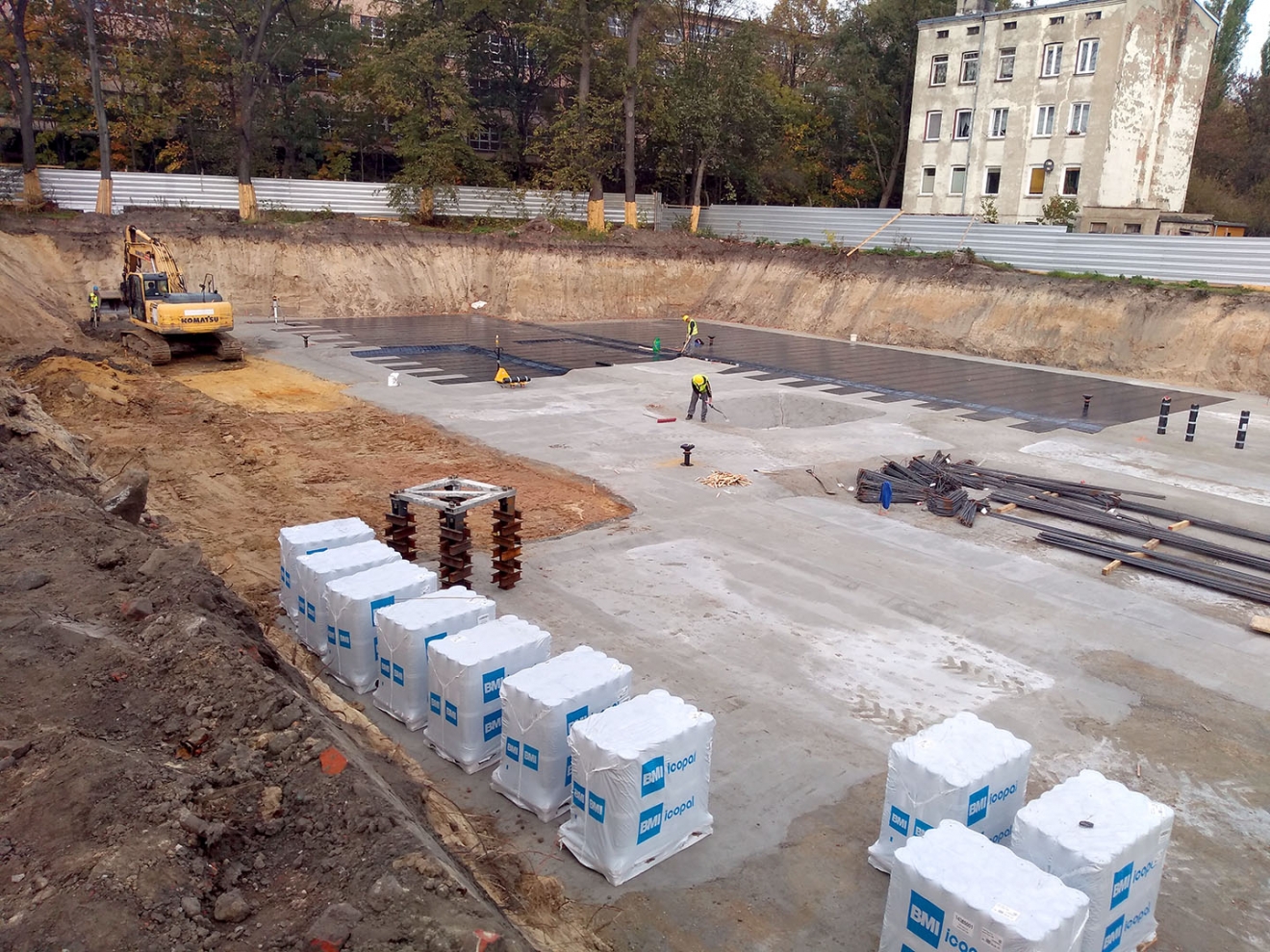

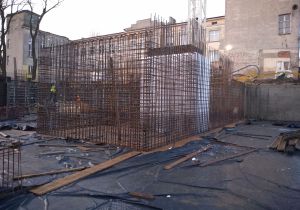

Listopad 2019:

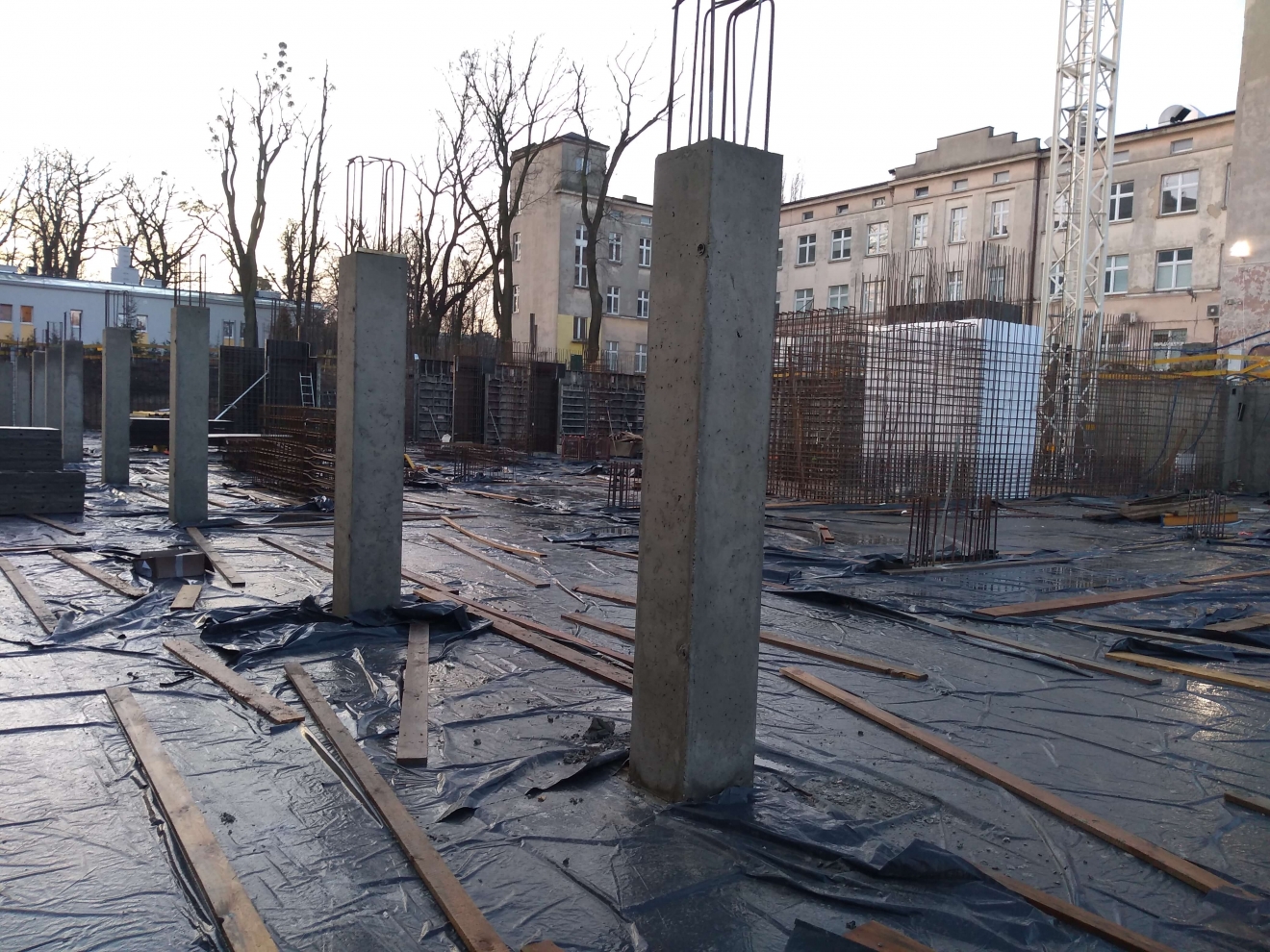

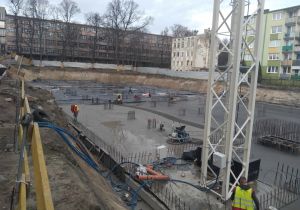

Październik 2019:
